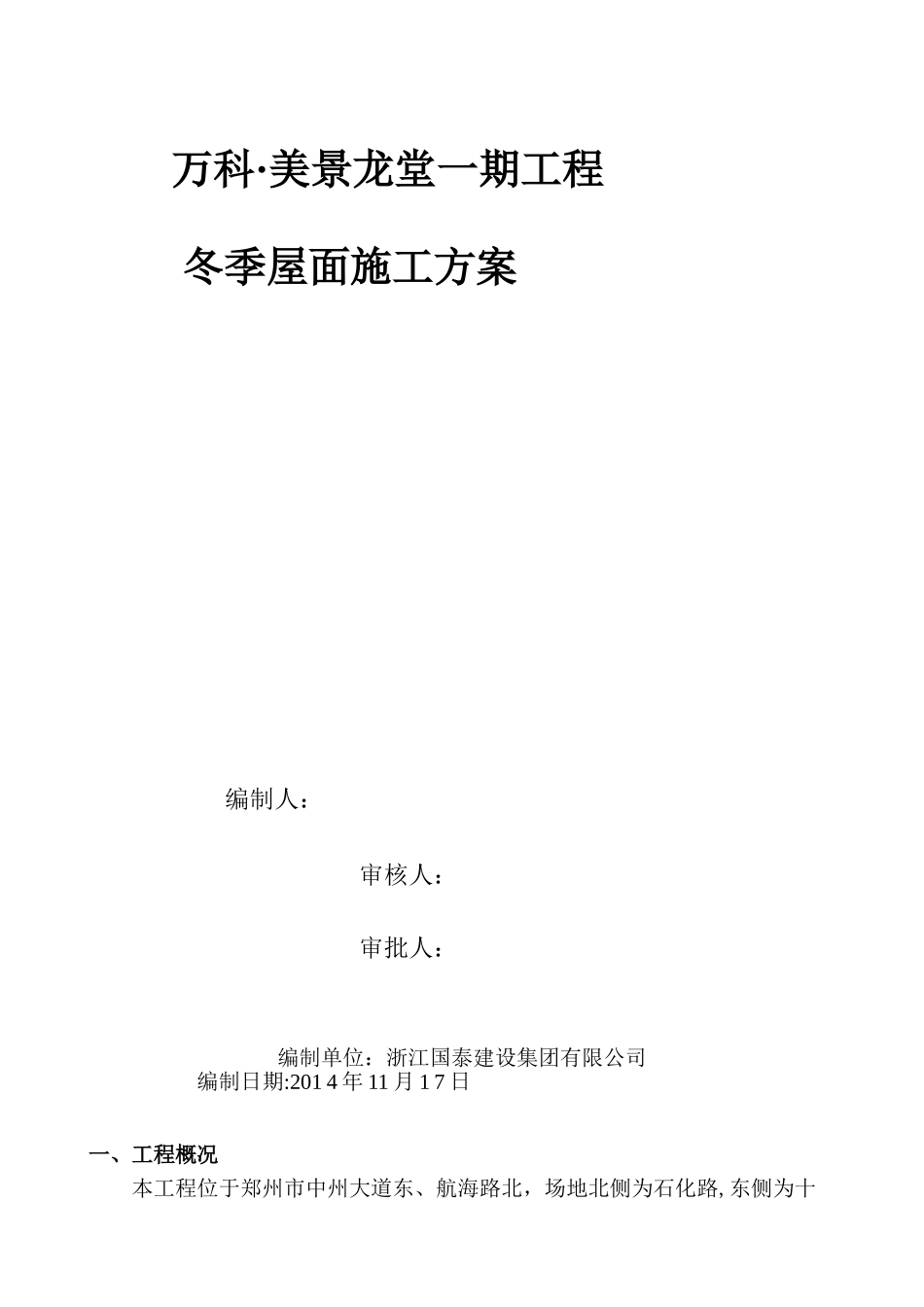

万科·美景龙堂一期工程 冬季屋面施工方案 编制人: 审核人:审批人:编制单位:浙江国泰建设集团有限公司 编制日期:201 4 年 11 月 1 7 日一、工程概况本工程位于郑州市中州大道东、航海路北,场地北侧为石化路,东侧为十八里河,南侧为航海路,西侧为中州大道.工程总建筑面积约 153548.31 平方米,地下室建筑面积 19323.89 平方米,地上建筑面积 134224.44 平方米。1#、2#、3#、5#、6#、7#、8#、9#楼建筑层数为 33 层,建筑高度 99.95m,地下室 1 层。结构型式为剪力墙结构:地下一层为车库。本工程结构的设计使用年限为 50 年,结构安全等级为二级.设防烈度为 7 度,抗震设防类别为标准设防类,抗震等级为二级,设计地震分组为第二组,设计基本地震加速度为0。15g,地基基础设计等级为甲级。二、冬季施工措施1.冬季施工目标(1)加强冬施准备工作,提前作好热源准备。(2)加强冬施准备工作,提高冬施工作质量水平。(3)提高人的素养,为适应冬施管理的要求,对冬施管理人员进行系统培训。2.冬季施工准备工作(1)生产准备① 结合施工特点将冬施准备所需的劳动力,材料等均纳入生产计划。② 对冬施停工工程应进行围护与保管.③ 临时设备与设施越冬维护,对现场搅拌机棚,卷扬机棚,消防设施及管道部分进行越冬防冻维护,保证冬季正常使用。(2)技术准备① 结合冬季施工原则及工程特点编写施工方案。② 在冬季施工前对技术干部进行专业培训。3.冬季施工管理 (1)常温转入冬季施工温度控制。 ① 低温施工:当大气温度低于 10℃时,即转入冬季施工. ② 当室外日平均气温连续天低于 5℃时,一切施工项目即转入冬季施工。 (2)屋面工程 ① 屋面工程的冬季施工,应选择无风睛朗天气进行,充分利用日照条件提高面层温度.有条件在迎风面宜设置活动的挡风装置。 ② 屋面各层施工前,应将基层上面的积雪.冰霜和杂物清扫洁净。所用材料不得含有冰雪冰块。 ③ 用聚氨脂除水涂膜在气温不低于 5℃时施工,如气温低于上述要求,应实行保温防冻措施。雨雪天气不得施工。 ④ 找平层为水泥砂浆时,砂浆的强度等级不得小于 M5,砂浆中可掺入氯化钠作为防冻剂。施工完成后要作保温保护。 ⑤ 防水层采纳卷材时,基层应干燥平整,先满涂冷底子油,可用热熔法施工.热熔法施工时气温不应低于-10℃.(2)抹灰工程① 在进行室內抹灰前,应将门窗囗封好,门窗囗边缝及脚手眼.孔洞等亦应堵好。施工洞囗.运料囗及楼梯间等处...
