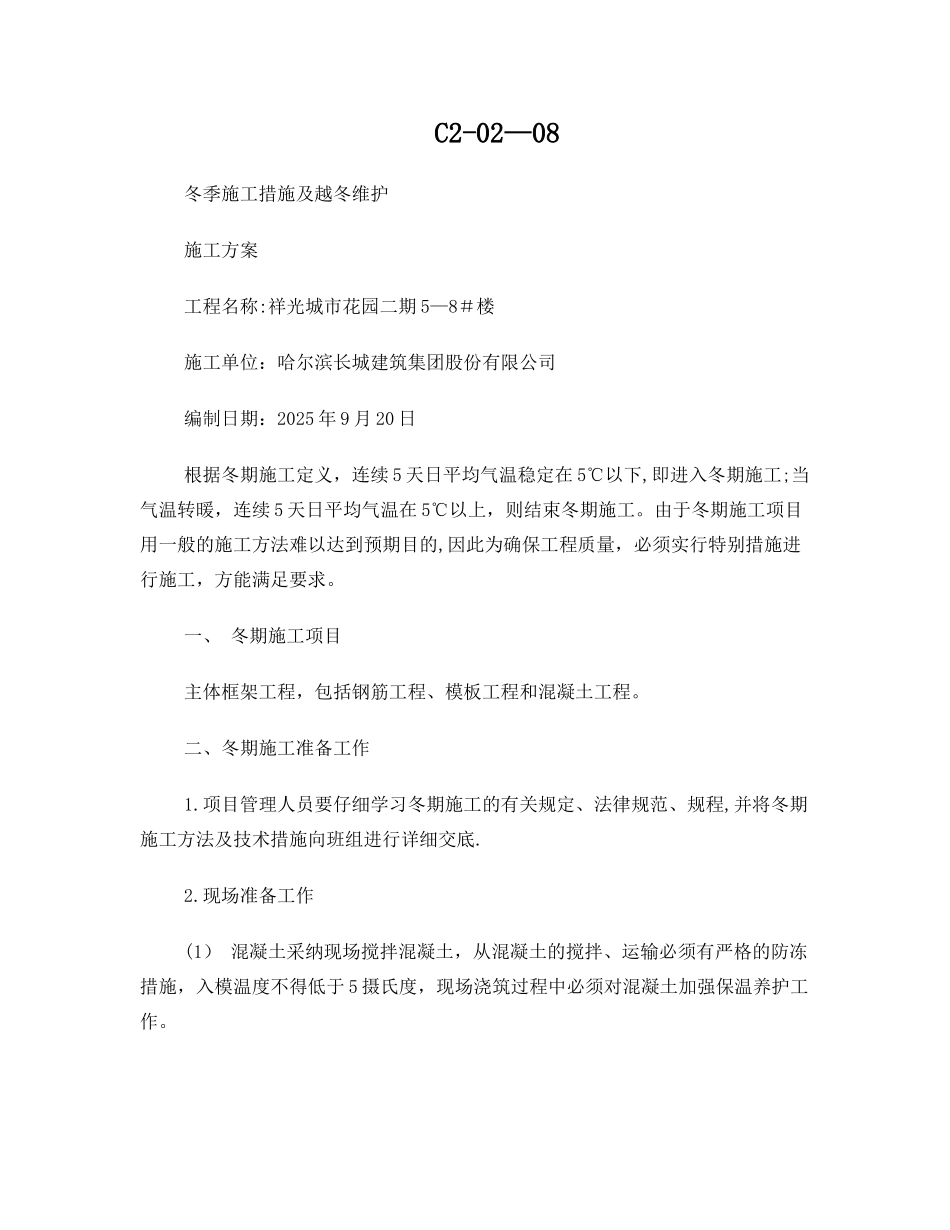

C2-02—08冬季施工措施及越冬维护施工方案工程名称:祥光城市花园二期 5—8#楼施工单位:哈尔滨长城建筑集团股份有限公司编制日期:2025 年 9 月 20 日根据冬期施工定义,连续 5 天日平均气温稳定在 5℃以下,即进入冬期施工;当气温转暖,连续 5 天日平均气温在 5℃以上,则结束冬期施工
由于冬期施工项目用一般的施工方法难以达到预期目的,因此为确保工程质量,必须实行特别措施进行施工,方能满足要求
一、 冬期施工项目主体框架工程,包括钢筋工程、模板工程和混凝土工程
二、冬期施工准备工作1
项目管理人员要仔细学习冬期施工的有关规定、法律规范、规程,并将冬期施工方法及技术措施向班组进行详细交底

现场准备工作(1) 混凝土采纳现场搅拌混凝土,从混凝土的搅拌、运输必须有严格的防冻措施,入模温度不得低于 5 摄氏度,现场浇筑过程中必须对混凝土加强保温养护工作
(2) 对临时供水系统进行保温,保证冬期正常供水,供水干管埋深不小于0
供水支管用岩棉保温
消火栓、消防缸用岩棉作保温(3) 办公室、食堂、材料库房入口挂棉质门帘,防止冷风进入
材料棚、机械棚、钢筋加工棚、木工加工棚用彩条布作为维护,做好防风保温
(4) 外加剂的计量,根据添加量设置专用模具,进行计量,允许偏差±2%,并设置专人负责
现场试验室及时收集记录近期及当日天气情况,做好测试和记录工作,为施工提供依据
现场提前做好冬施设备、燃料和材料的需用量计划,及时报到物资供应部,以便及时统一购买
机械设备提前进行检修保养,作好临时供电线路检修检查工作,确保冬期用电安全
由项目经理牵头,组织施工管理部、技术质量部、物资供部、后勤等有关人员,于 10 月末对施工场地进行一次全面检查,以确保冬施措施的落实,做到有备无患
三、 主要分部分项冬期施工及措施1、钢筋工程1

1 本工程冬施期间进行顶板、梁、柱
