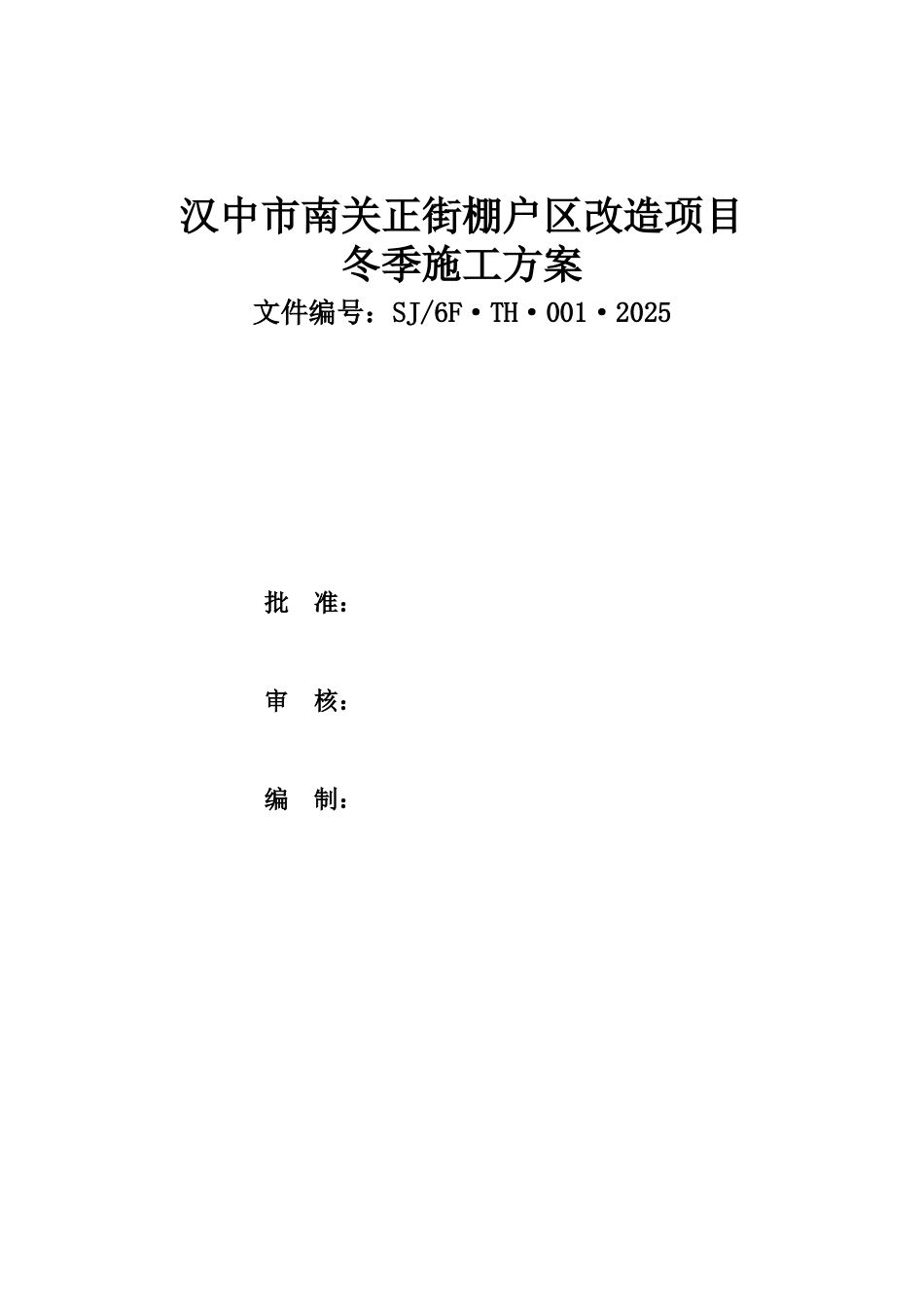

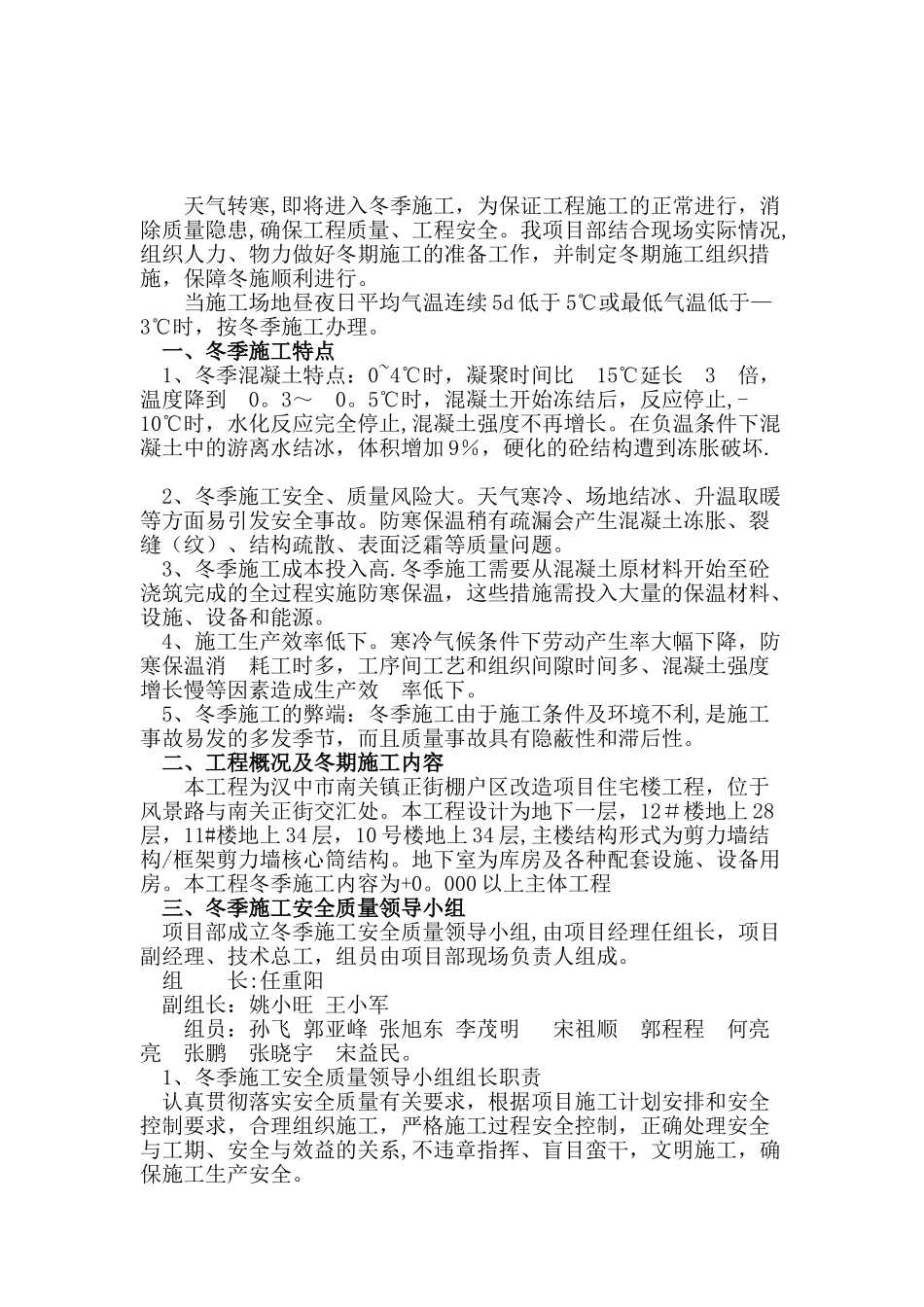

汉中市南关正街棚户区改造项目冬季施工方案文件编号:SJ/6F·TH·001·2025批 准:审 核:编 制:陕西建工第六建设集团有限公司二零一七年十一月目 录 一、冬季施工特点二、工程概况及冬期施工内容三、冬季施工安全质量领导小组四、冬季施工前准备工作 五、混凝土冬季施工措施六、钢筋冬季施工措施七、砌体冬季施工措施八、抹灰冬季施工措施九、防冻措施主要材料十、冬季施工保证措施十一、冬施安全保证措施十二、文明施工措施十三、扬尘治理措施天气转寒,即将进入冬季施工,为保证工程施工的正常进行,消除质量隐患,确保工程质量、工程安全。我项目部结合现场实际情况,组织人力、物力做好冬期施工的准备工作,并制定冬期施工组织措施,保障冬施顺利进行。 当施工场地昼夜日平均气温连续 5d 低于 5℃或最低气温低于—3℃时,按冬季施工办理。一、冬季施工特点1、冬季混凝土特点:0~4℃时,凝聚时间比 15℃延长 3 倍,温度降到 0。3~ 0。5℃时,混凝土开始冻结后,反应停止,-10℃时,水化反应完全停止,混凝土强度不再增长。在负温条件下混凝土中的游离水结冰,体积增加 9%,硬化的砼结构遭到冻胀破坏. 2、冬季施工安全、质量风险大。天气寒冷、场地结冰、升温取暖等方面易引发安全事故。防寒保温稍有疏漏会产生混凝土冻胀、裂缝(纹)、结构疏散、表面泛霜等质量问题。 3、冬季施工成本投入高.冬季施工需要从混凝土原材料开始至砼浇筑完成的全过程实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源。 4、施工生产效率低下。寒冷气候条件下劳动产生率大幅下降,防寒保温消 耗工时多,工序间工艺和组织间隙时间多、混凝土强度增长慢等因素造成生产效 率低下。 5、冬季施工的弊端:冬季施工由于施工条件及环境不利,是施工事故易发的多发季节,而且质量事故具有隐蔽性和滞后性。二、工程概况及冬期施工内容本工程为汉中市南关镇正街棚户区改造项目住宅楼工程,位于风景路与南关正街交汇处。本工程设计为地下一层,12#楼地上 28层,11#楼地上 34 层,10 号楼地上 34 层,主楼结构形式为剪力墙结构/框架剪力墙核心筒结构。地下室为库房及各种配套设施、设备用房。本工程冬季施工内容为+0。000 以上主体工程三、冬季施工安全质量领导小组 项目部成立冬季施工安全质量领导小组,由项目经理任组长,项目副经理、技术总工,组员由项目部现场负责人组成。 组 长:任重阳 副组长:姚小旺 王小军组员:孙飞 郭亚...
