冬季施工方案遮阳棚

冬季施工方案遮阳棚_第1页
1/6
冬季施工方案遮阳棚_第2页
2/6
冬季施工方案遮阳棚_第3页
3/6

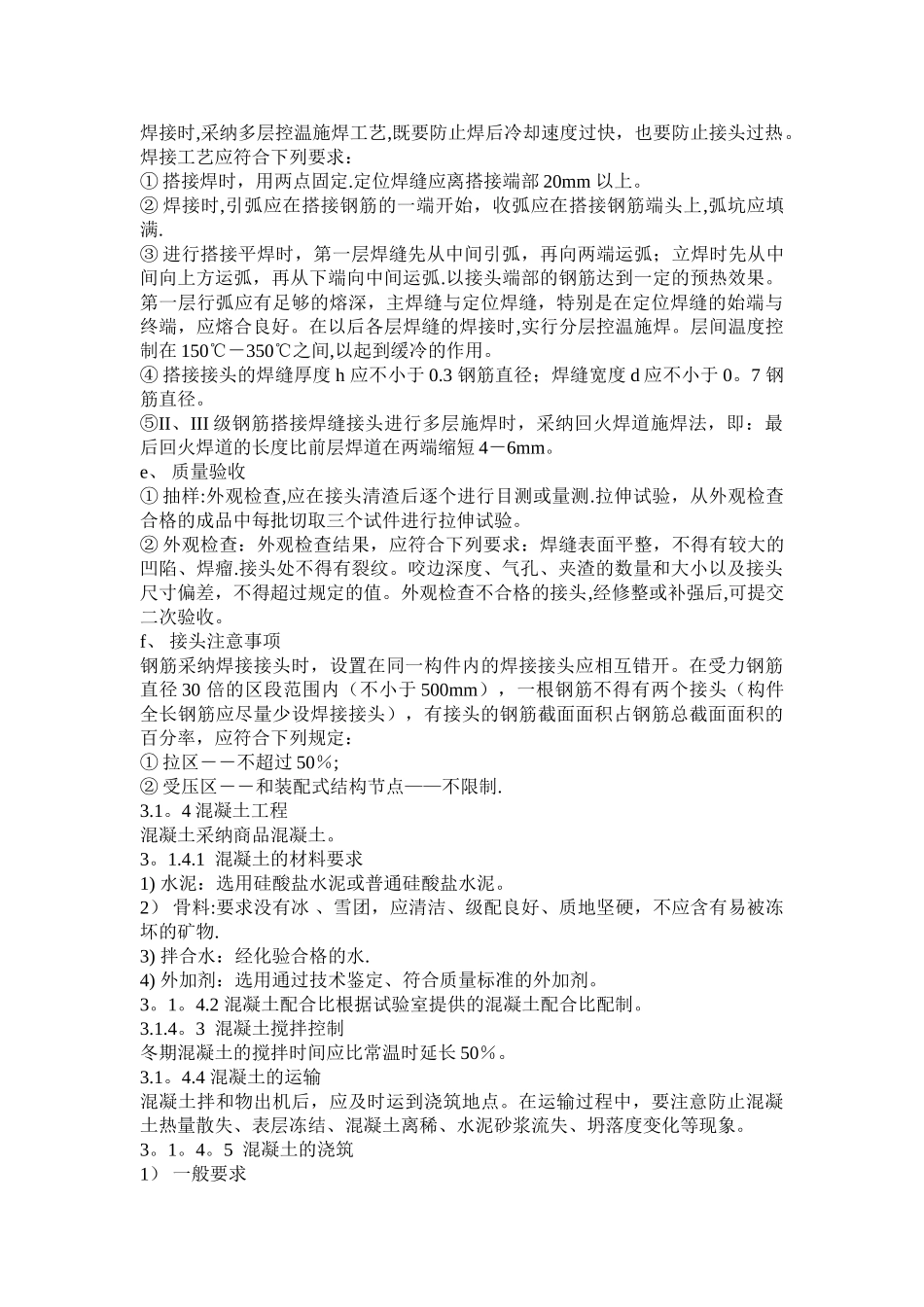

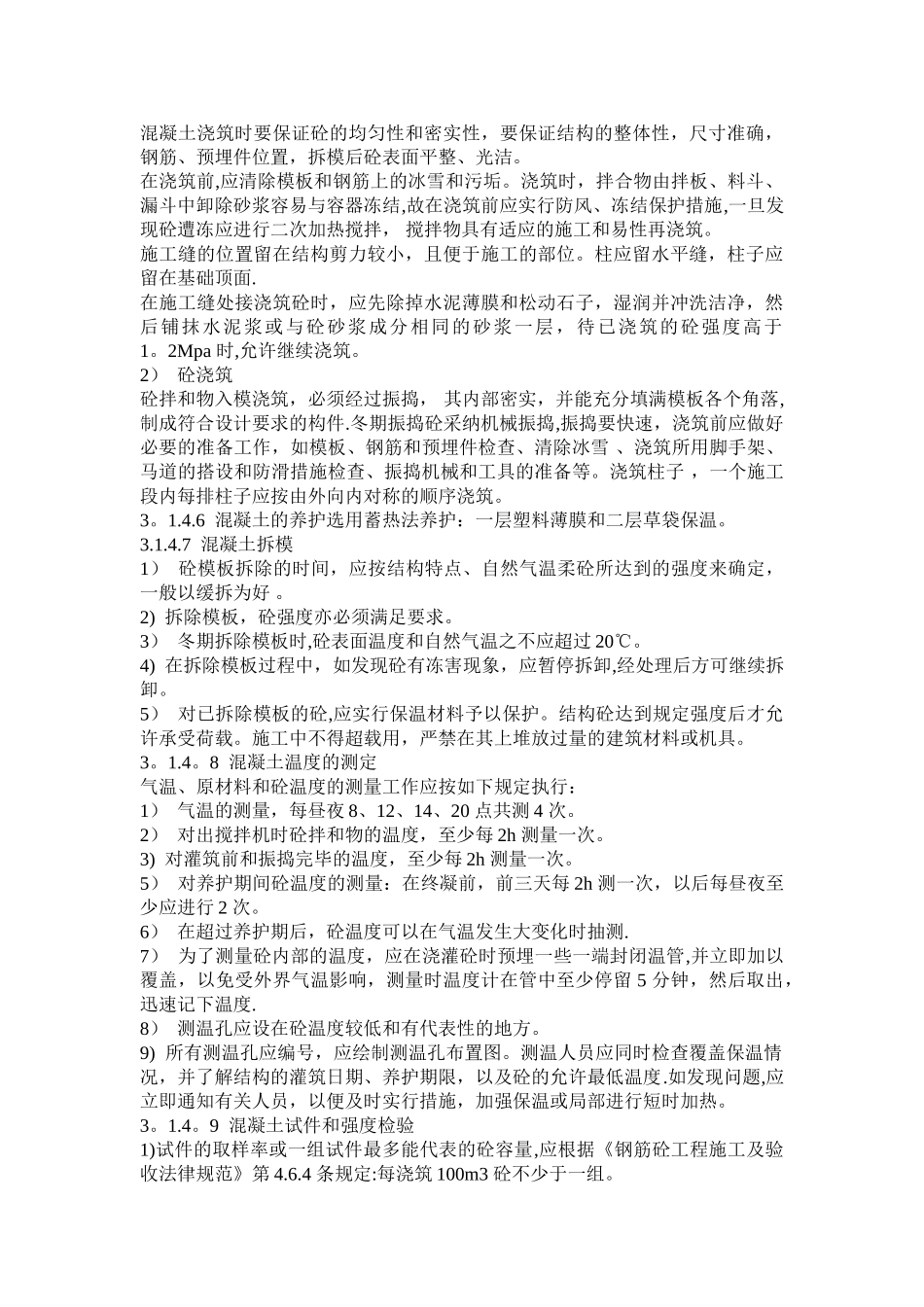

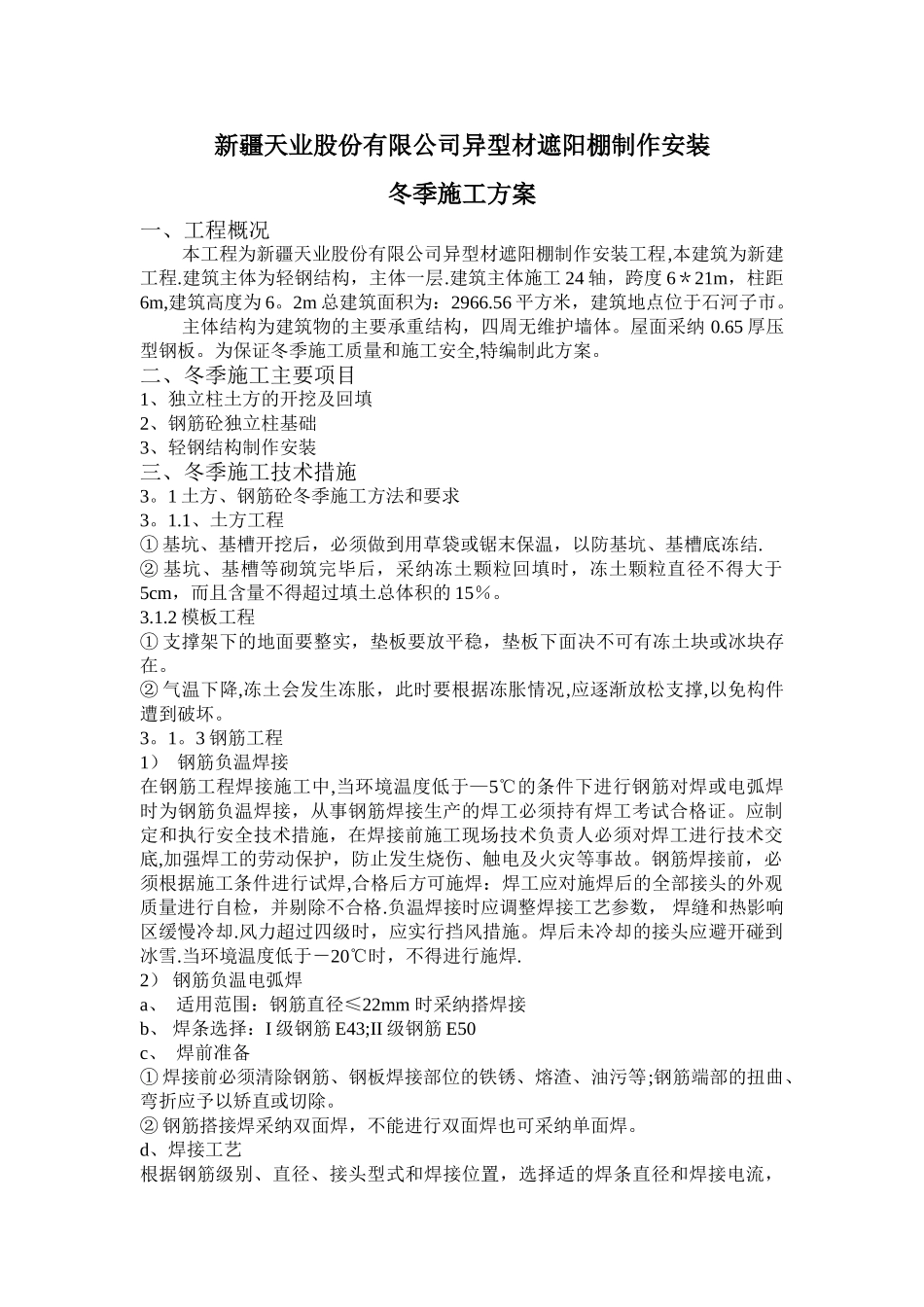

新疆天业股份有限公司异型材遮阳棚制作安装冬季施工方案一、工程概况本工程为新疆天业股份有限公司异型材遮阳棚制作安装工程,本建筑为新建工程.建筑主体为轻钢结构,主体一层.建筑主体施工 24 轴,跨度 6*21m,柱距6m,建筑高度为 6。2m 总建筑面积为:2966.56 平方米,建筑地点位于石河子市。主体结构为建筑物的主要承重结构,四周无维护墙体。屋面采纳 0.65 厚压型钢板。为保证冬季施工质量和施工安全,特编制此方案。二、冬季施工主要项目1、独立柱土方的开挖及回填2、钢筋砼独立柱基础3、轻钢结构制作安装三、冬季施工技术措施3。1 土方、钢筋砼冬季施工方法和要求3。1.1、土方工程① 基坑、基槽开挖后,必须做到用草袋或锯末保温,以防基坑、基槽底冻结.② 基坑、基槽等砌筑完毕后,采纳冻土颗粒回填时,冻土颗粒直径不得大于5cm,而且含量不得超过填土总体积的 15%。3.1.2 模板工程① 支撑架下的地面要整实,垫板要放平稳,垫板下面决不可有冻土块或冰块存在。② 气温下降,冻土会发生冻胀,此时要根据冻胀情况,应逐渐放松支撑,以免构件遭到破坏。3。1。3 钢筋工程1) 钢筋负温焊接 在钢筋工程焊接施工中,当环境温度低于—5℃的条件下进行钢筋对焊或电弧焊时为钢筋负温焊接,从事钢筋焊接生产的焊工必须持有焊工考试合格证。应制定和执行安全技术措施,在焊接前施工现场技术负责人必须对焊工进行技术交底,加强焊工的劳动保护,防止发生烧伤、触电及火灾等事故。钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊:焊工应对施焊后的全部接头的外观质量进行自检,并剔除不合格.负温焊接时应调整焊接工艺参数, 焊缝和热影响区缓慢冷却.风力超过四级时,应实行挡风措施。焊后未冷却的接头应避开碰到冰雪.当环境温度低于-20℃时,不得进行施焊. 2) 钢筋负温电弧焊 a、 适用范围:钢筋直径≤22mm 时采纳搭焊接 b、 焊条选择:I 级钢筋 E43;II 级钢筋 E50 c、 焊前准备 ① 焊接前必须清除钢筋、钢板焊接部位的铁锈、熔渣、油污等;钢筋端部的扭曲、弯折应予以矫直或切除。 ② 钢筋搭接焊采纳双面焊,不能进行双面焊也可采纳单面焊。 d、焊接工艺 根据钢筋级别、直径、接头型式和焊接位置,选择适的焊条直径和焊接电流,焊接时,采纳多层控温施焊工艺,既要防止焊后冷却速度过快,也要防止接头过热。焊接工艺应符合下列要求: ① 搭接焊时,用两点固定.定位焊缝应离搭接端部 20mm 以上。 ② 焊接时,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工方案遮阳棚

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
