冬季施工方案一、 冬季施工:冬季施工是指根据当地多年气温资料,室外日平均气温连续五天稳定低于 5℃时,砼、钢筋砼、预应力砼及砌体工程的施工
二、 冬季施工方案本标段冬季施工的结构主要有钻孔灌注桩、立柱、盖梁和预制箱梁
为保证冬季施工工程质量,加快施工进度,冬季施工主要是从以下几个方面进行控制
(一)原材料在冬季施工前,密切关注天气预报,随时做好预防寒流和霜冻袭击的准备
水泥采纳 P
5R 级普通硅酸盐水泥,水泥存贮在水泥罐内,水泥只可保温不可加热
砂石料进入料场后,应加强保温、防冻措施,用薄膜覆盖骨料,钢筋进场后应堆放在钢筋棚内,并用帆布覆盖
(二)砼拌和严格控制砼的配合比和坍落度,水灰比不宜大于 0
5,并掺加防冻外加剂
各项材料的温度,应满足砼拌和物搅拌合成后所需的温度,不得低于 5℃
当材料原有温度不能满足需要时,应首先考虑对拌和用水加热,仍不能满足需要时,再考虑对集料加热
冬季搅拌砼时,须注意骨料不得带有冰雪和冻结团块
投料前,应先用热水冲洗搅拌机,投料顺序为骨料、水搅拌,再加水泥搅拌,不得颠倒,以免发生假凝现象
为保证砼和易性和流动性,搅拌时间应较常温时延长 50%
砼的出机温度不宜低于 10℃,为提高砼的早期强度,砼入模温度不得低于 5℃,入模坍落度应在 8cm~12cm
钻孔灌注砼不准掺防冻剂、抗冻剂

(三)砼输送1、本标段砼主要是采纳砼搅拌运输车运输,在砼施工前,要对砼搅拌运输车进行检修,确保安全运行,尽可能的缩短砼运输时间,且搅拌罐要实行保温措施
在构件附近由砼输送泵输送入模,输送泵应搭设工作棚,以保证输送泵在 10℃—15℃的环境下正常工作
由于冬期气温低,输送管卡头易脱扣、断裂,所以尽量使用长管,少用弯管,减少卡头数量,泵管用草带包裹
泵送结束时,必须排净管道内剩余的清洗用水

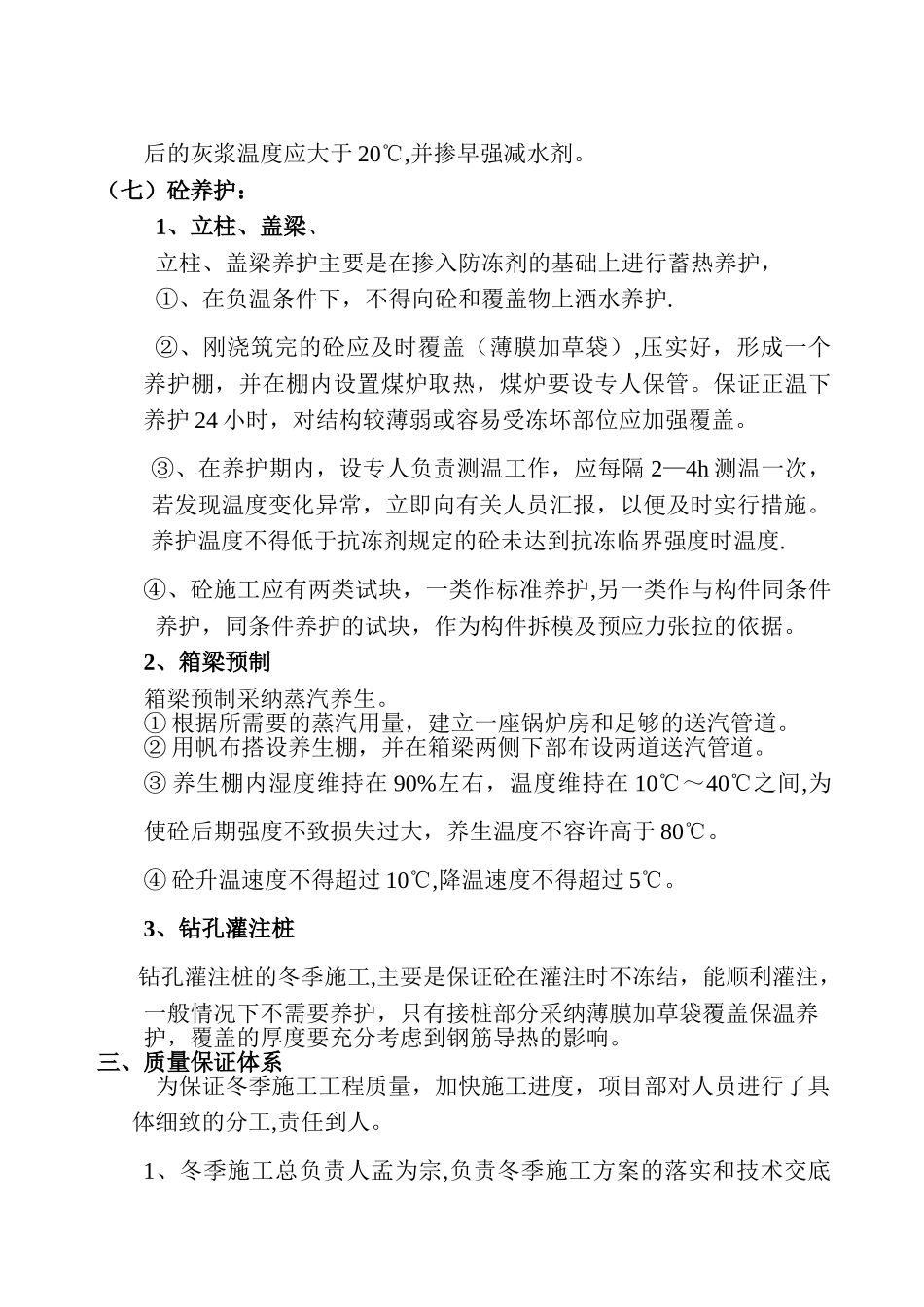

(四)砼浇筑砼浇筑前,要将模板内杂物清理洁净,清除模板及钢筋上冰雪
