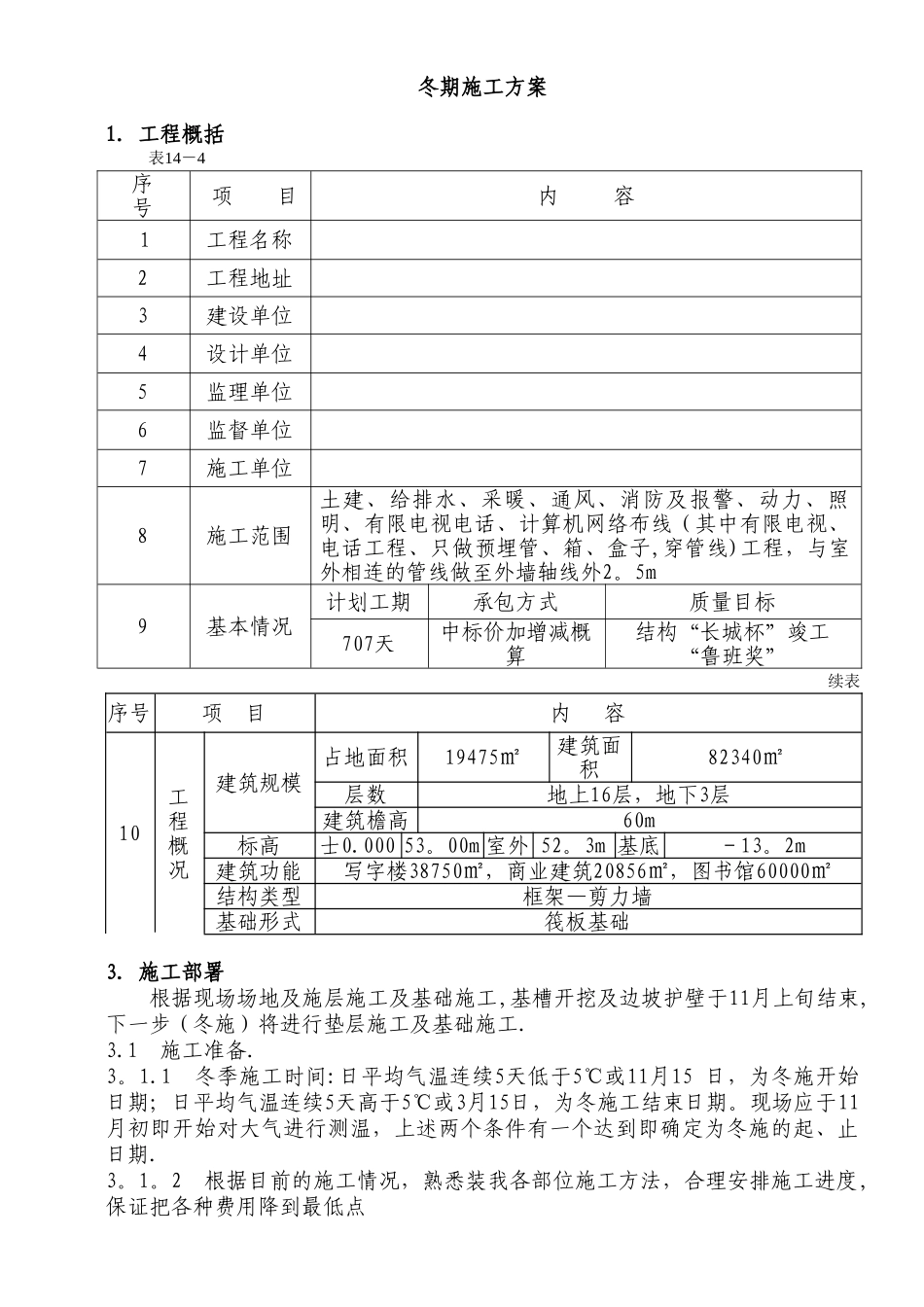

冬期施工方案1.工程概括表14-4序 号项 目内 容1工程名称2工程地址3建设单位4设计单位5监理单位6监督单位7施工单位8施工范围土建、给排水、采暖、通风、消防及报警、动力、照明、有限电视电话、计算机网络布线(其中有限电视、电话工程、只做预埋管、箱、盒子,穿管线)工程,与室外相连的管线做至外墙轴线外2
5m9基本情况计划工期承包方式质量目标707天中标价加增减概算结构“长城杯”竣工“鲁班奖”续表序号项 目内 容10工程概况建筑规模占地面积19475㎡建筑面积82340㎡层数地上16层,地下3层建筑檐高60m标高士0
000 53

00m 室外 52
3m 基底-13
2m建筑功能写字楼38750㎡,商业建筑20856㎡,图书馆60000㎡结构类型框架—剪力墙基础形式筏板基础3.施工部署根据现场场地及施层施工及基础施工,基槽开挖及边坡护壁于11月上旬结束,下一步(冬施)将进行垫层施工及基础施工
1 施工准备. 3
1 冬季施工时间:日平均气温连续5天低于5℃或11月15 日,为冬施开始日期;日平均气温连续5天高于5℃或3月15日,为冬施工结束日期
现场应于11月初即开始对大气进行测温,上述两个条件有一个达到即确定为冬施的起、止日期
2 根据目前的施工情况,熟悉装我各部位施工方法,合理安排施工进度,保证把各种费用降到最低点3
3 通过计算并结合工程特点,根据初冬(11月15日~12月15日)和严冬(12月15日~次年2月底以大气温度不低于-10℃为标准)各时期的气温,选用合理的添加剂和保温措施
2 现场准备3
1 根据施工进度计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料的进场
2 对各种加热的设备、保温材料认真检查其安全可靠性
3 施工场地临时供水管道做好保温防冻工作
3 组织措施3

1 组织有关人员学习各施工
