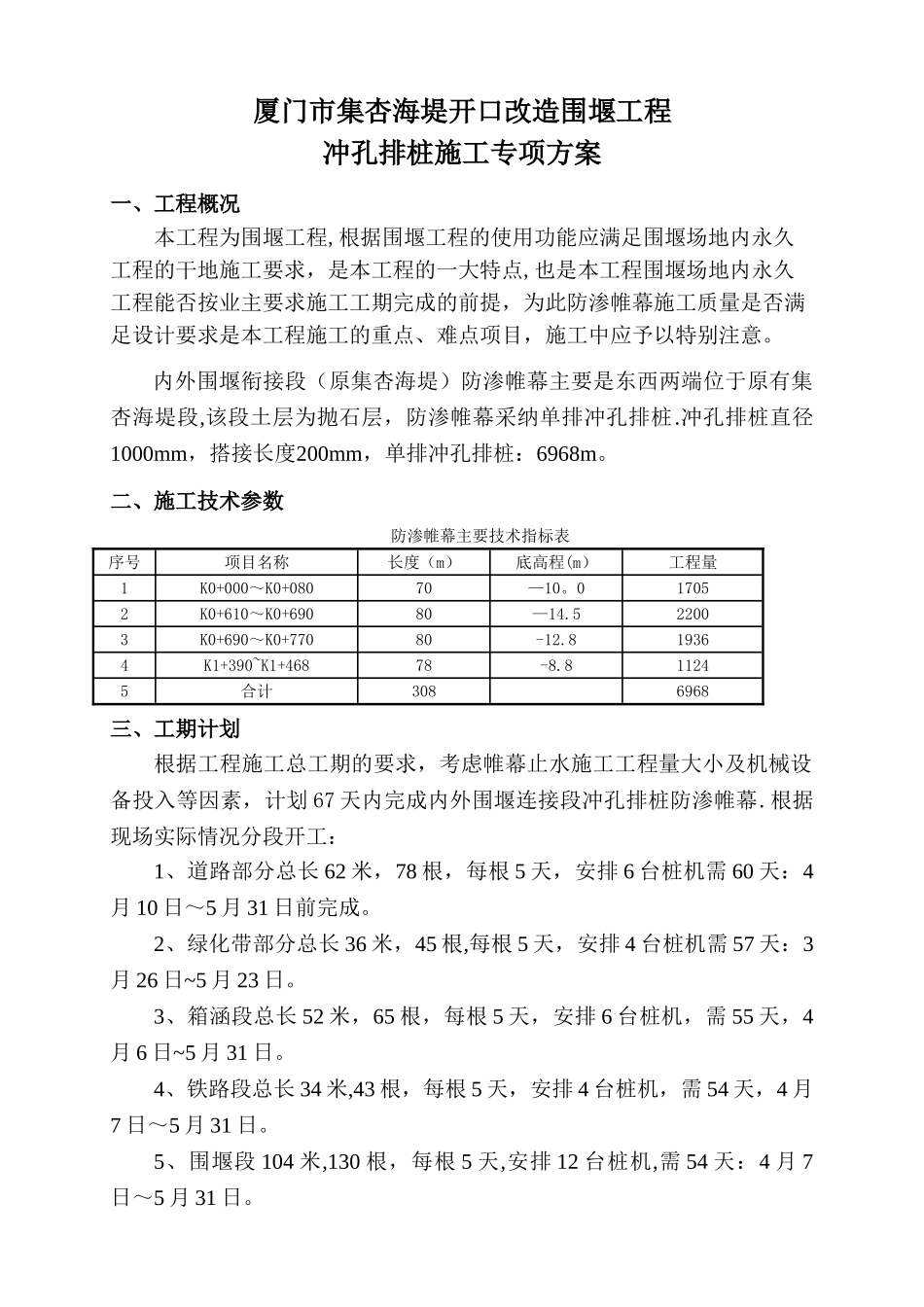

厦门市集杏海堤开口改造围堰工程冲孔排桩施工专项方案一、工程概况本工程为围堰工程,根据围堰工程的使用功能应满足围堰场地内永久工程的干地施工要求,是本工程的一大特点,也是本工程围堰场地内永久工程能否按业主要求施工工期完成的前提,为此防渗帷幕施工质量是否满足设计要求是本工程施工的重点、难点项目,施工中应予以特别注意
内外围堰衔接段(原集杏海堤)防渗帷幕主要是东西两端位于原有集杏海堤段,该段土层为抛石层,防渗帷幕采纳单排冲孔排桩
冲孔排桩直径1000mm,搭接长度200mm,单排冲孔排桩:6968m
二、施工技术参数防渗帷幕主要技术指标表序号项目名称长度(m)底高程(m)工程量1K0+000~K0+08070—10
017052K0+610~K0+69080—14
522003K0+690~K0+77080-12
819364K1+390~K1+46878-8
811245合计3086968三、工期计划根据工程施工总工期的要求,考虑帷幕止水施工工程量大小及机械设备投入等因素,计划 67 天内完成内外围堰连接段冲孔排桩防渗帷幕
根据现场实际情况分段开工:1、道路部分总长 62 米,78 根,每根 5 天,安排 6 台桩机需 60 天:4月 10 日~5 月 31 日前完成
2、绿化带部分总长 36 米,45 根,每根 5 天,安排 4 台桩机需 57 天:3月 26 日~5 月 23 日
3、箱涵段总长 52 米,65 根,每根 5 天,安排 6 台桩机,需 55 天,4月 6 日~5 月 31 日
4、铁路段总长 34 米,43 根,每根 5 天,安排 4 台桩机,需 54 天,4 月7 日~5 月 31 日
5、围堰段 104 米,130 根,每根 5 天,安排 12 台桩机,需 54 天:4 月 7日~5 月 31 日

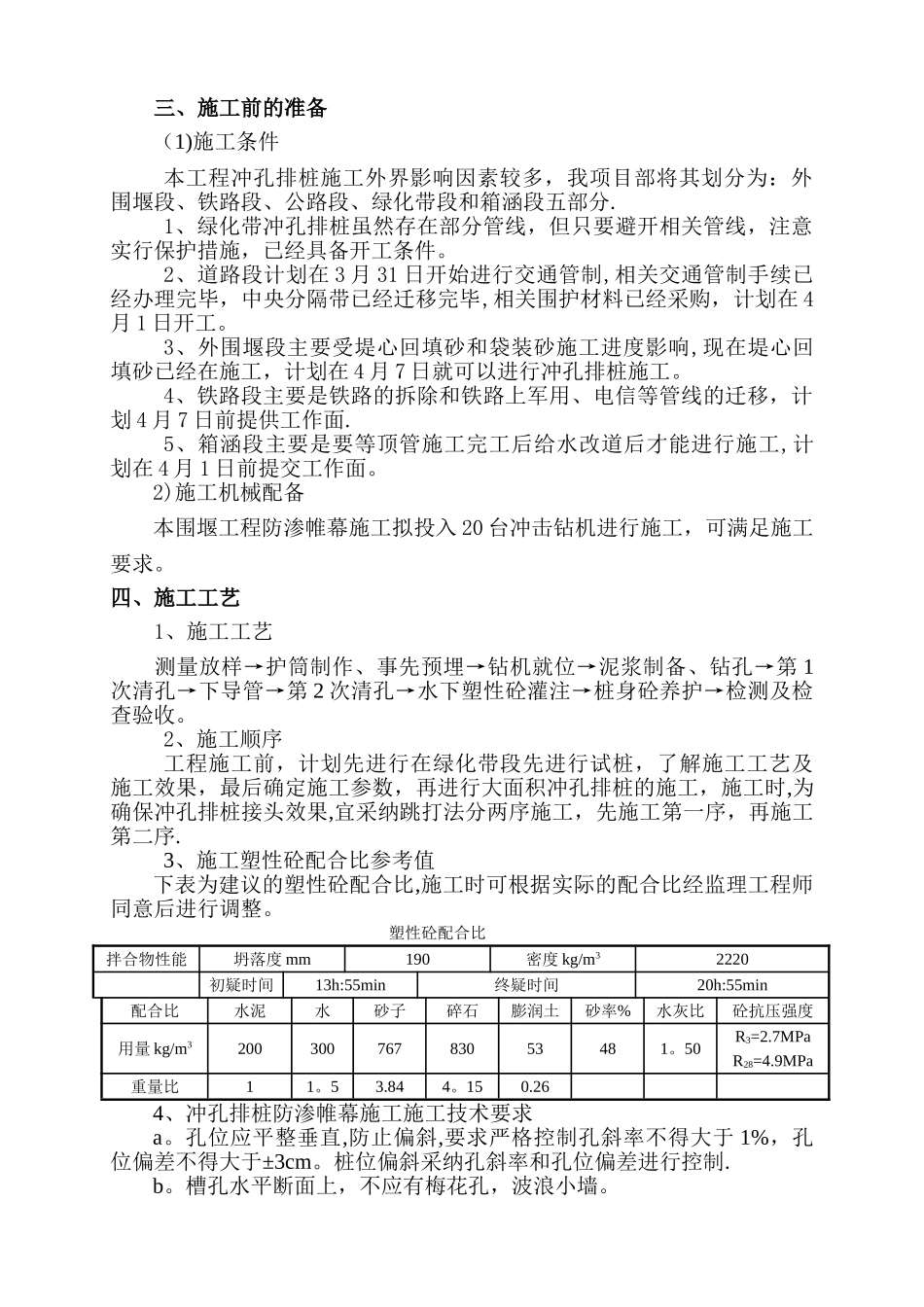

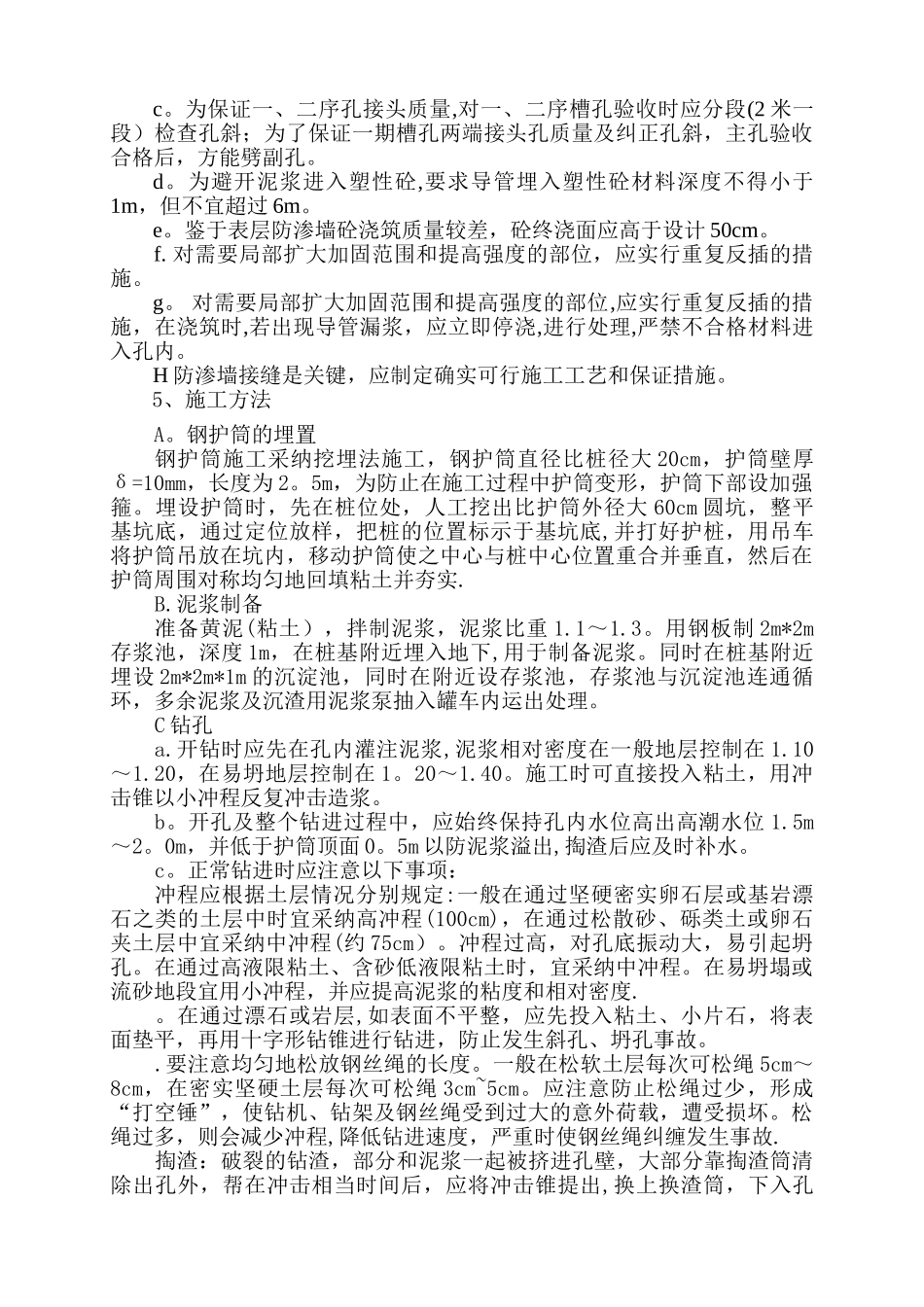

三、施工前的准备(1)施工条件本工程冲孔排桩施工外界影响因
