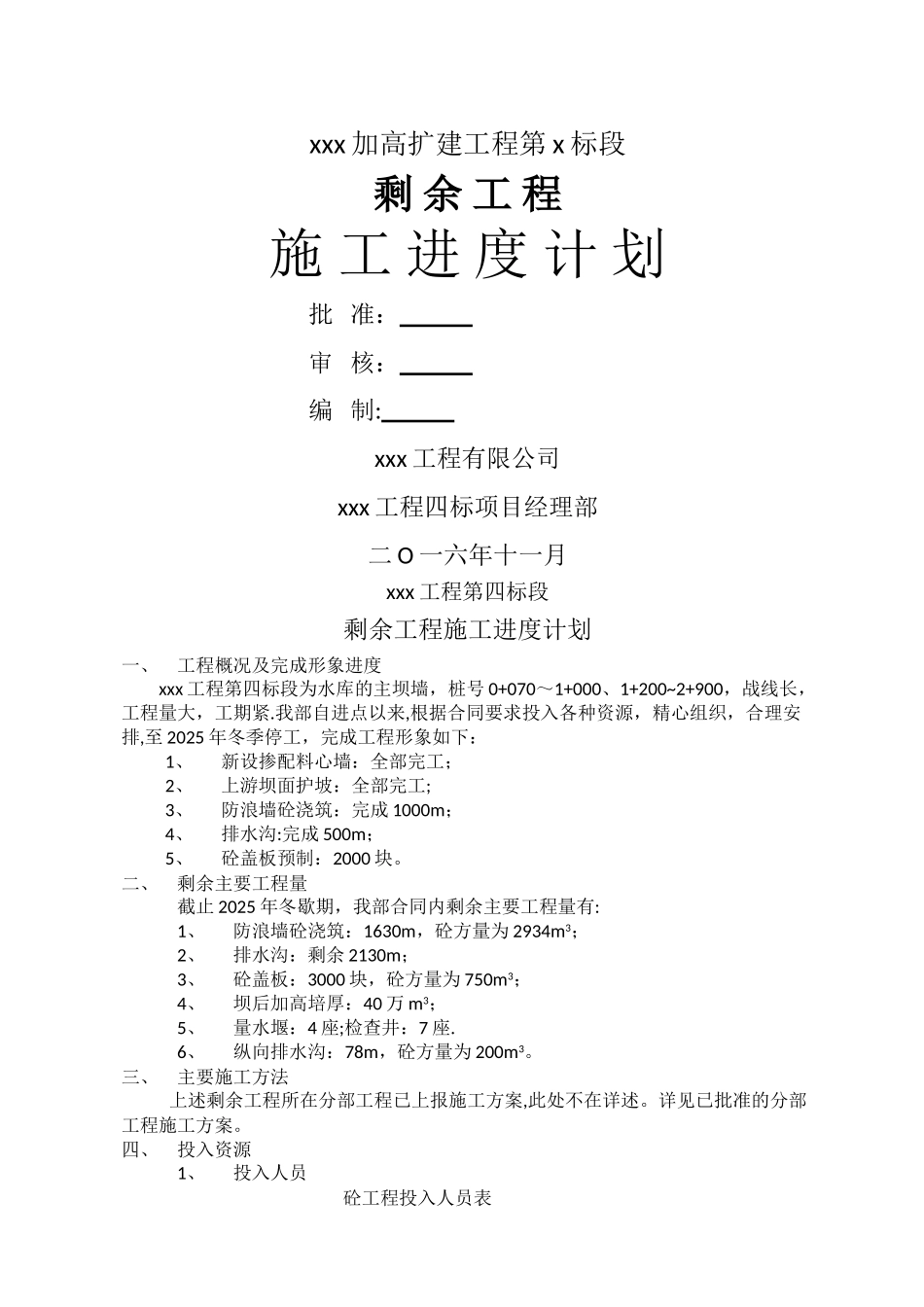

xxx 加高扩建工程第 x 标段剩 余 工 程施 工 进 度 计 划批 准: 审 核: 编 制: xxx 工程有限公司xxx 工程四标项目经理部二 O 一六年十一月xxx 工程第四标段剩余工程施工进度计划一、工程概况及完成形象进度xxx 工程第四标段为水库的主坝墙,桩号 0+070~1+000、1+200~2+900,战线长,工程量大,工期紧
我部自进点以来,根据合同要求投入各种资源,精心组织,合理安排,至 2025 年冬季停工,完成工程形象如下:1、新设掺配料心墙:全部完工;2、上游坝面护坡:全部完工;3、防浪墙砼浇筑:完成 1000m;4、排水沟:完成 500m;5、砼盖板预制:2000 块
二、剩余主要工程量截止 2025 年冬歇期,我部合同内剩余主要工程量有:1、防浪墙砼浇筑:1630m,砼方量为 2934m3;2、排水沟:剩余 2130m;3、砼盖板:3000 块,砼方量为 750m3;4、坝后加高培厚:40 万 m3;5、量水堰:4 座;检查井:7 座
6、纵向排水沟:78m,砼方量为 200m3
三、主要施工方法上述剩余工程所在分部工程已上报施工方案,此处不在详述
详见已批准的分部工程施工方案

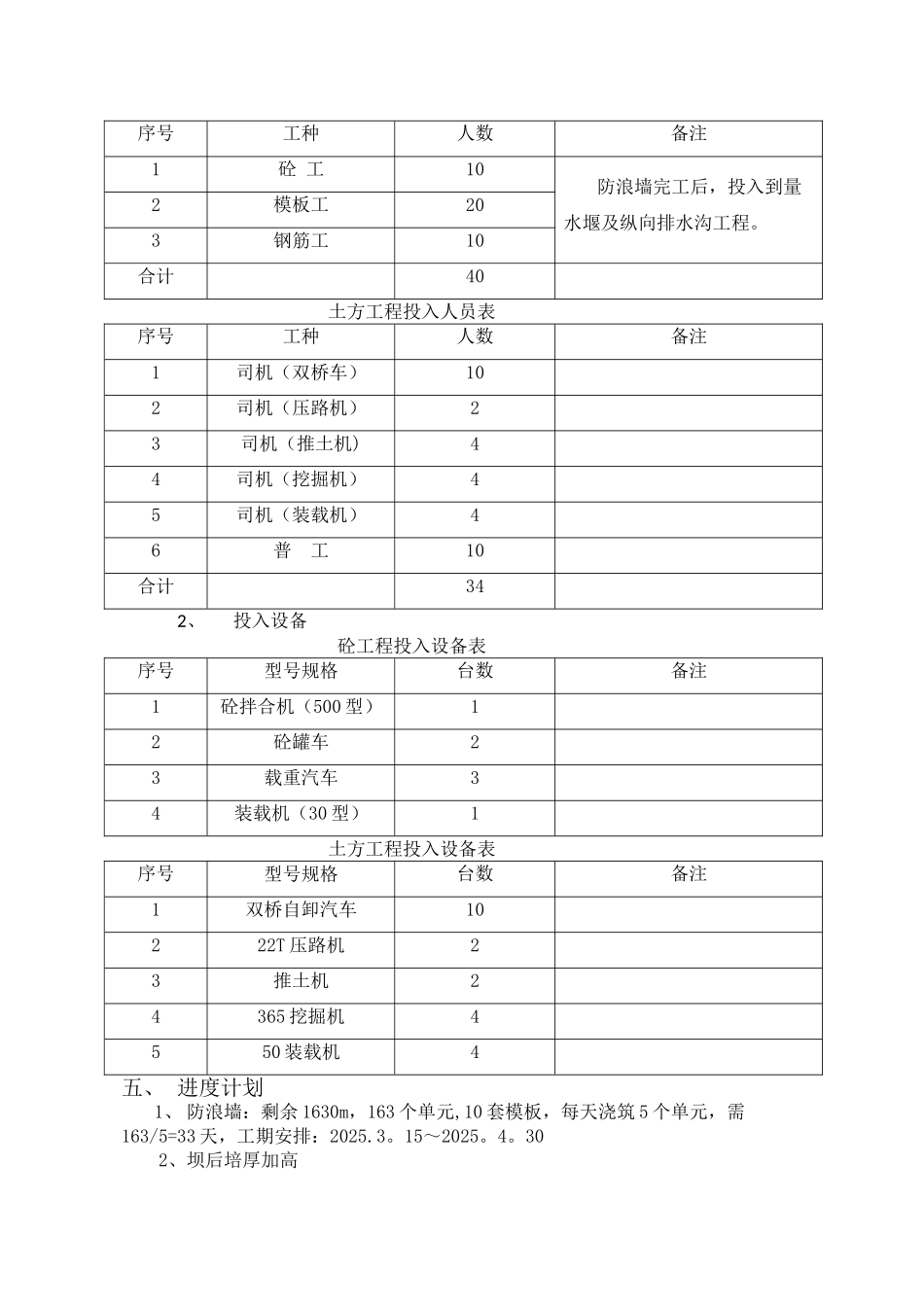

四、投入资源1、投入人员砼工程投入人员表序号工种人数备注1砼 工10防浪墙完工后,投入到量水堰及纵向排水沟工程
2模板工203钢筋工10合计40土方工程投入人员表序号工种人数备注1司机(双桥车)102司机(压路机)23司机(推土机)44司机(挖掘机)45司机(装载机)46普 工10合计342、投入设备砼工程投入设备表序号型号规格台数备注1砼拌合机(500 型)12砼罐车23载重汽车34装载机(30 型)1土方工程投入设备表序号型号规格台数备注1双桥自卸汽车10222T 压路机23推土机24365 挖掘机4550 装载机4五、 进度计划1、 防浪墙:剩余 1630m,16
