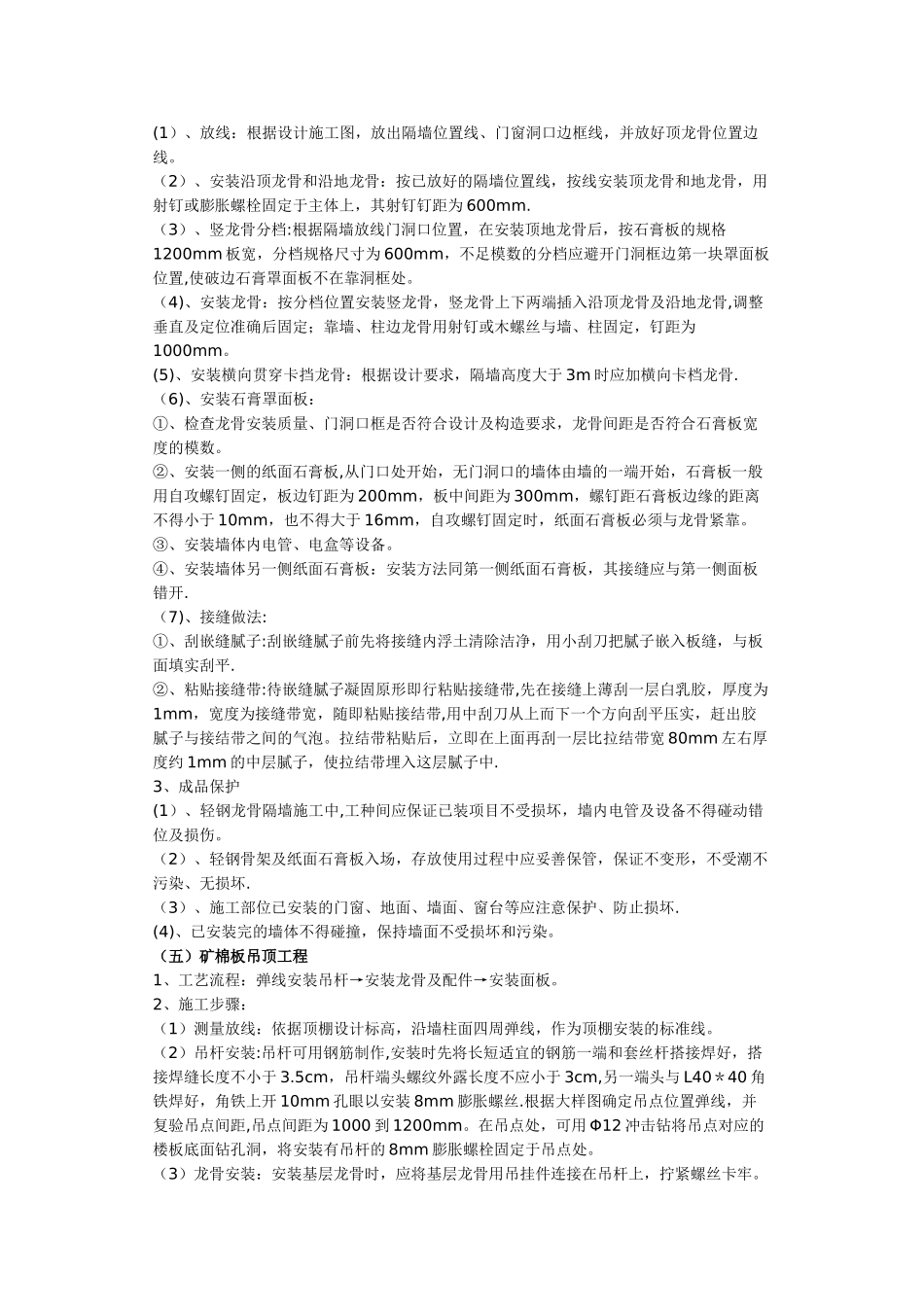

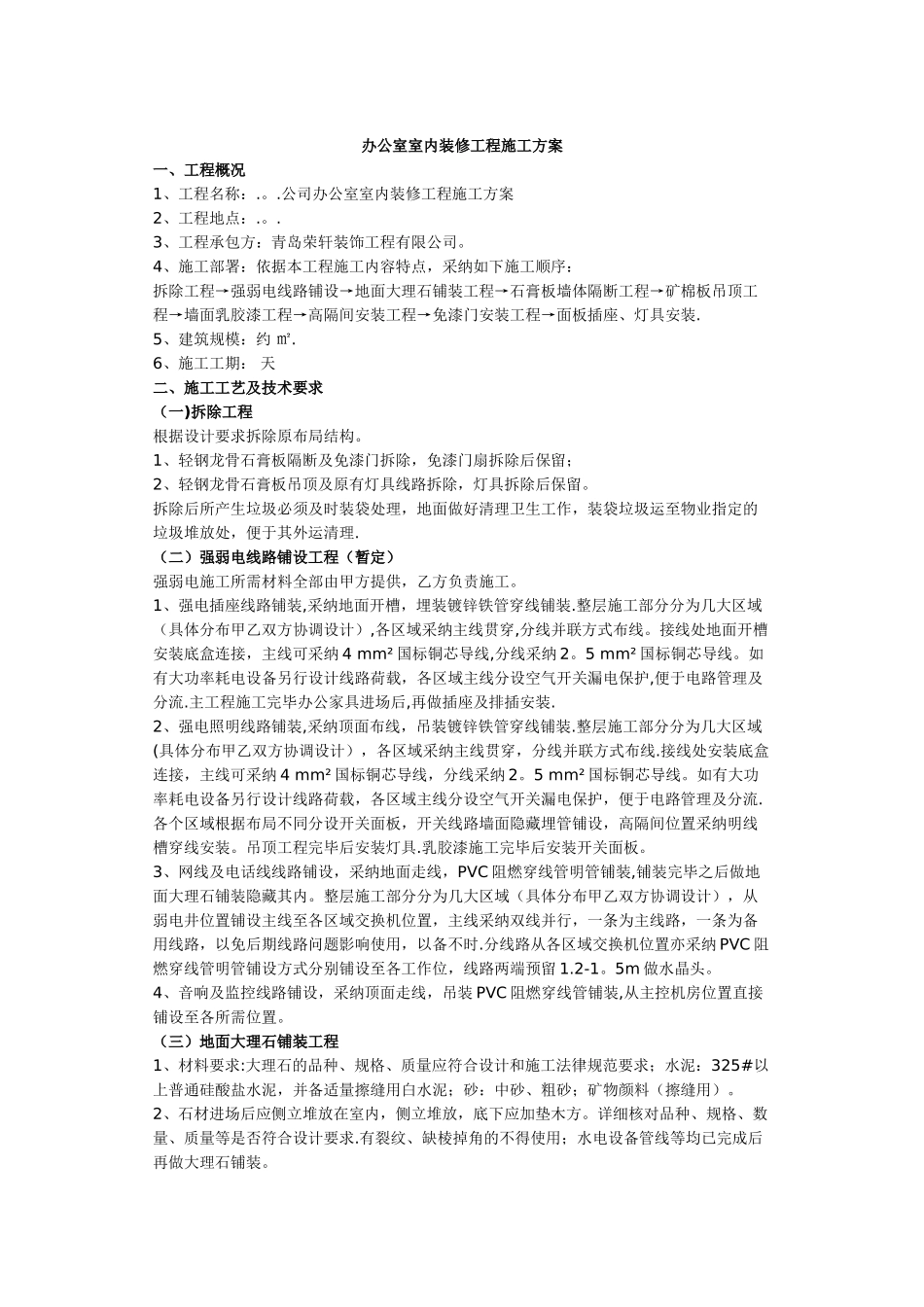

办公室室内装修工程施工方案一、工程概况1、工程名称:.。.公司办公室室内装修工程施工方案2、工程地点:.。.3、工程承包方:青岛荣轩装饰工程有限公司。4、施工部署:依据本工程施工内容特点,采纳如下施工顺序:拆除工程→强弱电线路铺设→地面大理石铺装工程→石膏板墙体隔断工程→矿棉板吊顶工程→墙面乳胶漆工程→高隔间安装工程→免漆门安装工程→面板插座、灯具安装.5、建筑规模:约 ㎡.6、施工工期: 天二、施工工艺及技术要求(一)拆除工程根据设计要求拆除原布局结构。1、轻钢龙骨石膏板隔断及免漆门拆除,免漆门扇拆除后保留;2、轻钢龙骨石膏板吊顶及原有灯具线路拆除,灯具拆除后保留。拆除后所产生垃圾必须及时装袋处理,地面做好清理卫生工作,装袋垃圾运至物业指定的垃圾堆放处,便于其外运清理.(二)强弱电线路铺设工程(暂定)强弱电施工所需材料全部由甲方提供,乙方负责施工。1、强电插座线路铺装,采纳地面开槽,埋装镀锌铁管穿线铺装.整层施工部分分为几大区域(具体分布甲乙双方协调设计),各区域采纳主线贯穿,分线并联方式布线。接线处地面开槽安装底盒连接,主线可采纳 4 mm² 国标铜芯导线,分线采纳 2。5 mm² 国标铜芯导线。如有大功率耗电设备另行设计线路荷载,各区域主线分设空气开关漏电保护,便于电路管理及分流.主工程施工完毕办公家具进场后,再做插座及排插安装.2、强电照明线路铺装,采纳顶面布线,吊装镀锌铁管穿线铺装.整层施工部分分为几大区域(具体分布甲乙双方协调设计),各区域采纳主线贯穿,分线并联方式布线.接线处安装底盒连接,主线可采纳 4 mm² 国标铜芯导线,分线采纳 2。5 mm² 国标铜芯导线。如有大功率耗电设备另行设计线路荷载,各区域主线分设空气开关漏电保护,便于电路管理及分流.各个区域根据布局不同分设开关面板,开关线路墙面隐藏埋管铺设,高隔间位置采纳明线槽穿线安装。吊顶工程完毕后安装灯具.乳胶漆施工完毕后安装开关面板。3、网线及电话线线路铺设,采纳地面走线,PVC 阻燃穿线管明管铺装,铺装完毕之后做地面大理石铺装隐藏其内。整层施工部分分为几大区域(具体分布甲乙双方协调设计),从弱电井位置铺设主线至各区域交换机位置,主线采纳双线并行,一条为主线路,一条为备用线路,以免后期线路问题影响使用,以备不时.分线路从各区域交换机位置亦采纳 PVC 阻燃穿线管明管铺设方式分别铺设至各工作位,线路两端预留 1.2-1。5m 做水晶头。4、音响及监控线路...
