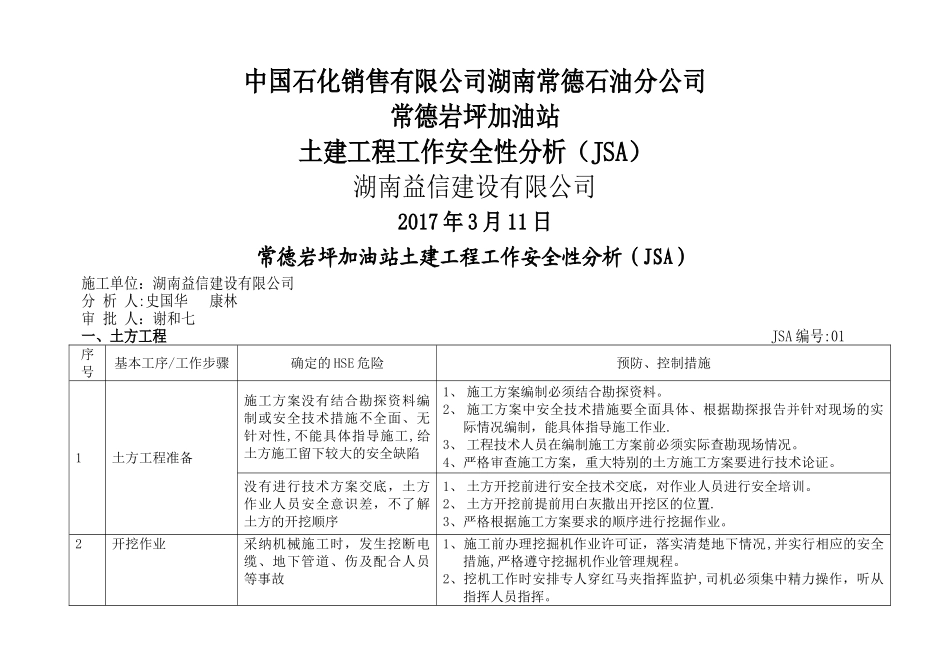

中国石化销售有限公司湖南常德石油分公司常德岩坪加油站土建工程工作安全性分析(JSA)湖南益信建设有限公司2017 年 3 月 11 日常德岩坪加油站土建工程工作安全性分析(JSA)施工单位:湖南益信建设有限公司分 析 人:史国华 康林 审 批 人:谢和七一、土方工程 JSA 编号:01序号基本工序/工作步骤确定的 HSE 危险预防、控制措施1土方工程准备施工方案没有结合勘探资料编制或安全技术措施不全面、无针对性,不能具体指导施工,给土方施工留下较大的安全缺陷1、 施工方案编制必须结合勘探资料
2、 施工方案中安全技术措施要全面具体、根据勘探报告并针对现场的实际情况编制,能具体指导施工作业
3、 工程技术人员在编制施工方案前必须实际查勘现场情况
4、严格审查施工方案,重大特别的土方施工方案要进行技术论证
没有进行技术方案交底,土方作业人员安全意识差,不了解土方的开挖顺序1、 土方开挖前进行安全技术交底,对作业人员进行安全培训
2、 土方开挖前提前用白灰撒出开挖区的位置
3、严格根据施工方案要求的顺序进行挖掘作业

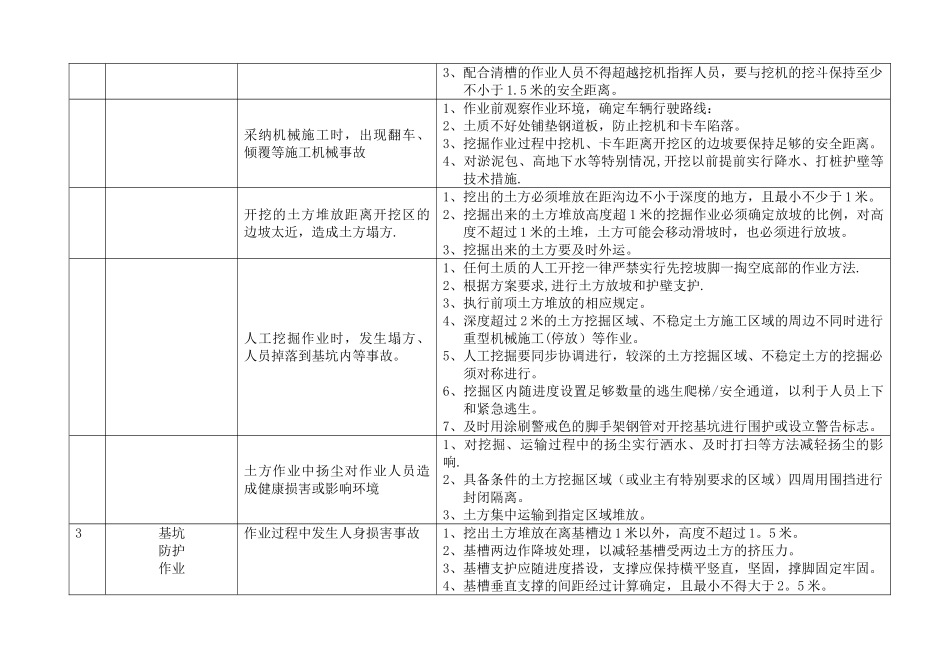

2开挖作业采纳机械施工时,发生挖断电缆、地下管道、伤及配合人员等事故1、施工前办理挖掘机作业许可证,落实清楚地下情况,并实行相应的安全措施,严格遵守挖掘机作业管理规程
2、挖机工作时安排专人穿红马夹指挥监护,司机必须集中精力操作,听从指挥人员指挥
3、配合清槽的作业人员不得超越挖机指挥人员,要与挖机的挖斗保持至少不小于 1
5 米的安全距离
采纳机械施工时,出现翻车、倾覆等施工机械事故1、作业前观察作业环境,确定车辆行驶路线:2、土质不好处铺垫钢道板,防止挖机和卡车陷落
3、挖掘作业过程中挖机、卡车距离开挖区的边坡要保持足够的安全距离
4、对淤泥包、高地下水等特别情况,开挖以前提前实行降水、打桩护壁等技术措施

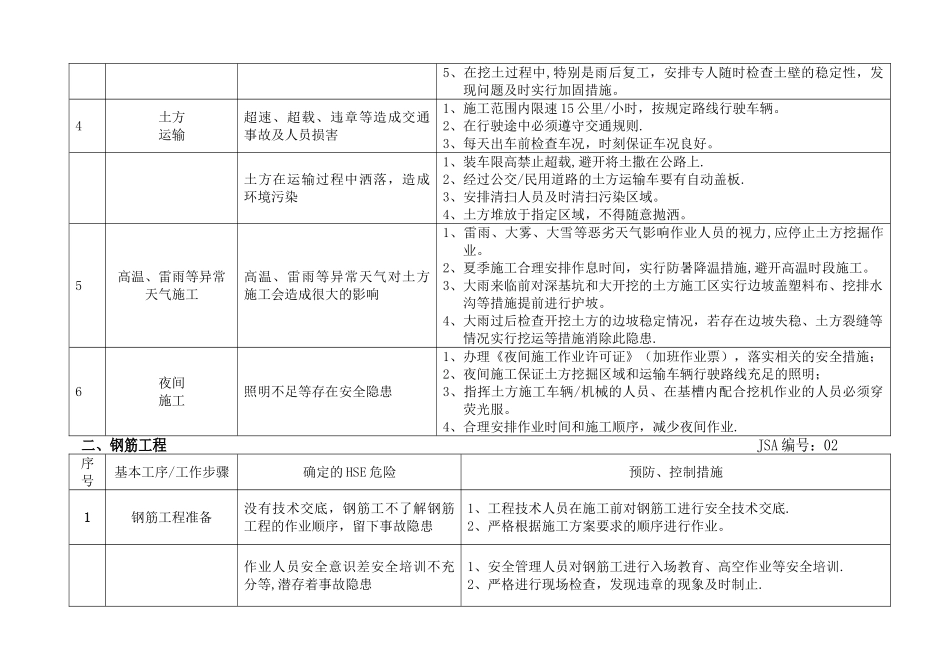

开挖的土方堆放距离开挖区的边坡太近,造成土方塌方
