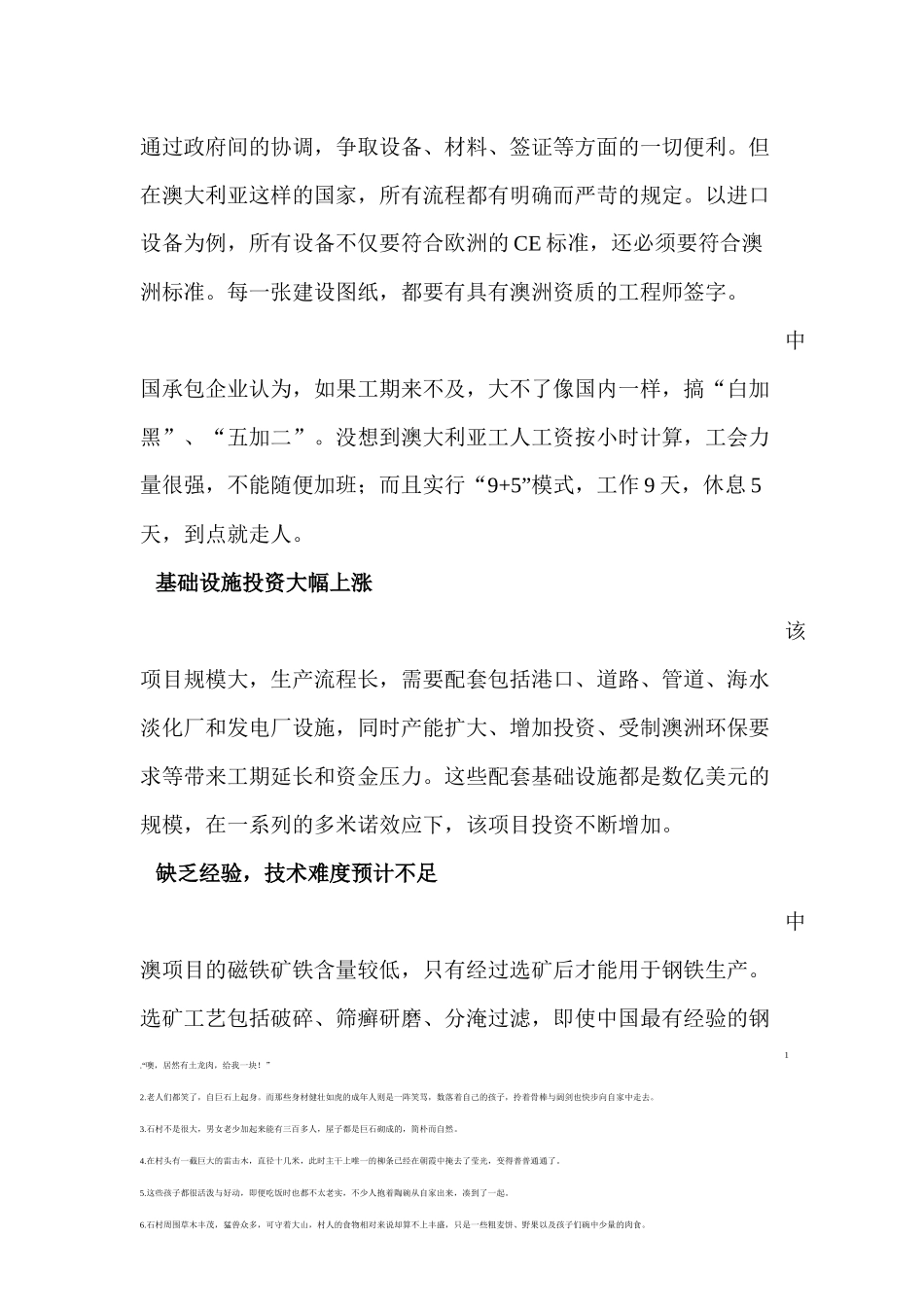

中澳铁矿项目经验教训项目简介 在 2006 年,中信泰富豪掷 4.15 亿美元,分两次从澳大利亚富豪Clive Palmer(Mineralogy 公司的负责人)手里买下西澳大利亚两个分别拥有 10 亿吨磁铁矿资源开采权的公司 Sino-Iron 和 Balmoral Iron的全部股权。中澳铁矿项目开工于 2006 年,原计划投资 42 亿美元,于 2009 年建成投产。但项目开工后,投资一路水涨船高,几度陷于停顿,直至七年后才装运首船矿石,此时资本金投入已近百亿美元。该项目要彻底完工,仍需追加投资。这桩始于金融危机前夕的海外资源投资,被认为是中国企业海外投资的典型失败案例。对澳大利亚法律法规缺乏了解,不熟悉当地的文化观念在澳大利亚,安全和环保问题上从不通融,这都令中澳项目的实际发生成本,远高于中方此前的乐观估算。 在非洲,中资企业往往可以1.“噢,居然有土龙肉,给我一块!” 2.老人们都笑了,自巨石上起身。而那些身材健壮如虎的成年人则是一阵笑骂,数落着自己的孩子,拎着骨棒与阔剑也快步向自家中走去。 3.石村不是很大,男女老少加起来能有三百多人,屋子都是巨石砌成的,简朴而自然。 4.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。 5.这些孩子都很活泼与好动,即便吃饭时也都不太老实,不少人抱着陶碗从自家出来,凑到了一起。 6.石村周围草木丰茂,猛兽众多,可守着大山,村人的食物相对来说却算不上丰盛,只是一些粗麦饼、野果以及孩子们碗中少量的肉食。 通过政府间的协调,争取设备、材料、签证等方面的一切便利。但在澳大利亚这样的国家,所有流程都有明确而严苛的规定。以进口设备为例,所有设备不仅要符合欧洲的 CE 标准,还必须要符合澳洲标准。每一张建设图纸,都要有具有澳洲资质的工程师签字。中国承包企业认为,如果工期来不及,大不了像国内一样,搞“白加黑”、“五加二”。没想到澳大利亚工人工资按小时计算,工会力量很强,不能随便加班;而且实行“9+5”模式,工作 9 天,休息 5天,到点就走人。 基础设施投资大幅上涨该项目规模大,生产流程长,需要配套包括港口、道路、管道、海水淡化厂和发电厂设施,同时产能扩大、增加投资、受制澳洲环保要求等带来工期延长和资金压力。这些配套基础设施都是数亿美元的规模,在一系列的多米诺效应下,该项目投资不断增加。缺乏经验,技术难度预计不足中澳项目的磁铁矿铁含量较低,只有经过选矿后才能用于钢铁...
