电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

沣京工业园基础设施和配套项目二灰碎石道路基层施工方案

沣京工业园基础设施和配套项目二灰碎石道路基层施工方案_第1页
1/9
沣京工业园基础设施和配套项目二灰碎石道路基层施工方案_第2页
2/9
沣京工业园基础设施和配套项目二灰碎石道路基层施工方案_第3页
3/9

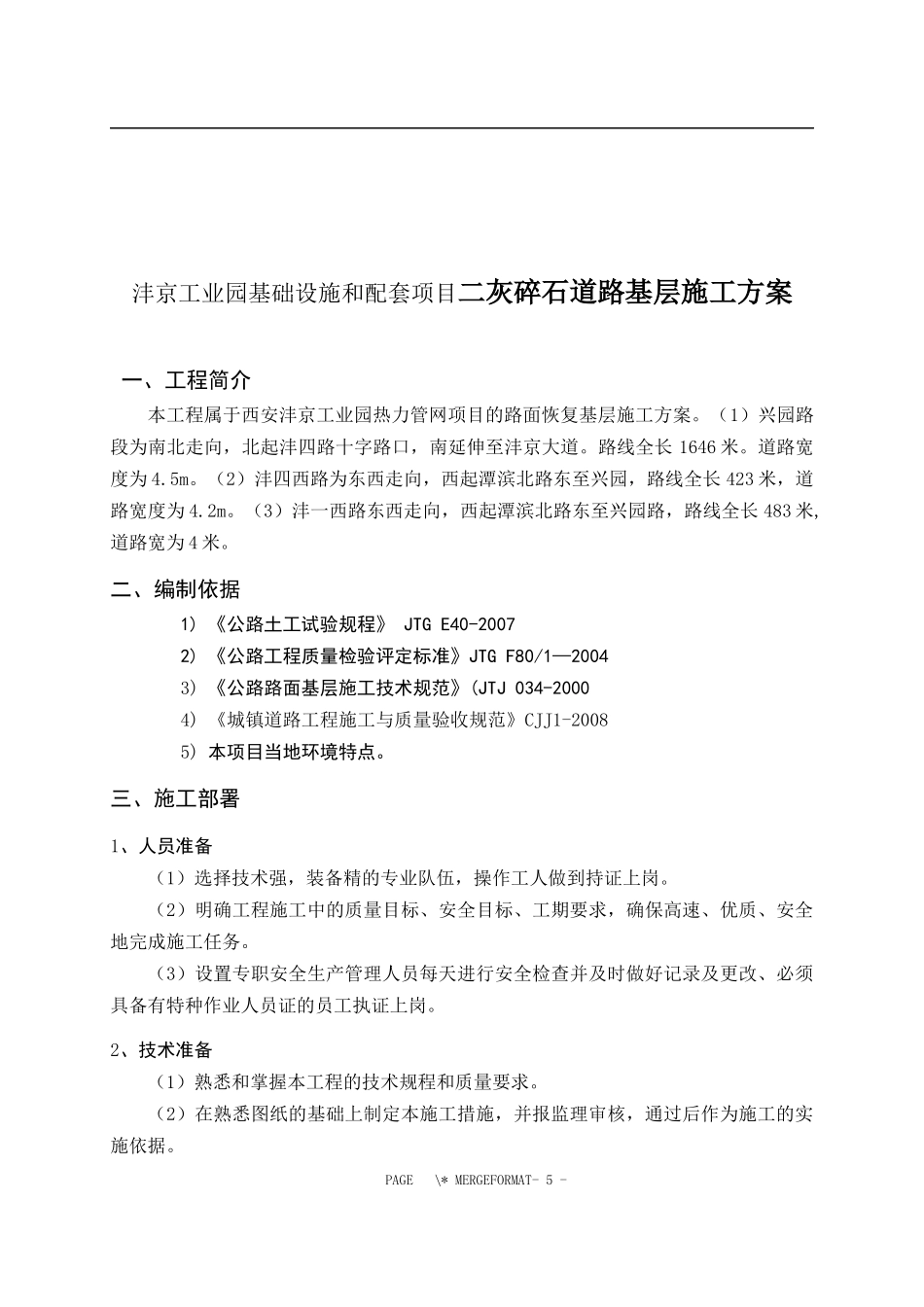

沣京工业园基础设施和配套项目二灰碎石道路基层施工方案 一、工程简介本工程属于西安沣京工业园热力管网项目的路面恢复基层施工方案。(1)兴园路段为南北走向,北起沣四路十字路口,南延伸至沣京大道。路线全长 1646 米。道路宽度为 4.5m。(2)沣四西路为东西走向,西起潭滨北路东至兴园,路线全长 423 米,道路宽度为 4.2m。(3)沣一西路东西走向,西起潭滨北路东至兴园路,路线全长 483 米,道路宽为 4 米。二、编制依据1) 《公路土工试验规程》 JTG E40-20072) 《公路工程质量检验评定标准》JTG F80/1—20043) 《公路路面基层施工技术规范》(JTJ 034-20004) 《城镇道路工程施工与质量验收规范》CJJ1-20085) 本项目当地环境特点。三、施工部署1、人员准备(1)选择技术强,装备精的专业队伍,操作工人做到持证上岗。(2)明确工程施工中的质量目标、安全目标、工期要求,确保高速、优质、安全地完成施工任务。(3)设置专职安全生产管理人员每天进行安全检查并及时做好记录及更改、必须具备有特种作业人员证的员工执证上岗。2、技术准备(1)熟悉和掌握本工程的技术规程和质量要求。(2)在熟悉图纸的基础上制定本施工措施,并报监理审核,通过后作为施工的实施依据。PAGE \* MERGEFORMAT- 5 -(3)对有关人员做好书面施工安全、技术交底工作,并经签认。3、材料、物资设备准备(1)根据批准的施工组织设计和预算编制供货计划,对于施工所需要的施工设备要准备充足。(2)现场围挡防护设施 ,并认真布设,做到防护到位。(3)材料、设备做好认真的检查、检修,不合格产品禁止入场。四、施工计划:(一)施工进度计划白灰粉煤灰碎石铺筑压实及养护:2017/10、18—2017/10/23(二)劳动力计划序号工种工作内容人数备注1散工零活102司机开装载机23司机平地机24司机开压路机35司机运输车辆13(三)材料计划1、材料准备(1) 各种原材料应根据工程进度所需数量预先准备好,并取样试验,其规格与品质应符合规程规定,对不合格的材料坚决不允许使用。(2) 石灰:A.石灰宜采用 1-3 级的新灰。B.磨细生石灰,可不经消解直接使用;块灰应在使用前 2-3 天完成消解,严禁随消解随使用。未能消解的生石灰块应筛除,消石灰的颗粒不得大于 10mm。C.消解石灰应掌握用水量,使石灰能充分消解,并保持含水量在 25%-35%。消解生石灰用水量可为生石灰重的 65%-80%。D.对储存较久,经过雨期的消解石灰应经过试验,根据活性氧化物...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

沣京工业园基础设施和配套项目二灰碎石道路基层施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
