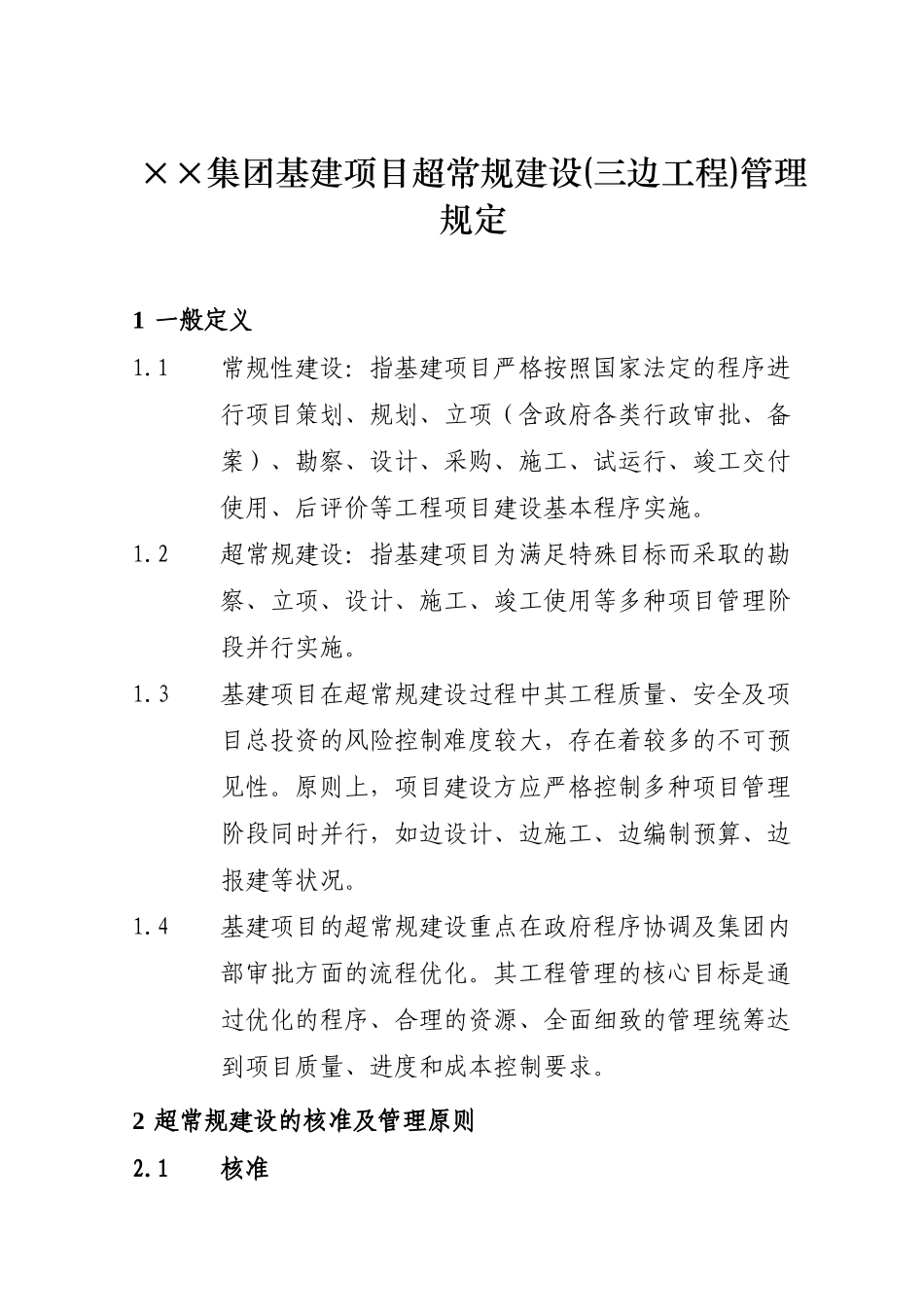

××集团基建项目超常规建设(三边工程)管理规定1 一般定义1 1.常规性建设:指基建项目严格按照国家法定的程序进行项目策划、规划、立项(含政府各类行政审批、备案)、勘察、设计、采购、施工、试运行、竣工交付使用、后评价等工程项目建设基本程序实施。1.2超常规建设:指基建项目为满足特殊目标而采取的勘察、立项、设计、施工、竣工使用等多种项目管理阶段并行实施。1 3.基建项目在超常规建设过程中其工程质量、安全及项目总投资的风险控制难度较大,存在着较多的不可预见性。原则上,项目建设方应严格控制多种项目管理阶段同时并行,如边设计、边施工、边编制预算、边报建等状况。1.4基建项目的超常规建设重点在政府程序协调及集团内部审批方面的流程优化。其工程管理的核心目标是通过优化的程序、合理的资源、全面细致的管理统筹达到项目质量、进度和成本控制要求。2 超常规建设的核准及管理原则12.核准1 12. .基建项目拟采用超常规建设的,必须核准。其中,总投资额在 1000 万元以下的项目由产业集团核准;总投资额在 1000 万元以上的项目由集团核准。呈报核准文件应以《关于××××基建项目超常规建设的请示》为题,应包括项目建设单位或投资主体、主要使用功能、项目规模、外部环境(政府手续及政策、合作方政策等)、超常规必要性、可行性、估算项目投资成本、建设周期、特定建设目标、资金来源、收益分析等。12. .2下述情形的基建项目可申请超常规建设,实行特殊基建程序:⑴ 如期完成对集团及产业集团战略发展具有重大推动作用的。⑵ 及早投入使用,产生的项目经济效益远大于综合投资成本增加额的。⑶ 不按期完成,将影响集团社会形象和声誉的。⑷ 其他特殊情况。1 32. .实行超常规建设的基建项目符合集团重点基建项目管理标准的,同时按照重点基建项目管理要求执行。2.2管理原则12.2.集中资源重点攻破原则:要全力保证超常规建设中政府审批程序对土地、建设许可方面的协调。尤其在项目前期规划、征地、报建等方面需要地方、政府、行业主管部门等多方协调时,建设单位一把手应主动负责协调当地党政一把手,项目负责人应负责协调主管部门各层面人员。必要时可由产业集团、集团出面。前期工作应形成具体工作单及时间表。2.2.2审批流程优化原则:简化工程技术性文件审批流程,实行集团基建业务专业对口管理;概念设计、方案设计、重大设计变更由项目组请示决策层领导。32.2.项目管理规划大纲管控原则:超常规项目实施前...
