分项工程开工报审表 表 A

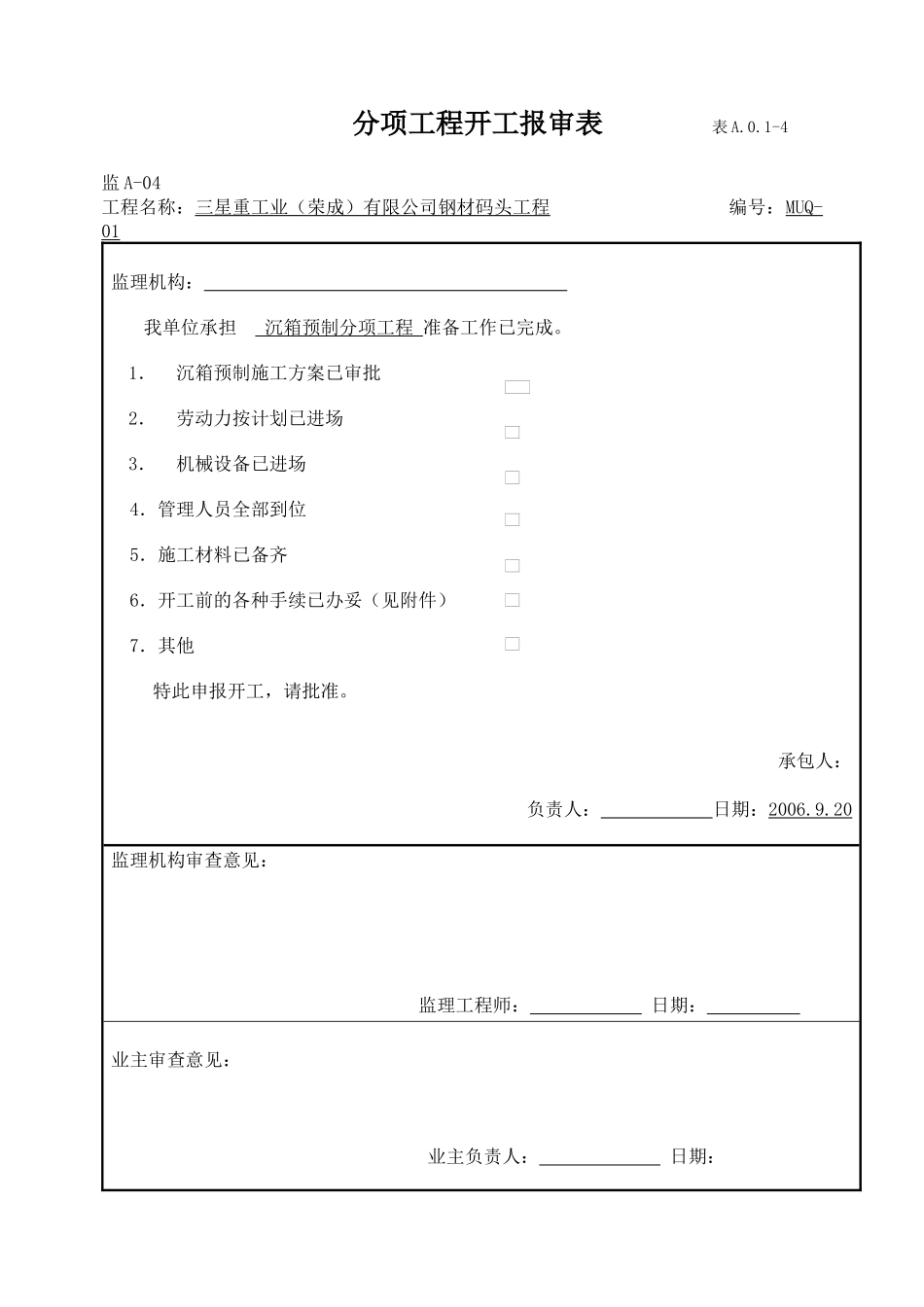

1-4监 A-04工程名称:三星重工业(荣成)有限公司钢材码头工程 编号:MUQ-01 监理机构: 我单位承担 沉箱预制分项工程 准备工作已完成
1.沉箱预制施工方案已审批 2.劳动力按计划已进场 3.机械设备已进场 4.管理人员全部到位 5.施工材料已备齐 6.开工前的各种手续已办妥(见附件) 7.其他特此申报开工,请批准
承包人:负责人: 日期:2006
20监理机构审查意见:监理工程师: 日期: 业主审查意见:业主负责人: 日期: √本表由承包人填报,一式三份,经监理、业主审批后,业主、监理、承包人各一份

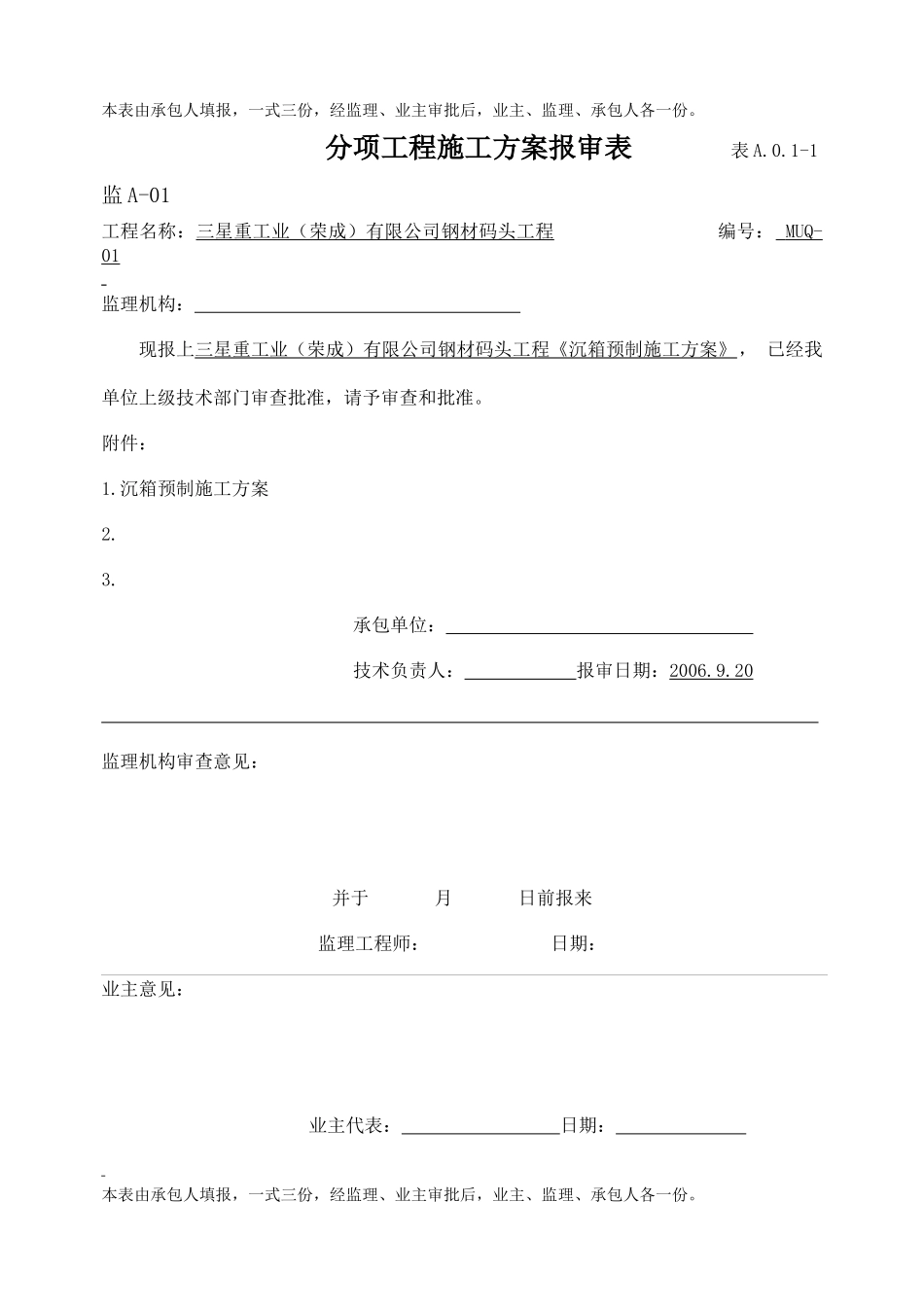

分项工程施工方案报审表 表 A
1-1监 A-01工程名称:三星重工业(荣成)有限公司钢材码头工程 编号: MUQ- 01 监理机构: 现报上三星重工业(荣成)有限公司钢材码头工程《沉箱预制施工方案》, 已经我单位上级技术部门审查批准,请予审查和批准
沉箱预制施工方案2
承包单位: 技术负责人: 报审日期:2006
20 监理机构审查意见:并于 月 日前报来监理工程师: 日期: 业主意见:业主代表: 日期: 本表由承包人填报,一式三份,经监理、业主审批后,业主、监理、承包人各一份

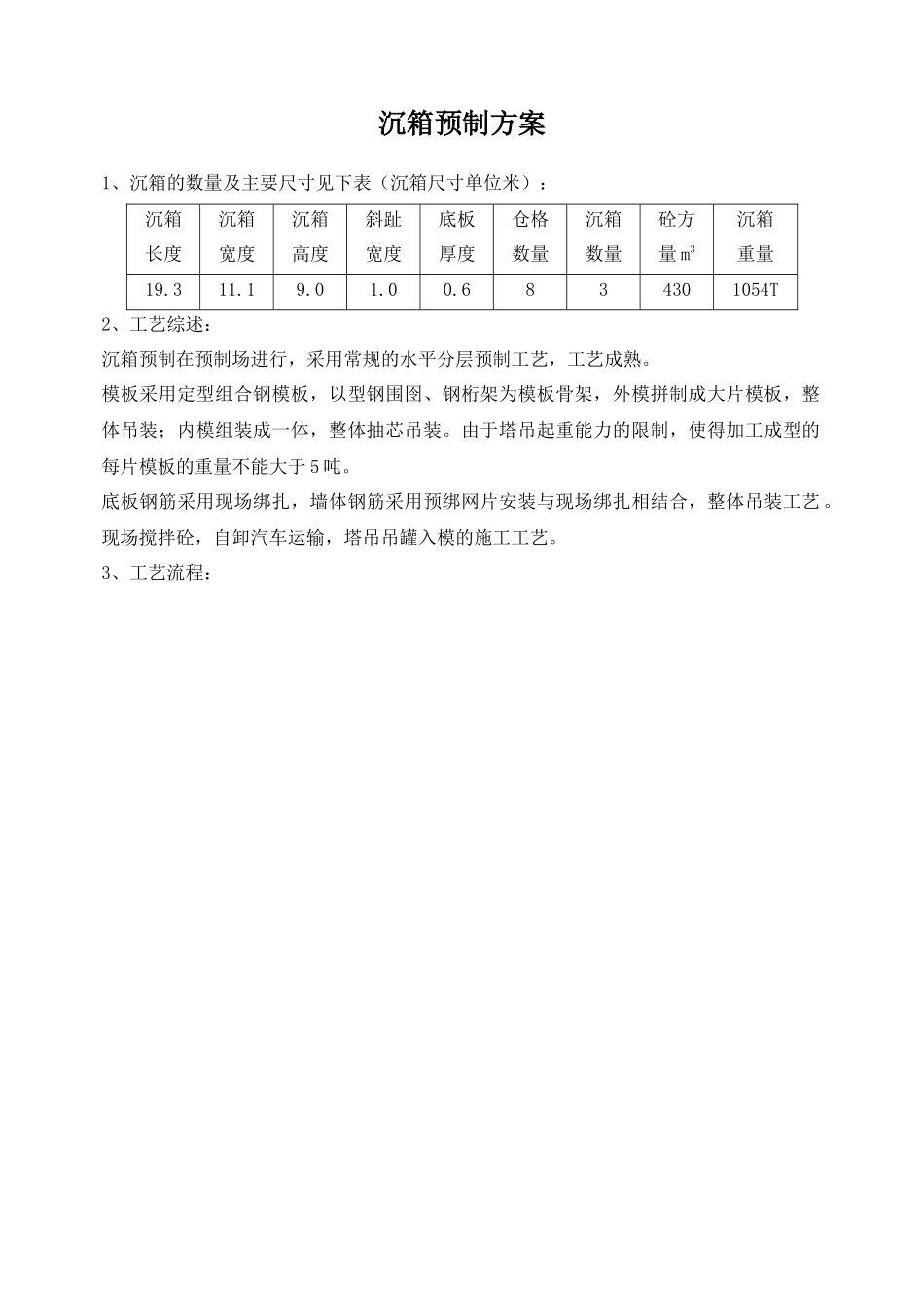

沉箱预制方案1、沉箱的数量及主要尺寸见下表(沉箱尺寸单位米):沉箱长度沉箱宽度沉箱高度斜趾宽度底板厚度仓格数量沉箱数量砼方量 m3沉箱重量19
6834301054T2、工艺综述:沉箱预制在预制场进行,采用常规的水平分层预制工艺,工艺成熟
模板采用定型组合钢模板,以型钢围囹、钢桁架为模板骨架,外模拼制成大片模板,整体吊装;内模组装成一体,整体抽芯吊装
由于塔吊起重能力的限制,使得加工成型的每片模板的重量不能大于 5 吨
底板钢筋采用现场绑扎,墙体钢筋采用预绑网片安装与现场绑扎相结合,整体吊装工艺
