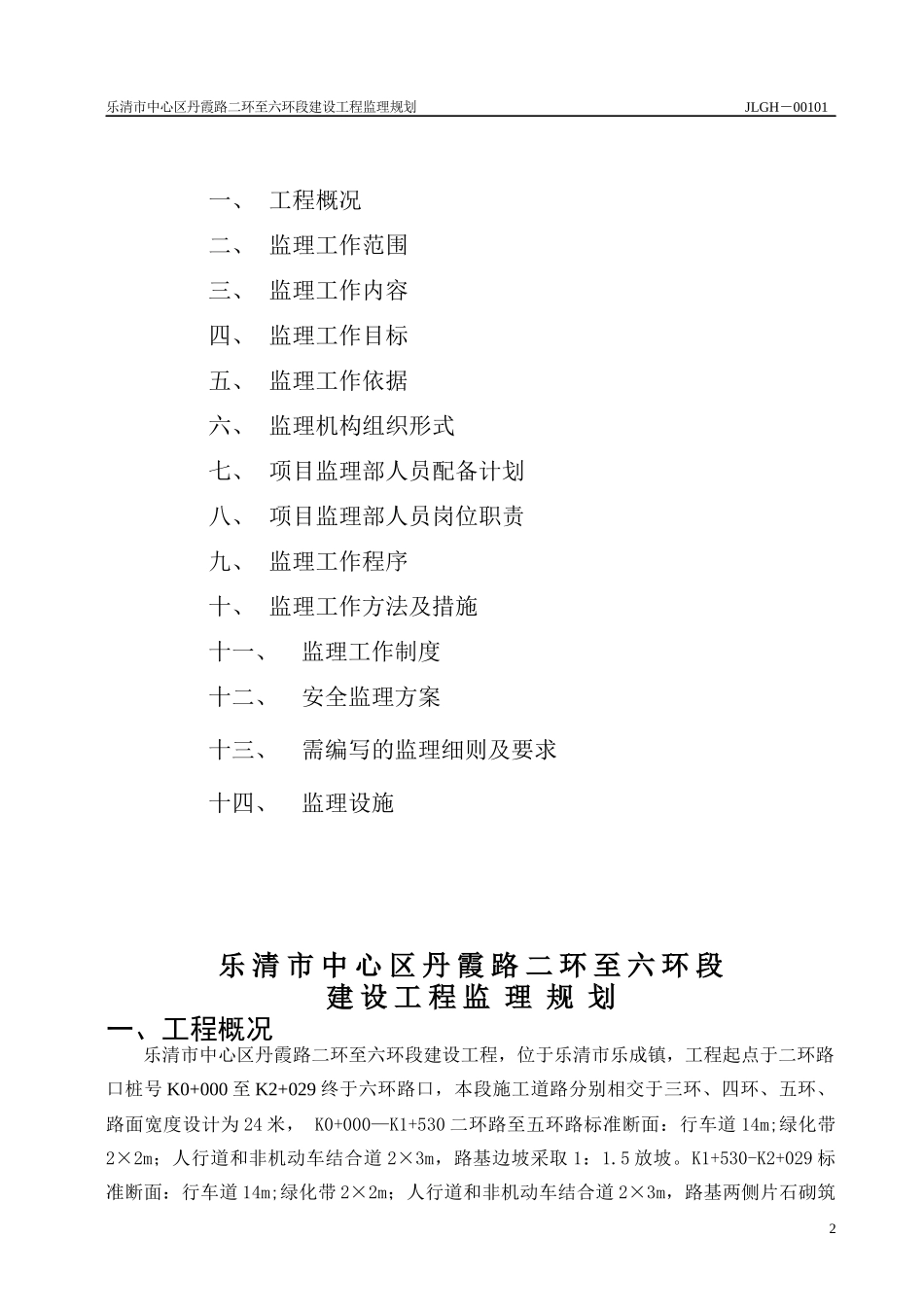

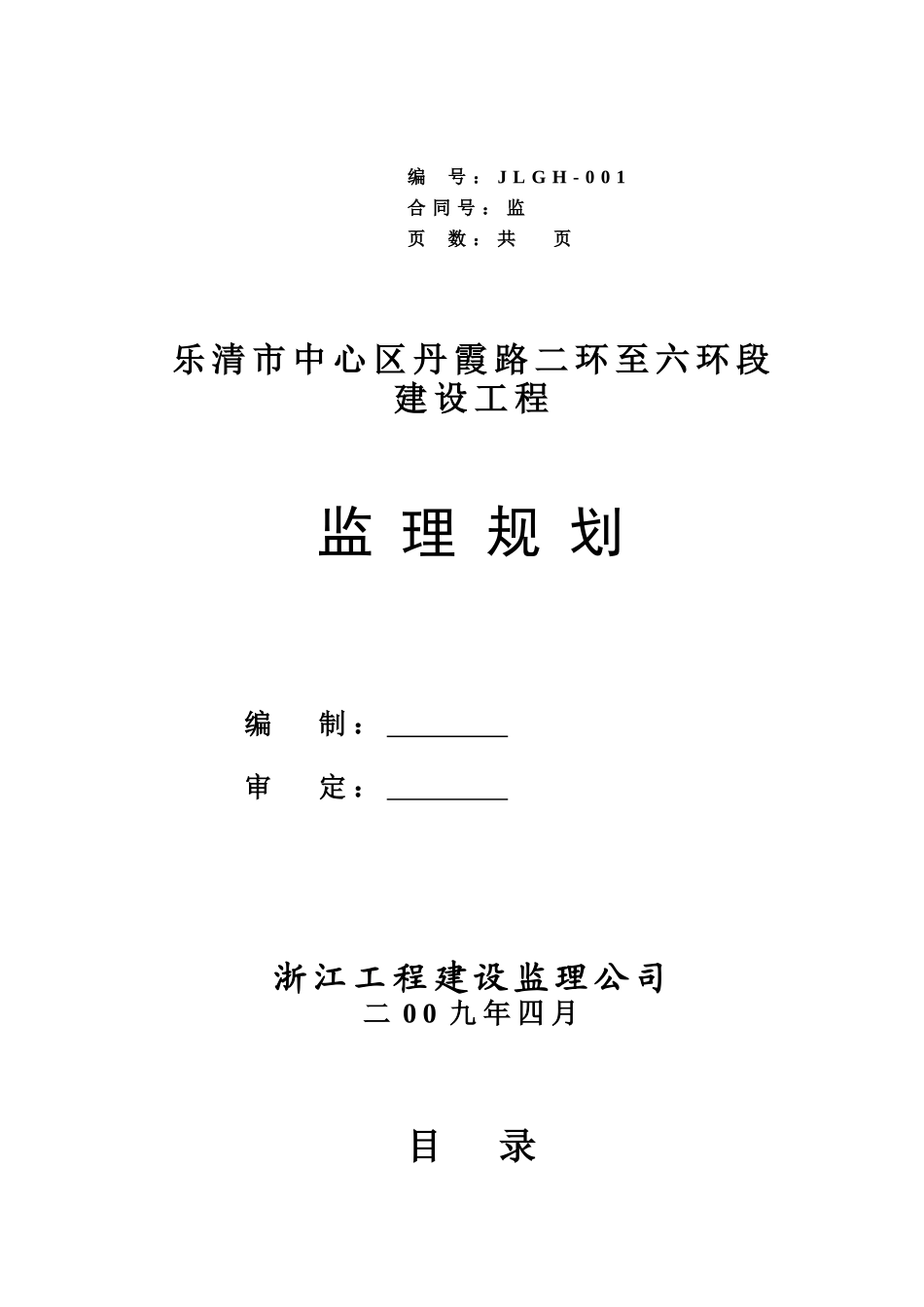

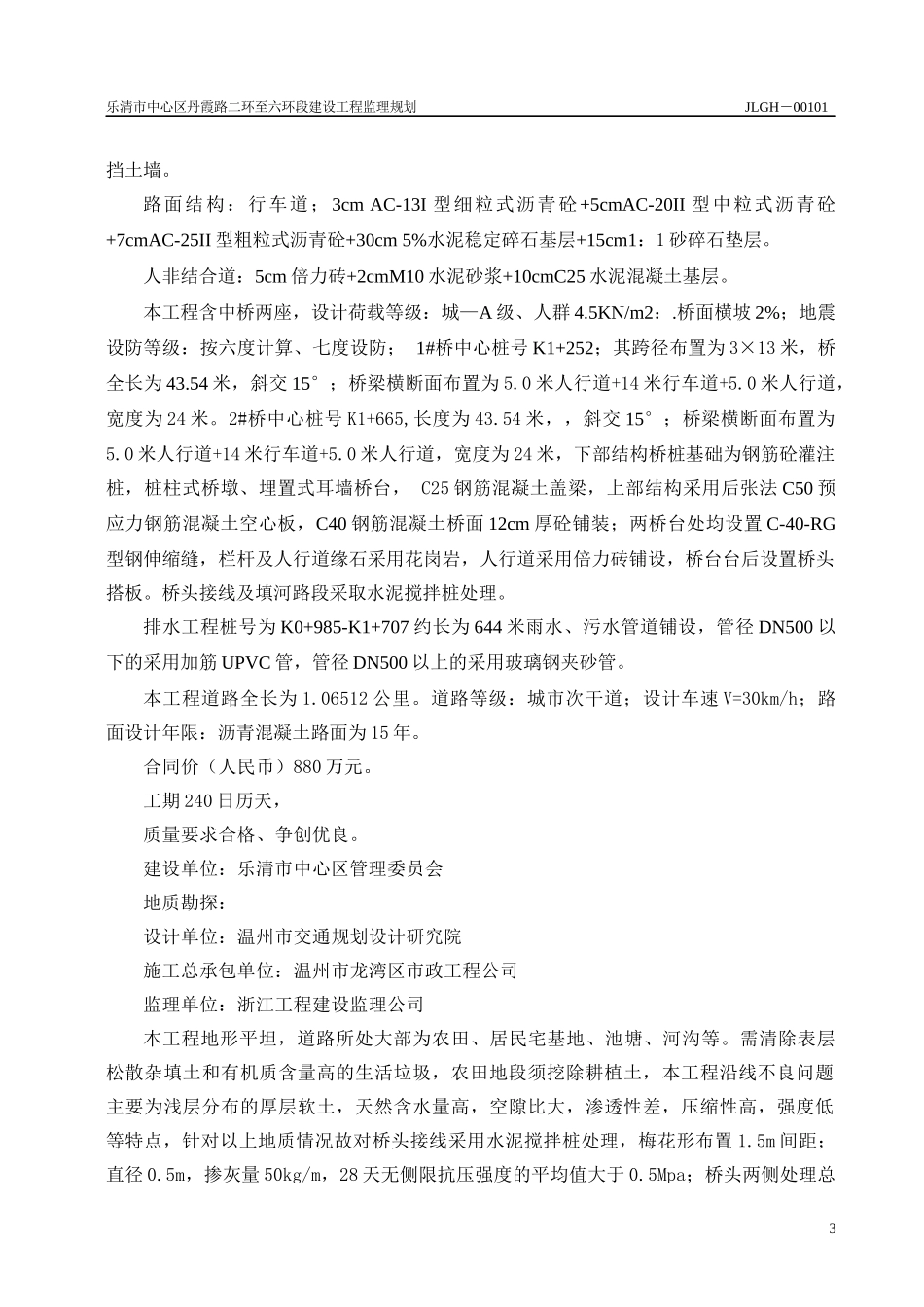

编号:JLGH-001合同号:监页数:共页乐清市中心区丹霞路二环至六环段建设工程监理规划编制:审定:浙江工程建设监理公司二00九年四月目录乐清市中心区丹霞路二环至六环段建设工程监理规划JLGH-00101一、工程概况二、监理工作范围三、监理工作内容四、监理工作目标五、监理工作依据六、监理机构组织形式七、项目监理部人员配备计划八、项目监理部人员岗位职责九、监理工作程序十、监理工作方法及措施十一、监理工作制度十二、安全监理方案十三、需编写的监理细则及要求十四、监理设施乐清市中心区丹霞路二环至六环段建设工程监理规划一、工程概况乐清市中心区丹霞路二环至六环段建设工程,位于乐清市乐成镇,工程起点于二环路口桩号K0+000至K2+029终于六环路口,本段施工道路分别相交于三环、四环、五环、路面宽度设计为24米,K0+000—K1+530二环路至五环路标准断面:行车道14m;绿化带2×2m;人行道和非机动车结合道2×3m,路基边坡采取1:1.5放坡。K1+530-K2+029标准断面:行车道14m;绿化带2×2m;人行道和非机动车结合道2×3m,路基两侧片石砌筑2乐清市中心区丹霞路二环至六环段建设工程监理规划JLGH-00101挡土墙。路面结构:行车道;3cmAC-13I型细粒式沥青砼+5cmAC-20II型中粒式沥青砼+7cmAC-25II型粗粒式沥青砼+30cm5%水泥稳定碎石基层+15cm1:1砂碎石垫层。人非结合道:5cm倍力砖+2cmM10水泥砂浆+10cmC25水泥混凝土基层。本工程含中桥两座,设计荷载等级:城—A级、人群4.5KN/m2:.桥面横坡2%;地震设防等级:按六度计算、七度设防;1#桥中心桩号K1+252;其跨径布置为3×13米,桥全长为43.54米,斜交15°;桥梁横断面布置为5.0米人行道+14米行车道+5.0米人行道,宽度为24米。2#桥中心桩号K1+665,长度为43.54米,,斜交15°;桥梁横断面布置为5.0米人行道+14米行车道+5.0米人行道,宽度为24米,下部结构桥桩基础为钢筋砼灌注桩,桩柱式桥墩、埋置式耳墙桥台,C25钢筋混凝土盖梁,上部结构采用后张法C50预应力钢筋混凝土空心板,C40钢筋混凝土桥面12cm厚砼铺装;两桥台处均设置C-40-RG型钢伸缩缝,栏杆及人行道缘石采用花岗岩,人行道采用倍力砖铺设,桥台台后设置桥头搭板。桥头接线及填河路段采取水泥搅拌桩处理。排水工程桩号为K0+985-K1+707约长为644米雨水、污水管道铺设,管径DN500以下的采用加筋UPVC管,管径DN500以上的采用玻璃钢夹砂管。本工程道路全长为1.06512公里。道路等级:城市次干道;设计车速V=30km/h;路面设计年限:沥青混凝土路面为15年。合同价(人民币)880万元。工期240日历天,质量要求合格、争创优良。建设单位:乐清市中心区管理委员会地质勘探:设计单位:温州市交通规划设计研究院施工总承包单位:温州市龙湾区市政工程公司监理单位:浙江工程建设监理公司本工程地形平坦,道路所处大部为农田、居民宅基地、池塘、河沟等。需清除表层松散杂填土和有机质含量高的生活垃圾,农田地段须挖除耕植土,本工程沿线不良问题主要为浅层分布的厚层软土,天然含水量高,空隙比大,渗透性差,压缩性高,强度低等特点,针对以上地质情况故对桥头接线采用水泥搅拌桩处理,梅花形布置1.5m间距;直径0.5m,掺灰量50kg/m,28天无侧限抗压强度的平均值大于0.5Mpa;桥头两侧处理总3乐清市中心区丹霞路二环至六环段建设工程监理规划JLGH-00101长度各26.24m其中过渡段16.24m,正常路段12m,过渡段桩长由12m渐变到6m。本工程监理工作难点:1、道路段地基软土层厚,天然含水量高,尤其是本段的地处大部份为农田、宅基、池塘、河沟,为了使本工程路基稳定,必须彻底清除杂填土、有机质含量高的生活垃圾、耕植土、必要的地段需要换填。2、钻孔灌注桩要求桩尖进入第六地质工程层(弱风化含角砾石熔结晶屑凝灰岩)施工过程中岩样取样难,入岩判定较为困难。3、桩基施工在河中时,需针对具体的位置安排搭设牢固的工作平台,桩机移位至平台上时移动稳定性差、定位放样困难,且临水操作容易引发电路故障、触电,桩机倾斜,甚至倒塌等安全事故。4、道路桥梁施工同在一个施工平面上,难以避免交叉施工,所以编制施工计划必须科学、严谨、合理分配交叉施工。5、道路线路较长、涉及...
