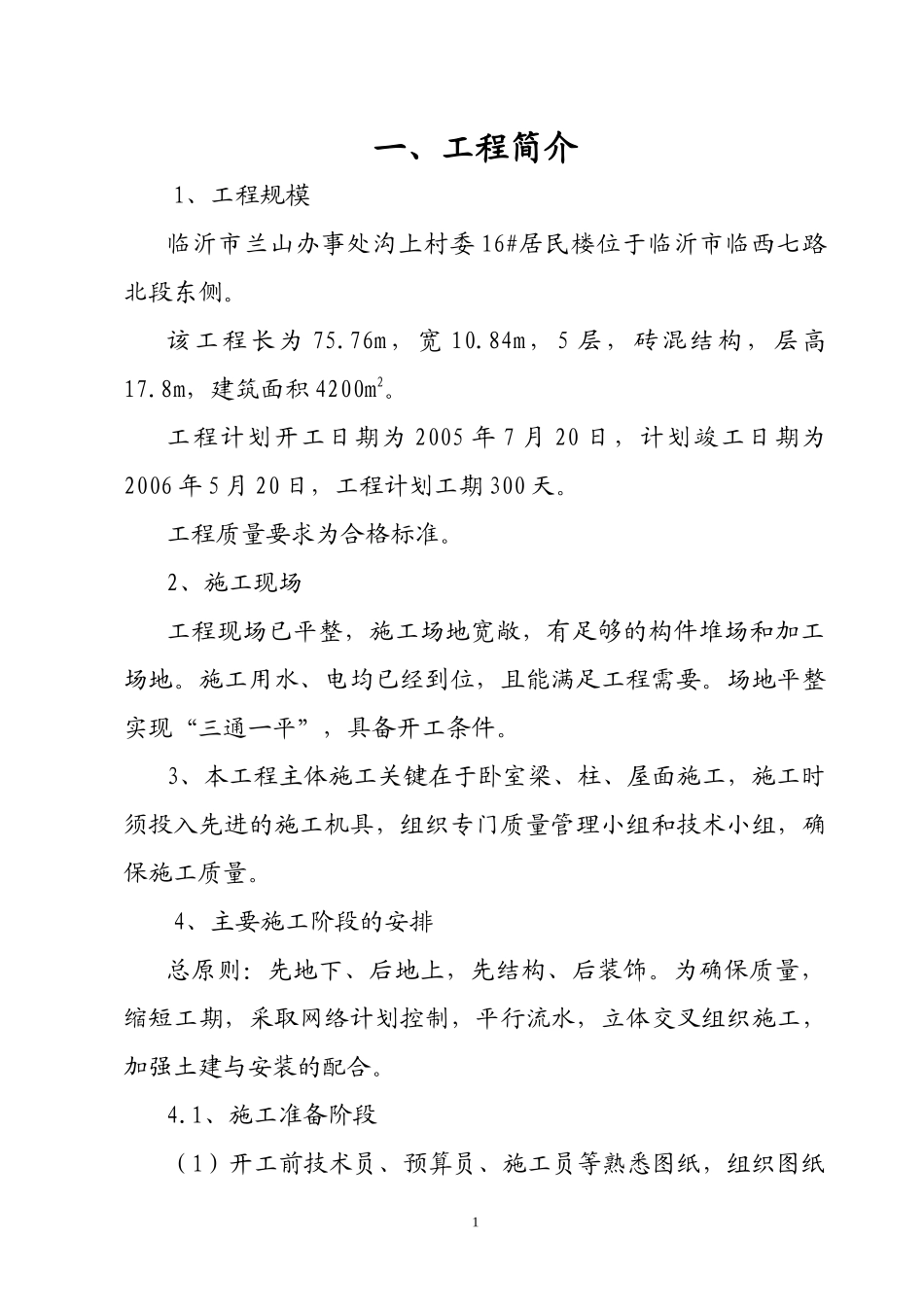

一、工程简介1、工程规模临沂市兰山办事处沟上村委16#居民楼位于临沂市临西七路北段东侧
该工程长为75
76m,宽10
84m,5层,砖混结构,层高17
8m,建筑面积4200m2
工程计划开工日期为2005年7月20日,计划竣工日期为2006年5月20日,工程计划工期300天
工程质量要求为合格标准
2、施工现场工程现场已平整,施工场地宽敞,有足够的构件堆场和加工场地
施工用水、电均已经到位,且能满足工程需要
场地平整实现“三通一平”,具备开工条件
3、本工程主体施工关键在于卧室梁、柱、屋面施工,施工时须投入先进的施工机具,组织专门质量管理小组和技术小组,确保施工质量
4、主要施工阶段的安排总原则:先地下、后地上,先结构、后装饰
为确保质量,缩短工期,采取网络计划控制,平行流水,立体交叉组织施工,加强土建与安装的配合

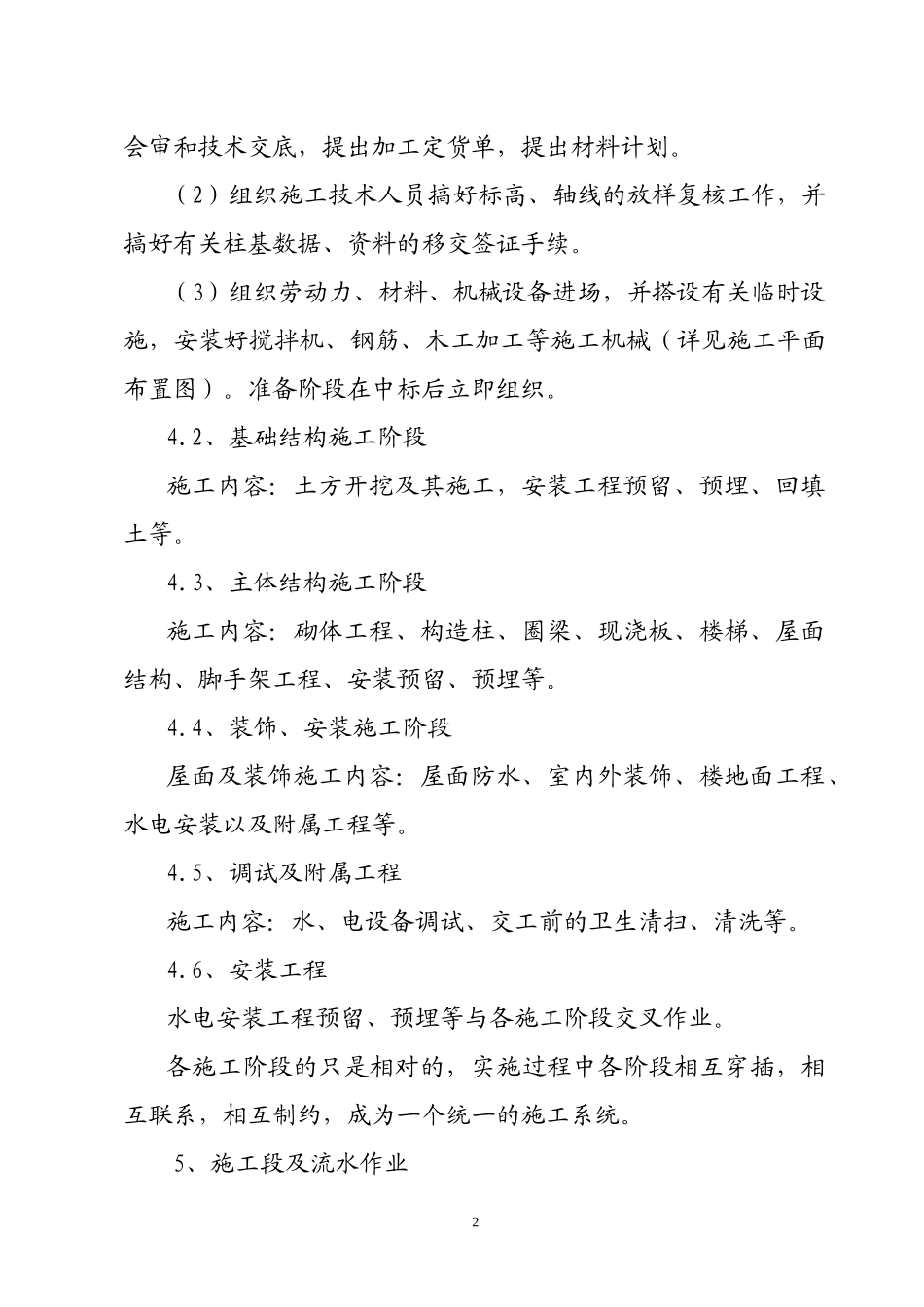

1、施工准备阶段(1)开工前技术员、预算员、施工员等熟悉图纸,组织图纸1会审和技术交底,提出加工定货单,提出材料计划
(2)组织施工技术人员搞好标高、轴线的放样复核工作,并搞好有关柱基数据、资料的移交签证手续
(3)组织劳动力、材料、机械设备进场,并搭设有关临时设施,安装好搅拌机、钢筋、木工加工等施工机械(详见施工平面布置图)
准备阶段在中标后立即组织
2、基础结构施工阶段施工内容:土方开挖及其施工,安装工程预留、预埋、回填土等
3、主体结构施工阶段施工内容:砌体工程、构造柱、圈梁、现浇板、楼梯、屋面结构、脚手架工程、安装预留、预埋等
4、装饰、安装施工阶段屋面及装饰施工内容:屋面防水、室内外装饰、楼地面工程、水电安装以及附属工程等
5、调试及附属工程施工内容:水、电设备调试、交工前的卫生清扫、清洗等
6、安装工程水电安装工程预留、预埋等与各施工阶段交叉作业

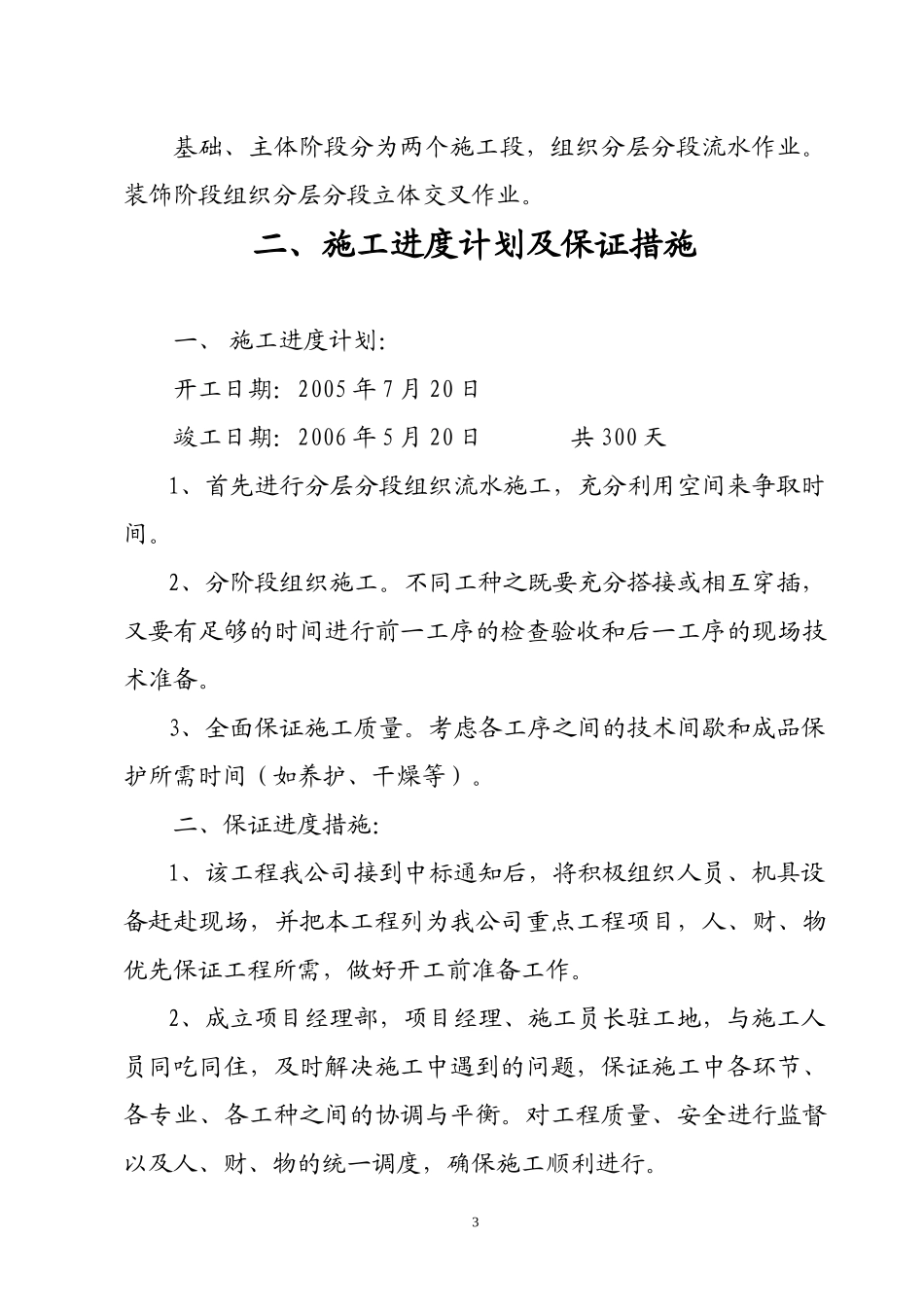

各施工阶段的只是相对的,实施过程中各阶段相互穿插,相互联系,相互制约,成为一
