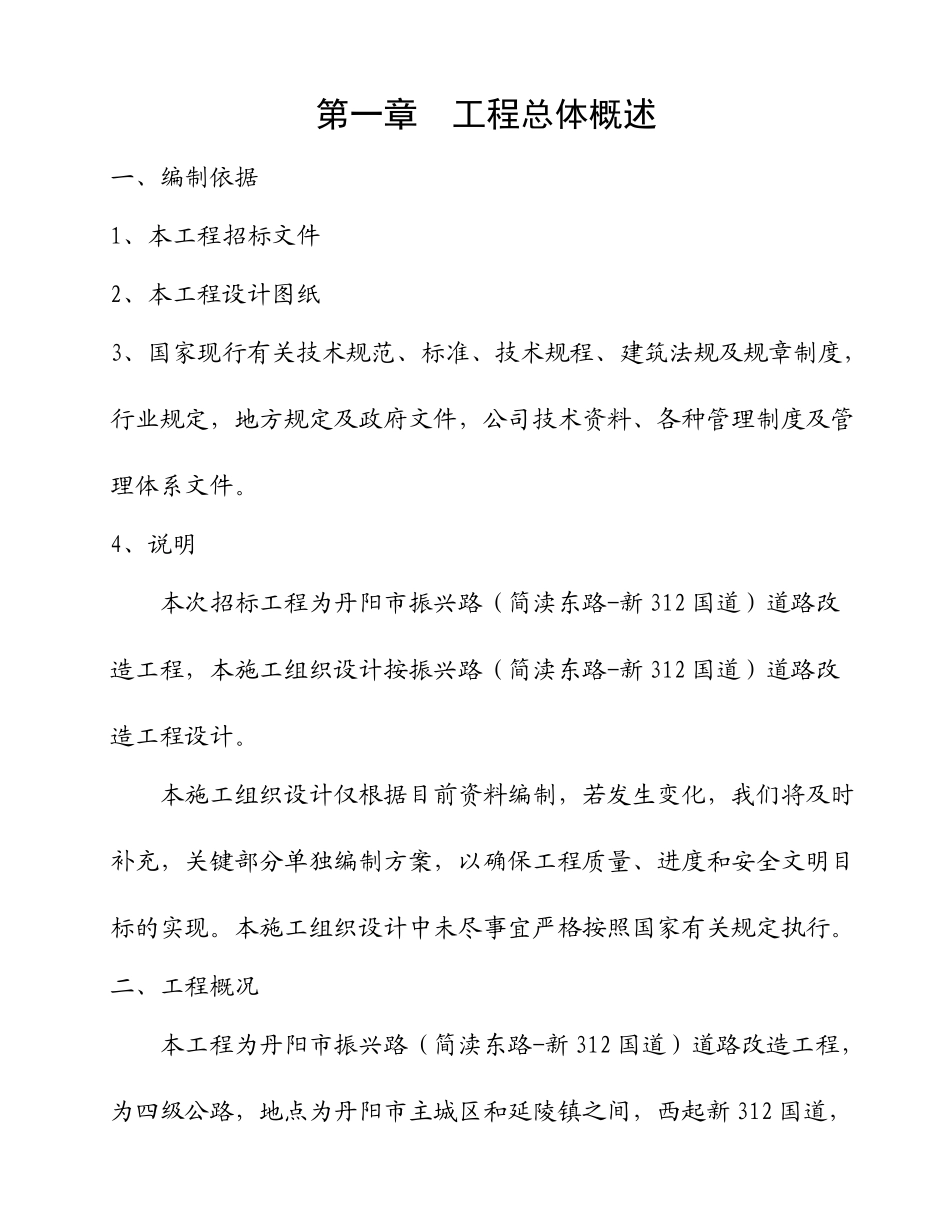

第一章工程总体概述一、编制依据1、本工程招标文件2、本工程设计图纸3、国家现行有关技术规范、标准、技术规程、建筑法规及规章制度,行业规定,地方规定及政府文件,公司技术资料、各种管理制度及管理体系文件
4、说明本次招标工程为丹阳市振兴路(简渎东路-新312国道)道路改造工程,本施工组织设计按振兴路(简渎东路-新312国道)道路改造工程设计
本施工组织设计仅根据目前资料编制,若发生变化,我们将及时补充,关键部分单独编制方案,以确保工程质量、进度和安全文明目标的实现
本施工组织设计中未尽事宜严格按照国家有关规定执行
二、工程概况本工程为丹阳市振兴路(简渎东路-新312国道)道路改造工程,为四级公路,地点为丹阳市主城区和延陵镇之间,西起新312国道,东至简渎河西,是城市次干道,全长约3公里

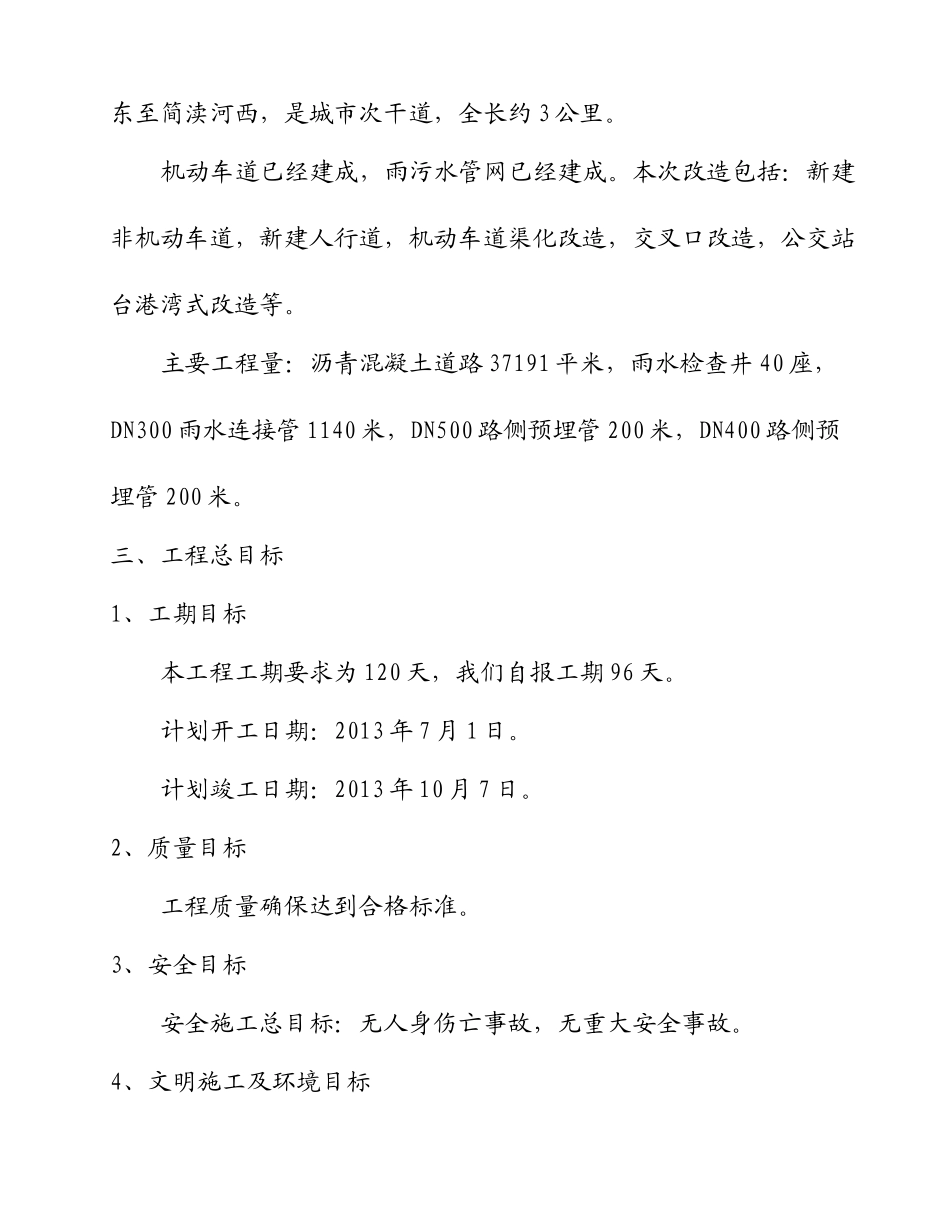

机动车道已经建成,雨污水管网已经建成
本次改造包括:新建非机动车道,新建人行道,机动车道渠化改造,交叉口改造,公交站台港湾式改造等
主要工程量:沥青混凝土道路37191平米,雨水检查井40座,DN300雨水连接管1140米,DN500路侧预埋管200米,DN400路侧预埋管200米
三、工程总目标1、工期目标本工程工期要求为120天,我们自报工期96天
计划开工日期:2013年7月1日
计划竣工日期:2013年10月7日
2、质量目标工程质量确保达到合格标准
3、安全目标安全施工总目标:无人身伤亡事故,无重大安全事故

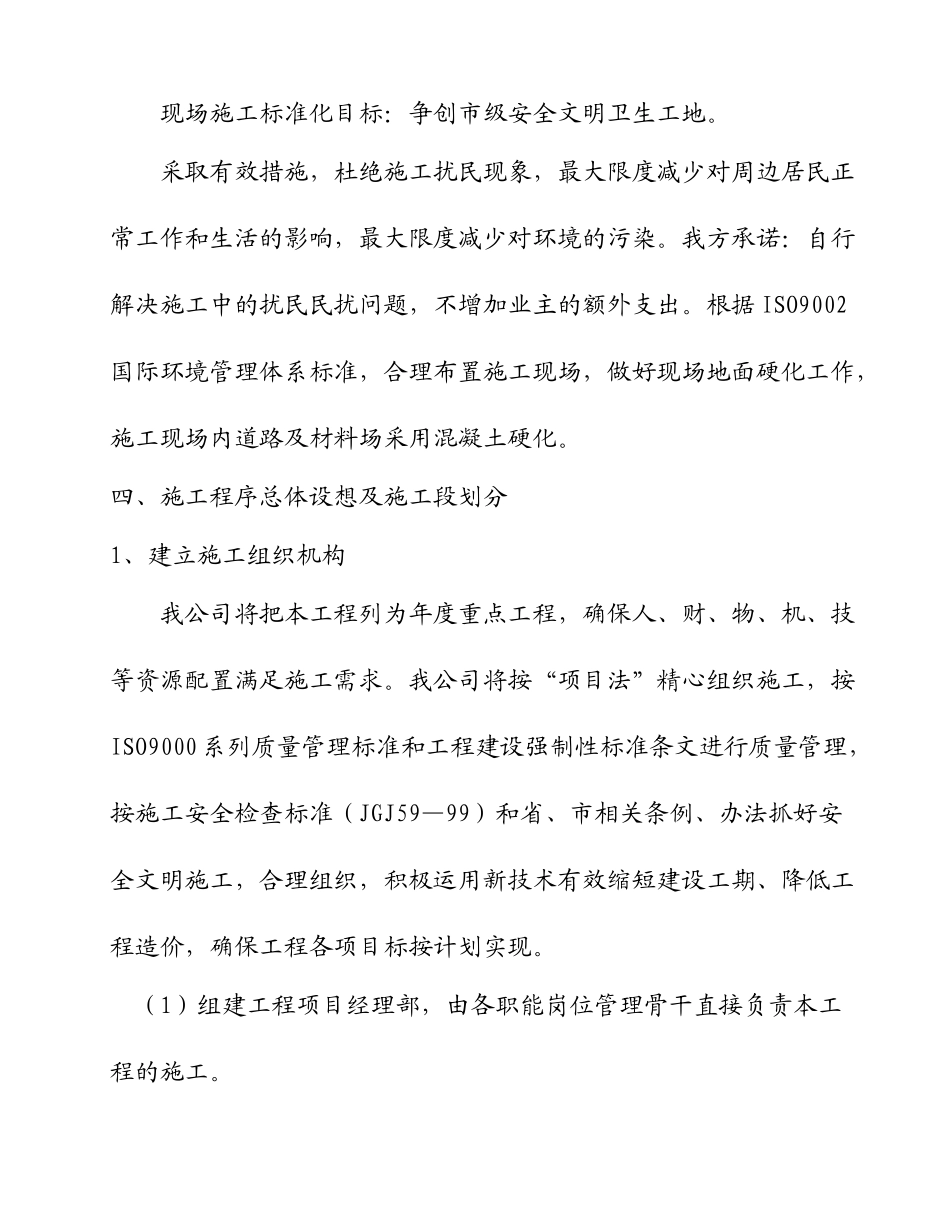

4、文明施工及环境目标现场施工标准化目标:争创市级安全文明卫生工地
采取有效措施,杜绝施工扰民现象,最大限度减少对周边居民正常工作和生活的影响,最大限度减少对环境的污染
我方承诺:自行解决施工中的扰民民扰问题,不增加业主的额外支出
根据ISO9002国际环境管理体系标准,合理布置施工现场,做好现场地面硬化工作,施工现场内道路及材料场采用混凝土硬化
四、施工程序总体设想及施工段划分1
