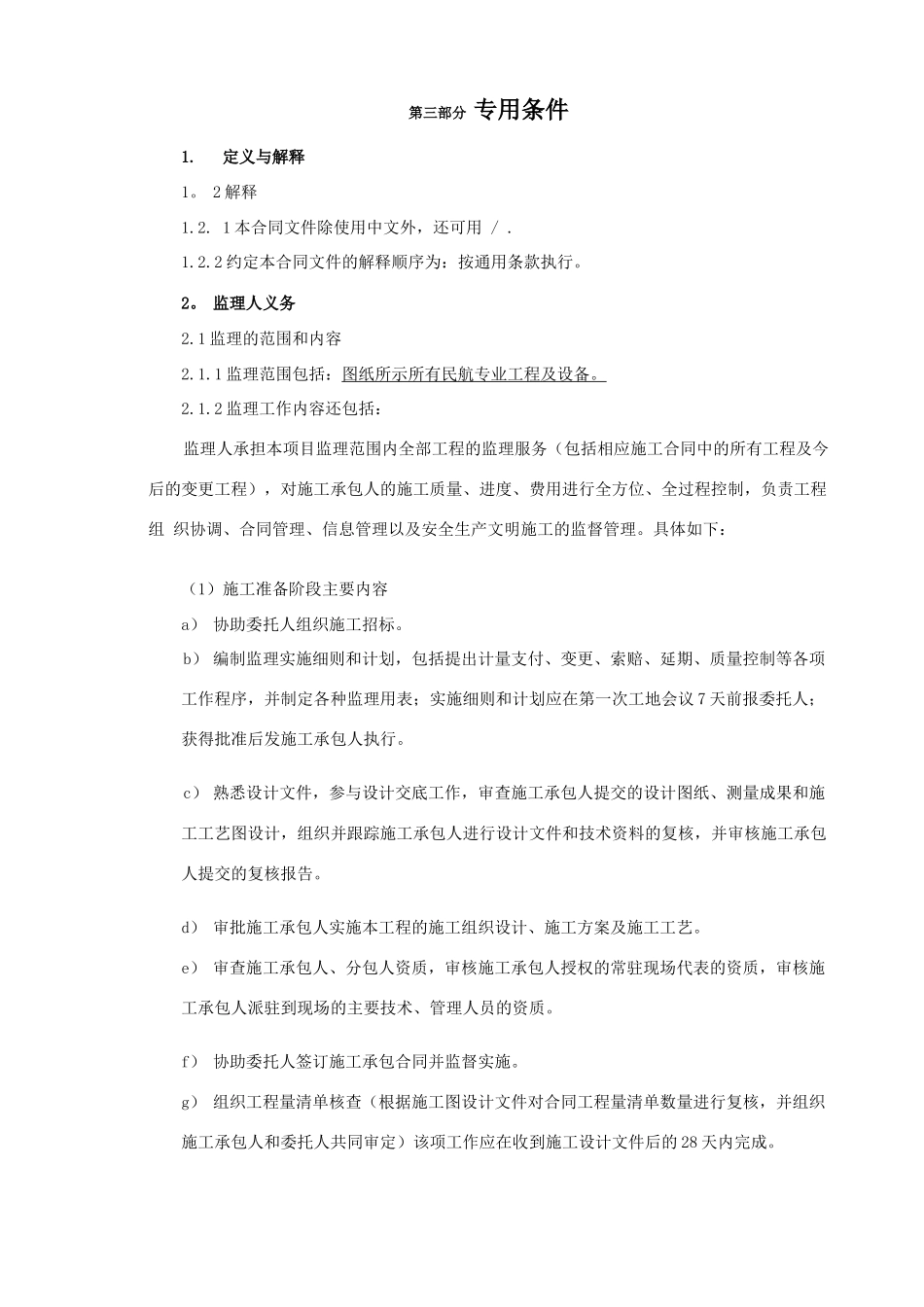

第三部分专用条件1.定义与解释1。2解释1.2.1本合同文件除使用中文外,还可用/.1.2.2约定本合同文件的解释顺序为:按通用条款执行。2。监理人义务2.1监理的范围和内容2.1.1监理范围包括:图纸所示所有民航专业工程及设备。2.1.2监理工作内容还包括:监理人承担本项目监理范围内全部工程的监理服务(包括相应施工合同中的所有工程及今后的变更工程),对施工承包人的施工质量、进度、费用进行全方位、全过程控制,负责工程组织协调、合同管理、信息管理以及安全生产文明施工的监督管理。具体如下:(1)施工准备阶段主要内容a)协助委托人组织施工招标。b)编制监理实施细则和计划,包括提出计量支付、变更、索赔、延期、质量控制等各项工作程序,并制定各种监理用表;实施细则和计划应在第一次工地会议7天前报委托人;获得批准后发施工承包人执行。c)熟悉设计文件,参与设计交底工作,审查施工承包人提交的设计图纸、测量成果和施工工艺图设计,组织并跟踪施工承包人进行设计文件和技术资料的复核,并审核施工承包人提交的复核报告。d)审批施工承包人实施本工程的施工组织设计、施工方案及施工工艺。e)审查施工承包人、分包人资质,审核施工承包人授权的常驻现场代表的资质,审核施工承包人派驻到现场的主要技术、管理人员的资质。f)协助委托人签订施工承包合同并监督实施。g)组织工程量清单核查(根据施工图设计文件对合同工程量清单数量进行复核,并组织施工承包人和委托人共同审定)该项工作应在收到施工设计文件后的28天内完成。h)根据本工程的具体情况编制完整的各施工合同段单位、分部和分项工程表i)督促和检查施工承包人建立质量保证体系。j)密切配合施工承包人的复测工作,并对施工承包人的复测工作进行监督把关.k)审查开工条件及报审资料,下达开工通知,批复分部分项工程开工报告。l)监理人应在现场建立工地实验室,用于建立的平行试验检测和复检工资,该实验室应具备进行现场土工和材料一般常规实验监测的能力,并获得质量监督部门的认可.(2)施工阶段主要监理内容A.施工进度控制监理内容:a)编制详细的施工总进度计划并控制其执行;b)编制施工年、季、月实施计划并控制其执行;c)审核施工承包人提交的总体进度计划,检查和督促施工承包人实施进度计划,核批施工承包人的修正计划;审批施工承包人提交的年度计划、季度计划、月计划、旬计划和日计划,并督促施工承包人实施;d)审核材料物资供应的进度计划;e)其他需要进度控制的内容。B.施工质量控制监理内容:a)施工场地的质检验收;b)监理人应加强对施工承包人工程分包的管理,认真审查工程分包计划和所有分包协议。对于施工承包人非法分包的情况,监理人应及时报告委托人,并责令施工承包人纠正c)主持工地会议并形成会议纪要.d)建立监理的试验、检测工作体系,按照规定的频率独立开展监理的试验、检测工作。e)工程原材料、配件的质量验收。f)审批施工承包人拟用于本工程的原始资料、成套设备的品质以及工艺试验。g)审查施工承包人拟用于本工程的机械装备的种类、性能与数量;施工机械的质量验收.h)对施工承包人采用的新材料、新工艺、新技术、新设备应要求施工承包人提供相应的措施和证明材料,组织专题认证,经审定后予以签认.i)控制重要外购成品件或半成品件的质量.j)施工工艺过程的审核、工序交接检查、隐蔽工程检查验收、工程变更处理、工程质量事故处理。k)要求施工承包人按照合同条件、技术规范和监理程序进行施工,通过旁站、巡视、检测、试验、分部分项验收和整体验收等手段全面监督、检查和控制工程质量1)签发中间交工证书、工程移交证书。m)调查、处理工程质量缺陷和事故;出现重大质量事故时,应及时向委托人报告并督促施工承包人按规定上报有关部门;必要时,发布暂停令,施工承包人整改合格后签发复工令。n)发布变更令。o)对施工承包人的交工申请进行评估,参加对拟交工工程的检查和验收p)确保工程施工符合本项目环保要求。q)接受政府监督部门的监督与检查,积极配合政府监督部门的工作。r)配合委托人的交竣工验收和工程移交工作。s)工程竣工验收、督促、检查施工承包人按照有关规定和委托人的要求编...
