建设工程所涉施工合同均无效时工程价款的结算最高人民法院判决汕头公司与秦浪屿公司建设工程施工合同纠纷上诉案裁判要旨双方当事人就同一建设工程签订的数份施工合同均被认定无效时,应综合缔约时建筑市场行情、利于当事人接受、诉讼经济等因素,参照双方达成合意并实际履行的合同结算工程价款
案情2007年3月1日,汕头公司与秦浪屿公司签订《工程保证金使用约定》,约定汕头公司提供工程保证金3000万元,用于秦浪屿公司投资北京八达岭景区项目的施工认证银行验资
验资后,该款项在本项目工程的施工中支出使用
2007年4月19日,秦浪屿公司与汕头公司经招投标签订《建设工程施工合同》,约定秦浪屿公司将八达岭景区西部停车场综合服务设施工程发包给汕头公司施工,合同价款为79150668元
2007年6月6日,双方签订《工程总承包补充协议》,约定汕头公司承包范围为八达岭景区西部停车场所有红线图内与项目有关的工程,承包总造价为1
上述两份合同约定的工程承包范围一致,但工程价款存在105849332元的差价,故双方于2007年7月30日签订《建设工程补充施工合同》,约定八达岭景区西部停车场新增加工程的合同价款为105849332元,并以上述约定为由向北京市延庆县建设委员会申请不经招投标直接签订合同备案,该委员会予以批准,并将合同备案
为履行施工合同,双方当事人先后于2007年9月14日、2008年3月28日签订《工程总承包补充协议(二)》、《工程总承包补充协议(三)》,确认工程总承包价为1
85亿元,并约定了汕头公司提前竣工奖金数额及按时完工赶工费用数额

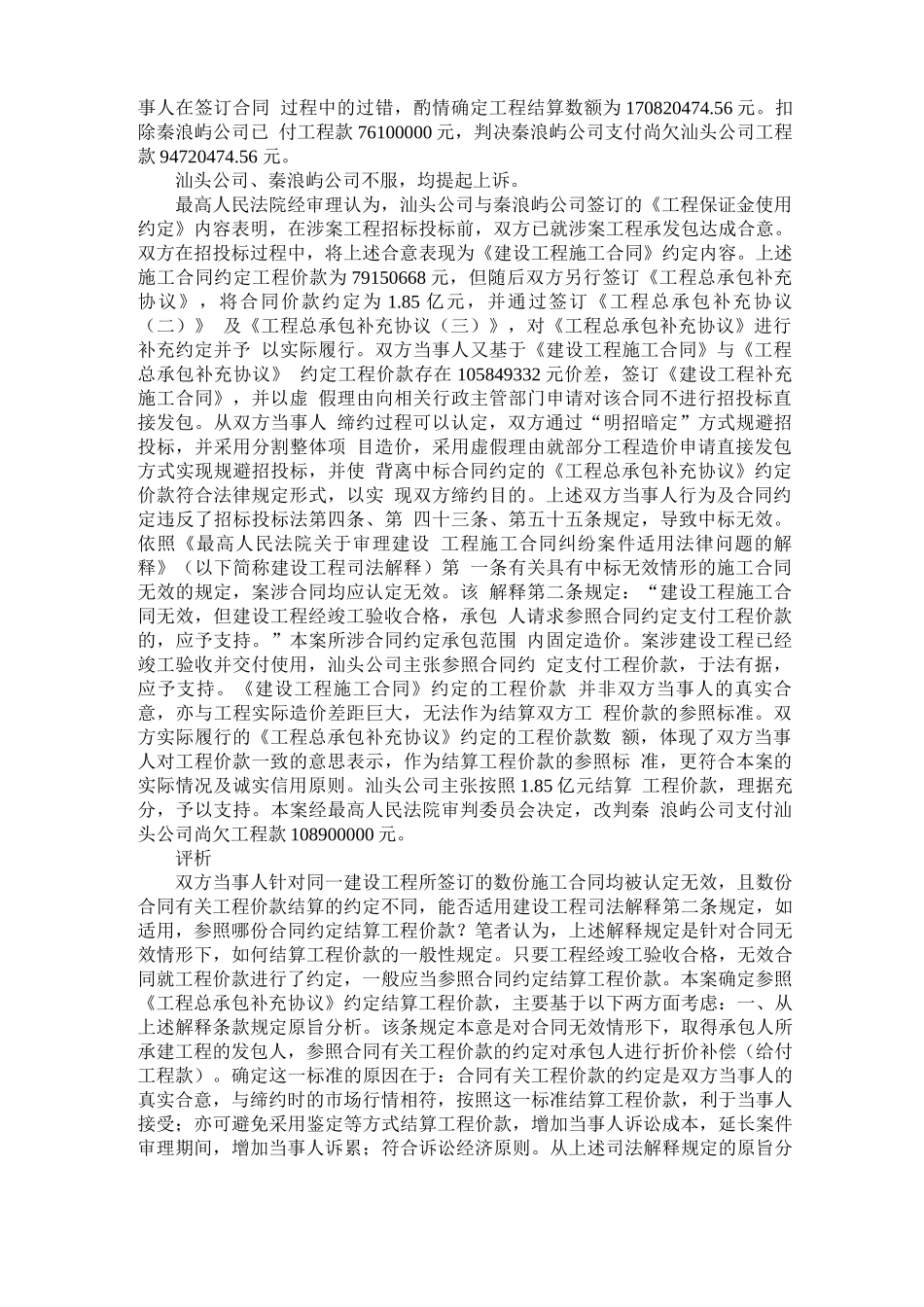

该项目于2008年6月27日通过竣工验收合格,并交付秦浪屿公司接收管理
双方当事人未进行最后结算
汕头公司认为应当以合同约定的1
85亿元作为结算标准,秦浪屿公司认为应当按照备案的《建设工程施工合同》约定的79150668元进行结算

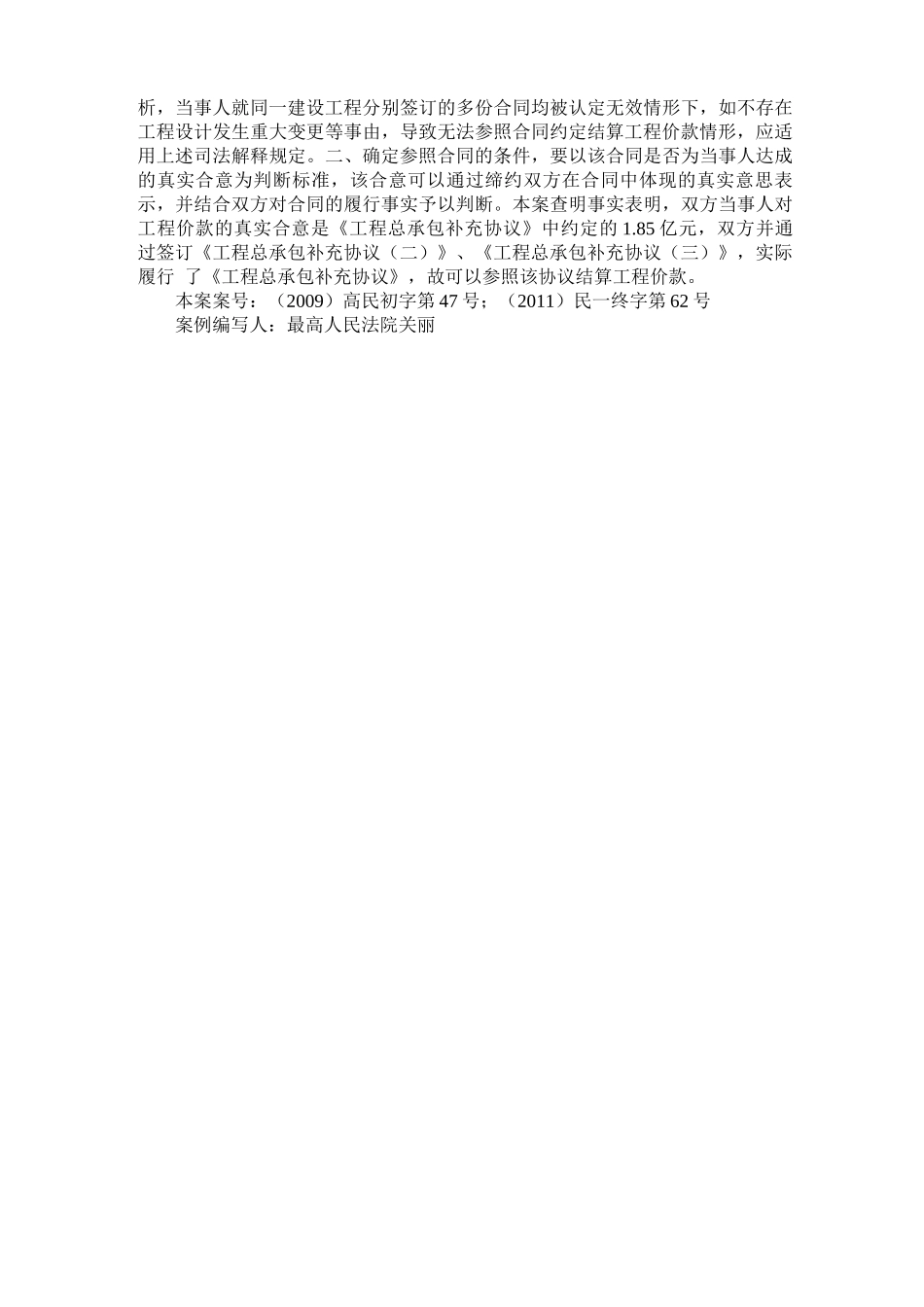

基于当事人申请,北
