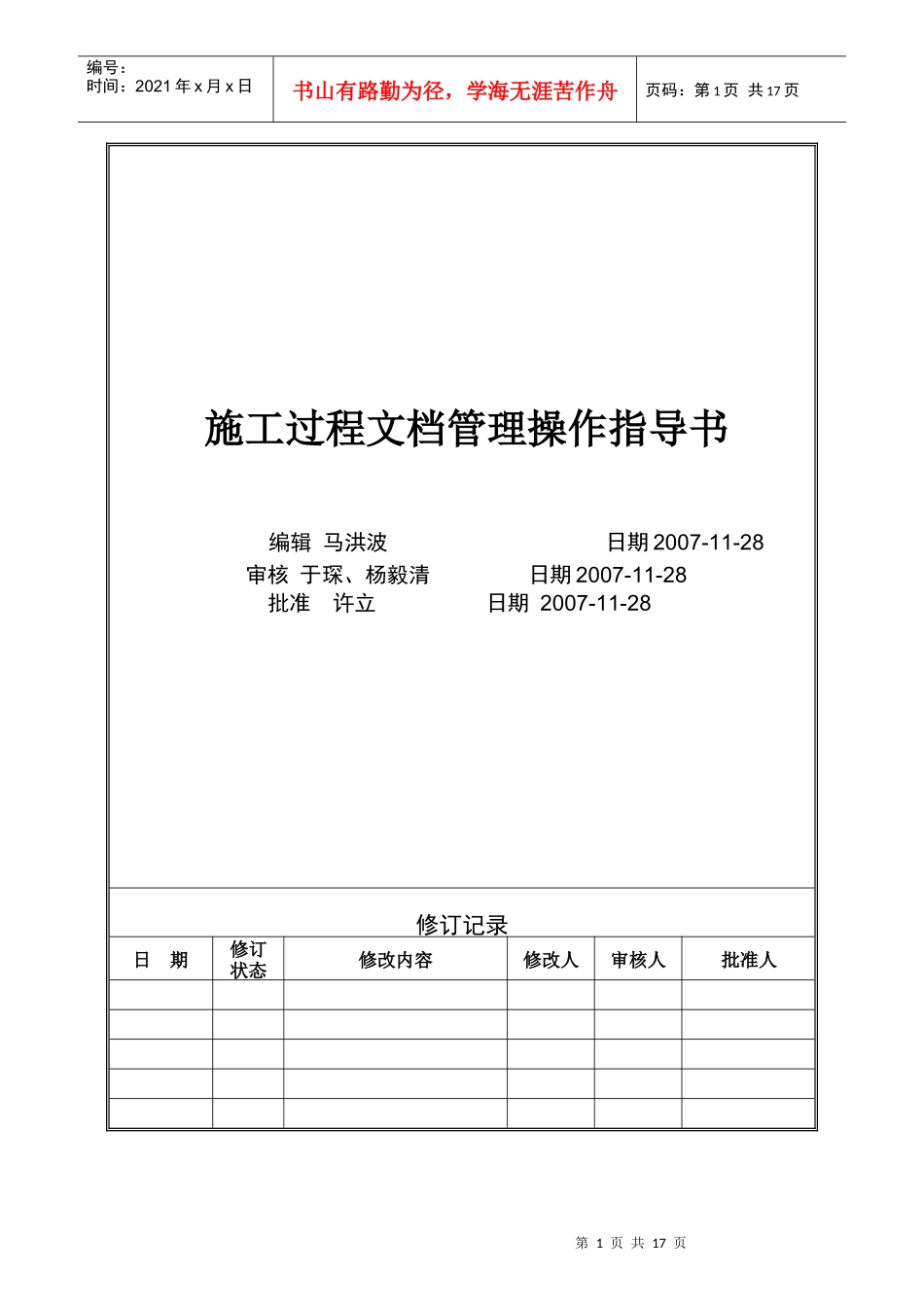

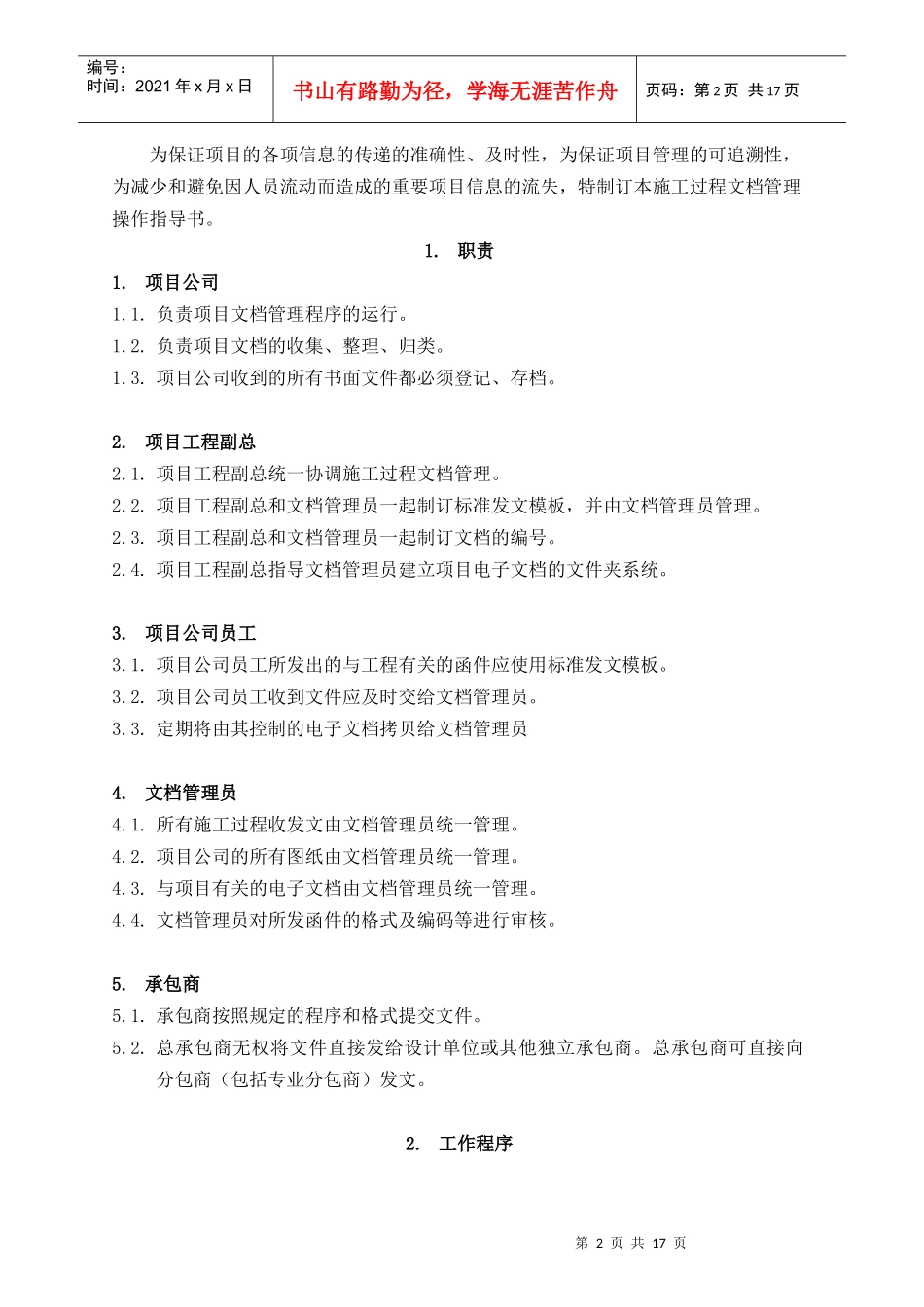

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页施工过程文档管理操作指导书编辑马洪波日期2007-11-28审核于琛、杨毅清日期2007-11-28批准许立日期2007-11-28修订记录日期修订状态修改内容修改人审核人批准人第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页为保证项目的各项信息的传递的准确性、及时性,为保证项目管理的可追溯性,为减少和避免因人员流动而造成的重要项目信息的流失,特制订本施工过程文档管理操作指导书
负责项目文档管理程序的运行
负责项目文档的收集、整理、归类
项目公司收到的所有书面文件都必须登记、存档
项目工程副总2
项目工程副总统一协调施工过程文档管理
项目工程副总和文档管理员一起制订标准发文模板,并由文档管理员管理
项目工程副总和文档管理员一起制订文档的编号
项目工程副总指导文档管理员建立项目电子文档的文件夹系统
项目公司员工3
项目公司员工所发出的与工程有关的函件应使用标准发文模板
项目公司员工收到文件应及时交给文档管理员
定期将由其控制的电子文档拷贝给文档管理员4
文档管理员4
所有施工过程收发文由文档管理员统一管理
项目公司的所有图纸由文档管理员统一管理
与项目有关的电子文档由文档管理员统一管理
文档管理员对所发函件的格式及编码等进行审核
承包商按照规定的程序和格式提交文件
总承包商无权将文件直接发给设计单位或其他独立承包商
总承包商可直接向分包商(包括专业分包商)发文

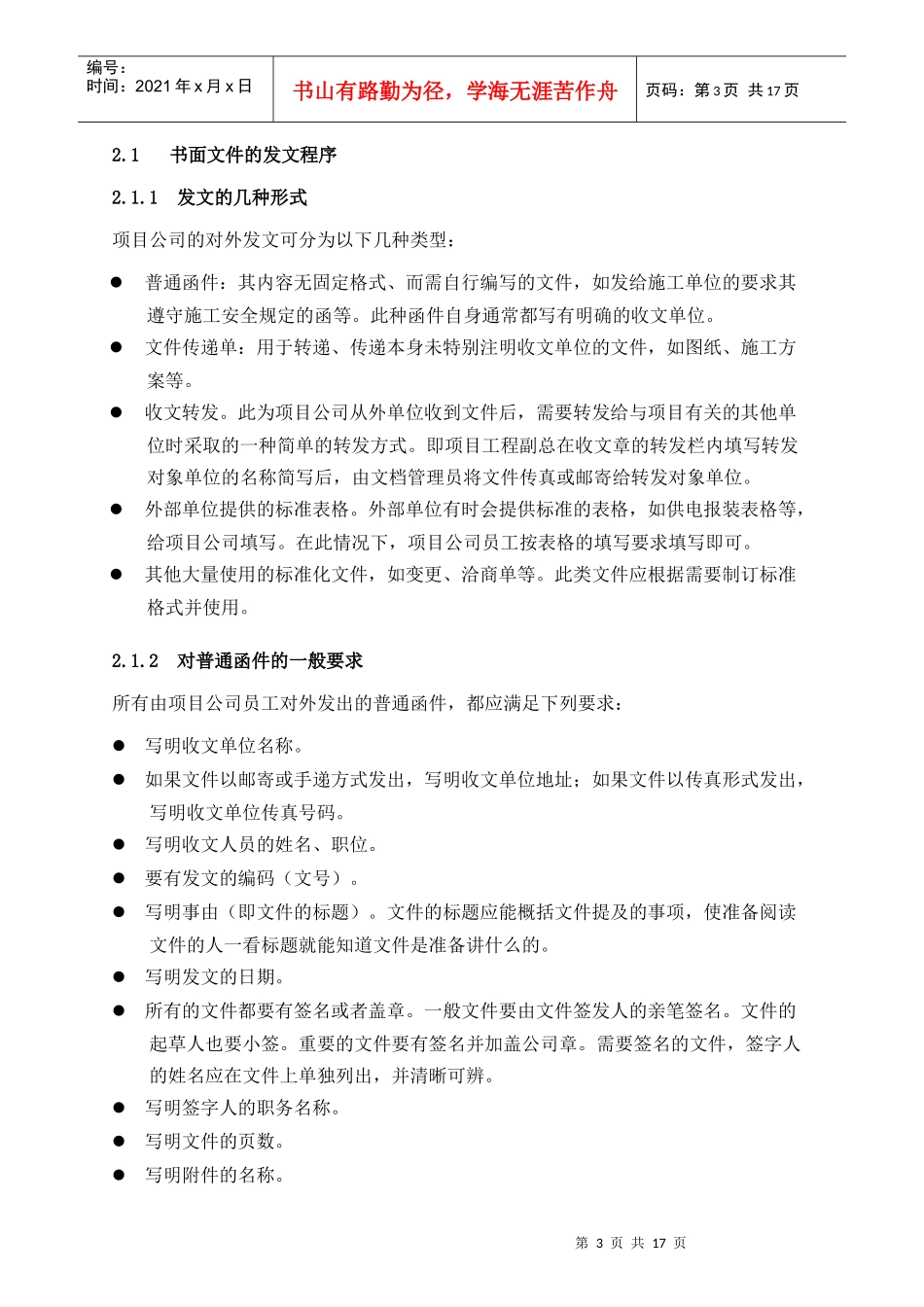

工作程序第3页共17页第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共
