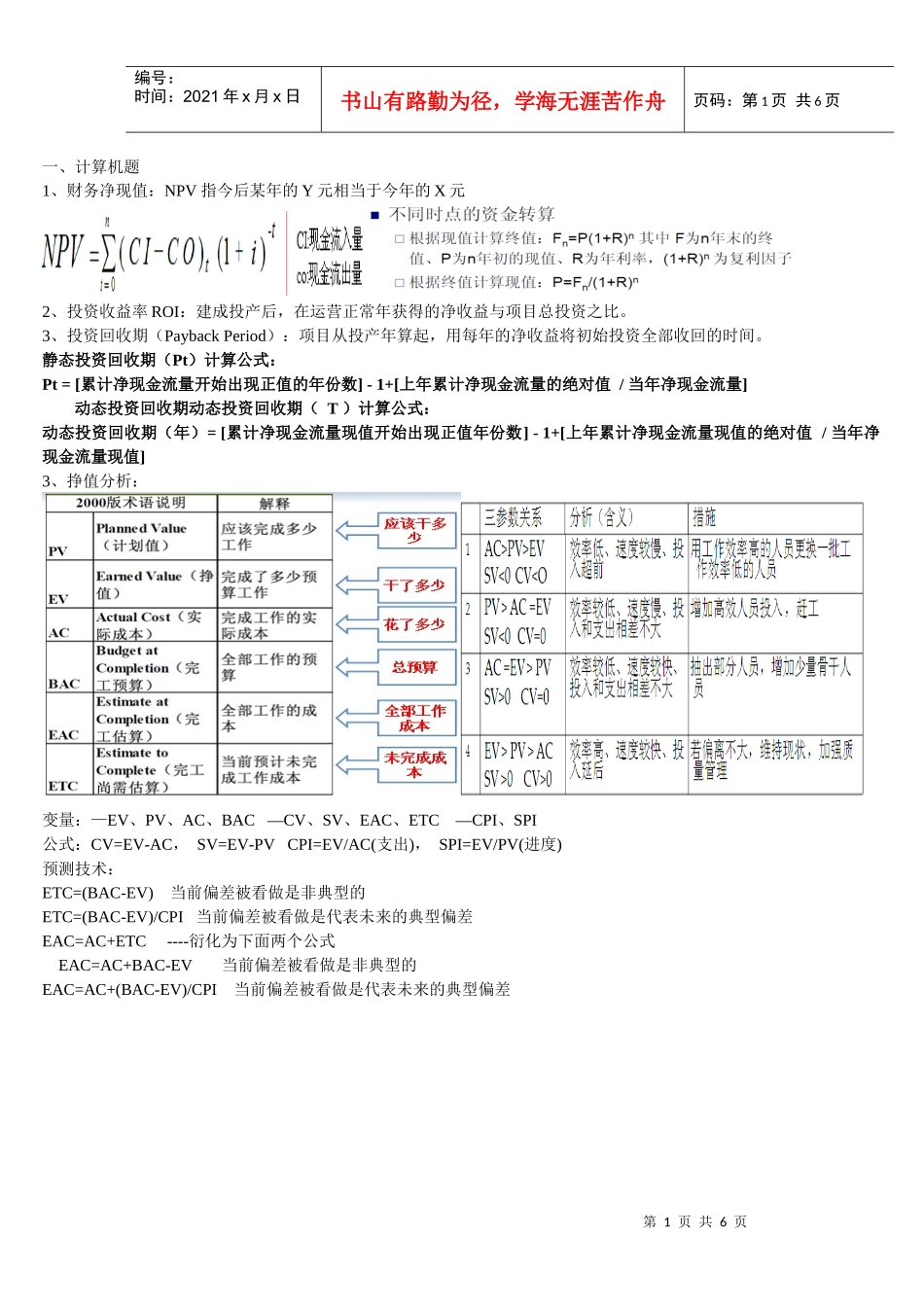

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页一、计算机题1、财务净现值:NPV指今后某年的Y元相当于今年的X元2、投资收益率ROI:建成投产后,在运营正常年获得的净收益与项目总投资之比

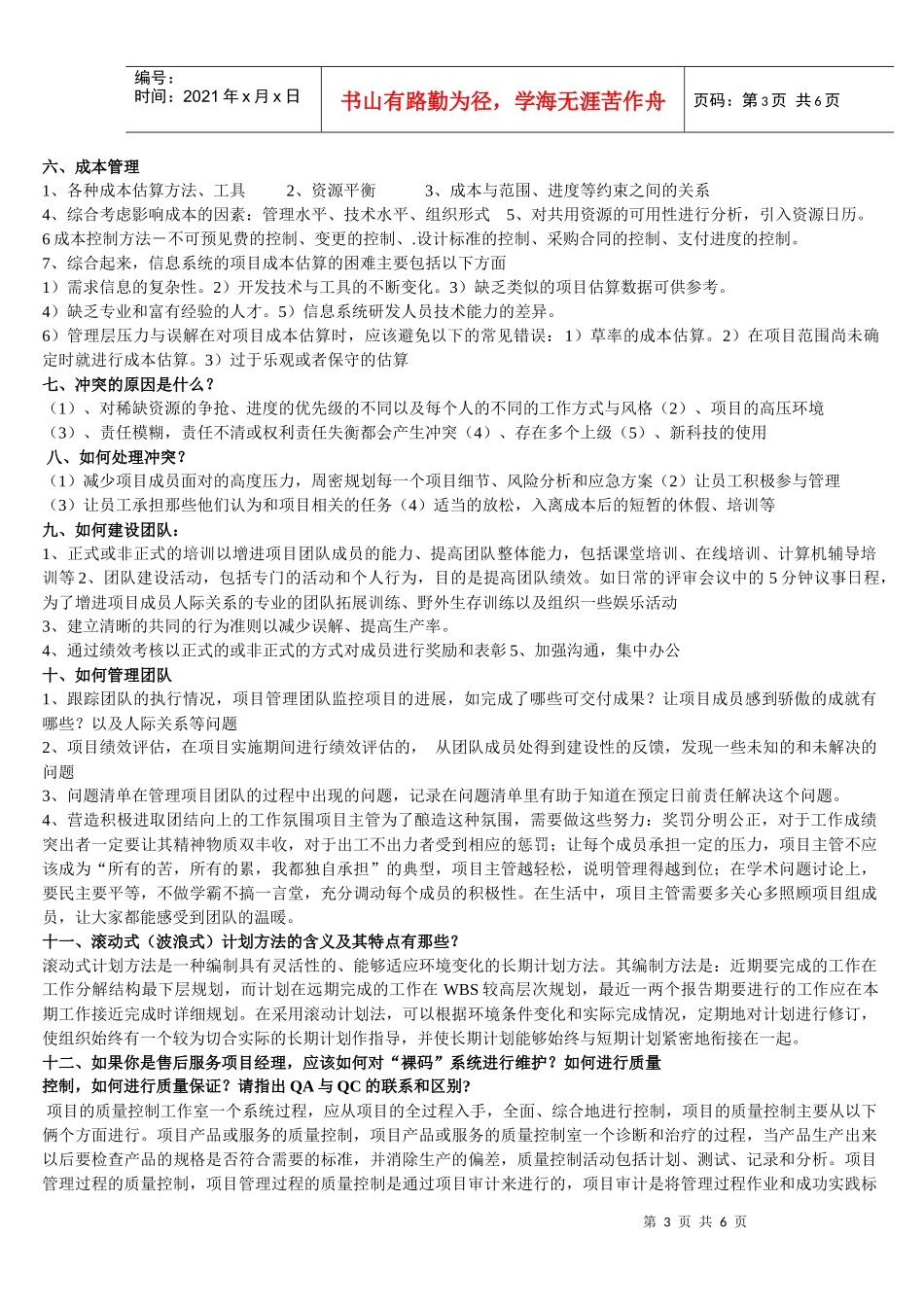

3、投资回收期(PaybackPeriod):项目从投产年算起,用每年的净收益将初始投资全部收回的时间
静态投资回收期(Pt)计算公式:Pt=[累计净现金流量开始出现正值的年份数]-1+[上年累计净现金流量的绝对值/当年净现金流量]动态投资回收期动态投资回收期(T)计算公式:动态投资回收期(年)=[累计净现金流量现值开始出现正值年份数]-1+[上年累计净现金流量现值的绝对值/当年净现金流量现值]3、挣值分析:变量:—EV、PV、AC、BAC—CV、SV、EAC、ETC—CPI、SPI公式:CV=EV‐AC,SV=EV‐PVCPI=EV/AC(支出),SPI=EV/PV(进度)预测技术:ETC=(BAC‐EV)当前偏差被看做是非典型的ETC=(BAC‐EV)/CPI当前偏差被看做是代表未来的典型偏差EAC=AC+ETC‐‐‐‐衍化为下面两个公式EAC=AC+BAC‐EV当前偏差被看做是非典型的EAC=AC+(BAC‐EV)/CPI当前偏差被看做是代表未来的典型偏差第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页案例分析的问答与解答一、进度管理1、团队成员没有及早参与,需求分析耗时长,要早期参与拉项目2、经验不足,进度计划制定不准,采取有效的历时估算方法和网络计划技术,制定进度计划3、考虑项目期间特定时期会对进度产生影响4、增加人手,聘请更有经验的人员,找兼职人员5、加班6、并行7、重新估算后面的工期8、加强沟通,减少变更9、加强控制,避免返工10、外包11、加强沟通,先完成关键需求12、增加资源
