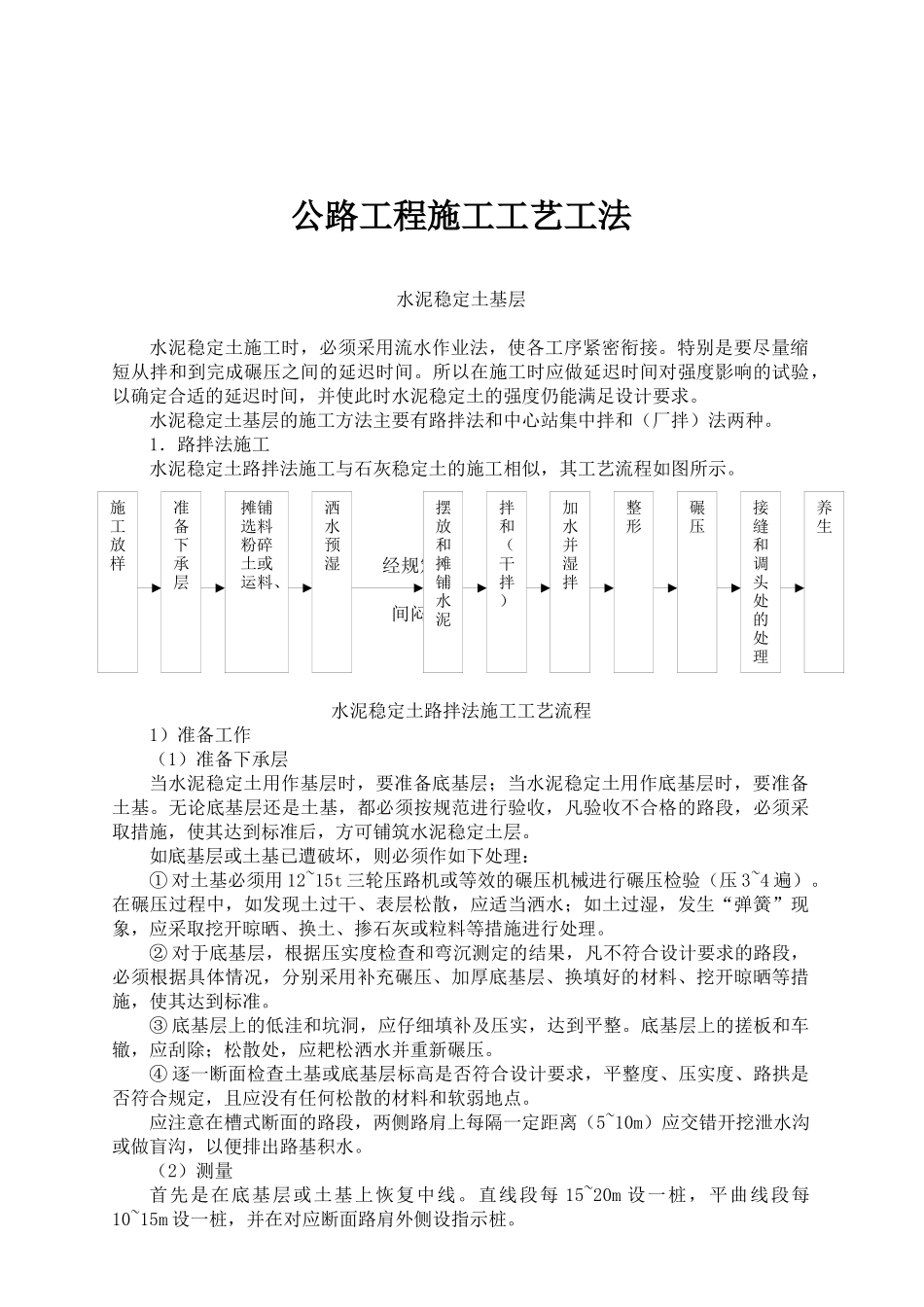

公路工程施工工艺工法水泥稳定土基层水泥稳定土施工时,必须采用流水作业法,使各工序紧密衔接
特别是要尽量缩短从拌和到完成碾压之间的延迟时间
所以在施工时应做延迟时间对强度影响的试验,以确定合适的延迟时间,并使此时水泥稳定土的强度仍能满足设计要求
水泥稳定土基层的施工方法主要有路拌法和中心站集中拌和(厂拌)法两种
1.路拌法施工水泥稳定土路拌法施工与石灰稳定土的施工相似,其工艺流程如图所示
经规定时间闷料水泥稳定土路拌法施工工艺流程1)准备工作(1)准备下承层当水泥稳定土用作基层时,要准备底基层;当水泥稳定土用作底基层时,要准备土基
无论底基层还是土基,都必须按规范进行验收,凡验收不合格的路段,必须采取措施,使其达到标准后,方可铺筑水泥稳定土层
如底基层或土基已遭破坏,则必须作如下处理:①对土基必须用12~15t三轮压路机或等效的碾压机械进行碾压检验(压3~4遍)
在碾压过程中,如发现土过干、表层松散,应适当洒水;如土过湿,发生“弹簧”现象,应采取挖开晾晒、换土、掺石灰或粒料等措施进行处理
②对于底基层,根据压实度检查和弯沉测定的结果,凡不符合设计要求的路段,必须根据具体情况,分别采用补充碾压、加厚底基层、换填好的材料、挖开晾晒等措施,使其达到标准
③底基层上的低洼和坑洞,应仔细填补及压实,达到平整
底基层上的搓板和车辙,应刮除;松散处,应耙松洒水并重新碾压
④逐一断面检查土基或底基层标高是否符合设计要求,平整度、压实度、路拱是否符合规定,且应没有任何松散的材料和软弱地点
应注意在槽式断面的路段,两侧路肩上每隔一定距离(5~10m)应交错开挖泄水沟或做盲沟,以便排出路基积水
(2)测量首先是在底基层或土基上恢复中线
直线段每15~20m设一桩,平曲线段每10~15m设一桩,并在对应断面路肩外侧设指示桩

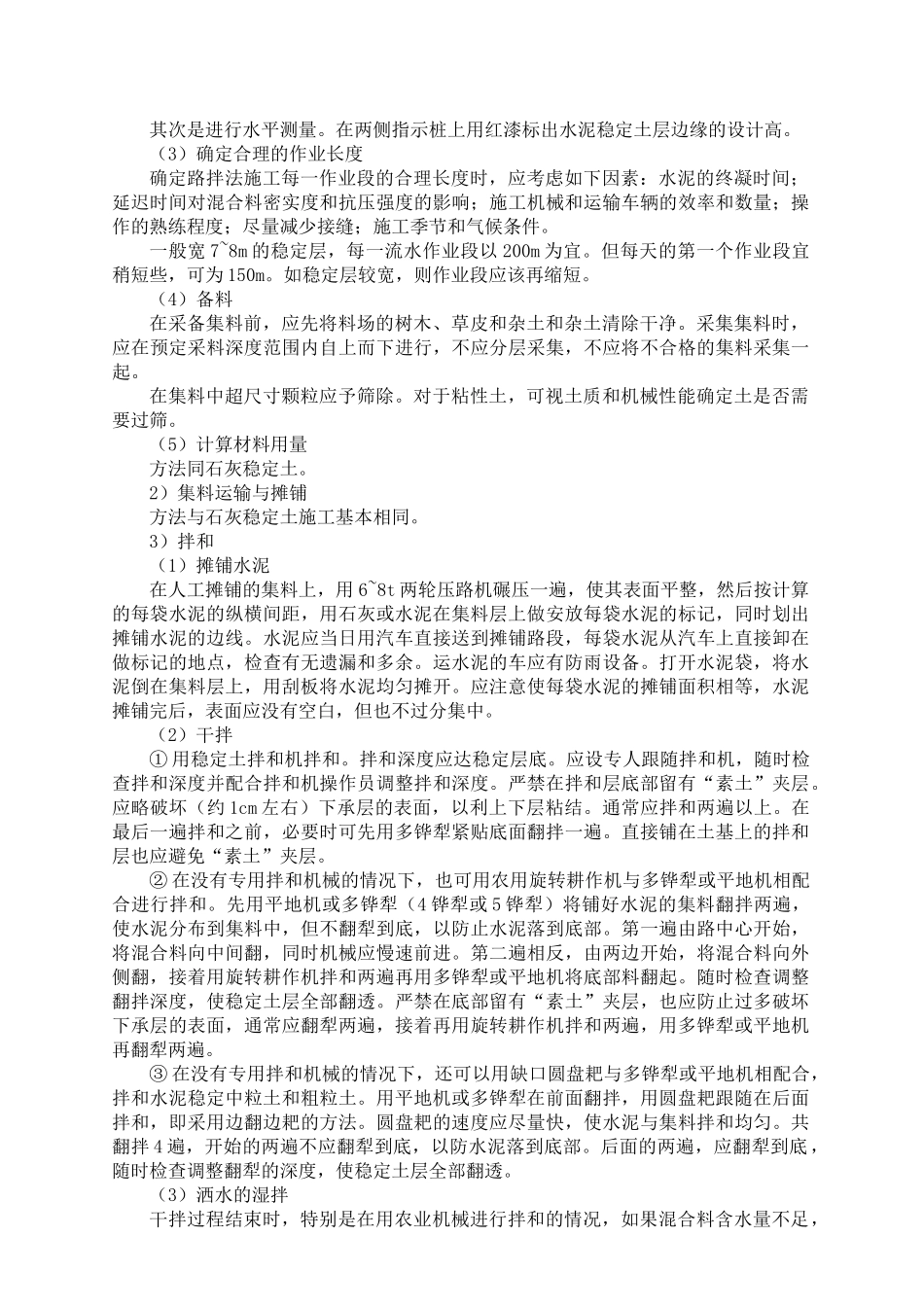

施工放样准备下承层摊铺选料粉碎土或运料、洒水预湿摆放和摊铺水泥拌和(干拌)加
