广州星河湾A-9地块六1、4、5栋及地下室工程临时用电监理细那么编制:广东宏茂建立监理的限编制人:日:审批人:日:星河湾六工程监理部年月日目录一工程概况二范围和目的三编写根据四监理控制要点一、工程概况:简述该工程及本专业的设计情况业主对进度控制、控制的要求该工程的特点、难点和特殊要求

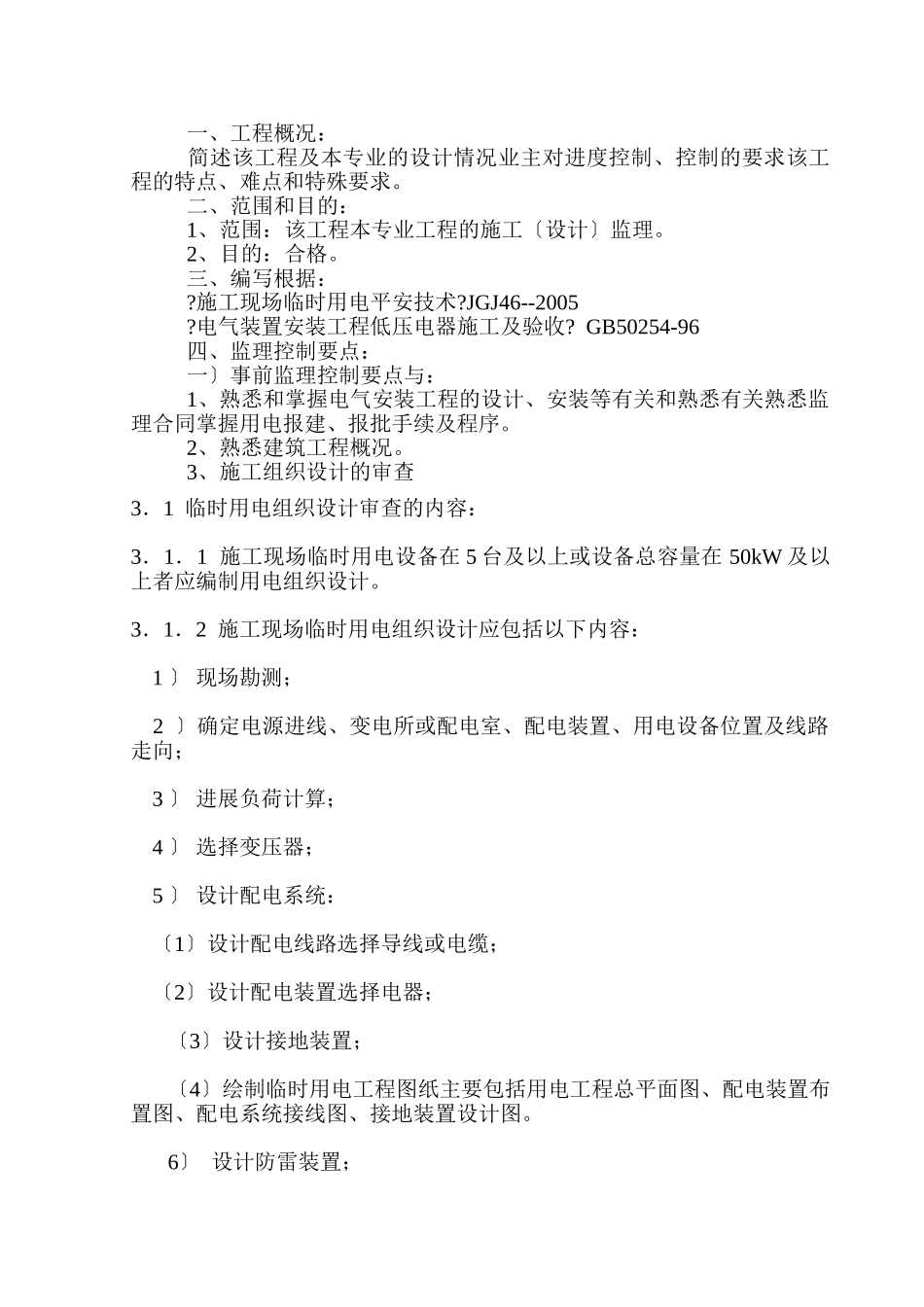

二、范围和目的:1、范围:该工程本专业工程的施工〔设计〕监理
2、目的:合格
三、编写根据:
施工现场临时用电平安技术
JGJ46--2005
电气装置安装工程低压电器施工及验收
GB50254-96四、监理控制要点:一〕事前监理控制要点与:1、熟悉和掌握电气安装工程的设计、安装等有关和熟悉有关熟悉监理合同掌握用电报建、报批手续及程序
2、熟悉建筑工程概况
3、施工组织设计的审查3.1临时用电组织设计审查的内容:3.1.1施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者应编制用电组织设计
3.1.2施工现场临时用电组织设计应包括以下内容:1〕现场勘测;2〕确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向;3〕进展负荷计算;4〕选择变压器;5〕设计配电系统:〔1〕设计配电线路选择导线或电缆;〔2〕设计配电装置选择电器;〔3〕设计接地装置;〔4〕绘制临时用电工程图纸主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图
6〕设计防雷装置;7〕确定防护措施;8〕制定平安用电措施和电气防火措施
4临时用电工程图纸应单独绘制临时用电工程应按图施工
5电工必须经过按现行考核合格后持证上岗工作;其他用电人员必须通过相关平安教育培训和技术交底考核合格前方可上岗工作
二〕事中过程监理控制要求外电线路监理要求1在建工程不得在外电架空线路正下方施工、搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物等
2在建工程(含脚手架)的周边与外电架空线路的边线之间的最小平安
