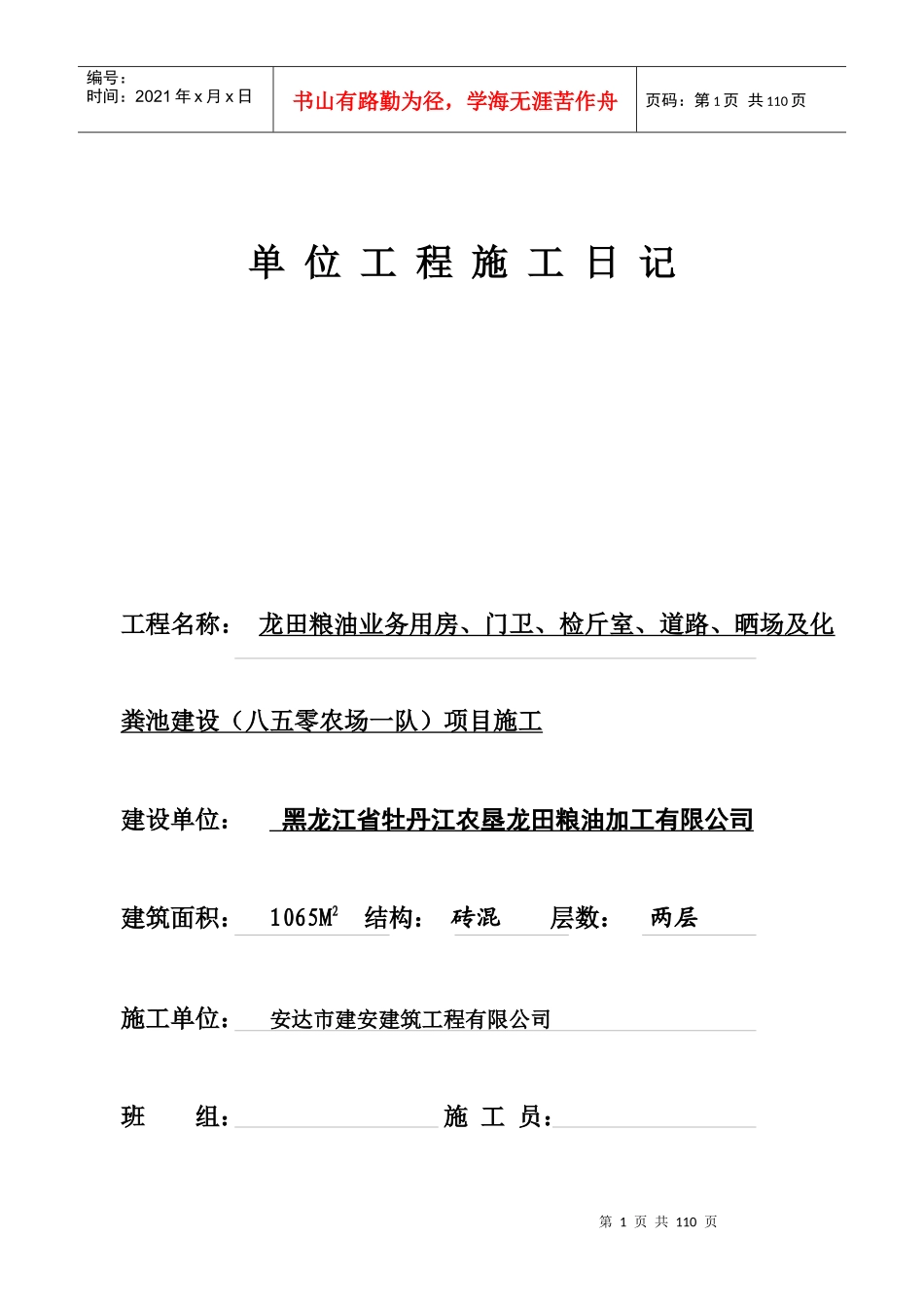

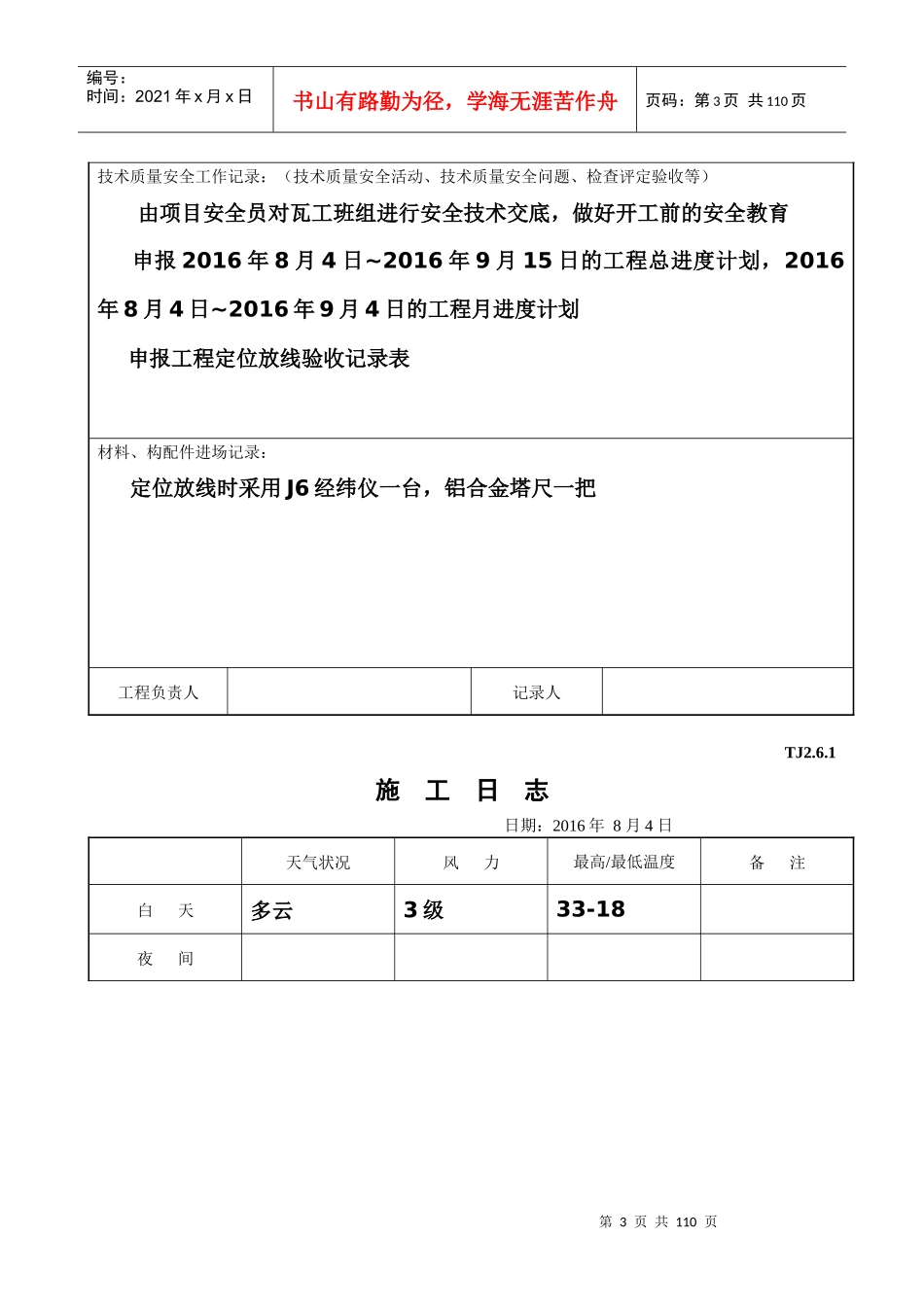

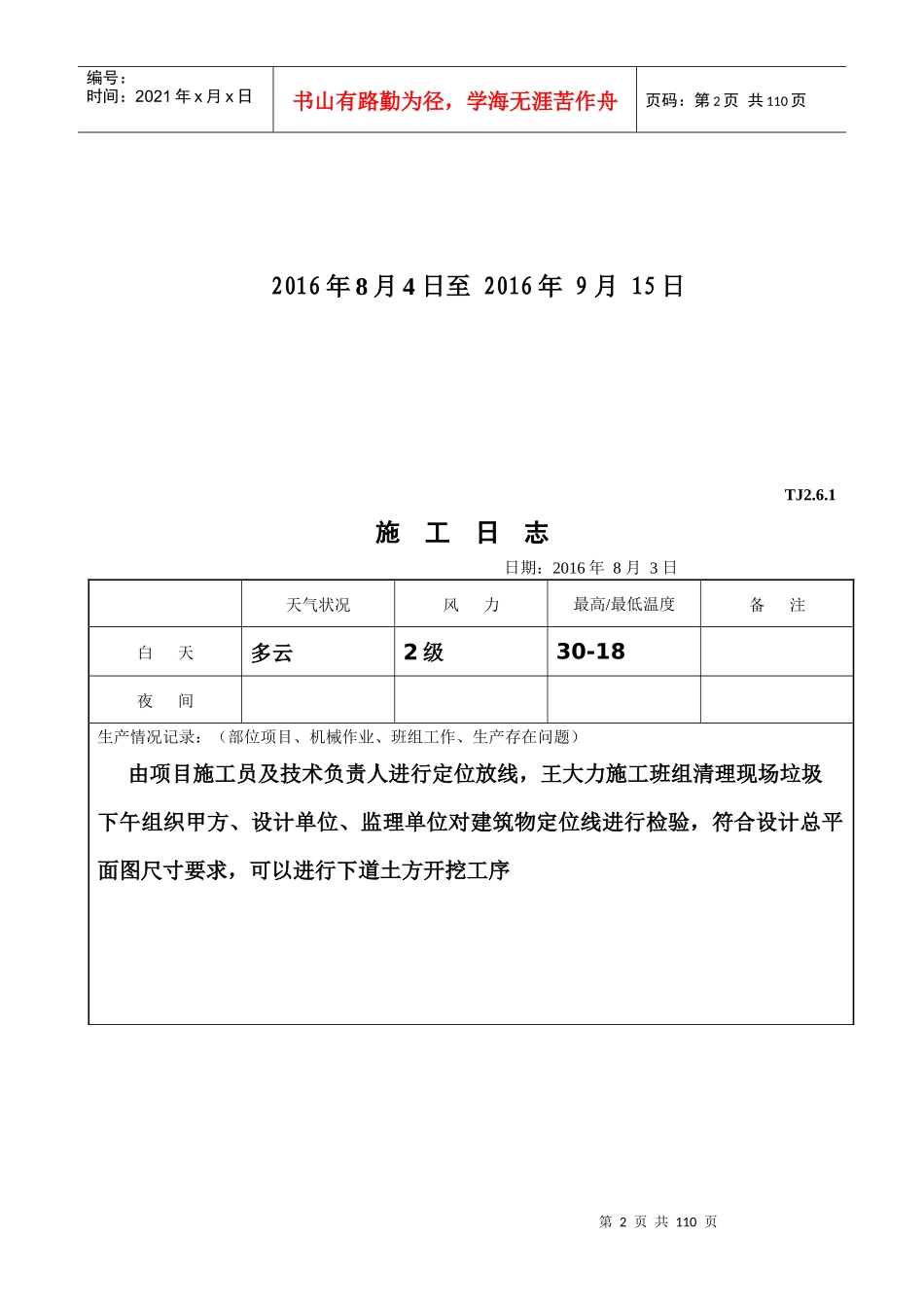

第1页共110页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共110页单位工程施工日记工程名称:龙田粮油业务用房、门卫、检斤室、道路、晒场及化粪池建设(八五零农场一队)项目施工建设单位:黑龙江省牡丹江农垦龙田粮油加工有限公司建筑面积:1065M2结构:砖混层数:两层施工单位:安达市建安建筑工程有限公司班组:施工员:第2页共110页第1页共110页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共110页2016年8月4日至2016年9月15日TJ2.6.1施工日志日期:2016年8月3日天气状况风力最高/最低温度备注白天多云2级30-18夜间生产情况记录:(部位项目、机械作业、班组工作、生产存在问题)由项目施工员及技术负责人进行定位放线,王大力施工班组清理现场垃圾下午组织甲方、设计单位、监理单位对建筑物定位线进行检验,符合设计总平面图尺寸要求,可以进行下道土方开挖工序第3页共110页第2页共110页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共110页技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查评定验收等)由项目安全员对瓦工班组进行安全技术交底,做好开工前的安全教育申报2016年8月4日~2016年9月15日的工程总进度计划,2016年8月4日~2016年9月4日的工程月进度计划申报工程定位放线验收记录表材料、构配件进场记录:定位放线时采用J6经纬仪一台,铝合金塔尺一把工程负责人记录人TJ2.6.1施工日志日期:2016年8月4日天气状况风力最高/最低温度备注白天多云3级33-18夜间第4页共110页第3页共110页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共110页生产情况记录:(部位项目、机械作业、班组工作、生产存在问题)王大力施工班组8人清理现场建筑垃圾晚上土方作业队伍进场,对现场建筑垃圾进行清运由施工员会同瓦工班组长放灰线,划定土方开挖范围,防止超挖机械队伍晚上加班,把现场建筑垃圾全部清运出场技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查评定验收等)因施工现场较小,离北侧围墙距离较小,不能过多堆放土方,防止围墙因侧压力过大导致坍踏,故挖出的土方运出,除留一部分作为回填用,其余均边挖边运在土方开挖过程中,密切注意四周情况,特别是北侧围墙,做好安全防范措施材料、构配件进场记录:土方作业队伍进场1.0M3现代挖掘机一台,自卸汽车二辆工程负责人记录人TJ2.6.1施工日志日期:2016年8月5日天气状况风力最高/最低温度备注第5页共110页第4页共110页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共110页白天晴2级29-17夜间生产情况记录:(部位项目、机械作业、班组工作、生产存在问题)土方作业班组开始开挖基坑土方,首先从东北角开始,整个基坑分二列开挖,由东北角向西北角方向开挖,基底设计标高为2.6米,开挖至2.3米时已见中砂,符合设计的砂层要求瓦工班组8人清理基底浮土,在基坑边挖300×300排水沟cehui技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查评定验收等)机械挖土时,基底留200mm,由瓦工班组人工清挖,为防止超挖,每9M2设一控制桩,用Ф12钢筋制作,用水准仪测设至同一标高因同时有机械施工,坑内作业人员全部戴好安全帽,不得在挖掘机回旋半径内停留施工用机械设备进场报验(包括井架、搅拌机、砂浆机等)材料、构配件进场记录:进场自卸汽车二辆,把挖出的多余土方运出施工现场工程负责人记录人TJ2.6.1施工日志第6页共110页第5页共110页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共110页日期:2016年8月6日天气状况风力最高/最低温度备注白天多云226~20夜间生产情况记录:(部位项目、机械作业、班组工作、生产存在问题)土方作业班组开始开挖南半侧基坑土方,瓦工班组8人清理坑内基底浮土,沿基坑四周挖排水沟,现有二台水泵进行抽水因施工场地较小,挖出的土方派二辆自卸汽车往外运技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查评定验收等)基坑四周堆放土方不宜过多,以防坑壁坍踏,基坑内作业人员...
