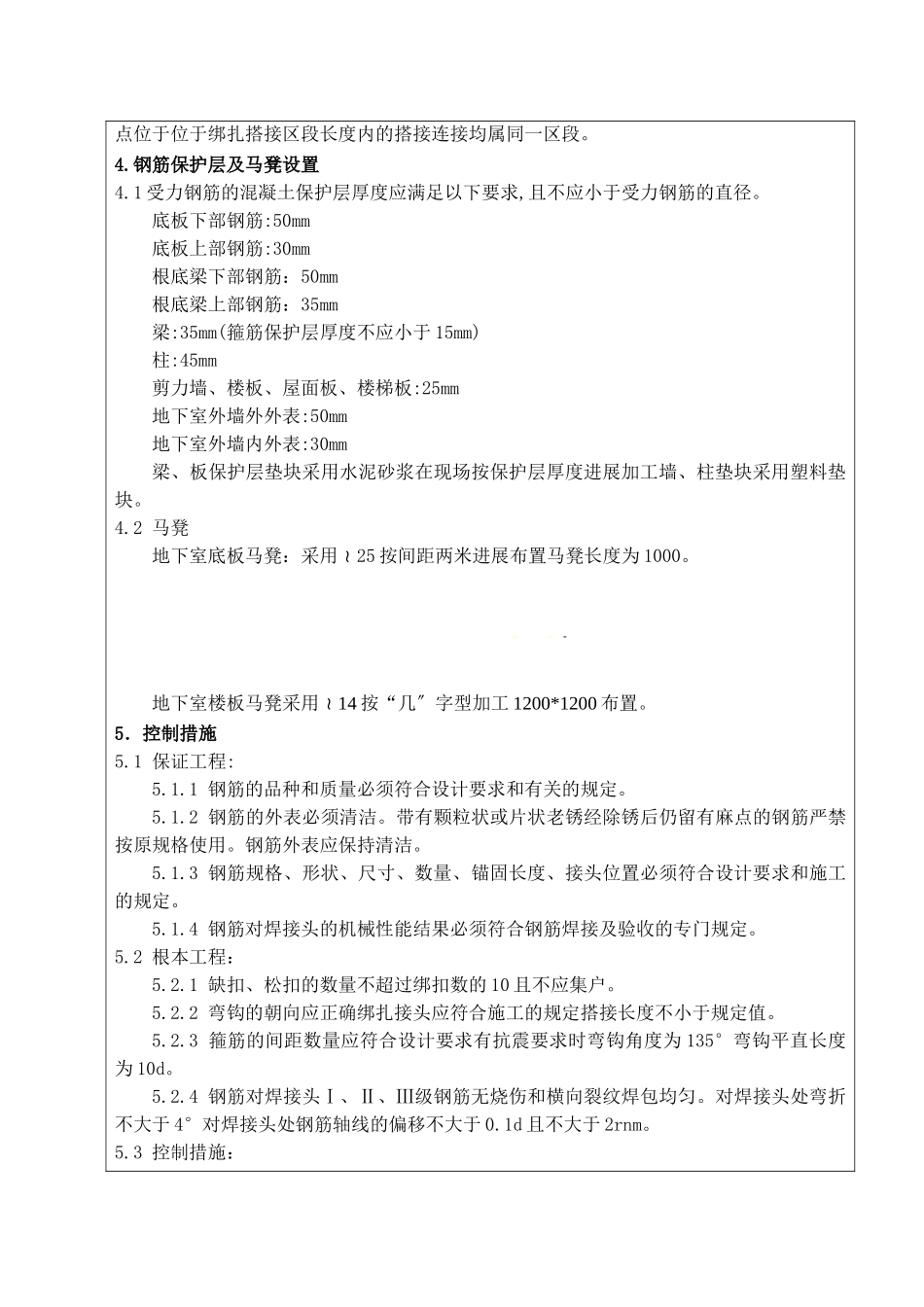

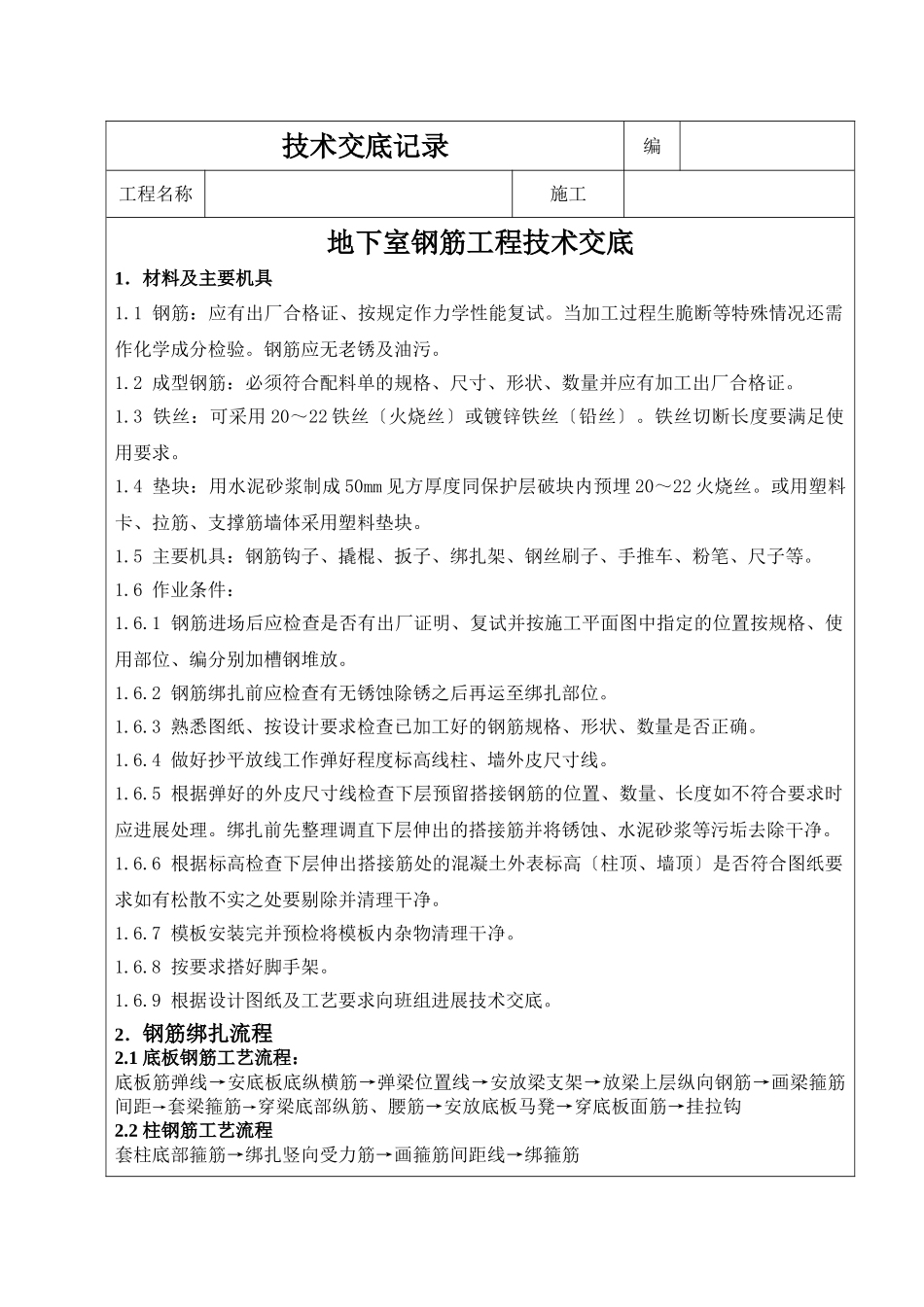

技术交底记录编工程名称施工地下室钢筋工程技术交底1.材料及主要机具1
1钢筋:应有出厂合格证、按规定作力学性能复试
当加工过程生脆断等特殊情况还需作化学成分检验
钢筋应无老锈及油污
2成型钢筋:必须符合配料单的规格、尺寸、形状、数量并应有加工出厂合格证
3铁丝:可采用20~22铁丝〔火烧丝〕或镀锌铁丝〔铅丝〕
铁丝切断长度要满足使用要求
4垫块:用水泥砂浆制成50mm见方厚度同保护层破块内预埋20~22火烧丝
或用塑料卡、拉筋、支撑筋墙体采用塑料垫块
5主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
6作业条件:1
1钢筋进场后应检查是否有出厂证明、复试并按施工平面图中指定的位置按规格、使用部位、编分别加槽钢堆放
2钢筋绑扎前应检查有无锈蚀除锈之后再运至绑扎部位
3熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确
4做好抄平放线工作弹好程度标高线柱、墙外皮尺寸线
5根据弹好的外皮尺寸线检查下层预留搭接钢筋的位置、数量、长度如不符合要求时应进展处理
绑扎前先整理调直下层伸出的搭接筋并将锈蚀、水泥砂浆等污垢去除干净
6根据标高检查下层伸出搭接筋处的混凝土外表标高〔柱顶、墙顶〕是否符合图纸要求如有松散不实之处要剔除并清理干净
7模板安装完并预检将模板内杂物清理干净
8按要求搭好脚手架
9根据设计图纸及工艺要求向班组进展技术交底

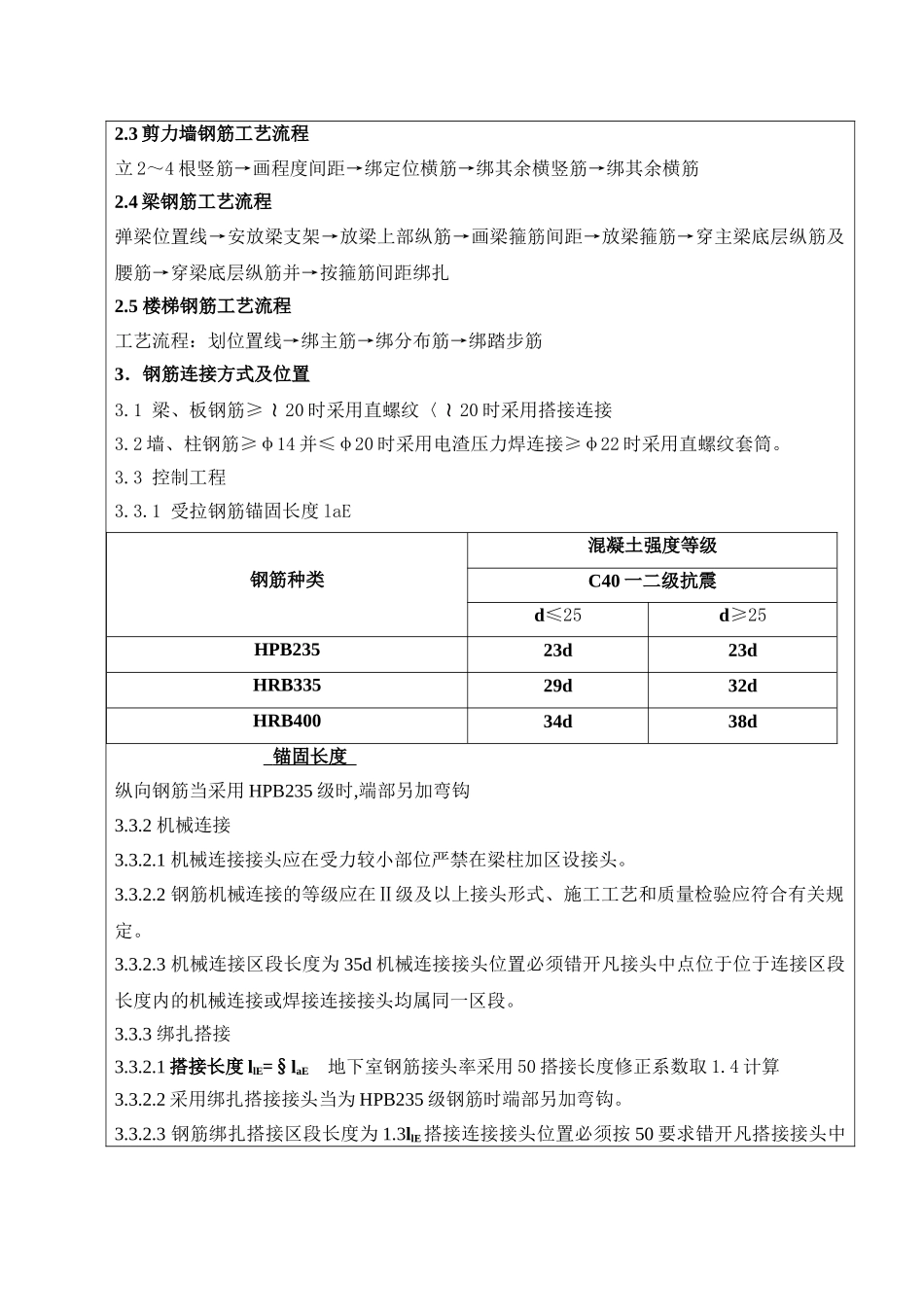

2.钢筋绑扎流程2
1底板钢筋工艺流程:底板筋弹线→安底板底纵横筋→弹梁位置线→安放梁支架→放梁上层纵向钢筋→画梁箍筋间距→套梁箍筋→穿梁底部纵筋、腰筋→安放底板马凳→穿底板面筋→挂拉钩2
2柱钢筋工艺流程套柱底部箍筋→绑扎竖向受力筋→画箍筋间距线→绑箍筋2
3剪力墙钢筋工艺流程立2~4根竖筋→画程度间距→绑定位横筋→绑其余横竖筋→
