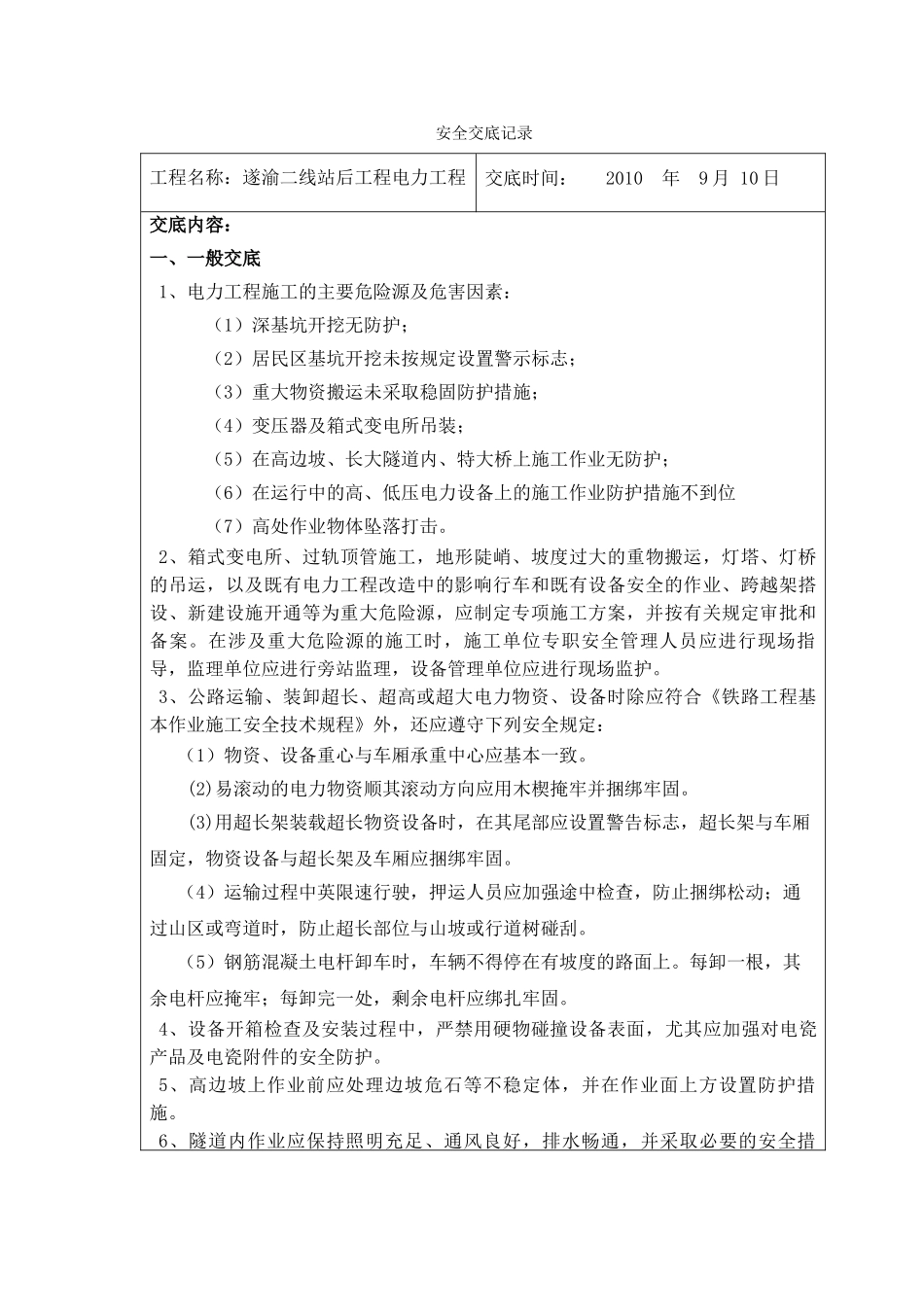

安全交底记录工程名称:遂渝二线站后工程电力工程交底时间:2010年9月10日交底内容:一、一般交底1、电力工程施工的主要危险源及危害因素:(1)深基坑开挖无防护;(2)居民区基坑开挖未按规定设置警示标志;(3)重大物资搬运未采取稳固防护措施;(4)变压器及箱式变电所吊装;(5)在高边坡、长大隧道内、特大桥上施工作业无防护;(6)在运行中的高、低压电力设备上的施工作业防护措施不到位(7)高处作业物体坠落打击

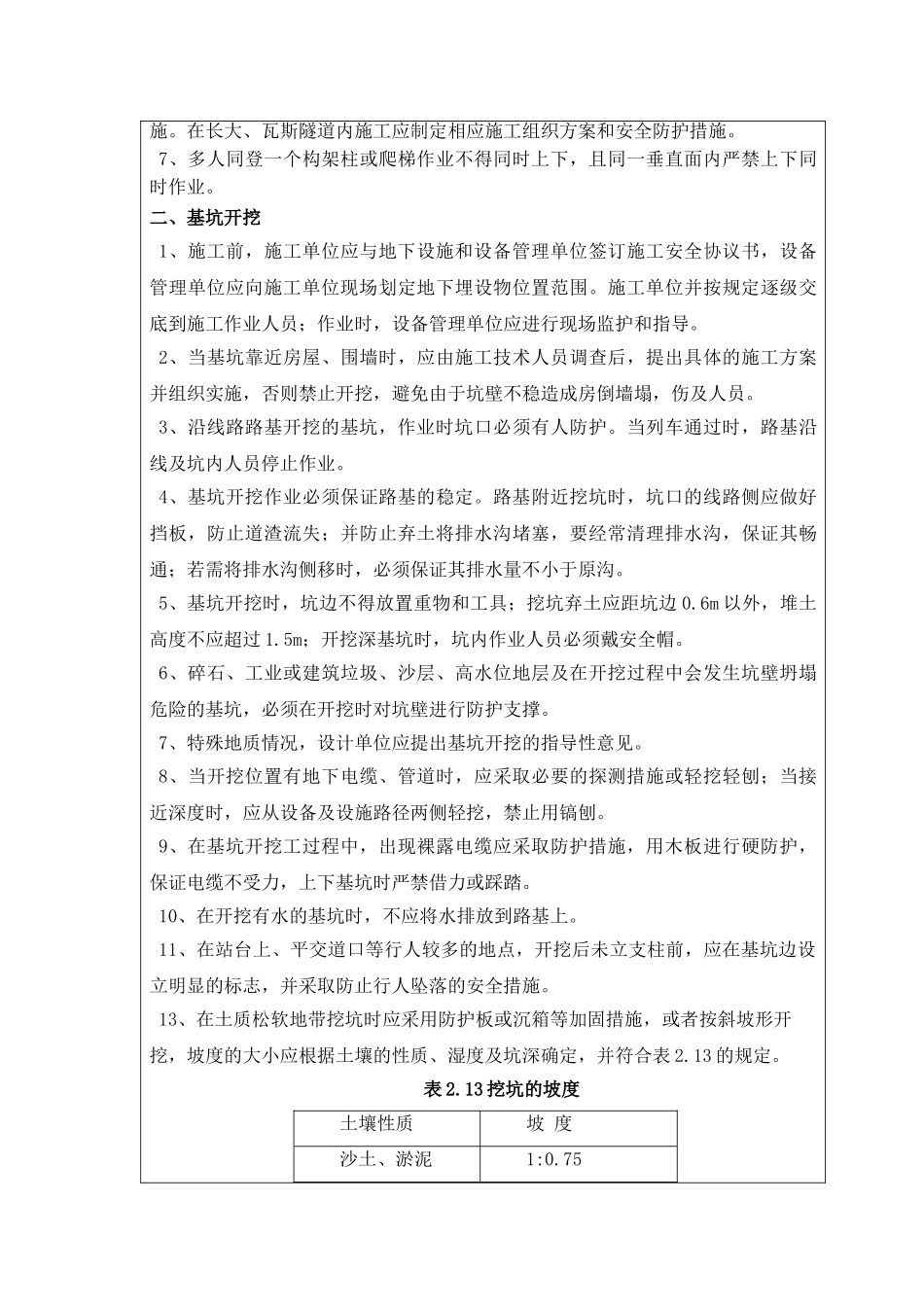

2、箱式变电所、过轨顶管施工,地形陡峭、坡度过大的重物搬运,灯塔、灯桥的吊运,以及既有电力工程改造中的影响行车和既有设备安全的作业、跨越架搭设、新建设施开通等为重大危险源,应制定专项施工方案,并按有关规定审批和备案
在涉及重大危险源的施工时,施工单位专职安全管理人员应进行现场指导,监理单位应进行旁站监理,设备管理单位应进行现场监护
3、公路运输、装卸超长、超高或超大电力物资、设备时除应符合《铁路工程基本作业施工安全技术规程》外,还应遵守下列安全规定:(1)物资、设备重心与车厢承重中心应基本一致
(2)易滚动的电力物资顺其滚动方向应用木楔掩牢并捆绑牢固
(3)用超长架装载超长物资设备时,在其尾部应设置警告标志,超长架与车厢固定,物资设备与超长架及车厢应捆绑牢固
(4)运输过程中英限速行驶,押运人员应加强途中检查,防止捆绑松动;通过山区或弯道时,防止超长部位与山坡或行道树碰刮
(5)钢筋混凝土电杆卸车时,车辆不得停在有坡度的路面上
每卸一根,其余电杆应掩牢;每卸完一处,剩余电杆应绑扎牢固
4、设备开箱检查及安装过程中,严禁用硬物碰撞设备表面,尤其应加强对电瓷产品及电瓷附件的安全防护
5、高边坡上作业前应处理边坡危石等不稳定体,并在作业面上方设置防护措施
6、隧道内作业应保持照明充足、通风良好,排水畅通,并采取必要的安全措施
在长大、瓦斯隧道内施工应制定相应施工组织方案和安全防
