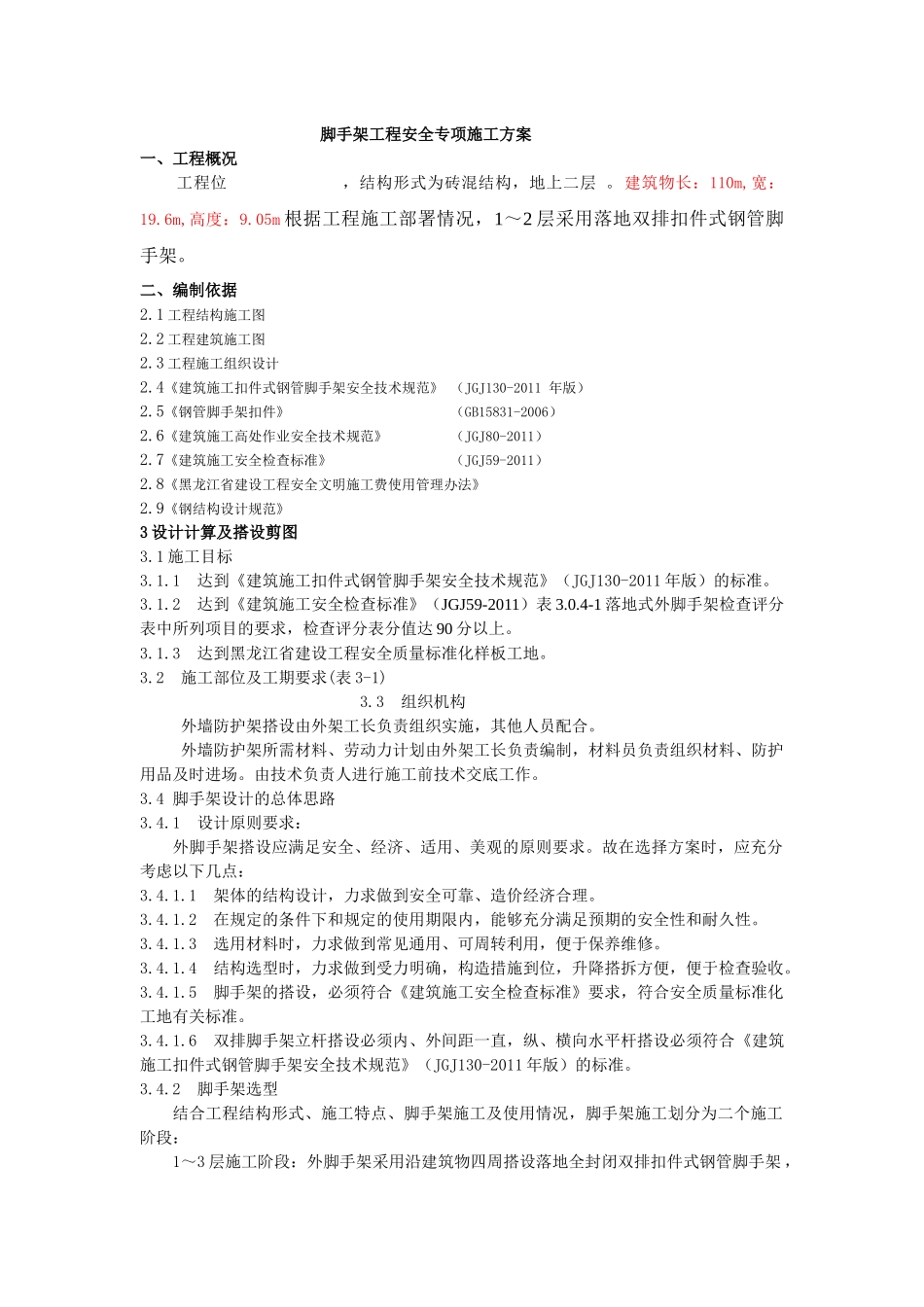

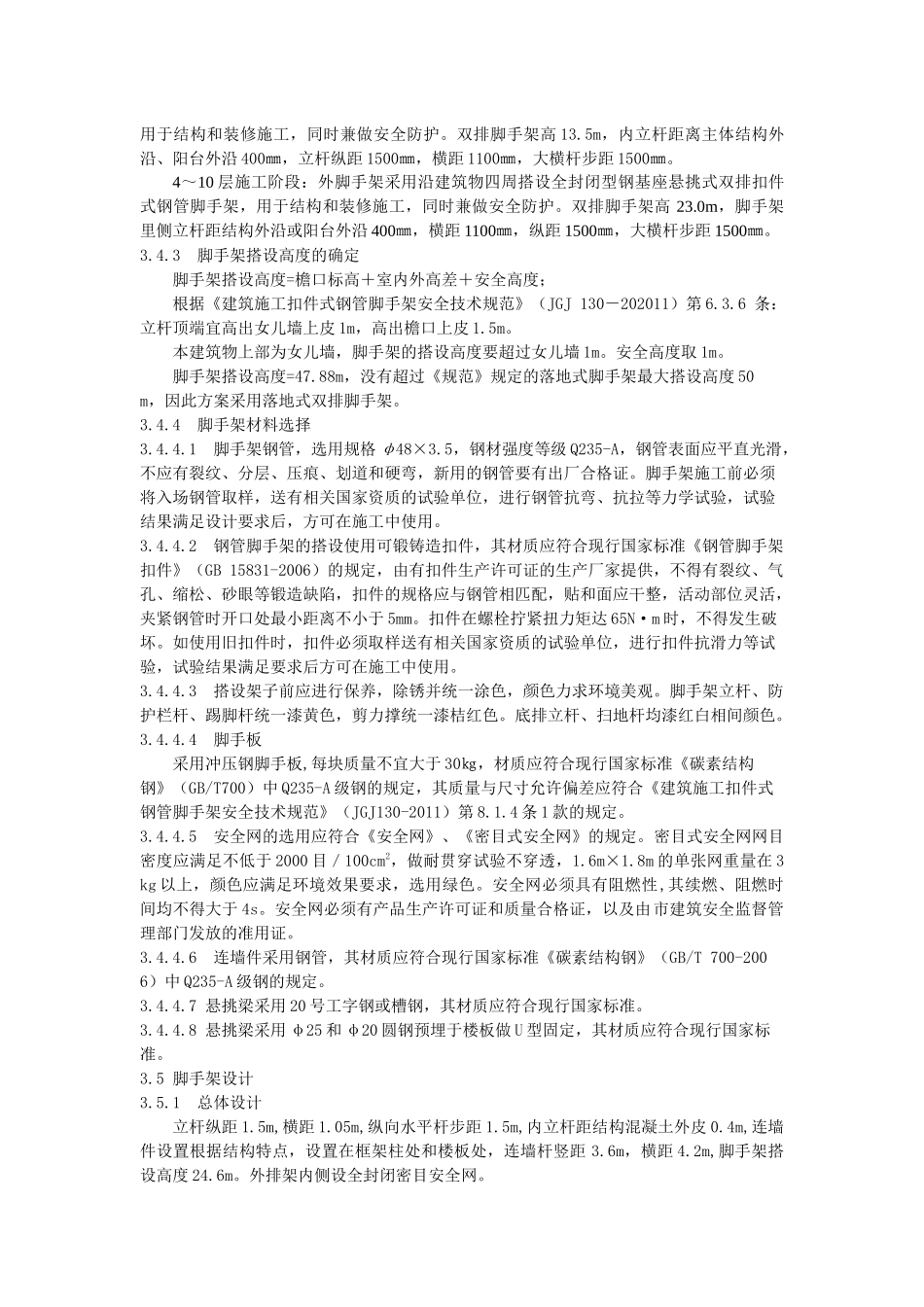

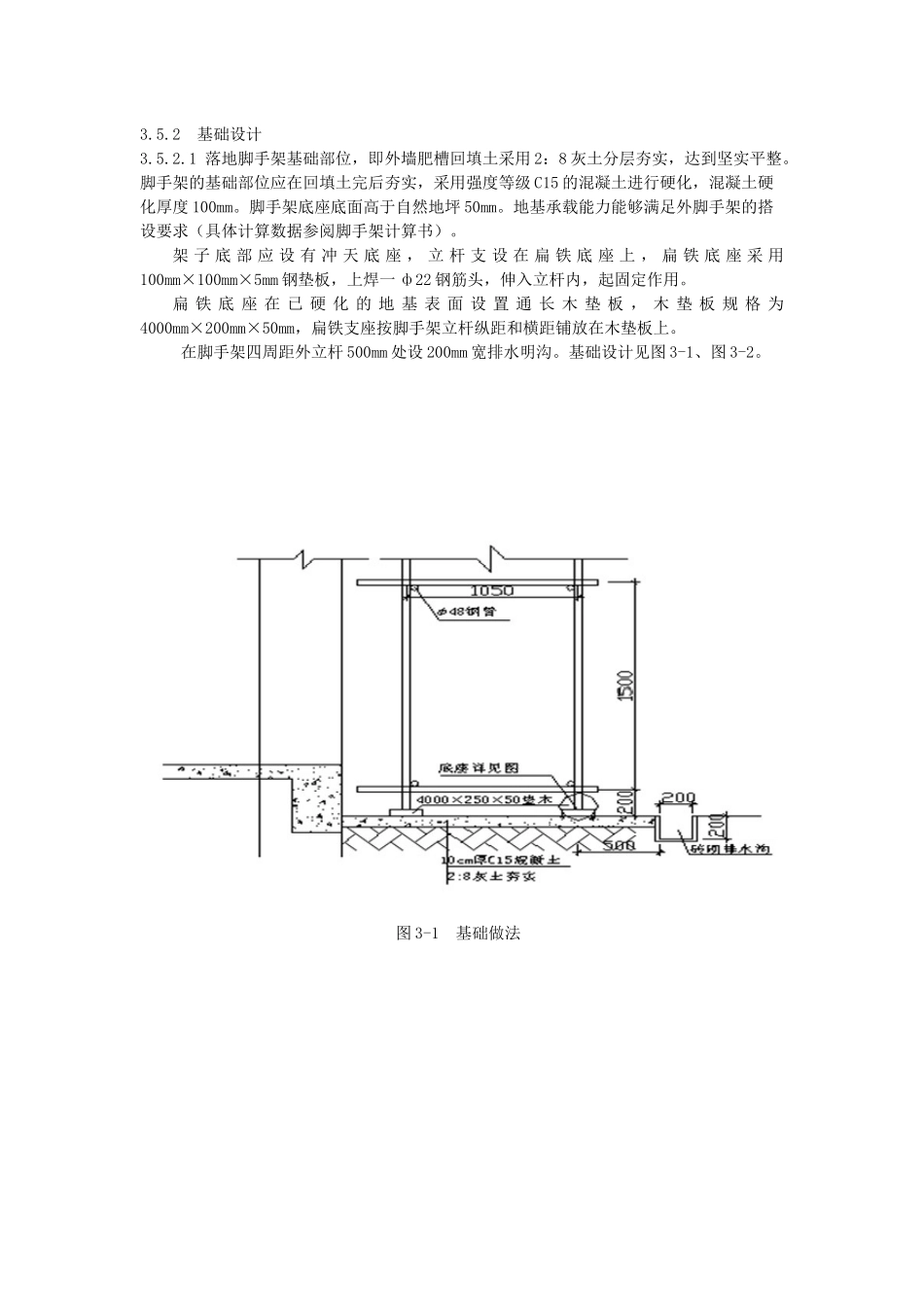

脚手架工程安全专项施工方案一、工程概况工程位,结构形式为砖混结构,地上二层。建筑物长:110m,宽:19.6m,高度:9.05m根据工程施工部署情况,1~2层采用落地双排扣件式钢管脚手架。二、编制依据2.1工程结构施工图2.2工程建筑施工图2.3工程施工组织设计2.4《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011年版)2.5《钢管脚手架扣件》(GB15831-2006)2.6《建筑施工高处作业安全技术规范》(JGJ80-2011)2.7《建筑施工安全检查标准》(JGJ59-2011)2.8《黑龙江省建设工程安全文明施工费使用管理办法》2.9《钢结构设计规范》3设计计算及搭设剪图3.1施工目标3.1.1达到《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011年版)的标准。3.1.2达到《建筑施工安全检查标准》(JGJ59-2011)表3.0.4-1落地式外脚手架检查评分表中所列项目的要求,检查评分表分值达90分以上。3.1.3达到黑龙江省建设工程安全质量标准化样板工地。3.2施工部位及工期要求(表3-1)3.3组织机构外墙防护架搭设由外架工长负责组织实施,其他人员配合。外墙防护架所需材料、劳动力计划由外架工长负责编制,材料员负责组织材料、防护用品及时进场。由技术负责人进行施工前技术交底工作。3.4脚手架设计的总体思路3.4.1设计原则要求:外脚手架搭设应满足安全、经济、适用、美观的原则要求。故在选择方案时,应充分考虑以下几点:3.4.1.1架体的结构设计,力求做到安全可靠、造价经济合理。3.4.1.2在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。3.4.1.3选用材料时,力求做到常见通用、可周转利用,便于保养维修。3.4.1.4结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。3.4.1.5脚手架的搭设,必须符合《建筑施工安全检查标准》要求,符合安全质量标准化工地有关标准。3.4.1.6双排脚手架立杆搭设必须内、外间距一直,纵、横向水平杆搭设必须符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011年版)的标准。3.4.2脚手架选型结合工程结构形式、施工特点、脚手架施工及使用情况,脚手架施工划分为二个施工阶段:1~3层施工阶段:外脚手架采用沿建筑物四周搭设落地全封闭双排扣件式钢管脚手架,用于结构和装修施工,同时兼做安全防护。双排脚手架高13.5m,内立杆距离主体结构外沿、阳台外沿400㎜,立杆纵距1500㎜,横距1100㎜,大横杆步距1500㎜。4~10层施工阶段:外脚手架采用沿建筑物四周搭设全封闭型钢基座悬挑式双排扣件式钢管脚手架,用于结构和装修施工,同时兼做安全防护。双排脚手架高23.0m,脚手架里侧立杆距结构外沿或阳台外沿400㎜,横距1100㎜,纵距1500㎜,大横杆步距1500㎜。3.4.3脚手架搭设高度的确定脚手架搭设高度=檐口标高+室内外高差+安全高度;根据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-202011)第6.3.6条:立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。本建筑物上部为女儿墙,脚手架的搭设高度要超过女儿墙1m。安全高度取1m。脚手架搭设高度=47.88m,没有超过《规范》规定的落地式脚手架最大搭设高度50m,因此方案采用落地式双排脚手架。3.4.4脚手架材料选择3.4.4.1脚手架钢管,选用规格φ48×3.5,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。3.4.4.2钢管脚手架的搭设使用可锻铸造扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831-2006)的规定,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。扣件在螺栓拧紧扭力矩达65N·m时,不得发生破坏。如使用旧扣件时,扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足要求后方可在施工中使用。3.4.4.3搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。脚手架立杆、防护栏杆、踢...
