内蒙古星光华资96万吨/年焦化工程备煤系统(施工方案)建设单位:内蒙古星光集团华资煤焦有限公司施工单位:中冶天工星光华资焦化项目部编制:日期:2007年4月25日施工方案报审表工程名称:星光集团华资煤焦公司96万吨/年焦化工程编号:致:星光集团华资煤焦公司我方已根据施工合同的有关规定完成了备煤系统施工方案的编制工作,并经我单位技术负责人审查批准,请予以审查

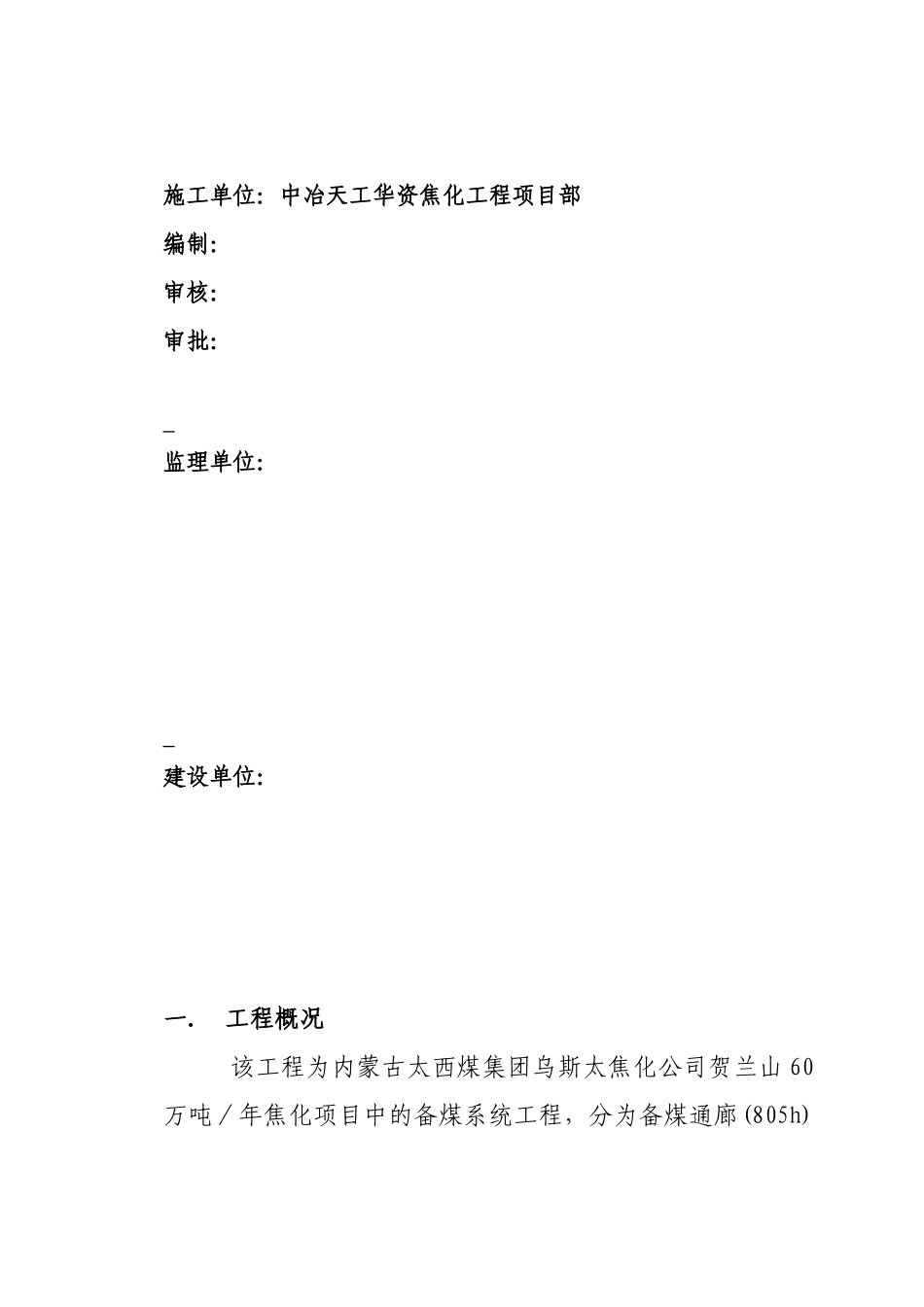

附:施工方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构总监理工程师日期建设单位审核意见:建设单位:日期:审批页施工单位:中冶天工华资焦化工程项目部编制:审核:审批:监理单位:建设单位:一.工程概况该工程为内蒙古太西煤集团乌斯太焦化公司贺兰山60万吨/年焦化项目中的备煤系统工程,分为备煤通廊(805h)﹑备煤通廊(805k)﹑备煤转运站(805j)、粉碎楼(805g)4个子单位工程
备煤通廊(805k)为钢结构通廊,混凝土支架支撑
备煤通廊(805h)—为钢结构,—为混凝土结构
1#运煤转运站地下为砼框架结构
破碎楼檐高15
属框架结构,建筑面积637m2
7m,二层层高6m,三层层高6m
施工前的准备工作1
建立钢筋加工厂钢筋制作利用2#焦炉西侧的钢筋场
金属结构制作钢通廊钢桁架在厂内制作,利用﹑2#焦炉场地位置
工程施工(一)基础施工1
土方开挖土方采用大开挖,工作面宽度按搭设脚手架确定,反铲挖掘机挖土(坑上作业),自卸汽车运至甲方指定地点,人工清底,土方开挖后进行验槽,原土打夯后进行下一工序
砼垫层施工每隔4米左右距离钉一短钢筋,水准仪抄平,以便控制垫层顶面标高,砼搅拌站搅拌,三轮车运至指定地点,用平板振动器振实振平
钢筋工程垫层上经过测量放线后进行钢筋施工,绑扎底板及顶板上层钢筋需搭设马凳筋,马凳筋纵横间距均为1000
