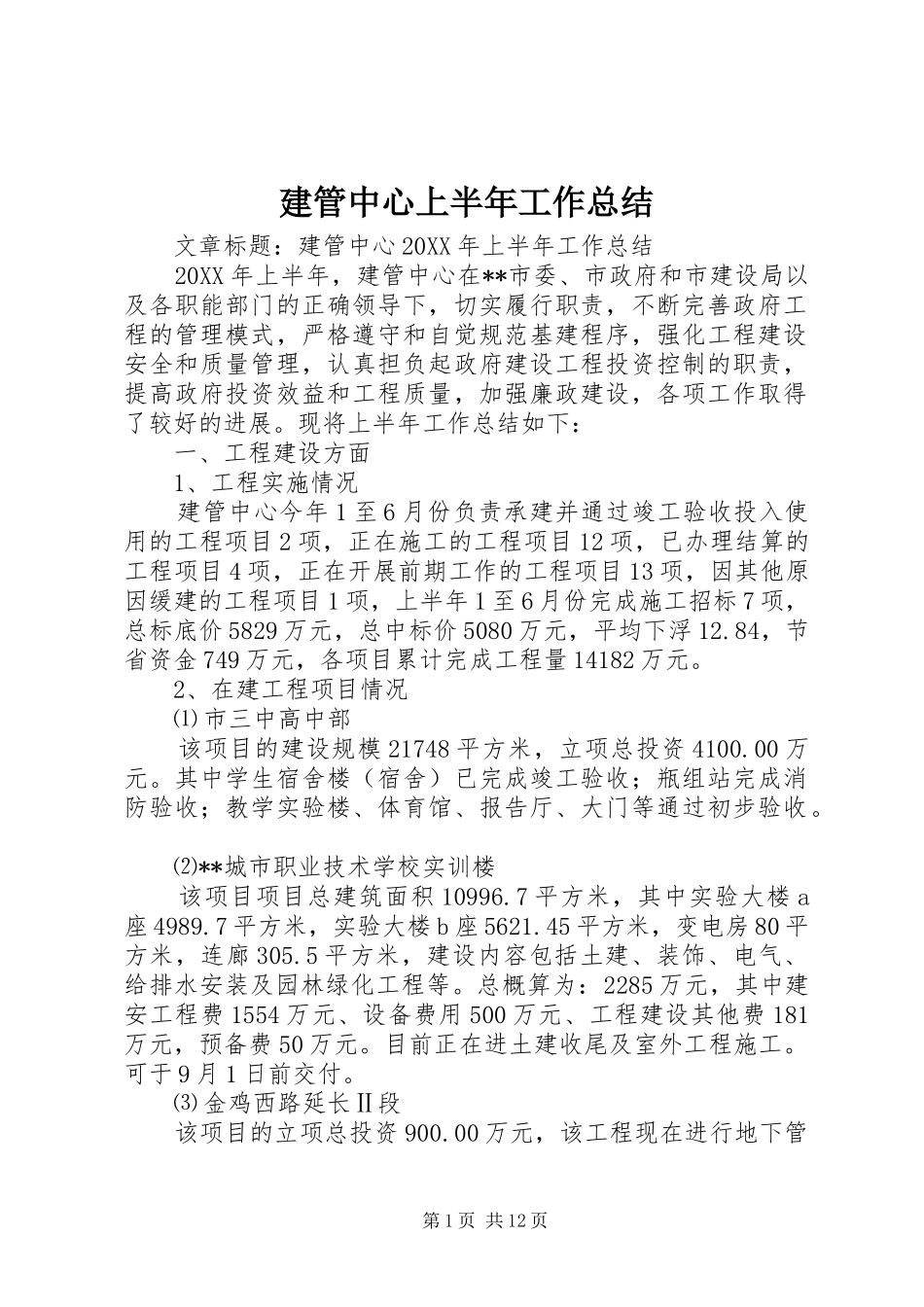

建管中心上半年工作总结文章标题:建管中心20XX年上半年工作总结20XX年上半年,建管中心在**市委、市政府和市建设局以及各职能部门的正确领导下,切实履行职责,不断完善政府工程的管理模式,严格遵守和自觉规范基建程序,强化工程建设安全和质量管理,认真担负起政府建设工程投资控制的职责,提高政府投资效益和工程质量,加强廉政建设,各项工作取得了较好的进展
现将上半年工作总结如下:一、工程建设方面1、工程实施情况建管中心今年1至6月份负责承建并通过竣工验收投入使用的工程项目2项,正在施工的工程项目12项,已办理结算的工程项目4项,正在开展前期工作的工程项目13项,因其他原因缓建的工程项目1项,上半年1至6月份完成施工招标7项,总标底价5829万元,总中标价5080万元,平均下浮12
84,节省资金749万元,各项目累计完成工程量14182万元
2、在建工程项目情况⑴市三中高中部该项目的建设规模21748平方米,立项总投资4100
其中学生宿舍楼(宿舍)已完成竣工验收;瓶组站完成消防验收;教学实验楼、体育馆、报告厅、大门等通过初步验收
⑵**城市职业技术学校实训楼该项目项目总建筑面积10996
7平方米,其中实验大楼a座4989
7平方米,实验大楼b座5621
45平方米,变电房80平方米,连廊305
5平方米,建设内容包括土建、装饰、电气、给排水安装及园林绿化工程等
总概算为:2285万元,其中建安工程费1554万元、设备费用500万元、工程建设其他费181万元,预备费50万元
目前正在进土建收尾及室外工程施工
可于9月1日前交付
⑶金鸡西路延长Ⅱ段该项目的立项总投资900
00万元,该工程现在进行地下管第1页共12页网及雨水渠施工,但由于施工单位软基处理时,拖延堆载时间及格力房产工程占用道路施工的大面积影响,致使大部份(过半)分项工程无法展开施工,造成严重影响
