监理月报工程名称:国电湖南宝庆煤电2×660MW机组工程合同编:GDBQ-Z-JL-2007-042021年7月第15工程监理部〔章〕:总监理师:日:二〇〇九年七月三十一日目录一、本月大事记………………………………………………………2二、工程进度控制………………………………………………………2三、工程质量控制……………………………………………………4四、工程平安控制……………………………………………………6五、工程控制与合同理………………………………………8六、本月监理工作小结………………………………………………10七、下月监理工作方案………………………………………………12一、本月大事记1

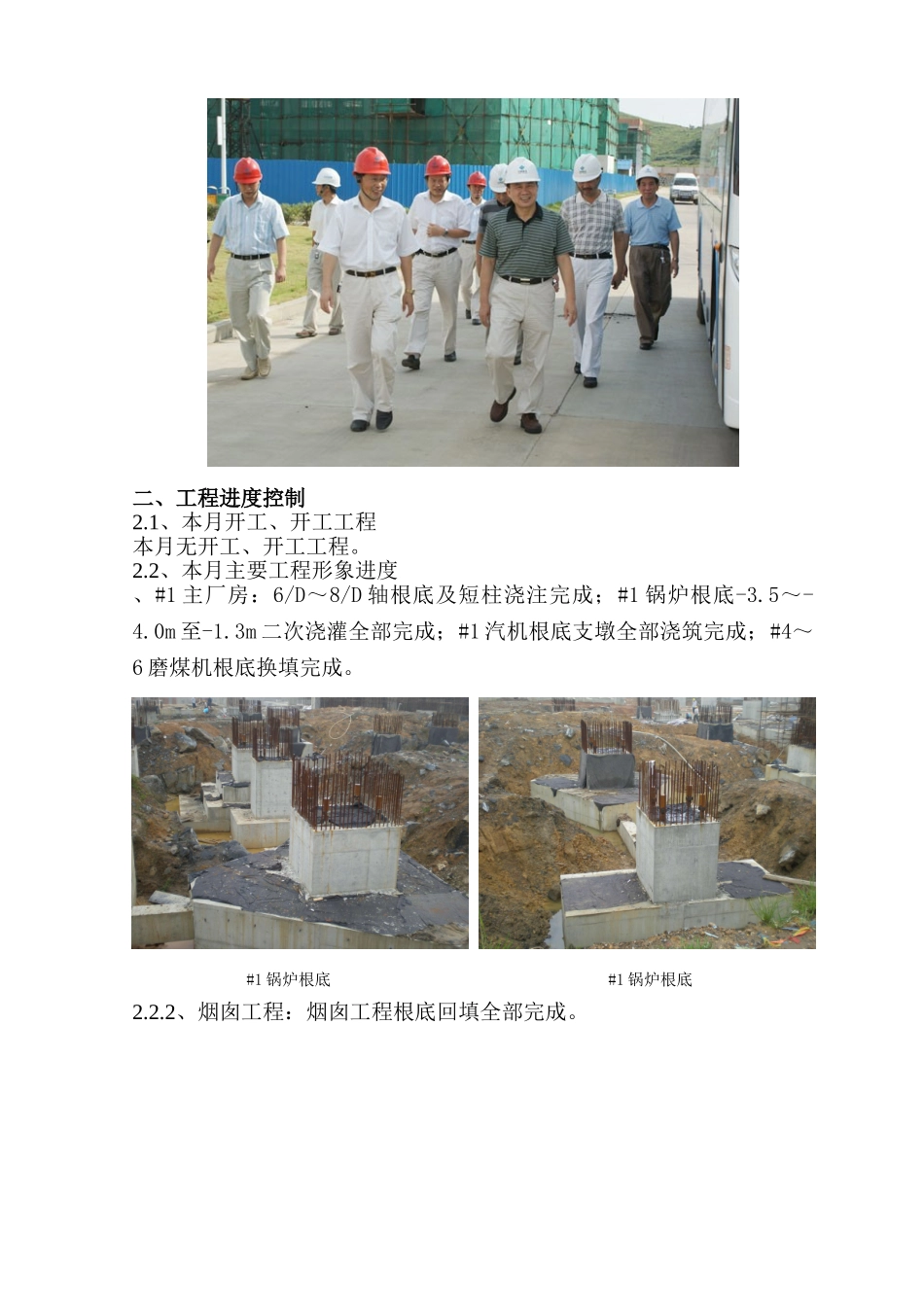

1、2009年7月21日湖南发改委交通能源处处长陈巨初、调研员汪石林等一行四人冒着酷暑烈日来到国电宝庆电厂工地调研考察
二、工程进度控制2
1、本月开工、开工工程本月无开工、开工工程
2、本月主要工程形象进度、#1主厂房:6/D~8/D轴根底及短柱浇注完成;#1锅炉根底-3
3m二次浇灌全部完成;#1汽机根底支墩全部浇筑完成;#4~6磨煤机根底换填完成
#1锅炉根底#1锅炉根底2
2、烟囱工程:烟囱工程根底回填全部完成
3、烟气脱硫工程:因设计优化脱硫桩基工程暂停施工
4、场平工程C标段:累计完成总工作量的98左右本月主要是进展边坡修整及边坡坍方整改工作
5、桩基工程B标段:本月桩基桩芯砼浇注完成16根累计浇注214根余下4根未完
6、桩基工程C标段〔冷却塔区域桩基工程〕:#1冷却塔桩基累计浇注176根余下41根未完本月未施工
7、冷却塔区域水泥土搅拌桩基工程:#1冷却塔区域桩基施工完毕累计完成940根#1、2冷却塔区域桩基全部施工完毕
8、厂区护坡、截洪沟及挡墙工程A标段:累计完成总工作量的85左右本月未施
