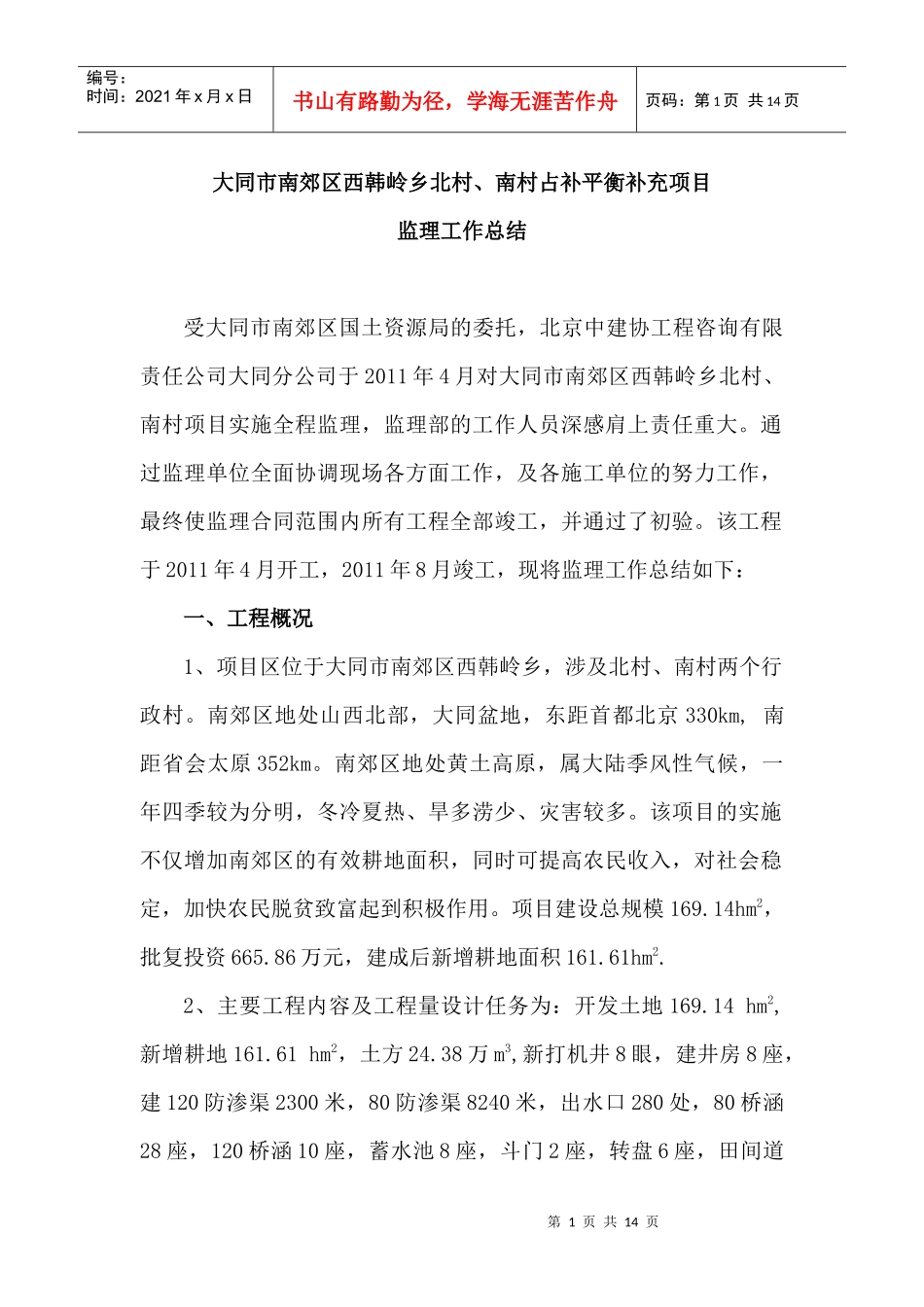

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页大同市南郊区西韩岭乡北村、南村占补平衡补充项目监理工作总结受大同市南郊区国土资源局的委托,北京中建协工程咨询有限责任公司大同分公司于2011年4月对大同市南郊区西韩岭乡北村、南村项目实施全程监理,监理部的工作人员深感肩上责任重大
通过监理单位全面协调现场各方面工作,及各施工单位的努力工作,最终使监理合同范围内所有工程全部竣工,并通过了初验
该工程于2011年4月开工,2011年8月竣工,现将监理工作总结如下:一、工程概况1、项目区位于大同市南郊区西韩岭乡,涉及北村、南村两个行政村
南郊区地处山西北部,大同盆地,东距首都北京330km,南距省会太原352km
南郊区地处黄土高原,属大陆季风性气候,一年四季较为分明,冬冷夏热、旱多涝少、灾害较多
该项目的实施不仅增加南郊区的有效耕地面积,同时可提高农民收入,对社会稳定,加快农民脱贫致富起到积极作用
项目建设总规模169
14hm2,批复投资665
86万元,建成后新增耕地面积161
2、主要工程内容及工程量设计任务为:开发土地169
14hm2,新增耕地161
61hm2,土方24

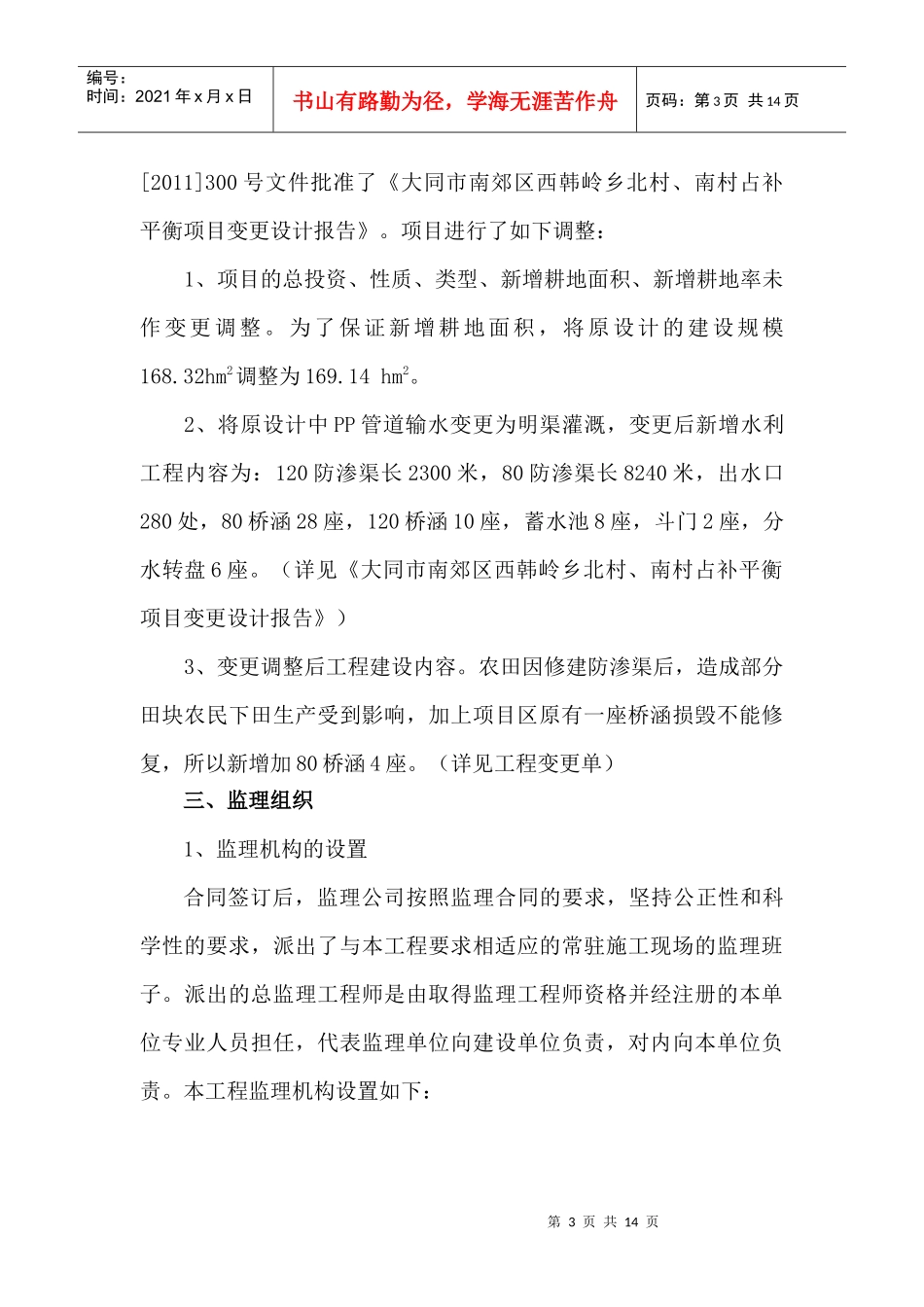

38万m3,新打机井8眼,建井房8座,建120防渗渠2300米,80防渗渠8240米,出水口280处,80桥涵28座,120桥涵10座,蓄水池8座,斗门2座,转盘6座,田间道第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页路10227米,种植杨树6386株,架设10KV高压线2
872km,380V低压线路2
8km,安装SG—100KVA变压器4台
工程项目实施后,完成开发整理土地169
14hm2,新增耕地161
61hm2,田块内部搬运土方24
4万m3,新打机井8眼,建井房8座,
