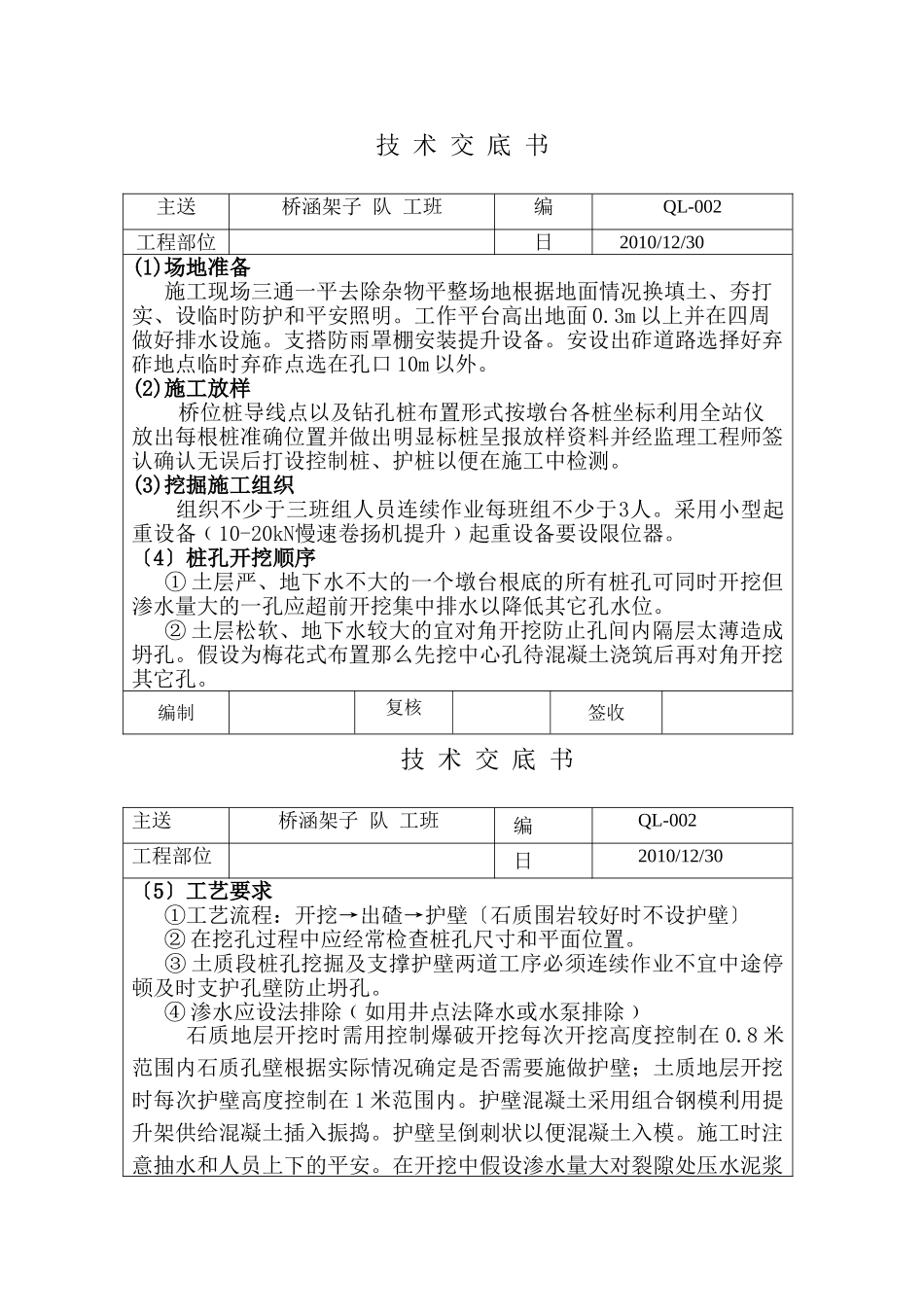

技术交底书主送桥涵架子队工班编QL-002工程部位日2010/12/30(1)场地准备施工现场三通一平去除杂物平整场地根据地面情况换填土、夯打实、设临时防护和平安照明
工作平台高出地面0
3m以上并在四周做好排水设施
支搭防雨罩棚安装提升设备
安设出砟道路选择好弃砟地点临时弃砟点选在孔口10m以外
(2)施工放样桥位桩导线点以及钻孔桩布置形式按墩台各桩坐标利用全站仪放出每根桩准确位置并做出明显标桩呈报放样资料并经监理工程师签认确认无误后打设控制桩、护桩以便在施工中检测
(3)挖掘施工组织组织不少于三班组人员连续作业每班组不少于3人
采用小型起重设备﹙10-20kN慢速卷扬机提升﹚起重设备要设限位器
〔4〕桩孔开挖顺序①土层严、地下水不大的一个墩台根底的所有桩孔可同时开挖但渗水量大的一孔应超前开挖集中排水以降低其它孔水位
②土层松软、地下水较大的宜对角开挖防止孔间内隔层太薄造成坍孔
假设为梅花式布置那么先挖中心孔待混凝土浇筑后再对角开挖其它孔
编制复核签收技术交底书主送桥涵架子队工班编QL-002工程部位日2010/12/30〔5〕工艺要求①工艺流程:开挖→出碴→护壁〔石质围岩较好时不设护壁〕②在挖孔过程中应经常检查桩孔尺寸和平面位置
③土质段桩孔挖掘及支撑护壁两道工序必须连续作业不宜中途停顿及时支护孔壁防止坍孔
④渗水应设法排除﹙如用井点法降水或水泵排除﹚石质地层开挖时需用控制爆破开挖每次开挖高度控制在0
8米范围内石质孔壁根据实际情况确定是否需要施做护壁;土质地层开挖时每次护壁高度控制在1米范围内
护壁混凝土采用组合钢模利用提升架供给混凝土插入振捣
护壁呈倒刺状以便混凝土入模
施工时注意抽水和人员上下的平安
在开挖中假设渗水量大对裂隙处压水泥浆止水处理
挖孔达设计深度后经核查地质与设计无误后清理孔底做到无松碴、泥土、沉淀土等扰动过的软层孔底平整
〔6〕平安措施①人工挖孔对
