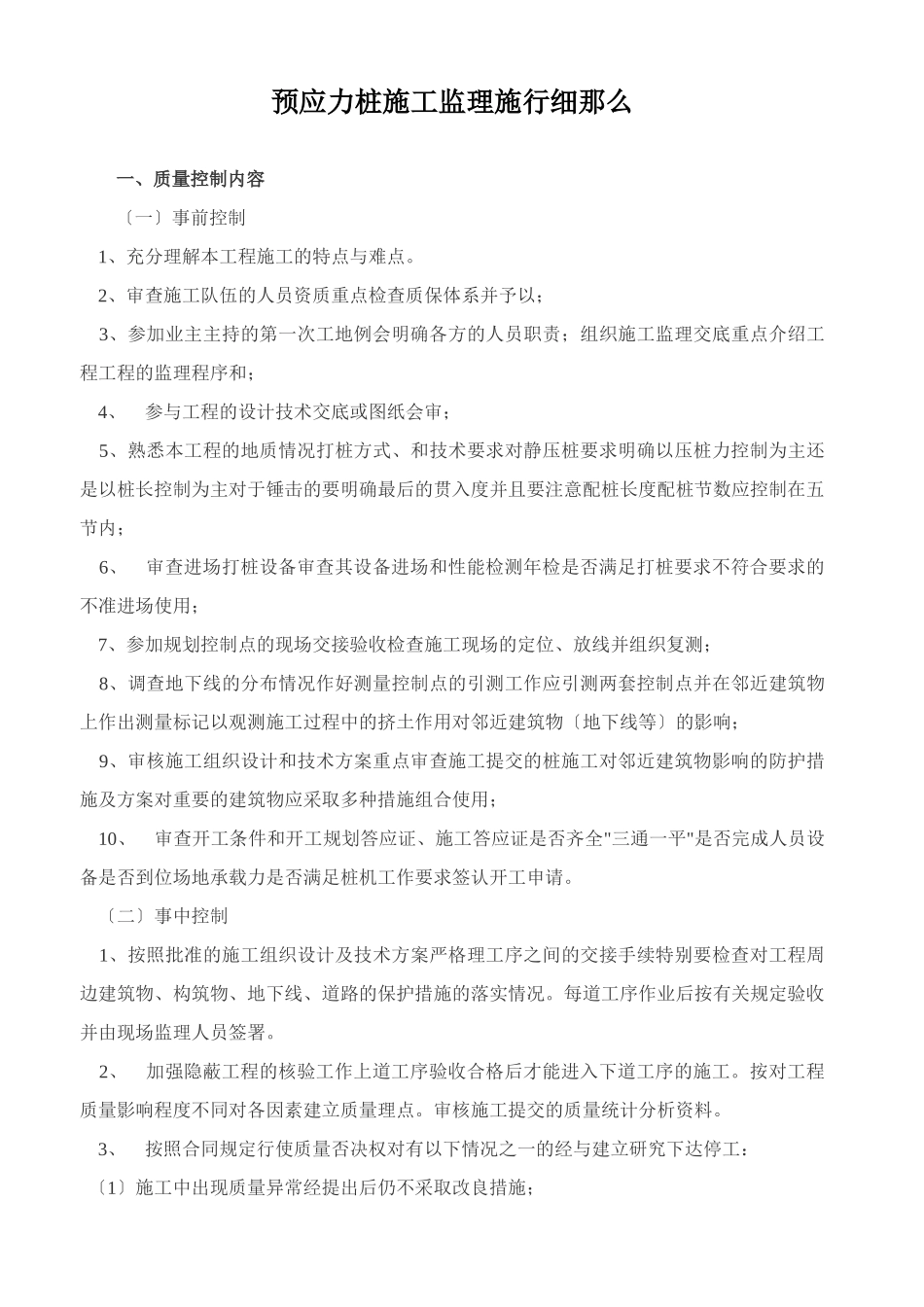

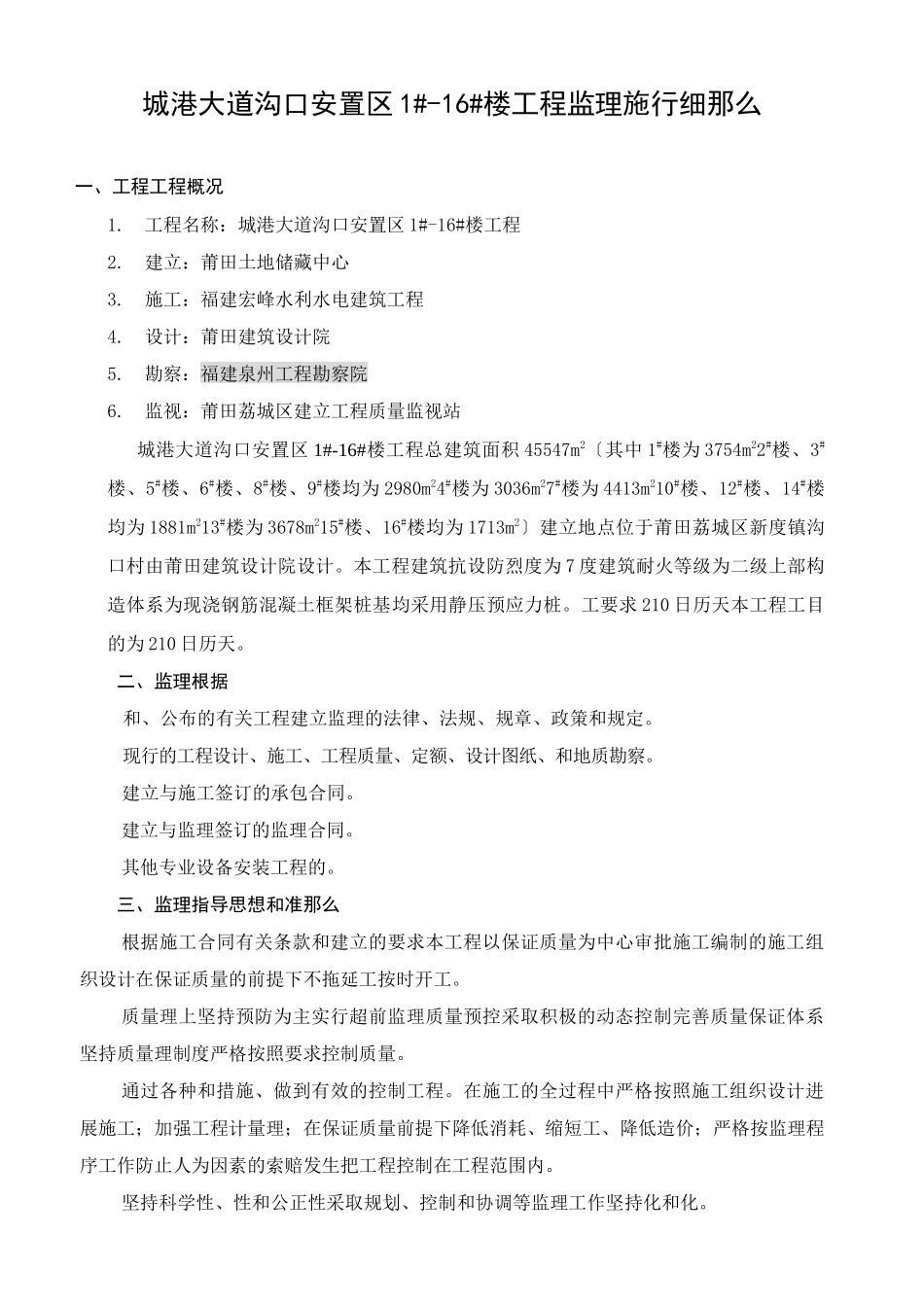

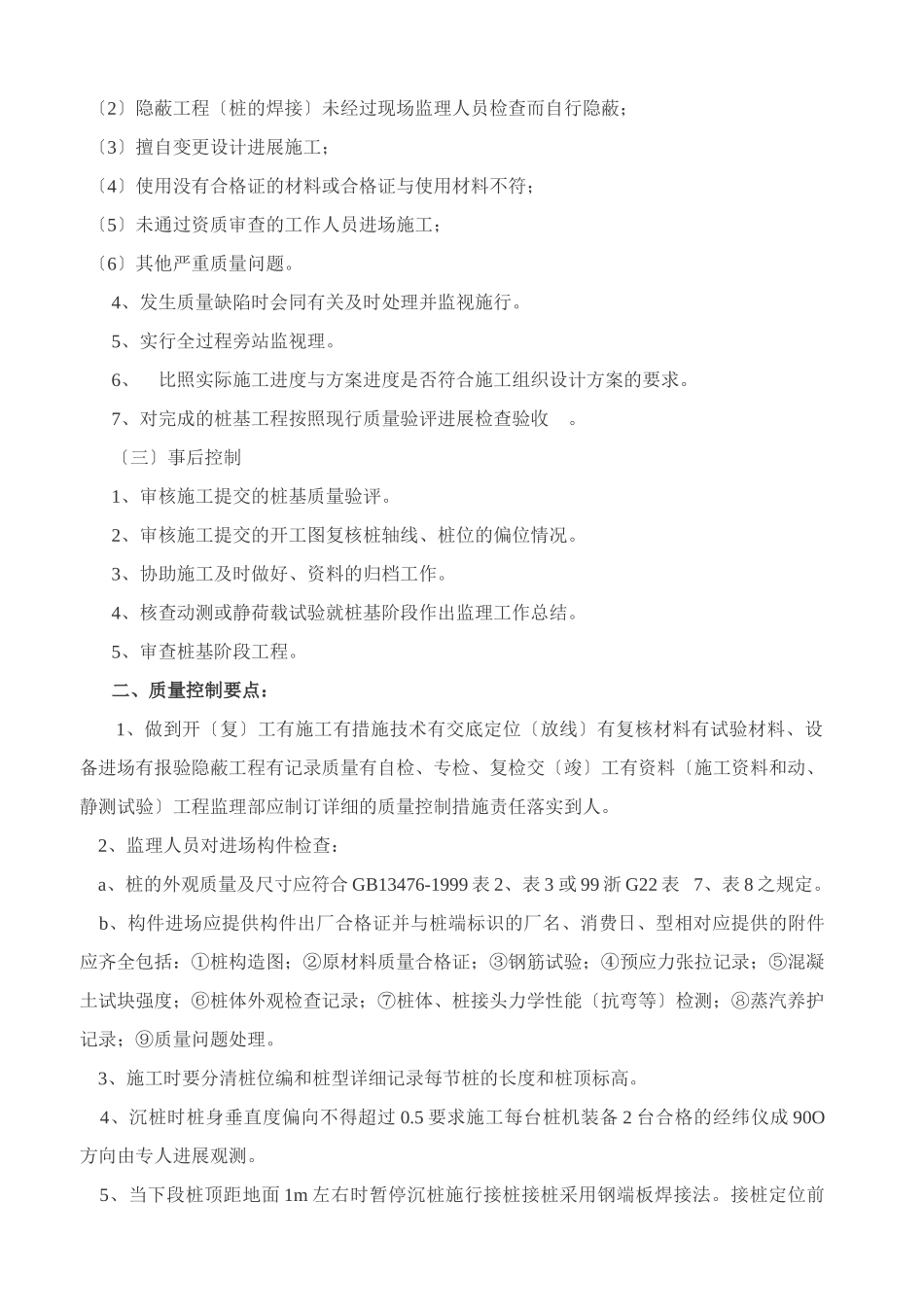

城港大道沟口安置区1#-16#楼工程监理施行细那么一、工程工程概况1.工程名称:城港大道沟口安置区1#-16#楼工程2.建立:莆田土地储藏中心3.施工:福建宏峰水利水电建筑工程4.设计:莆田建筑设计院5.勘察:福建泉州工程勘察院6.监视:莆田荔城区建立工程质量监视站城港大道沟口安置区1#-16#楼工程总建筑面积45547m2〔其中1#楼为3754m22#楼、3#楼、5#楼、6#楼、8#楼、9#楼均为2980m24#楼为3036m27#楼为4413m210#楼、12#楼、14#楼均为1881m213#楼为3678m215#楼、16#楼均为1713m2〕建立地点位于莆田荔城区新度镇沟口村由莆田建筑设计院设计。本工程建筑抗设防烈度为7度建筑耐火等级为二级上部构造体系为现浇钢筋混凝土框架桩基均采用静压预应力桩。工要求210日历天本工程工目的为210日历天。二、监理根据和、公布的有关工程建立监理的法律、法规、规章、政策和规定。现行的工程设计、施工、工程质量、定额、设计图纸、和地质勘察。建立与施工签订的承包合同。建立与监理签订的监理合同。其他专业设备安装工程的。三、监理指导思想和准那么根据施工合同有关条款和建立的要求本工程以保证质量为中心审批施工编制的施工组织设计在保证质量的前提下不拖延工按时开工。质量理上坚持预防为主实行超前监理质量预控采取积极的动态控制完善质量保证体系坚持质量理制度严格按照要求控制质量。通过各种和措施、做到有效的控制工程。在施工的全过程中严格按照施工组织设计进展施工;加强工程计量理;在保证质量前提下降低消耗、缩短工、降低造价;严格按监理程序工作防止人为因素的索赔发生把工程控制在工程范围内。坚持科学性、性和公正性采取规划、控制和协调等监理工作坚持化和化。预应力桩施工监理施行细那么一、质量控制内容〔一〕事前控制1、充分理解本工程施工的特点与难点。2、审查施工队伍的人员资质重点检查质保体系并予以;3、参加业主主持的第一次工地例会明确各方的人员职责;组织施工监理交底重点介绍工程工程的监理程序和;4、参与工程的设计技术交底或图纸会审;5、熟悉本工程的地质情况打桩方式、和技术要求对静压桩要求明确以压桩力控制为主还是以桩长控制为主对于锤击的要明确最后的贯入度并且要注意配桩长度配桩节数应控制在五节内;6、审查进场打桩设备审查其设备进场和性能检测年检是否满足打桩要求不符合要求的不准进场使用;7、参加规划控制点的现场交接验收检查施工现场的定位、放线并组织复测;8、调查地下线的分布情况作好测量控制点的引测工作应引测两套控制点并在邻近建筑物上作出测量标记以观测施工过程中的挤土作用对邻近建筑物〔地下线等〕的影响;9、审核施工组织设计和技术方案重点审查施工提交的桩施工对邻近建筑物影响的防护措施及方案对重要的建筑物应采取多种措施组合使用;10、审查开工条件和开工规划答应证、施工答应证是否齐全"三通一平"是否完成人员设备是否到位场地承载力是否满足桩机工作要求签认开工申请。〔二〕事中控制1、按照批准的施工组织设计及技术方案严格理工序之间的交接手续特别要检查对工程周边建筑物、构筑物、地下线、道路的保护措施的落实情况。每道工序作业后按有关规定验收并由现场监理人员签署。2、加强隐蔽工程的核验工作上道工序验收合格后才能进入下道工序的施工。按对工程质量影响程度不同对各因素建立质量理点。审核施工提交的质量统计分析资料。3、按照合同规定行使质量否决权对有以下情况之一的经与建立研究下达停工:〔1〕施工中出现质量异常经提出后仍不采取改良措施;〔2〕隐蔽工程〔桩的焊接〕未经过现场监理人员检查而自行隐蔽;〔3〕擅自变更设计进展施工;〔4〕使用没有合格证的材料或合格证与使用材料不符;〔5〕未通过资质审查的工作人员进场施工;〔6〕其他严重质量问题。4、发生质量缺陷时会同有关及时处理并监视施行。5、实行全过程旁站监视理。6、比照实际施工进度与方案进度是否符合施工组织设计方案的要求。7、对完成的桩基工程按照现行质量验评进展检查验收。〔三〕事后控制1、审核施工提交的桩基质量验评。2、审核施工提交的开工图复核桩轴线、桩位的偏位情况。3、协助施工及时做好、资料的归档工作。4、核查...
