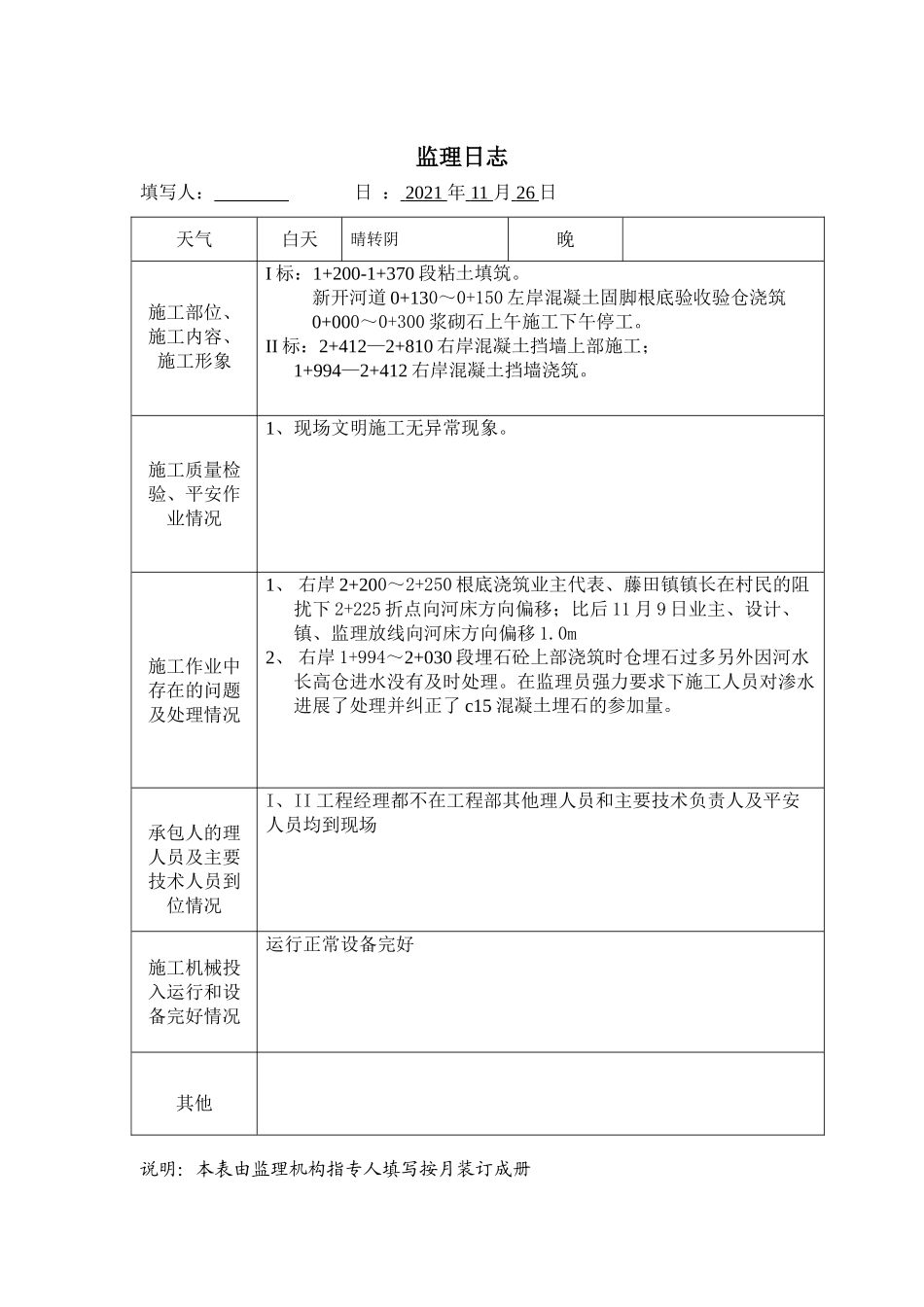

JL38监理日志〔中水环球[2021]日志03〕工程名称:永丰藤田镇防洪工程合同编码:TTFH—JL/YFX发包人:永丰藤田镇防洪工程工程部承包人:江西中泽建立开封黄河水利水电工程监理机构:中水环球〔北京〕科技永丰藤田镇防洪工程工程监理部总监理工程师:监理日志填写人:日:2021年11月26日天气白天晴转阴晚施工部位、施工内容、施工形象I标:1+200-1+370段粘土填筑。新开河道0+130~0+150左岸混凝土固脚根底验收验仓浇筑0+000~0+300浆砌石上午施工下午停工。II标:2+412—2+810右岸混凝土挡墙上部施工;1+994—2+412右岸混凝土挡墙浇筑。施工质量检验、平安作业情况1、现场文明施工无异常现象。施工作业中存在的问题及处理情况1、右岸2+200~2+250根底浇筑业主代表、藤田镇镇长在村民的阻扰下2+225折点向河床方向偏移;比后11月9日业主、设计、镇、监理放线向河床方向偏移1.0m2、右岸1+994~2+030段埋石砼上部浇筑时仓埋石过多另外因河水长高仓进水没有及时处理。在监理员强力要求下施工人员对渗水进展了处理并纠正了c15混凝土埋石的参加量。承包人的理人员及主要技术人员到位情况I、II工程经理都不在工程部其他理人员和主要技术负责人及平安人员均到现场施工机械投入运行和设备完好情况运行正常设备完好其他说明:本表由监理机构指专人填写按月装订成册监理日志填写人:日:2021年11月27日天气白天晴晚施工部位、施工内容、施工形象I标:0+000-0+300段浆砌石砌筑II标:2+412—2+810右岸混凝土挡墙上部施工;1+994—2+412右岸混凝土挡墙根底支模c15砼埋石浇筑混凝土。由于工地停电现场用柴油机发电。施工质量检验、平安作业情况1、2+420段基槽开挖时边坡较陡要求拉设戒备线。施工作业中存在的问题及处理情况1、右岸2+050-2+100验仓时仓内水较多要求清理积水后浇筑并安排监理员旁站跟踪施工。2、右岸2+600-2+700拆模后发现有两处小的狗洞及时召集技术人员、理人员和施工人员分析原因查清责任提出处理及时补修。施工用高强度的砂浆填补并对施工人员进展了教育。承包人的理人员及主要技术人员到位情况I、II工程经理都不在工程部其他理人员和主要技术负责人及平安人员均到现场施工机械投入运行和设备完好情况运行正常设备完好其他说明:本表由监理机构指专人填写按月装订成册监理日志填写人:日:2021年11月28日天气白天下雨晚施工部位、施工内容、施工形象I标:新开河道0+150~0+170左岸混凝土固脚根底验收验仓浇筑施工质量检验、平安作业情况1、现场文明施工无异常现象。2、现场水泥堆放要有雨棚并留值班人员施工作业中存在的问题及处理情况承包人的理人员及主要技术人员到位情况I、II工程理人员和主要技术负责人及平安人员均到现场施工机械投入运行和设备完好情况拌料系统运行正常。其他说明:本表由监理机构指专人填写按月装订成册监理日志填写人:日:2021年11月29日天气白天小雨转阴晚施工部位、施工内容、施工形象I标:新开河道0+170~0+190左岸混凝土固脚根底清理II标:2+412—2+810右岸混凝土挡墙上部浇筑施工;施工质量检验、平安作业情况1、现场文明施工无异常现象。施工作业中存在的问题及处理情况施工顺利进展。承包人的理人员及主要技术人员到位情况I、II工程理人员和主要技术负责人及平安人员均到现场施工机械投入运行和设备完好情况运行正常设备完好其他说明:本表由监理机构指专人填写按月装订成册监理日志填写人:日:2021年11月30日天气白天阴晚施工部位、施工内容、施工形象I标:新开河道0+170~0+190左岸混凝土固脚根底验收验仓浇筑0+000~0+300浆砌石上午无人施工下午施工。施工人员:20人II标:2+412—2+512右岸混凝土挡墙上部浇筑施工;2+175—2+225右岸混凝土挡墙底部浇筑施工;施工人员:41人施工质量检验、平安作业情况1、现场文明施工无异常现象。施工作业中存在的问题及处理情况正常施工承包人的理人员及主要技术人员到位情况I、工程经理都不在工程部其他理人员和主要技术负责人及平安人员均到现场施工机械投入运行和设备完好情况运行正常设备完好其他检查组到现场检查工作。说明:本表由监理机构指专人填写按月装订成册监理日志填写人:日:2021年12月1日天...
