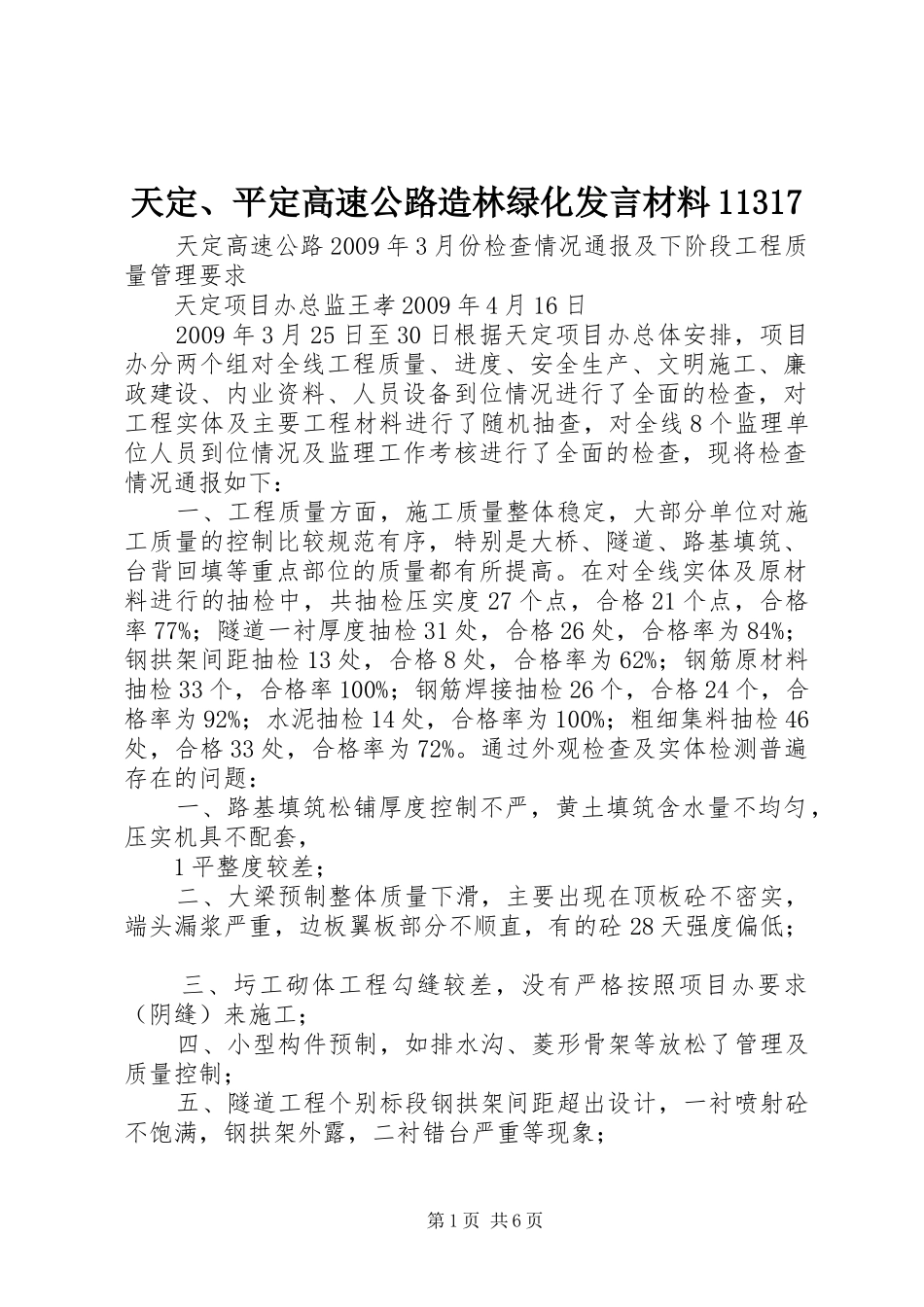

天定、平定高速公路造林绿化发言材料11317天定高速公路2009年3月份检查情况通报及下阶段工程质量管理要求天定项目办总监王孝2009年4月16日2009年3月25日至30日根据天定项目办总体安排,项目办分两个组对全线工程质量、进度、安全生产、文明施工、廉政建设、内业资料、人员设备到位情况进行了全面的检查,对工程实体及主要工程材料进行了随机抽查,对全线8个监理单位人员到位情况及监理工作考核进行了全面的检查,现将检查情况通报如下:一、工程质量方面,施工质量整体稳定,大部分单位对施工质量的控制比较规范有序,特别是大桥、隧道、路基填筑、台背回填等重点部位的质量都有所提高
在对全线实体及原材料进行的抽检中,共抽检压实度27个点,合格21个点,合格率77%;隧道一衬厚度抽检31处,合格26处,合格率为84%;钢拱架间距抽检13处,合格8处,合格率为62%;钢筋原材料抽检33个,合格率100%;钢筋焊接抽检26个,合格24个,合格率为92%;水泥抽检14处,合格率为100%;粗细集料抽检46处,合格33处,合格率为72%
通过外观检查及实体检测普遍存在的问题:一、路基填筑松铺厚度控制不严,黄土填筑含水量不均匀,压实机具不配套,1平整度较差;二、大梁预制整体质量下滑,主要出现在顶板砼不密实,端头漏浆严重,边板翼板部分不顺直,有的砼28天强度偏低;三、圬工砌体工程勾缝较差,没有严格按照项目办要求(阴缝)来施工;四、小型构件预制,如排水沟、菱形骨架等放松了管理及质量控制;五、隧道工程个别标段钢拱架间距超出设计,一衬喷射砼不饱满,钢拱架外露,二衬错台严重等现象;第1页共6页六、砂石材料含泥量超标严重

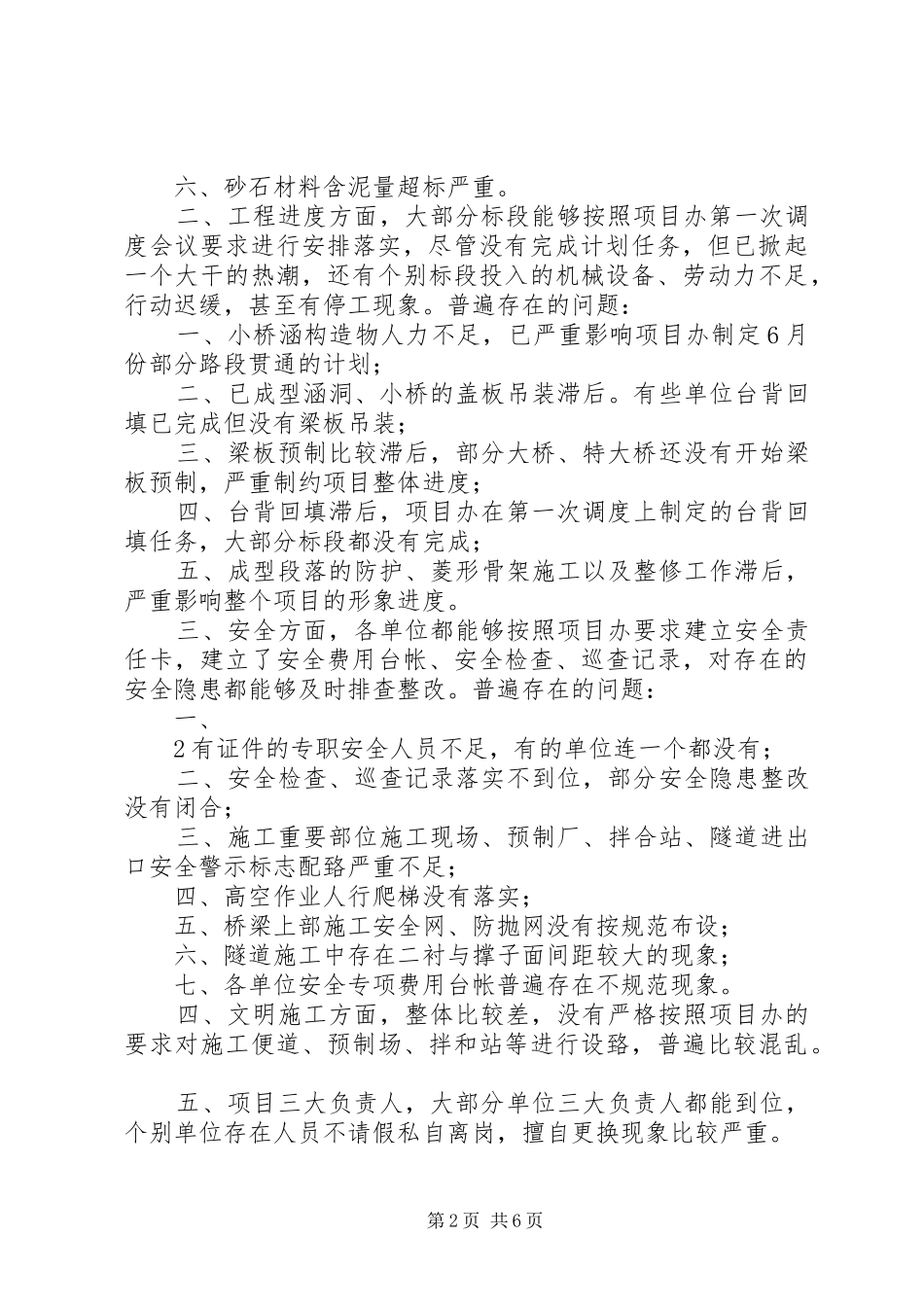

二、工程进度方面,大部分标段能够按照项目办第一次调度会议要求进行安排落实,尽管没有完成计划任务,但已掀起一个大干的热潮,还有个别标段投入的机械设备、劳动力不足,行动迟缓,甚至有停工现象
