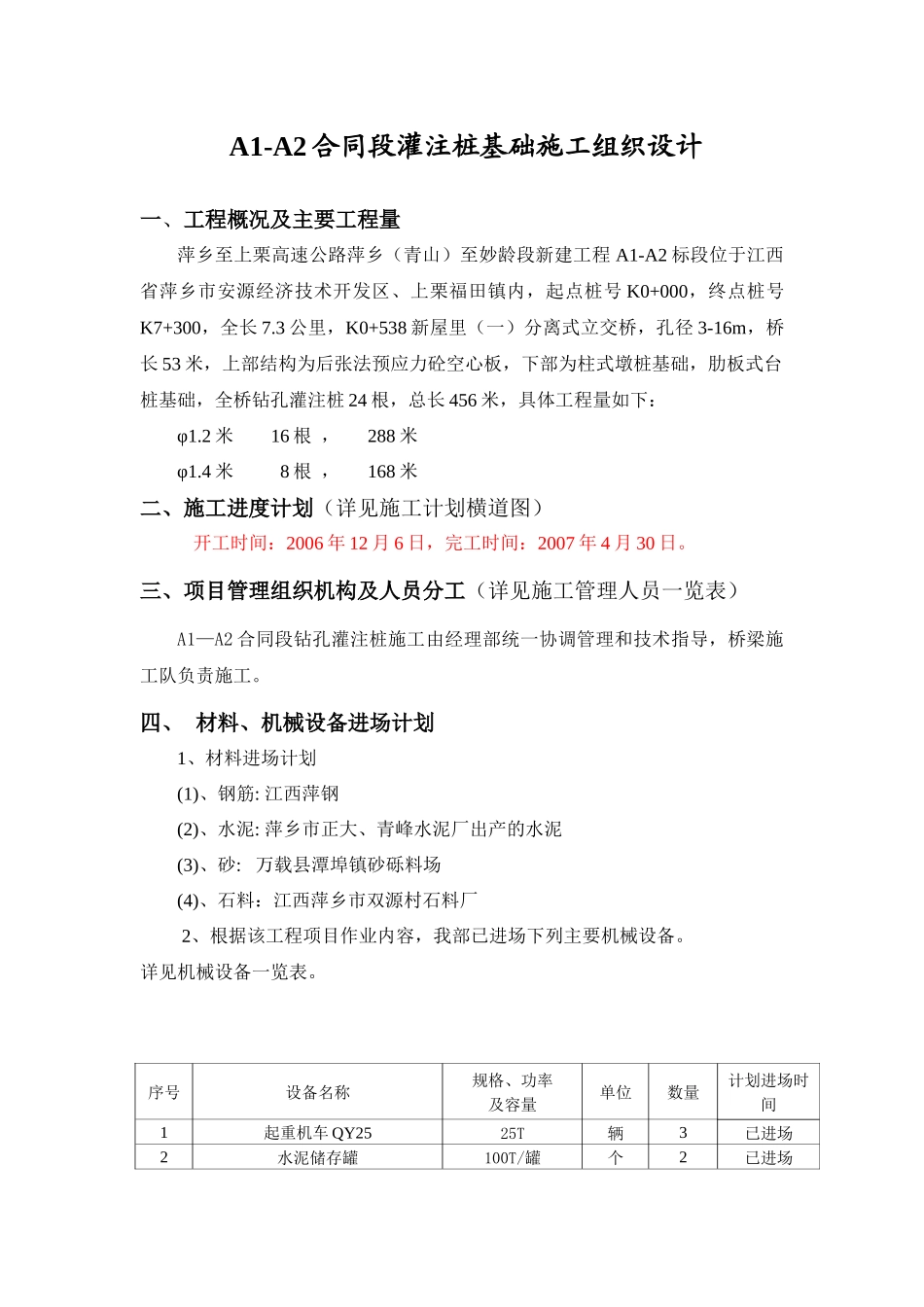

A1-A2 合同段灌注桩基础施工组织设计一、工程概况及主要工程量萍乡至上栗高速公路萍乡(青山)至妙龄段新建工程 A1-A2 标段位于江西省萍乡市安源经济技术开发区、上栗福田镇内,起点桩号 K0+000,终点桩号K7+300,全长 7
3 公里,K0+538 新屋里(一)分离式立交桥,孔径 3-16m,桥长 53 米,上部结构为后张法预应力砼空心板,下部为柱式墩桩基础,肋板式台桩基础,全桥钻孔灌注桩 24 根,总长 456 米,具体工程量如下:φ1
2 米 16 根 , 288 米φ1
4 米 8 根 , 168 米二、施工进度计划(详见施工计划横道图)开工时间:2006 年 12 月 6 日,完工时间:2007 年 4 月 30 日
三、项目管理组织机构及人员分工(详见施工管理人员一览表)A1—A2 合同段钻孔灌注桩施工由经理部统一协调管理和技术指导,桥梁施工队负责施工
四、 材料、机械设备进场计划1、材料进场计划(1)、钢筋: 江西萍钢(2)、水泥: 萍乡市正大、青峰水泥厂出产的水泥(3)、砂: 万载县潭埠镇砂砾料场(4)、石料:江西萍乡市双源村石料厂2、根据该工程项目作业内容,我部已进场下列主要机械设备
详见机械设备一览表

序号设备名称规格、功率及容量单位数量计划进场时间1起重机车 QY2525T辆3已进场2水泥储存罐100T/罐个2已进场3罐车6m3台2已进场4砼拖式泵HBT60C台1已进场5100KA 以内交流电焊机台2已进场69m3/min 以内机动空压机台1已进场7发电机组200kw台4已进场8强制式砼搅拌机50 型台2已进场9冲击钻5T台6已进场10水泥混凝土拌和站 HZS5050M3/H座1已进场五、 资金来源计划主要来自工程动员预付款及项目自筹

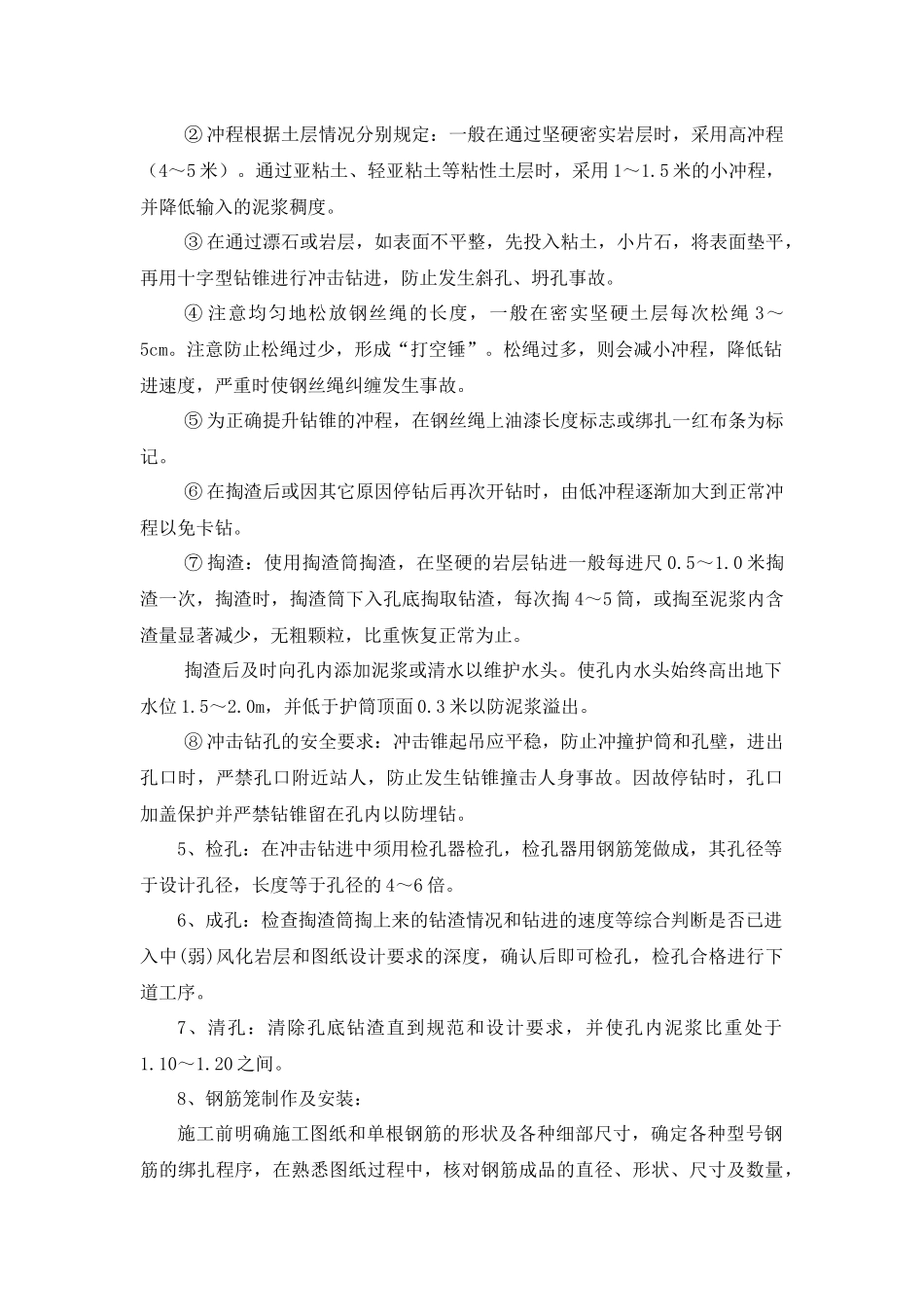

六、施工技术方案根据本段高速公路的地质特点,结合桩长、桩径以及桩基位置条件,计划采用钻机冲击钻孔以及人工挖孔两种
