项目监理部工作流程

项目监理部工作流程_第1页
1/11
项目监理部工作流程_第2页
2/11
项目监理部工作流程_第3页
3/11

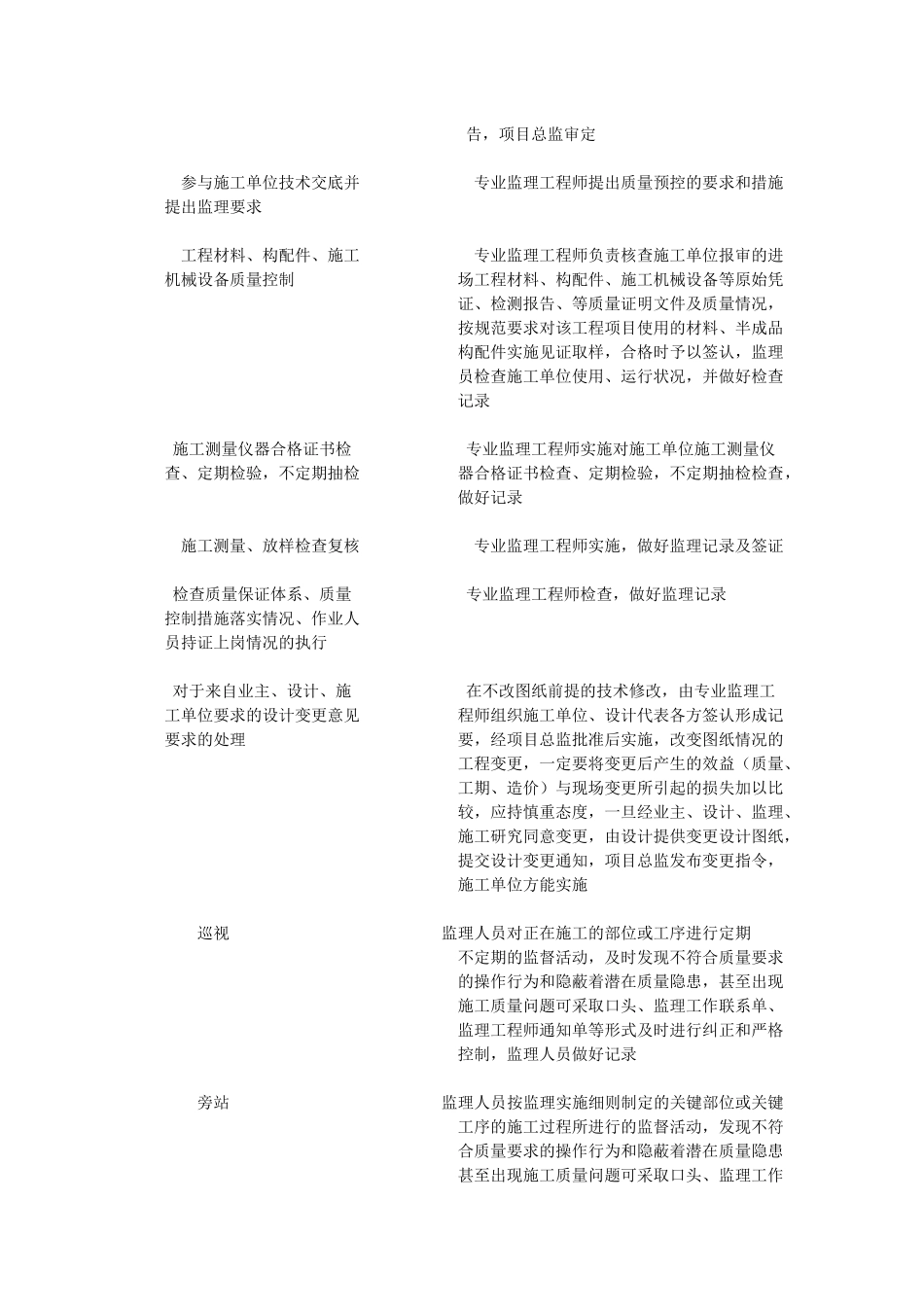

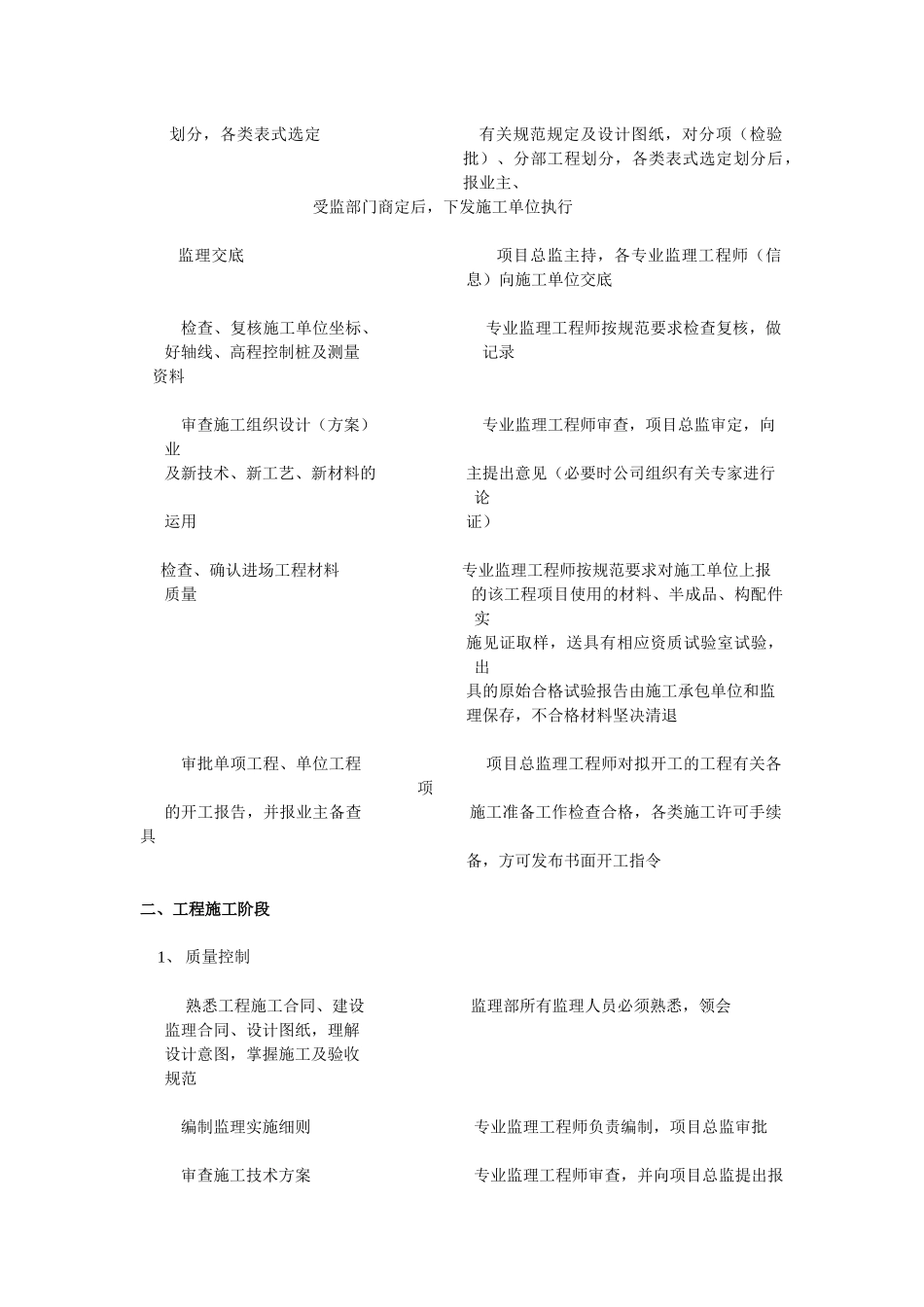

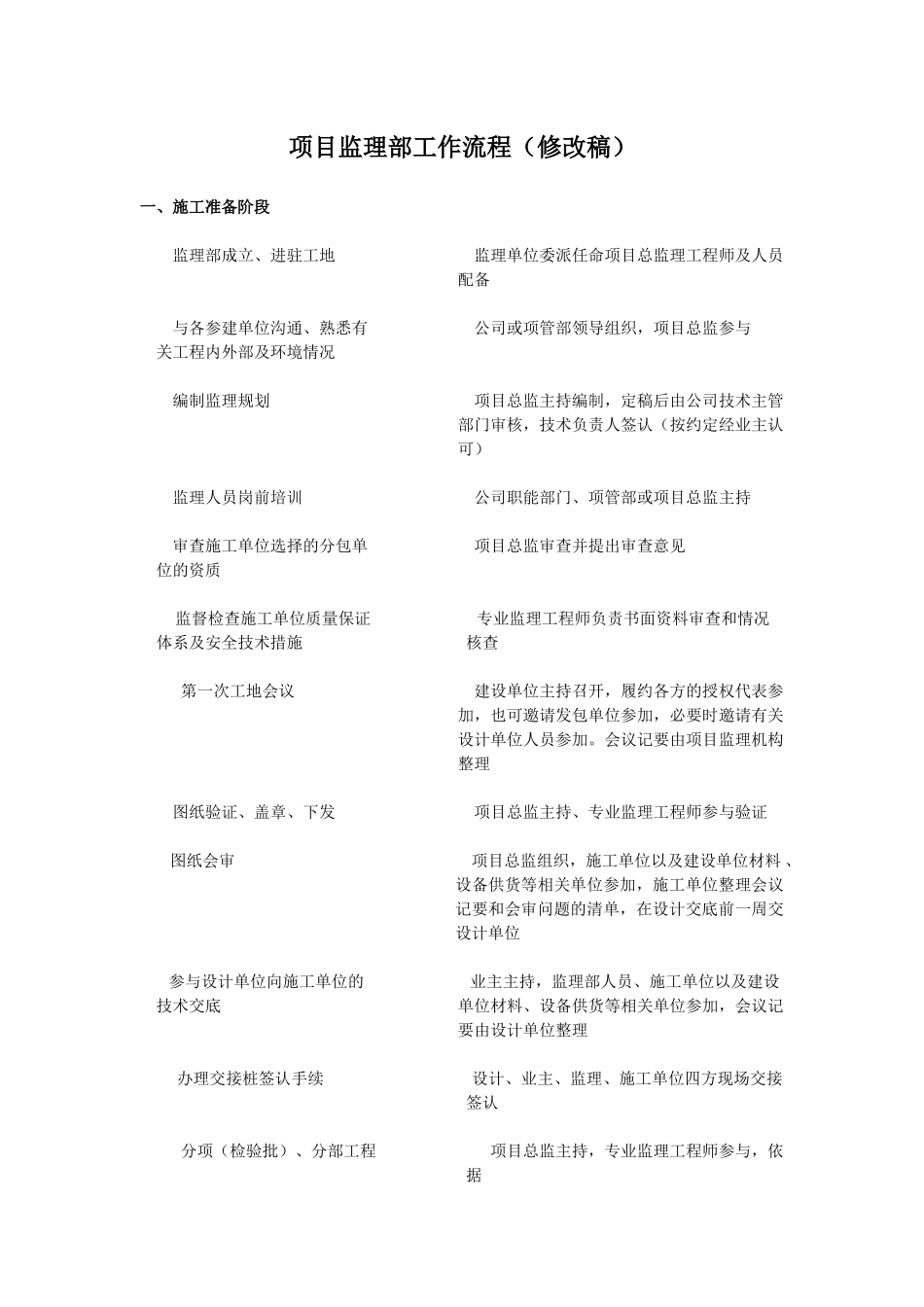

项目监理部工作流程(修改稿)一、施工准备阶段监理部成立、进驻工地 监理单位委派任命项目总监理工程师及人员配备与各参建单位沟通、熟悉有 公司或项管部领导组织,项目总监参与关工程内外部及环境情况 编制监理规划 项目总监主持编制,定稿后由公司技术主管部门审核,技术负责人签认(按约定经业主认可) 监理人员岗前培训 公司职能部门、项管部或项目总监主持 审查施工单位选择的分包单 项目总监审查并提出审查意见位的资质 监督检查施工单位质量保证 专业监理工程师负责书面资料审查和情况体系及安全技术措施 核查第一次工地会议 建设单位主持召开,履约各方的授权代表参加,也可邀请发包单位参加,必要时邀请有关设计单位人员参加。会议记要由项目监理机构整理 图纸验证、盖章、下发 项目总监主持、专业监理工程师参与验证图纸会审 项目总监组织,施工单位以及建设单位材料 、设备供货等相关单位参加,施工单位整理会议记要和会审问题的清单,在设计交底前一周交设计单位 参与设计单位向施工单位的 业主主持,监理部人员、施工单位以及建设技术交底 单位材料、设备供货等相关单位参加,会议记要由设计单位整理 办理交接桩签认手续 设计、业主、监理、施工单位四方现场交接签认分项(检验批)、分部工程 项目总监主持,专业监理工程师参与,依据划分,各类表式选定 有关规范规定及设计图纸,对分项(检验批)、分部工程划分,各类表式选定划分后,报业主、 受监部门商定后,下发施工单位执行 监理交底 项目总监主持,各专业监理工程师(信息)向施工单位交底 检查、复核施工单位坐标、 专业监理工程师按规范要求检查复核,做好轴线、高程控制桩及测量 记录 资料审查施工组织设计(方案) 专业监理工程师审查,项目总监审定,向业及新技术、新工艺、新材料的 主提出意见(必要时公司组织有关专家进行论运用 证) 检查、确认进场工程材料 专业监理工程师按规范要求对施工单位上报质量 的该工程项目使用的材料、半成品、构配件实施见证取样,送具有相应资质试验室试验,出具的原始合格试验报告由施工承包单位和监理保存,不合格材料坚决清退 审批单项工程、单位工程 项目总监理工程师对拟开工的工程有关各项的开工报告,并报业主备查 施工准备工作检查合格,各类施工许可手续具备,方可发布书面开工指令 二、工程施工阶段1、 质量控制熟悉工程施工合同、建设 监理部所有监理人员必须熟悉,领会监理合同...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

项目监理部工作流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
