39条隐患整改方案11
12永登煤业丰阳煤矿二0一0年十一月十二日2010年9月21日河南煤化集团验收组由何国益副总工程师带队对我矿井行复工前的验收,共查出隐患39条
其中开拓与开采专业5条,一通三防管理22条,防治水专业2条,机电运输8条,安全监控及安全检测管理2条
当天下午由矿长贾重权主持召开了隐患落实整改专题会议,会上对所查隐患进行了认真分析及分类整理
之后我矿多次召开专题会议,追踪落实并且严格按照“五定”原则落实责任科室及责任人,由安全科负责督促隐患落实情况

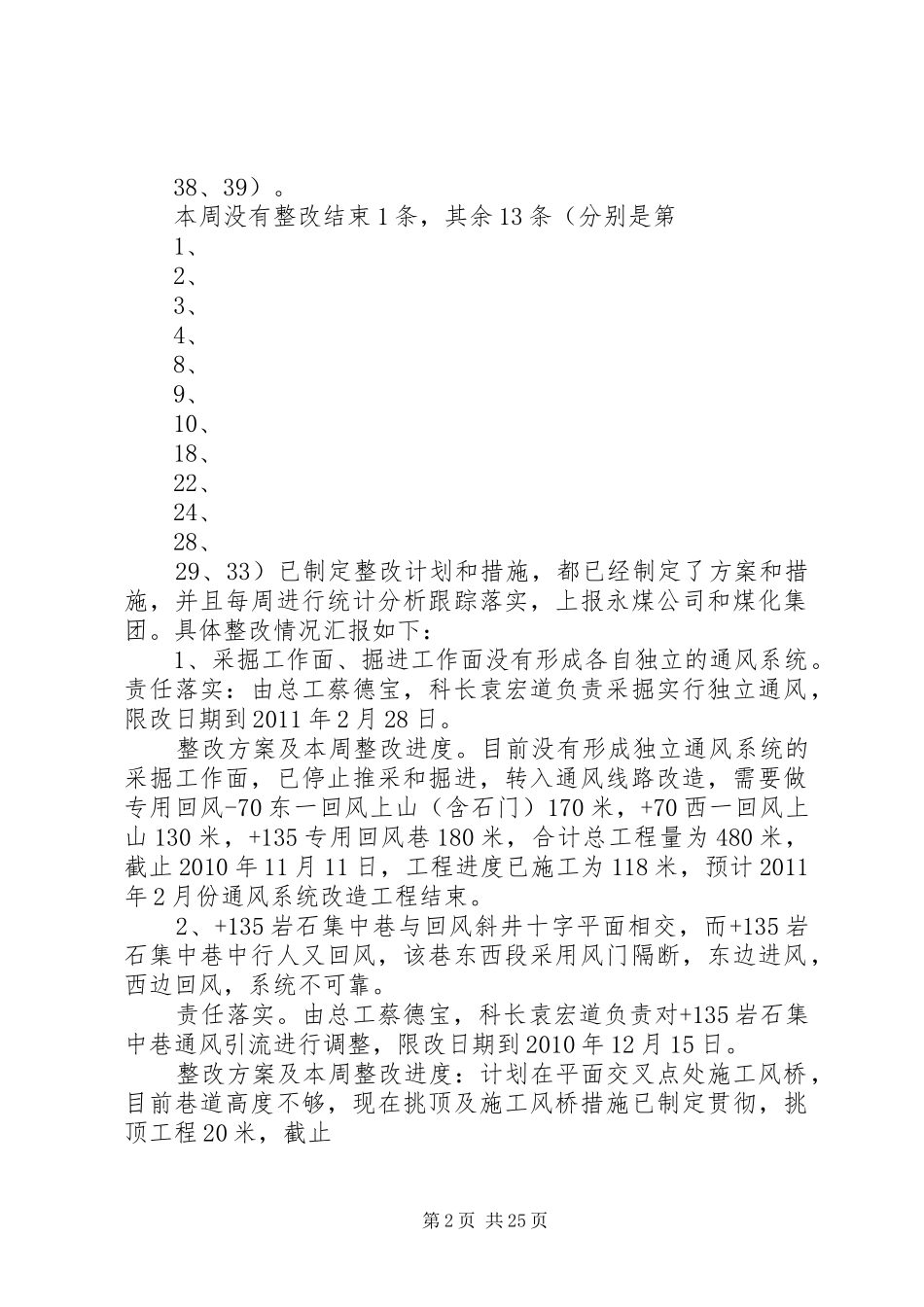

目前已整改到位26条,(分别是第5、6、7、11、12、13、14、15、16、17、19、20、21、23、25、26、27、30、31、32、34、36、37、第1页共25页38、39)
本周没有整改结束1条,其余13条(分别是第1、2、3、4、8、9、10、18、22、24、28、29、33)已制定整改计划和措施,都已经制定了方案和措施,并且每周进行统计分析跟踪落实,上报永煤公司和煤化集团
具体整改情况汇报如下:1、采掘工作面、掘进工作面没有形成各自独立的通风系统
责任落实:由总工蔡德宝,科长袁宏道负责采掘实行独立通风,限改日期到2011年2月28日
整改方案及本周整改进度

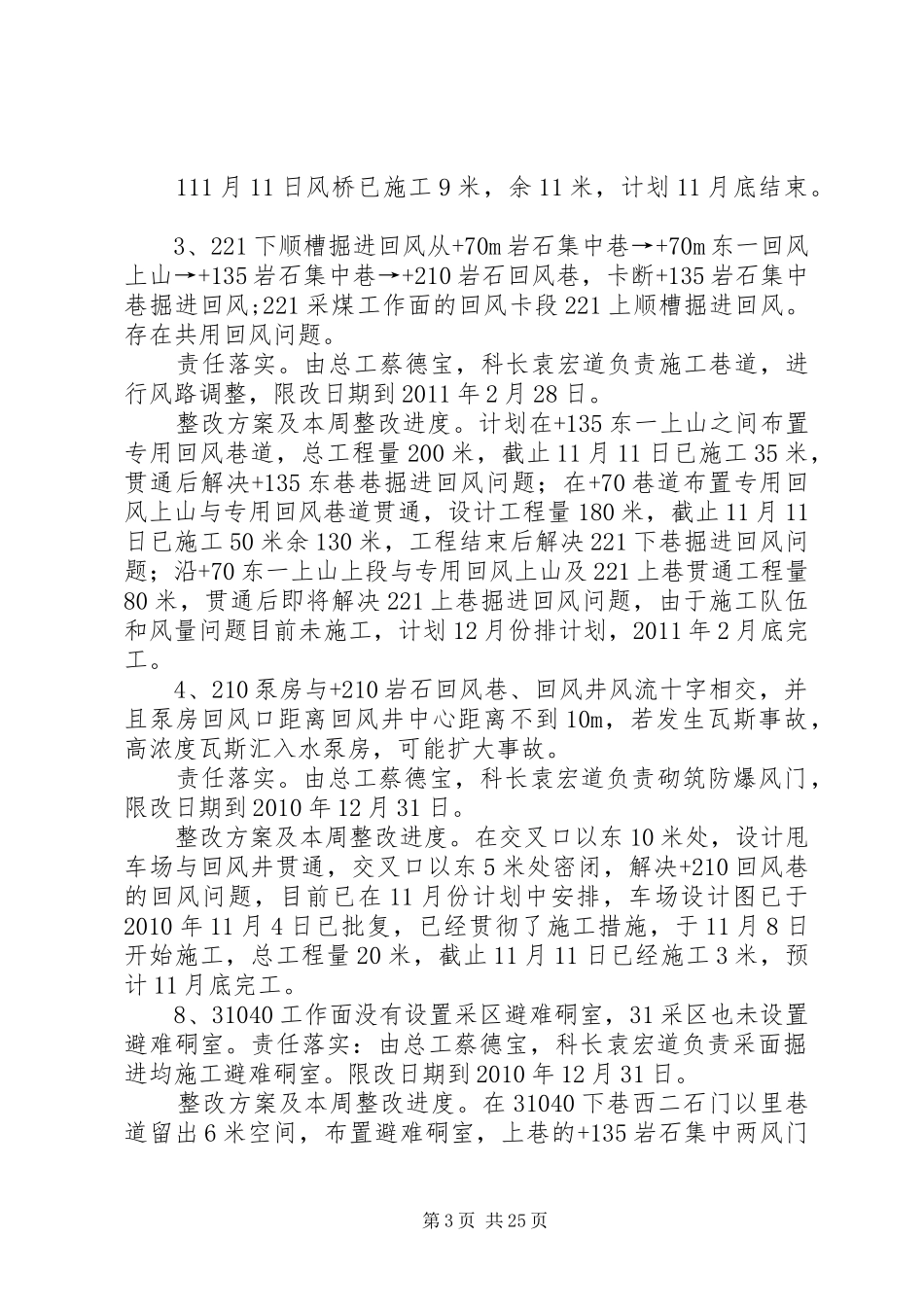

目前没有形成独立通风系统的采掘工作面,已停止推采和掘进,转入通风线路改造,需要做专用回风-70东一回风上山(含石门)170米,+70西一回风上山130米,+135专用回风巷180米,合计总工程量为480米,截止2010年11月11日,工程进度已施工为118米,预计2011年2月份通风系统改造工程结束
2、+135岩石集中巷与回风斜井十字平面相交,而+135岩石集中巷中行人又回风,该巷东西段采用风门隔断,东边进风,西边回风,系统不可靠
由总工蔡德宝,科长袁宏道负责对+135岩石集中巷通风引流进行调整,限改日期到2010年12月
