辅助坑道及附属洞室工艺流程设计1各工序施工工艺流程框图2附属坑道、洞室开挖2
1坑道口边、仰坡开挖及地表恢复应符合环境保护和水土保持的有关规定及设计要求
2坑道口边、仰坡开挖不得采用大爆破,开挖坡面按照设计要求及时进行防护和支护,山坡危石应全部清除
3辅助坑道口的截水、排水系统和防冲刷设施应在隧道施工前按设计要求完成
4隧道开挖方法、方式应根据地质条件、覆盖层厚度、隧道长度、工期要求、断面大小、结构形式、机械配备、周围环境的需要、综合经济效益等因素而确定
洞身开挖进度应与支护、仰拱、二次衬砌等后续工序协调进行
5隧道开挖应采用光面爆破或预裂爆破
爆破前应根据地质条件、断面尺寸、开挖方法、循环进尺、钻眼机具和爆破材料等进行钻爆设计,施工中应根据爆破效果调整爆破参数
6隧道的开挖应采取一切措施保护围岩的自承能力,主要采取光面爆破、预裂爆破或非爆破的机械辅助开挖方法
拱部宜采用光面爆破,侧壁宜采用预裂爆破,底板(仰拱)应预留光爆层进行光面爆破
光面爆破和预裂爆破参数应通过试验确定,并根据现场爆破效果不断进行调整
7不良地质地段隧道开挖应根据实际情况采取短进尺、弱爆破、强支护、勤量测的施工方法
8边墙、仰拱或底板等的地基承载力必须符合设计要求
软弱地基处理方法和施工质量应符合设计要求
隧底开挖前应进行施工工艺设计

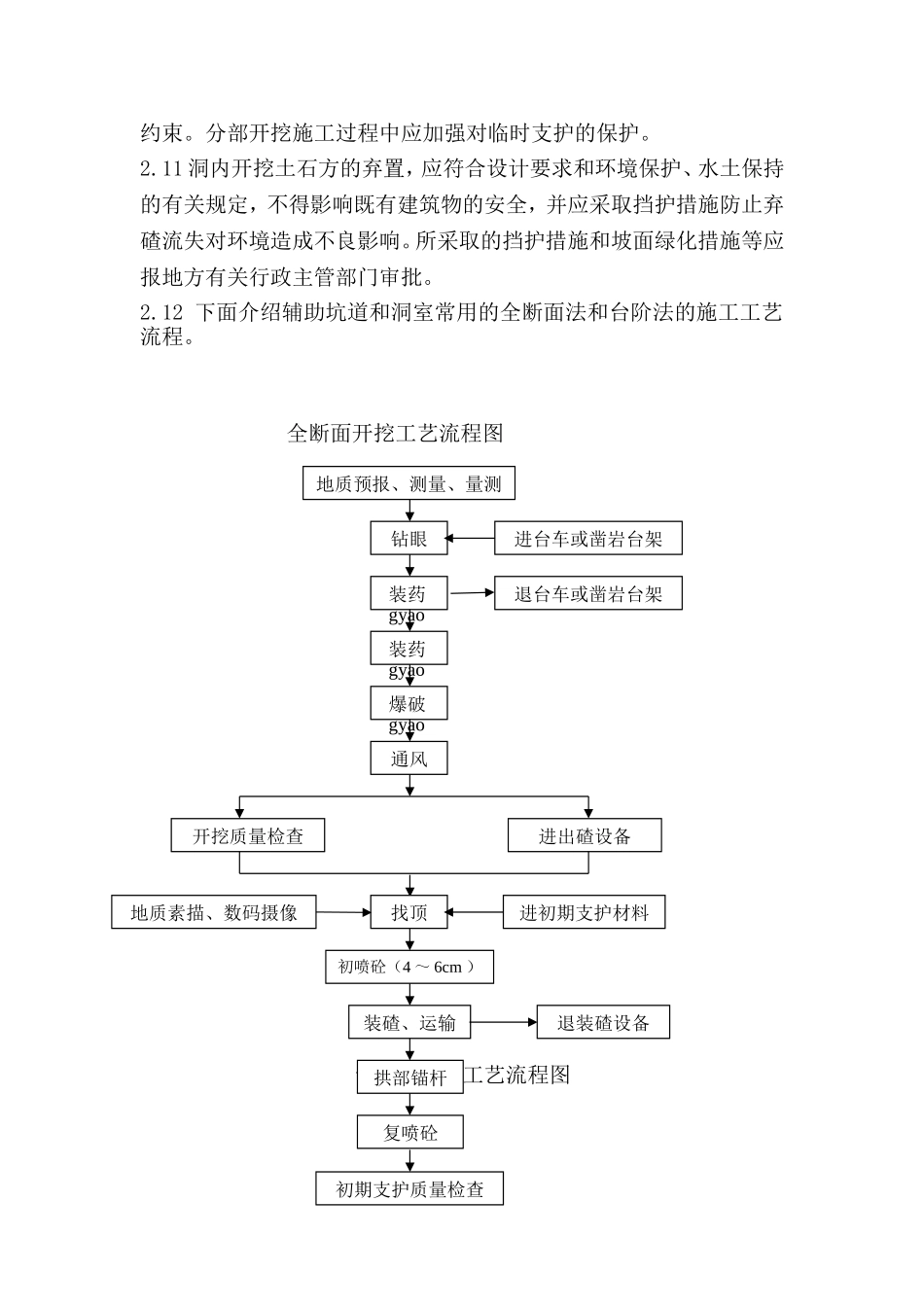

9开挖作业应符合下列规定:2
1开挖轮廓形状和断面尺寸应符合设计要求,尽量减小开挖轮廓线的放样误差,宜采用激光指向仪、隧道激光断面仪等辅助手段确定开挖轮廓线和炮孔位置
2通过爆破试验,选择合理的钻爆参数,必要时在施工过程中,根据地质条件的变化和对振动波的监测,不断调整钻爆参数,实现光面爆破,把对围岩、支护及衬砌的扰动减到最小程度
3施工过程中把监控量测、地质预报纳入工序中,开挖前应按设计要求进行超前地质预报,开挖后应按设
