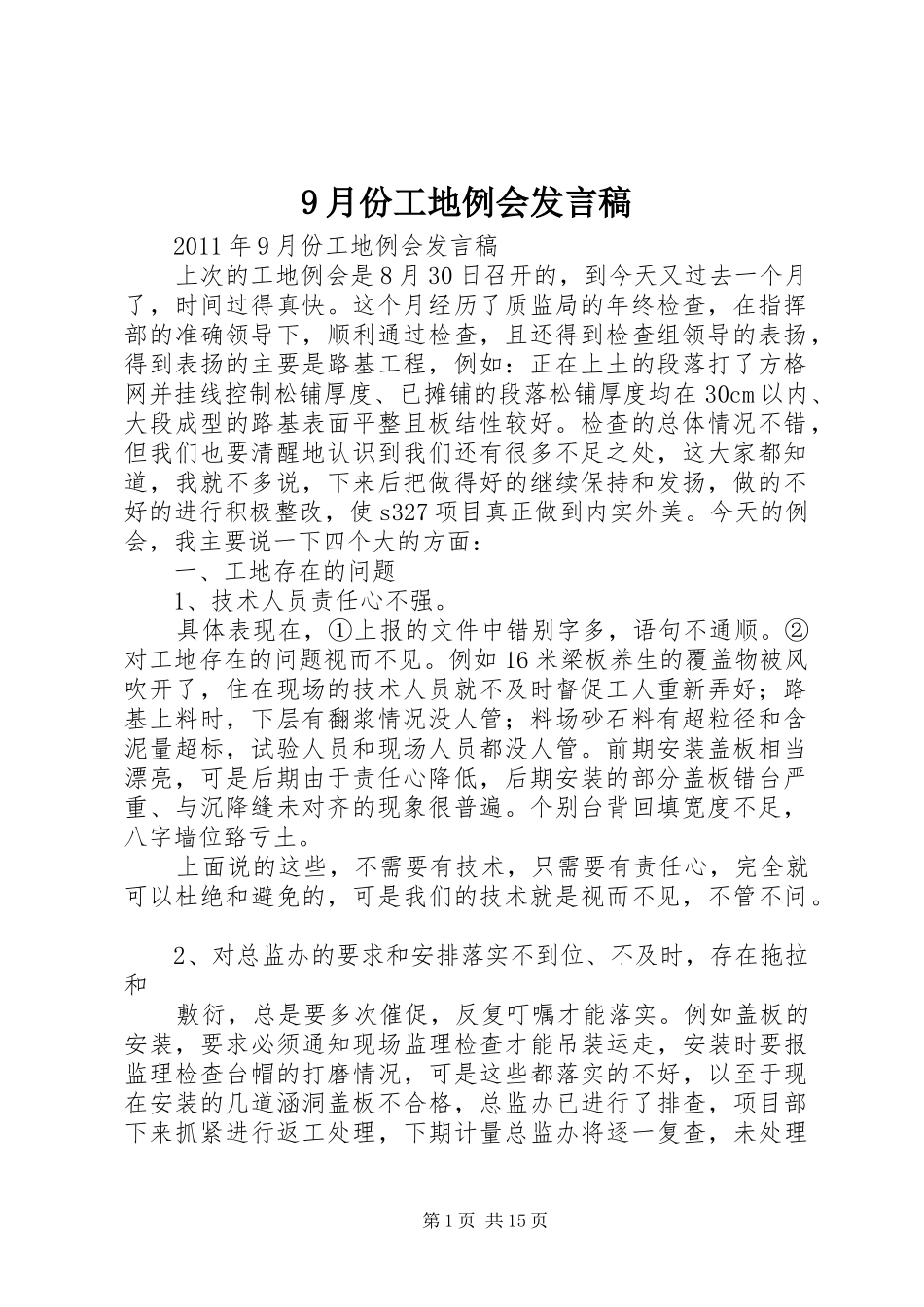

9月份工地例会发言稿2011年9月份工地例会发言稿上次的工地例会是8月30日召开的,到今天又过去一个月了,时间过得真快
这个月经历了质监局的年终检查,在指挥部的准确领导下,顺利通过检查,且还得到检查组领导的表扬,得到表扬的主要是路基工程,例如:正在上土的段落打了方格网并挂线控制松铺厚度、已摊铺的段落松铺厚度均在30cm以内、大段成型的路基表面平整且板结性较好
检查的总体情况不错,但我们也要清醒地认识到我们还有很多不足之处,这大家都知道,我就不多说,下来后把做得好的继续保持和发扬,做的不好的进行积极整改,使s327项目真正做到内实外美
今天的例会,我主要说一下四个大的方面:一、工地存在的问题1、技术人员责任心不强
具体表现在,①上报的文件中错别字多,语句不通顺
②对工地存在的问题视而不见
例如16米梁板养生的覆盖物被风吹开了,住在现场的技术人员就不及时督促工人重新弄好;路基上料时,下层有翻浆情况没人管;料场砂石料有超粒径和含泥量超标,试验人员和现场人员都没人管
前期安装盖板相当漂亮,可是后期由于责任心降低,后期安装的部分盖板错台严重、与沉降缝未对齐的现象很普遍
个别台背回填宽度不足,八字墙位臵亏土
上面说的这些,不需要有技术,只需要有责任心,完全就可以杜绝和避免的,可是我们的技术就是视而不见,不管不问
2、对总监办的要求和安排落实不到位、不及时,存在拖拉和敷衍,总是要多次催促,反复叮嘱才能落实
例如盖板的安装,要求必须通知现场监理检查才能吊装运走,安装时要报监理检查台帽的打磨情况,可是这些都落实的不好,以至于现在安装的几道涵洞盖板不合格,总监办已进行了排查,项目部下来抓紧进行返工处理,下期计量总监办将逐一复查,未处理第1页共15页到位的不予计量
又如要求在二拌和站7月16日前生产的盖板上盖章,安排了一个多月都没落实,我也搞不清是内部管理存在问题还是其他原因

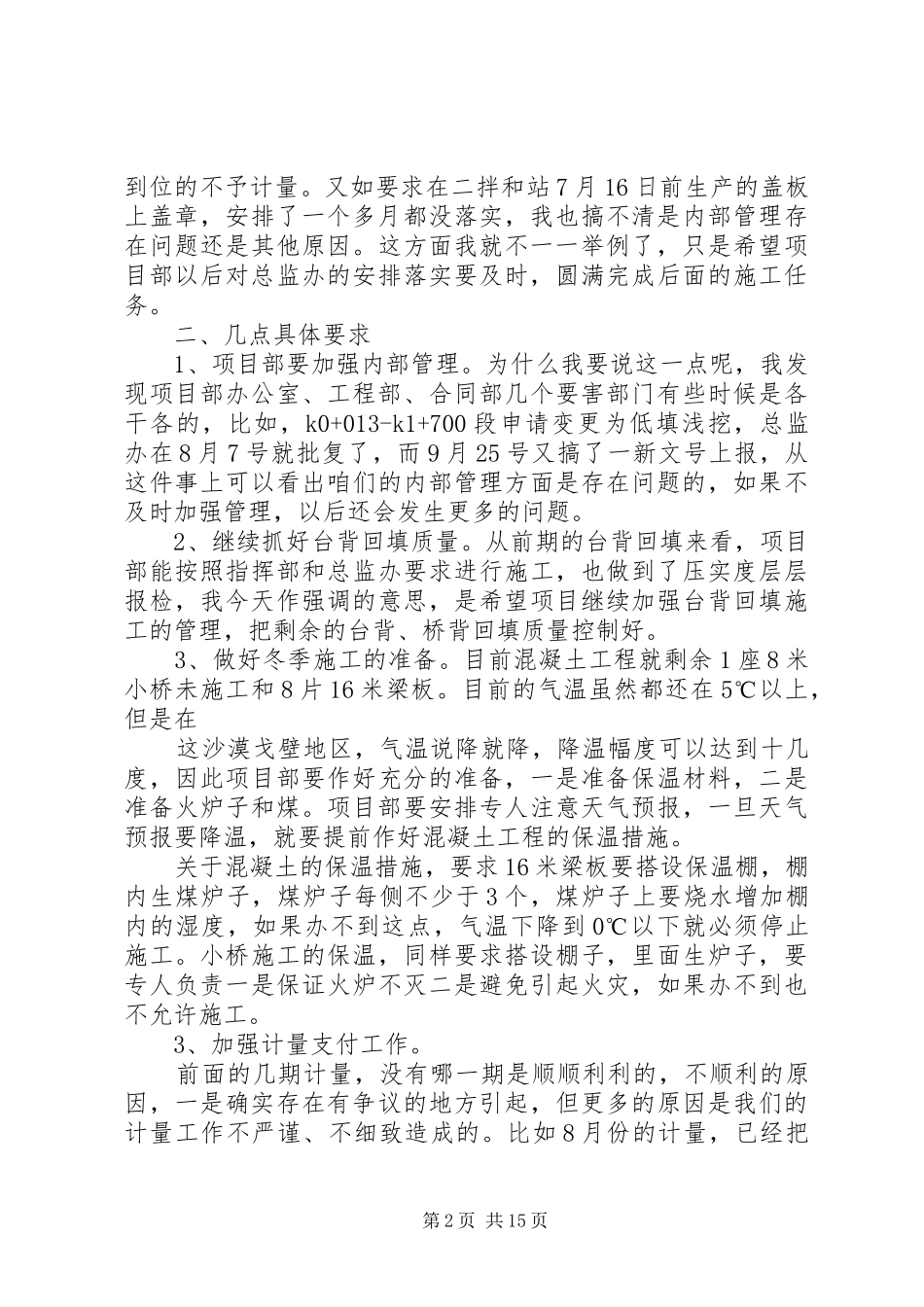

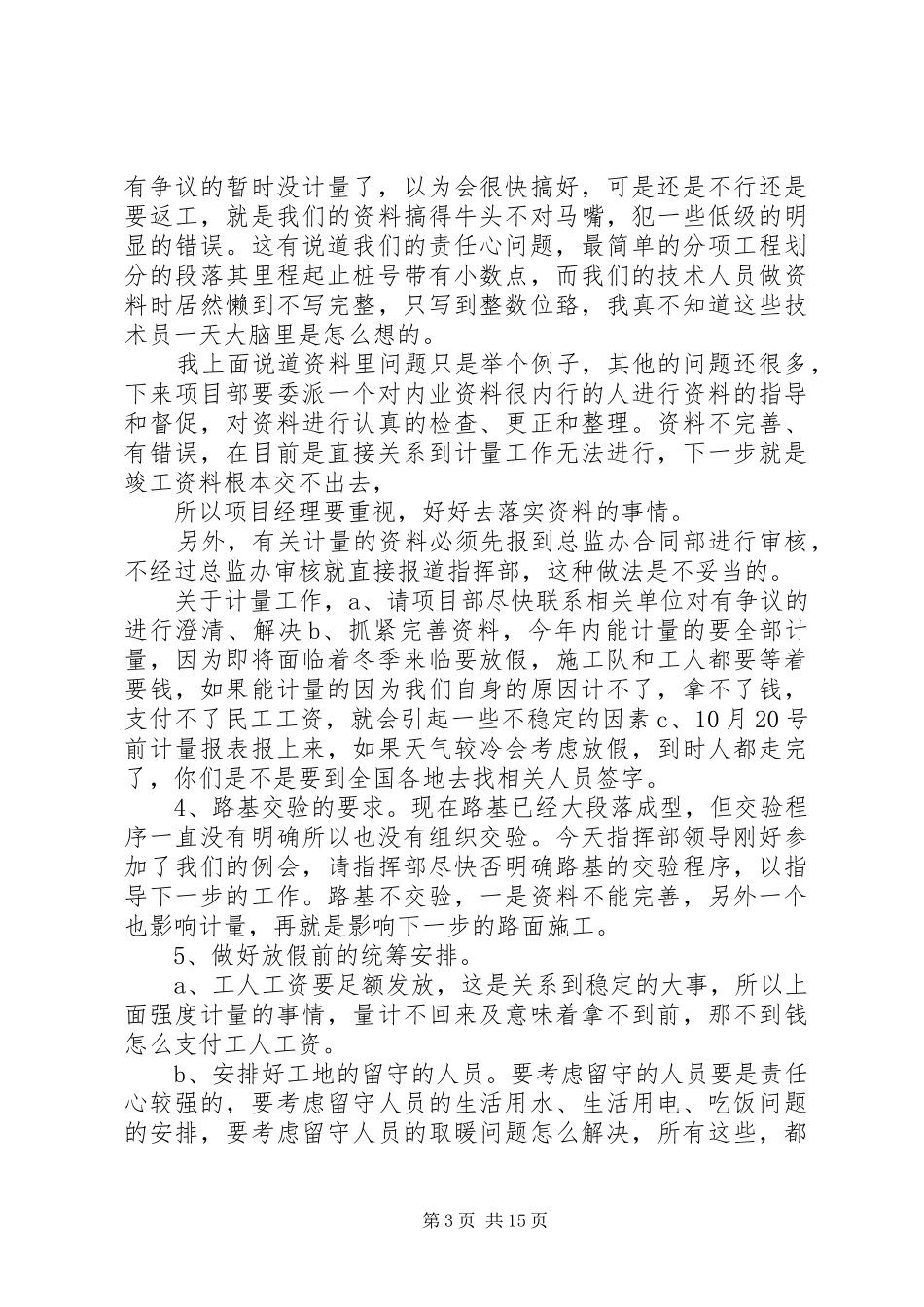

这方面我就不一一举
