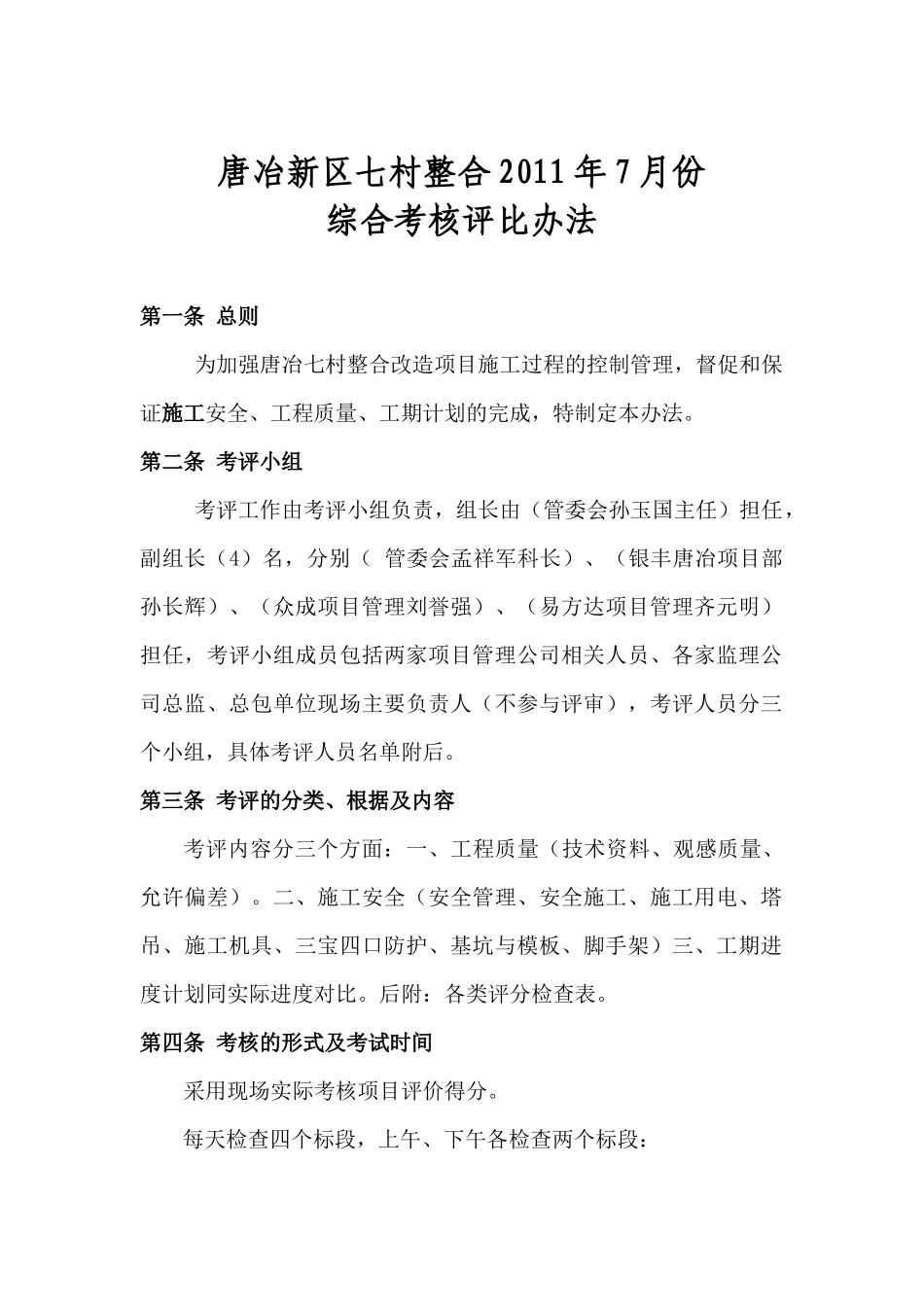

唐冶新区七村整合2011年7月份综合考核评比办法第一条总则为加强唐冶七村整合改造项目施工过程的控制管理,督促和保证施工安全、工程质量、工期计划的完成,特制定本办法
第二条考评小组考评工作由考评小组负责,组长由(管委会孙玉国主任)担任,副组长(4)名,分别(管委会孟祥军科长)、(银丰唐冶项目部孙长辉)、(众成项目管理刘誉强)、(易方达项目管理齐元明)担任,考评小组成员包括两家项目管理公司相关人员、各家监理公司总监、总包单位现场主要负责人(不参与评审),考评人员分三个小组,具体考评人员名单附后
第三条考评的分类、根据及内容考评内容分三个方面:一、工程质量(技术资料、观感质量、允许偏差)
二、施工安全(安全管理、安全施工、施工用电、塔吊、施工机具、三宝四口防护、基坑与模板、脚手架)三、工期进度计划同实际进度对比
后附:各类评分检查表
第四条考核的形式及考试时间采用现场实际考核项目评价得分

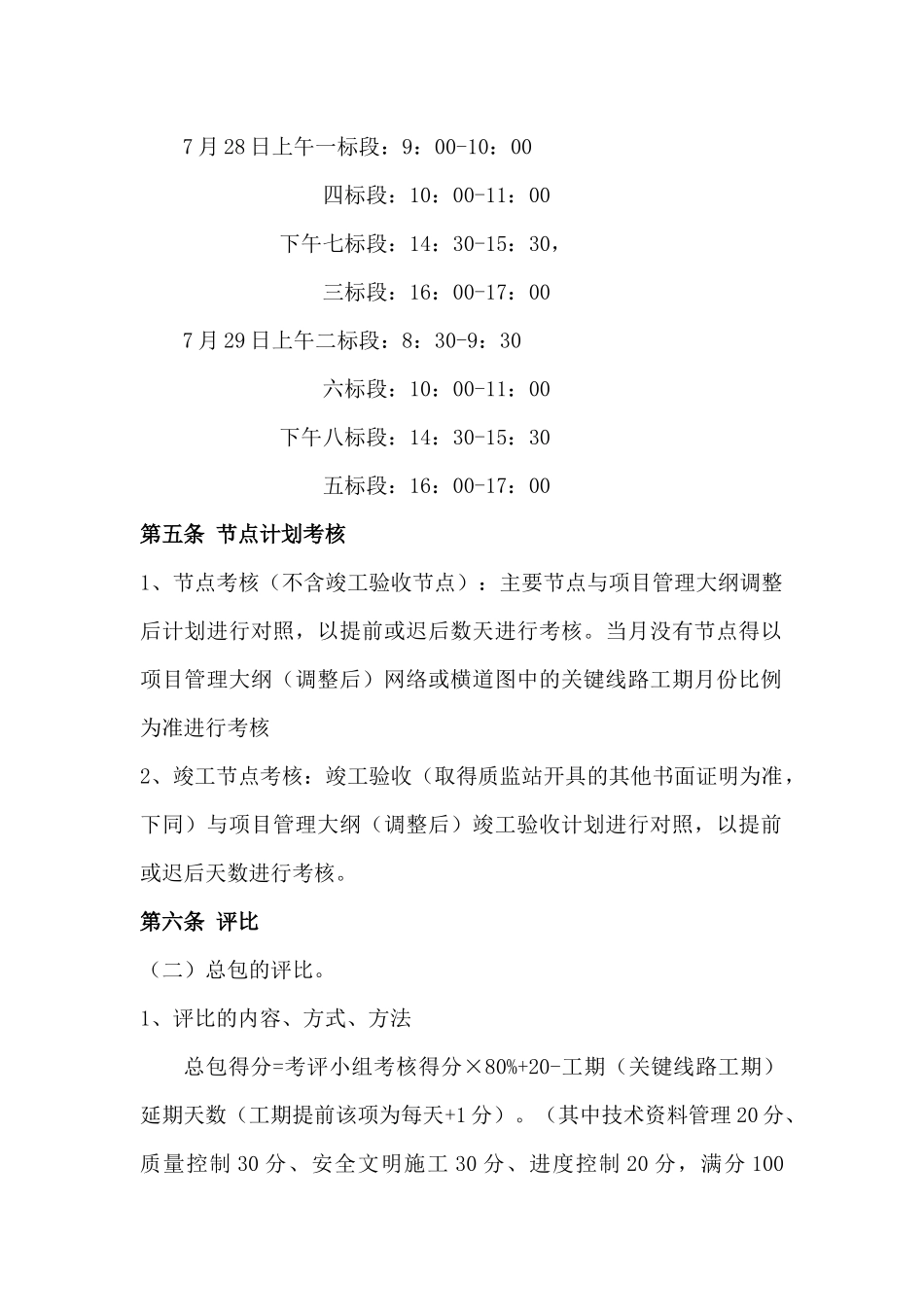

每天检查四个标段,上午、下午各检查两个标段:7月28日上午一标段:9:00-10:00四标段:10:00-11:00下午七标段:14:30-15:30,三标段:16:00-17:007月29日上午二标段:8:30-9:30六标段:10:00-11:00下午八标段:14:30-15:30五标段:16:00-17:00第五条节点计划考核1、节点考核(不含竣工验收节点):主要节点与项目管理大纲调整后计划进行对照,以提前或迟后数天进行考核
当月没有节点得以项目管理大纲(调整后)网络或横道图中的关键线路工期月份比例为准进行考核2、竣工节点考核:竣工验收(取得质监站开具的其他书面证明为准,下同)与项目管理大纲(调整后)竣工验收计划进行对照,以提前或迟后天数进行考核
第六条评比(二)总包的评比
1、评比的内容、方式、方法总包得分=考评小组考核得分×80%+20-工期(关键线路工期)延期天数(工期提前该项为每天
