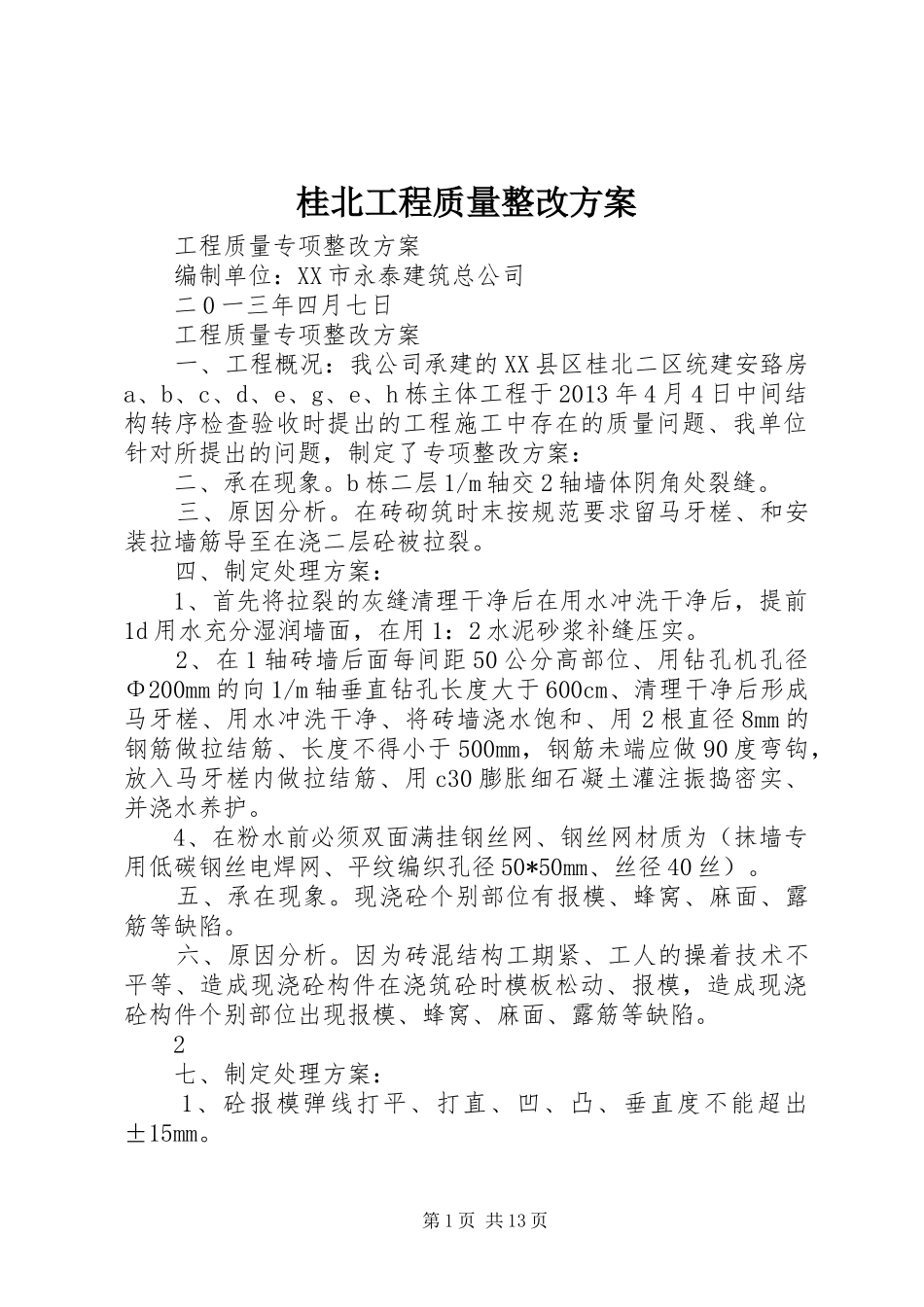

桂北工程质量整改方案工程质量专项整改方案编制单位:XX市永泰建筑总公司二0一三年四月七日工程质量专项整改方案一、工程概况:我公司承建的XX县区桂北二区统建安臵房a、b、c、d、e、g、e、h栋主体工程于2013年4月4日中间结构转序检查验收时提出的工程施工中存在的质量问题、我单位针对所提出的问题,制定了专项整改方案:二、承在现象
b栋二层1/m轴交2轴墙体阴角处裂缝
三、原因分析
在砖砌筑时末按规范要求留马牙槎、和安装拉墙筋导至在浇二层砼被拉裂
四、制定处理方案:1、首先将拉裂的灰缝清理干净后在用水冲洗干净后,提前1d用水充分湿润墙面,在用1:2水泥砂浆补缝压实
2、在1轴砖墙后面每间距50公分高部位、用钻孔机孔径Φ200mm的向1/m轴垂直钻孔长度大于600cm、清理干净后形成马牙槎、用水冲洗干净、将砖墙浇水饱和、用2根直径8mm的钢筋做拉结筋、长度不得小于500mm,钢筋未端应做90度弯钩,放入马牙槎内做拉结筋、用c30膨胀细石凝土灌注振捣密实、并浇水养护
4、在粉水前必须双面满挂钢丝网、钢丝网材质为(抹墙专用低碳钢丝电焊网、平纹编织孔径50*50mm、丝径40丝)
五、承在现象
现浇砼个别部位有报模、蜂窝、麻面、露筋等缺陷
六、原因分析
因为砖混结构工期紧、工人的操着技术不平等、造成现浇砼构件在浇筑砼时模板松动、报模,造成现浇砼构件个别部位出现报模、蜂窝、麻面、露筋等缺陷
2七、制定处理方案:1、砼报模弹线打平、打直、凹、凸、垂直度不能超出±15mm

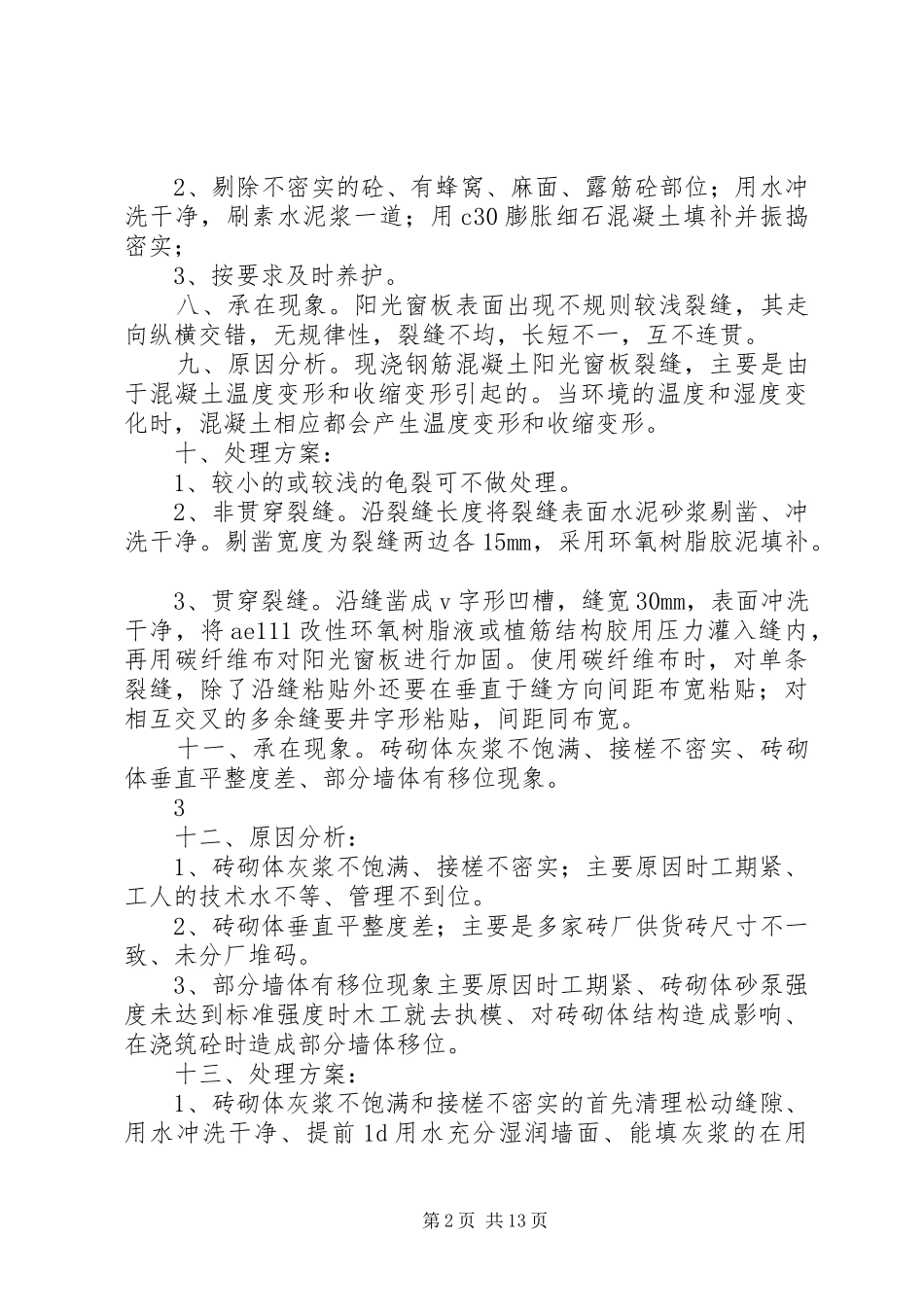

第1页共13页2、剔除不密实的砼、有蜂窝、麻面、露筋砼部位;用水冲洗干净,刷素水泥浆一道;用c30膨胀细石混凝土填补并振捣密实;3、按要求及时养护
八、承在现象
阳光窗板表面出现不规则较浅裂缝,其走向纵横交错,无规律性,裂缝不均,长短不一,互不连贯
九、原因分析
现浇钢筋混凝土阳光窗板裂缝,主要是由于混凝土温度变形和收缩
