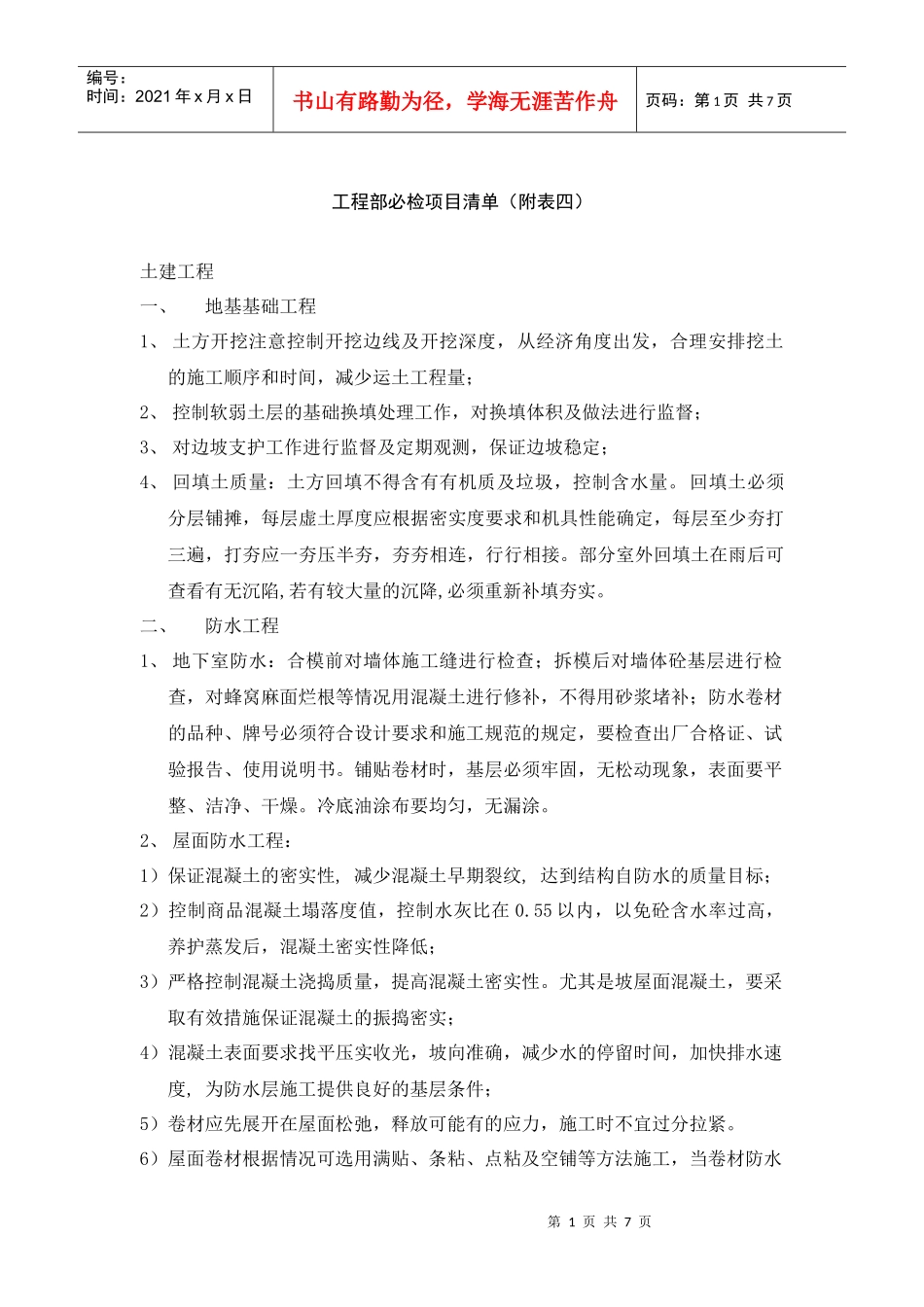

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页工程部必检项目清单(附表四)土建工程一、地基基础工程1、土方开挖注意控制开挖边线及开挖深度,从经济角度出发,合理安排挖土的施工顺序和时间,减少运土工程量;2、控制软弱土层的基础换填处理工作,对换填体积及做法进行监督;3、对边坡支护工作进行监督及定期观测,保证边坡稳定;4、回填土质量:土方回填不得含有有机质及垃圾,控制含水量
回填土必须分层铺摊,每层虚土厚度应根据密实度要求和机具性能确定,每层至少夯打三遍,打夯应一夯压半夯,夯夯相连,行行相接
部分室外回填土在雨后可查看有无沉陷,若有较大量的沉降,必须重新补填夯实
二、防水工程1、地下室防水:合模前对墙体施工缝进行检查;拆模后对墙体砼基层进行检查,对蜂窝麻面烂根等情况用混凝土进行修补,不得用砂浆堵补;防水卷材的品种、牌号必须符合设计要求和施工规范的规定,要检查出厂合格证、试验报告、使用说明书
铺贴卷材时,基层必须牢固,无松动现象,表面要平整、洁净、干燥
冷底油涂布要均匀,无漏涂
2、屋面防水工程:1)保证混凝土的密实性,减少混凝土早期裂纹,达到结构自防水的质量目标;2)控制商品混凝土塌落度值,控制水灰比在0
55以内,以免砼含水率过高,养护蒸发后,混凝土密实性降低;3)严格控制混凝土浇捣质量,提高混凝土密实性
尤其是坡屋面混凝土,要采取有效措施保证混凝土的振捣密实;4)混凝土表面要求找平压实收光,坡向准确,减少水的停留时间,加快排水速度,为防水层施工提供良好的基层条件;5)卷材应先展开在屋面松弛,释放可能有的应力,施工时不宜过分拉紧
6)屋面卷材根据情况可选用满贴、条粘、点粘及空铺等方法施工,当卷材防水第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页层上有重物覆盖时基层用满贴和条粘
