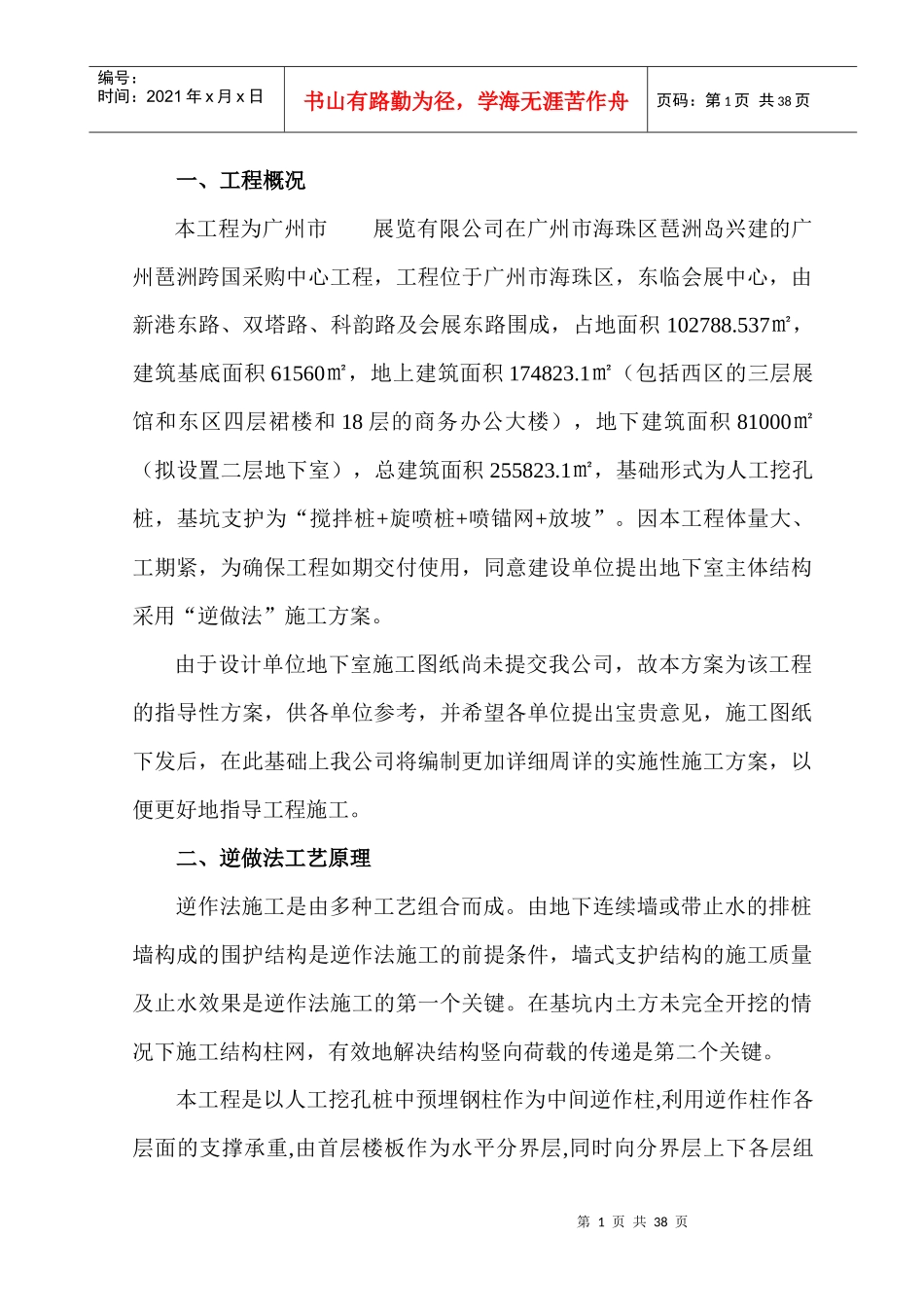

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页一、工程概况本工程为广州市展览有限公司在广州市海珠区琶洲岛兴建的广州琶洲跨国采购中心工程,工程位于广州市海珠区,东临会展中心,由新港东路、双塔路、科韵路及会展东路围成,占地面积102788
537㎡,建筑基底面积61560㎡,地上建筑面积174823
1㎡(包括西区的三层展馆和东区四层裙楼和18层的商务办公大楼),地下建筑面积81000㎡(拟设置二层地下室),总建筑面积255823
1㎡,基础形式为人工挖孔桩,基坑支护为“搅拌桩+旋喷桩+喷锚网+放坡”
因本工程体量大、工期紧,为确保工程如期交付使用,同意建设单位提出地下室主体结构采用“逆做法”施工方案
由于设计单位地下室施工图纸尚未提交我公司,故本方案为该工程的指导性方案,供各单位参考,并希望各单位提出宝贵意见,施工图纸下发后,在此基础上我公司将编制更加详细周详的实施性施工方案,以便更好地指导工程施工
二、逆做法工艺原理逆作法施工是由多种工艺组合而成
由地下连续墙或带止水的排桩墙构成的围护结构是逆作法施工的前提条件,墙式支护结构的施工质量及止水效果是逆作法施工的第一个关键
在基坑内土方未完全开挖的情况下施工结构柱网,有效地解决结构竖向荷载的传递是第二个关键

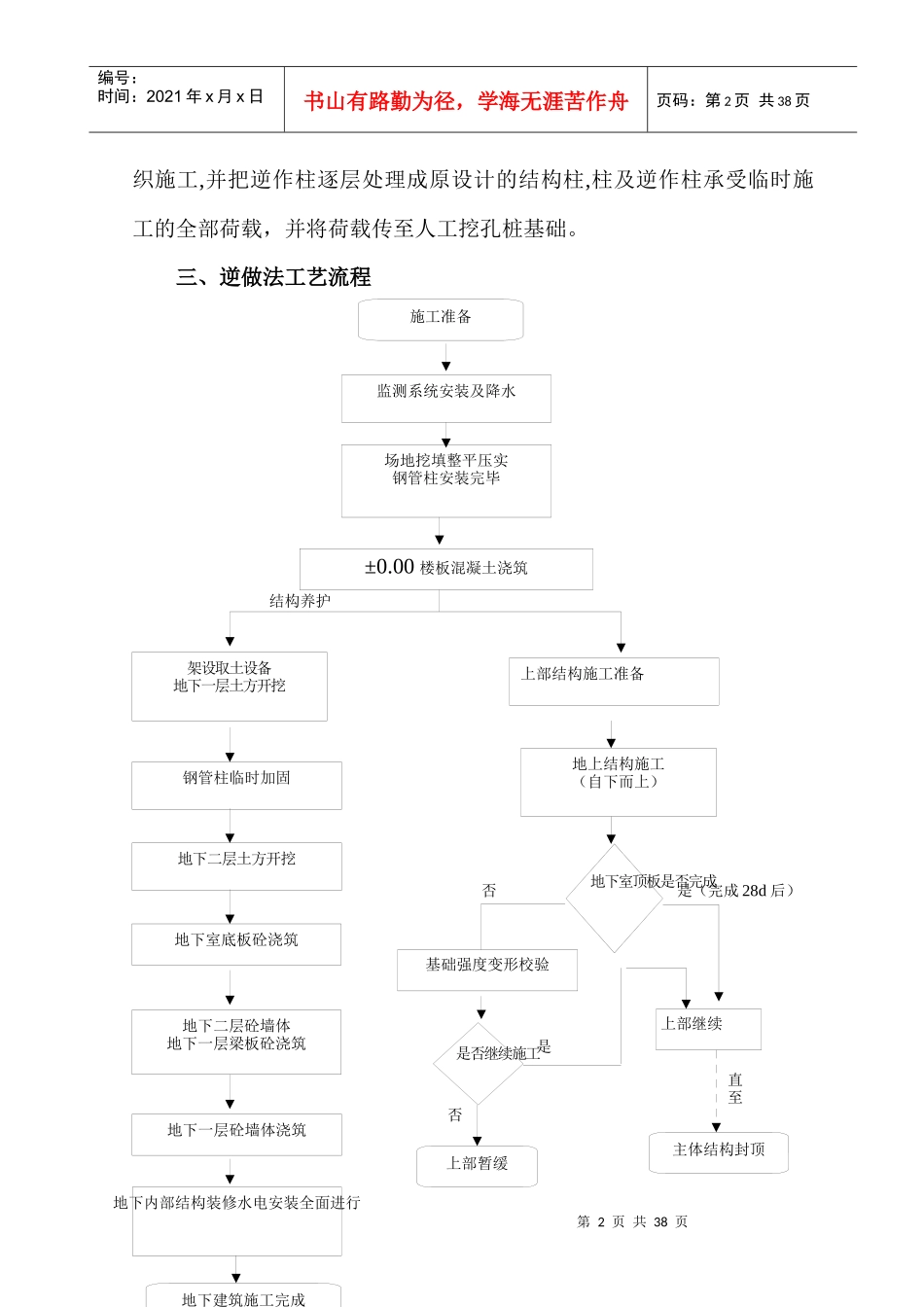

本工程是以人工挖孔桩中预埋钢柱作为中间逆作柱,利用逆作柱作各层面的支撑承重,由首层楼板作为水平分界层,同时向分界层上下各层组第2页共38页第1页共38页是地上结构施工(自下而上)基础强度变形校验是否继续施工地下室顶板是否完成上部暂缓主体结构封顶上部继续否是(完成28d后)否直至±0
00楼板混凝土浇筑架设取土设备地下一层土方开挖地下室底板砼浇筑地下内部结构装修水电安装全面进行地下建筑施工完成地下一层砼墙体浇筑施工准备场地挖填整平压实钢管柱安装完毕监测系统安装及降水上部结构施工准
