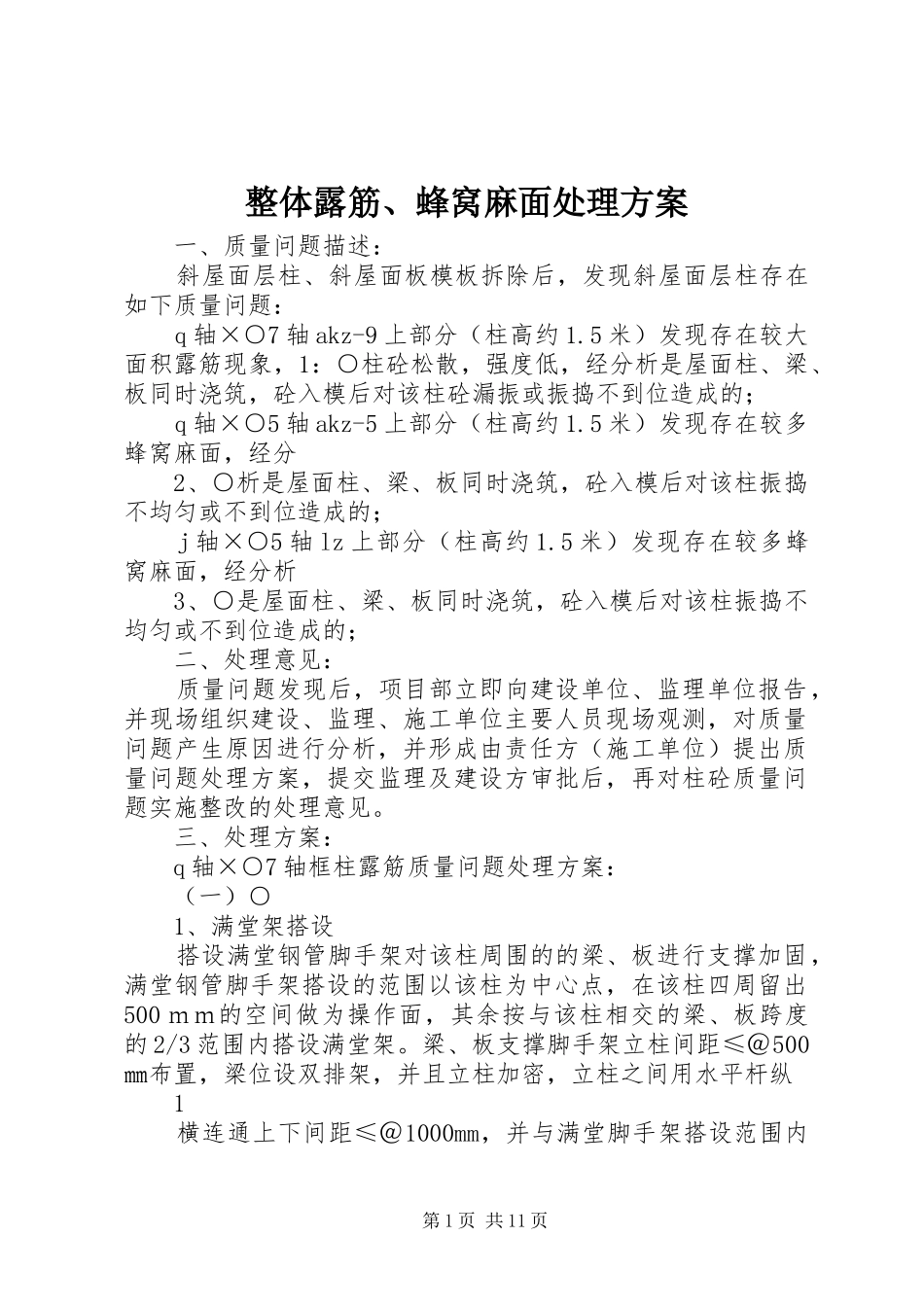

整体露筋、蜂窝麻面处理方案一、质量问题描述:斜屋面层柱、斜屋面板模板拆除后,发现斜屋面层柱存在如下质量问题:q轴×○7轴akz-9上部分(柱高约1
5米)发现存在较大面积露筋现象,1:○柱砼松散,强度低,经分析是屋面柱、梁、板同时浇筑,砼入模后对该柱砼漏振或振捣不到位造成的;q轴×○5轴akz-5上部分(柱高约1
5米)发现存在较多蜂窝麻面,经分2、○析是屋面柱、梁、板同时浇筑,砼入模后对该柱振捣不均匀或不到位造成的;j轴×○5轴lz上部分(柱高约1
5米)发现存在较多蜂窝麻面,经分析3、○是屋面柱、梁、板同时浇筑,砼入模后对该柱振捣不均匀或不到位造成的;二、处理意见:质量问题发现后,项目部立即向建设单位、监理单位报告,并现场组织建设、监理、施工单位主要人员现场观测,对质量问题产生原因进行分析,并形成由责任方(施工单位)提出质量问题处理方案,提交监理及建设方审批后,再对柱砼质量问题实施整改的处理意见

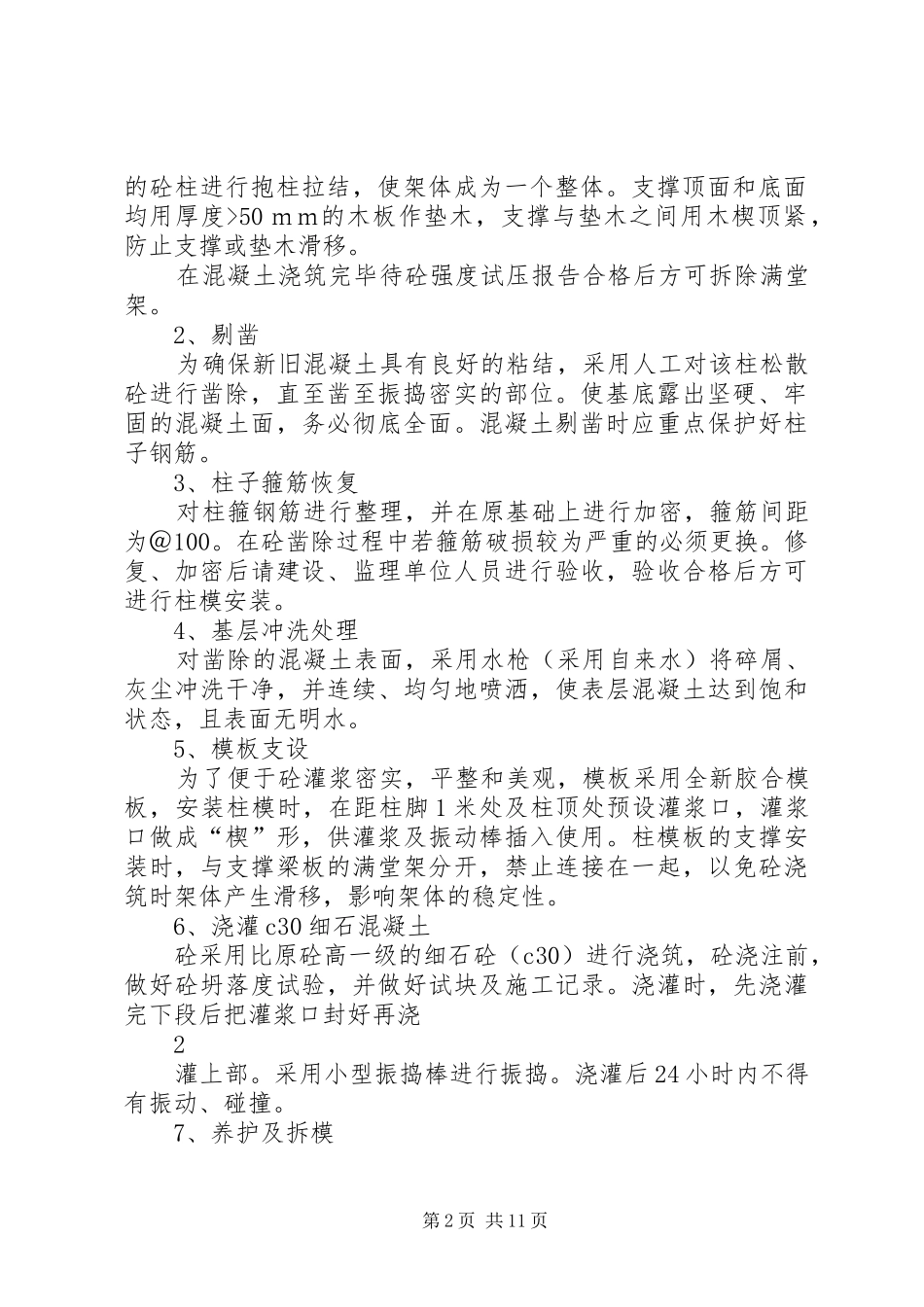

三、处理方案:q轴×○7轴框柱露筋质量问题处理方案:(一)○1、满堂架搭设搭设满堂钢管脚手架对该柱周围的的梁、板进行支撑加固,满堂钢管脚手架搭设的范围以该柱为中心点,在该柱四周留出500mm的空间做为操作面,其余按与该柱相交的梁、板跨度的2/3范围内搭设满堂架
梁、板支撑脚手架立柱间距≤@500㎜布置,梁位设双排架,并且立柱加密,立柱之间用水平杆纵1横连通上下间距≤@1000mm,并与满堂脚手架搭设范围内第1页共11页的砼柱进行抱柱拉结,使架体成为一个整体
支撑顶面和底面均用厚度>50mm的木板作垫木,支撑与垫木之间用木楔顶紧,防止支撑或垫木滑移
在混凝土浇筑完毕待砼强度试压报告合格后方可拆除满堂架
2、剔凿为确保新旧混凝土具有良好的粘结,采用人工对该柱松散砼进行凿除,直至凿至振捣密实的部位
使基底露出坚硬、牢固的混凝土面,务必彻底全面

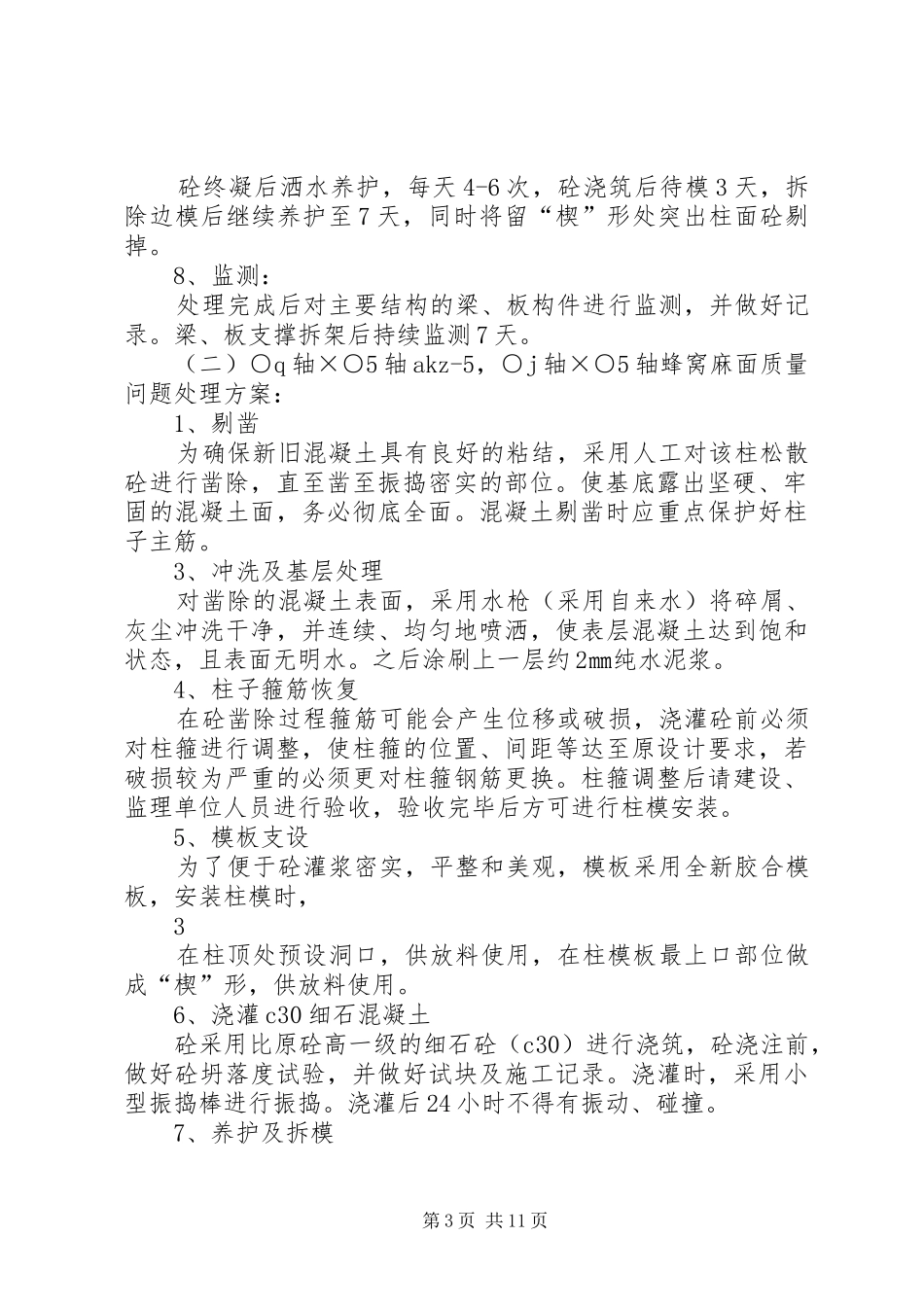

混凝土剔凿时应重点保护好柱子钢筋
