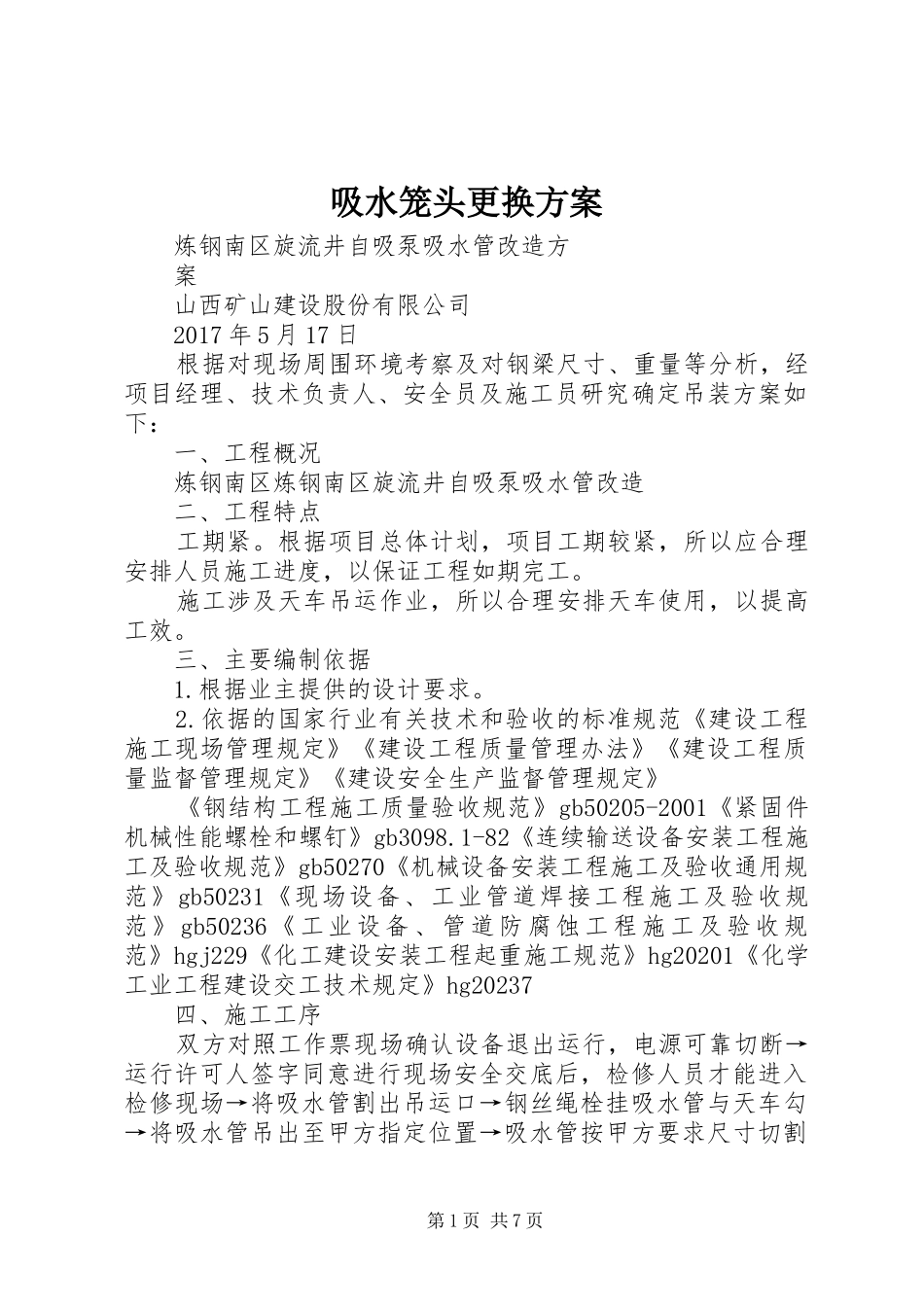

吸水笼头更换方案炼钢南区旋流井自吸泵吸水管改造方案山西矿山建设股份有限公司2017年5月17日根据对现场周围环境考察及对钢梁尺寸、重量等分析,经项目经理、技术负责人、安全员及施工员研究确定吊装方案如下:一、工程概况炼钢南区炼钢南区旋流井自吸泵吸水管改造二、工程特点工期紧
根据项目总体计划,项目工期较紧,所以应合理安排人员施工进度,以保证工程如期完工
施工涉及天车吊运作业,所以合理安排天车使用,以提高工效
三、主要编制依据1
根据业主提供的设计要求
依据的国家行业有关技术和验收的标准规范《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《钢结构工程施工质量验收规范》gb50205-2001《紧固件机械性能螺栓和螺钉》gb3098

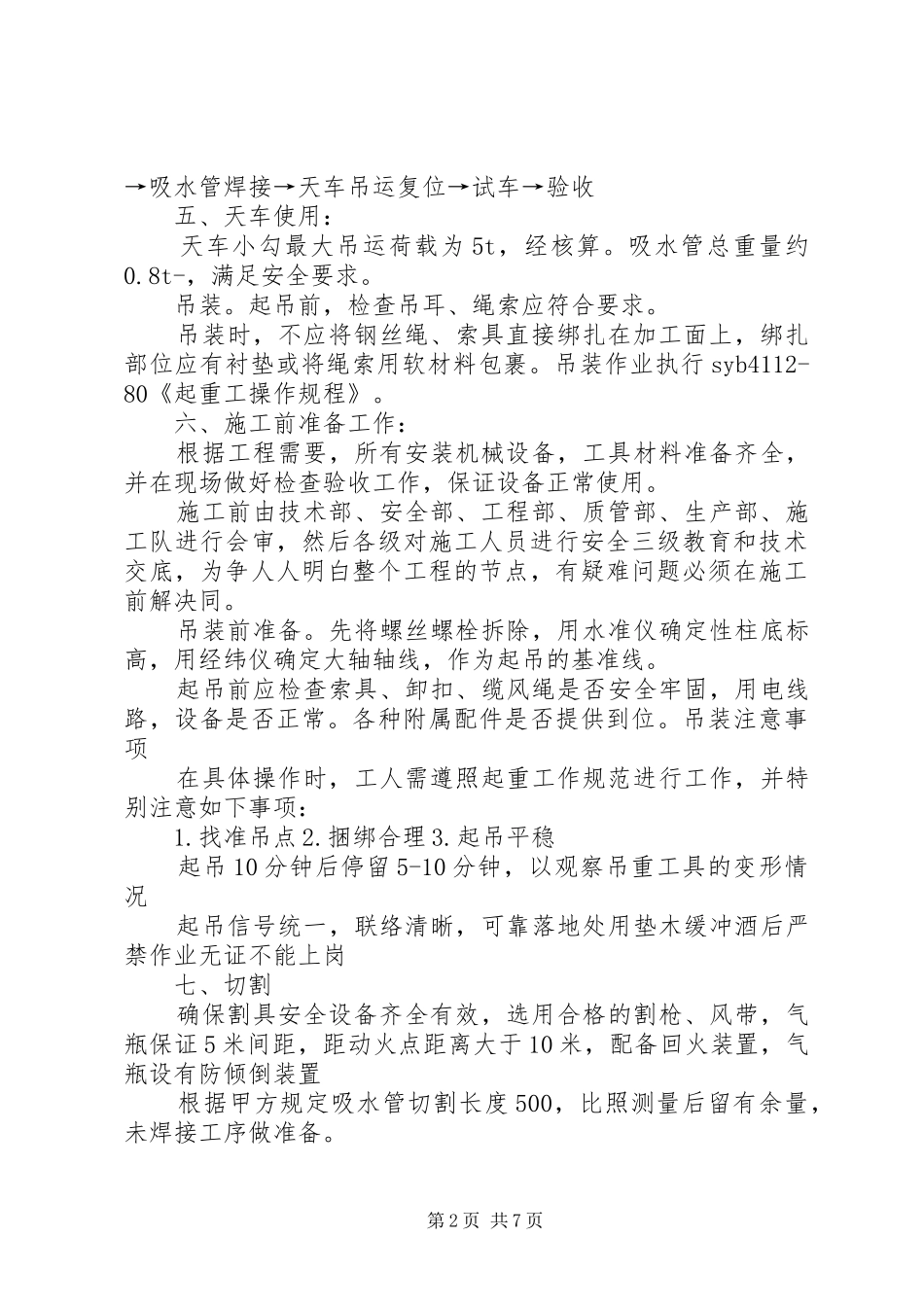

1-82《连续输送设备安装工程施工及验收规范》gb50270《机械设备安装工程施工及验收通用规范》gb50231《现场设备、工业管道焊接工程施工及验收规范》gb50236《工业设备、管道防腐蚀工程施工及验收规范》hgj229《化工建设安装工程起重施工规范》hg20201《化学工业工程建设交工技术规定》hg20237四、施工工序双方对照工作票现场确认设备退出运行,电源可靠切断→运行许可人签字同意进行现场安全交底后,检修人员才能进入检修现场→将吸水管割出吊运口→钢丝绳栓挂吸水管与天车勾→将吸水管吊出至甲方指定位置→吸水管按甲方要求尺寸切割第1页共7页→吸水管焊接→天车吊运复位→试车→验收五、天车使用:天车小勾最大吊运荷载为5t,经核算
吸水管总重量约0
8t-,满足安全要求
起吊前,检查吊耳、绳索应符合要求
吊装时,不应将钢丝绳、索具直接绑扎在加工面上,绑扎部位应有衬垫或将绳索用软材料包裹
吊装作业执行syb4112-80《起重工操作规程》

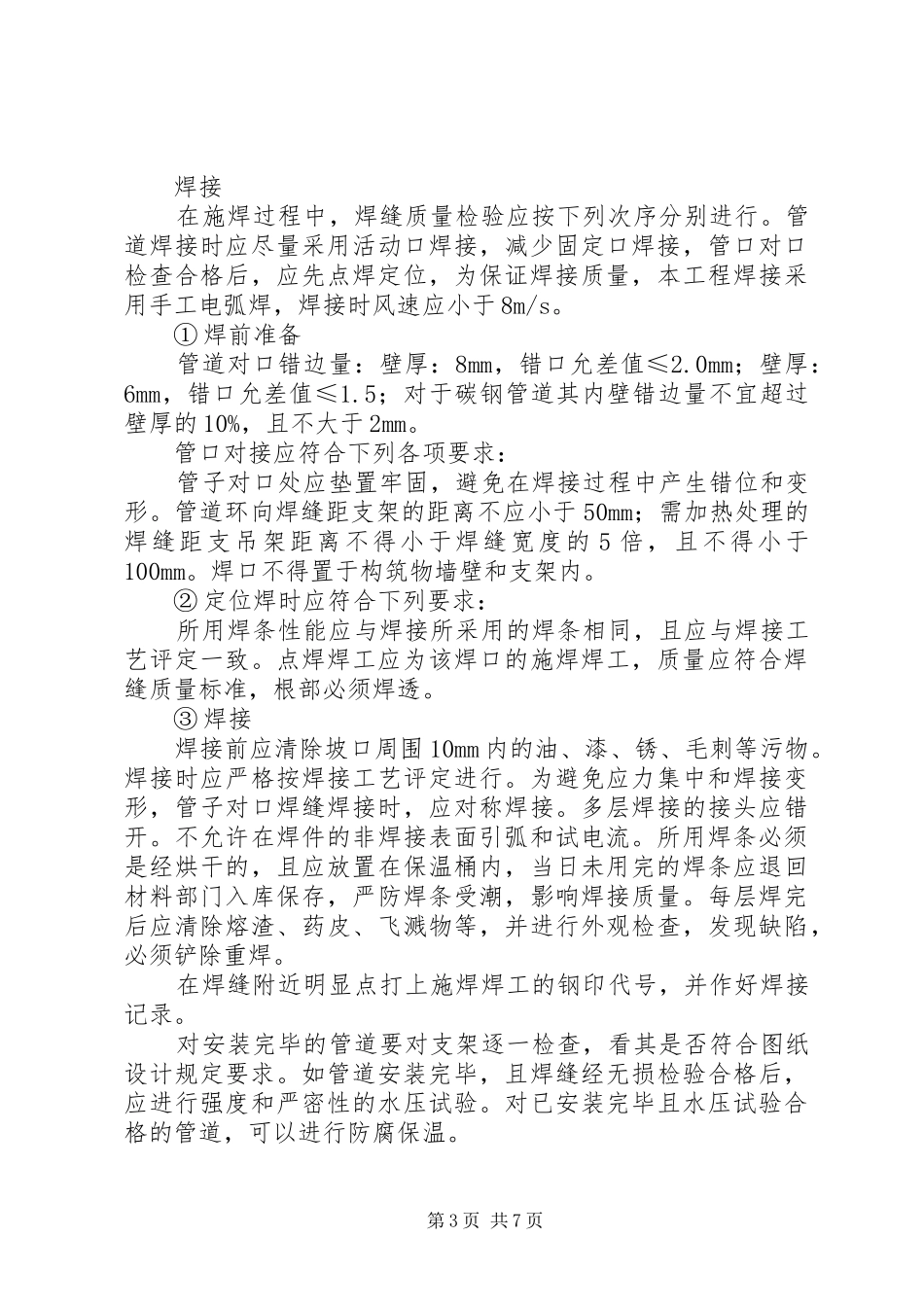

六、施工前准备工作:根据工程需要,所有安装机械
