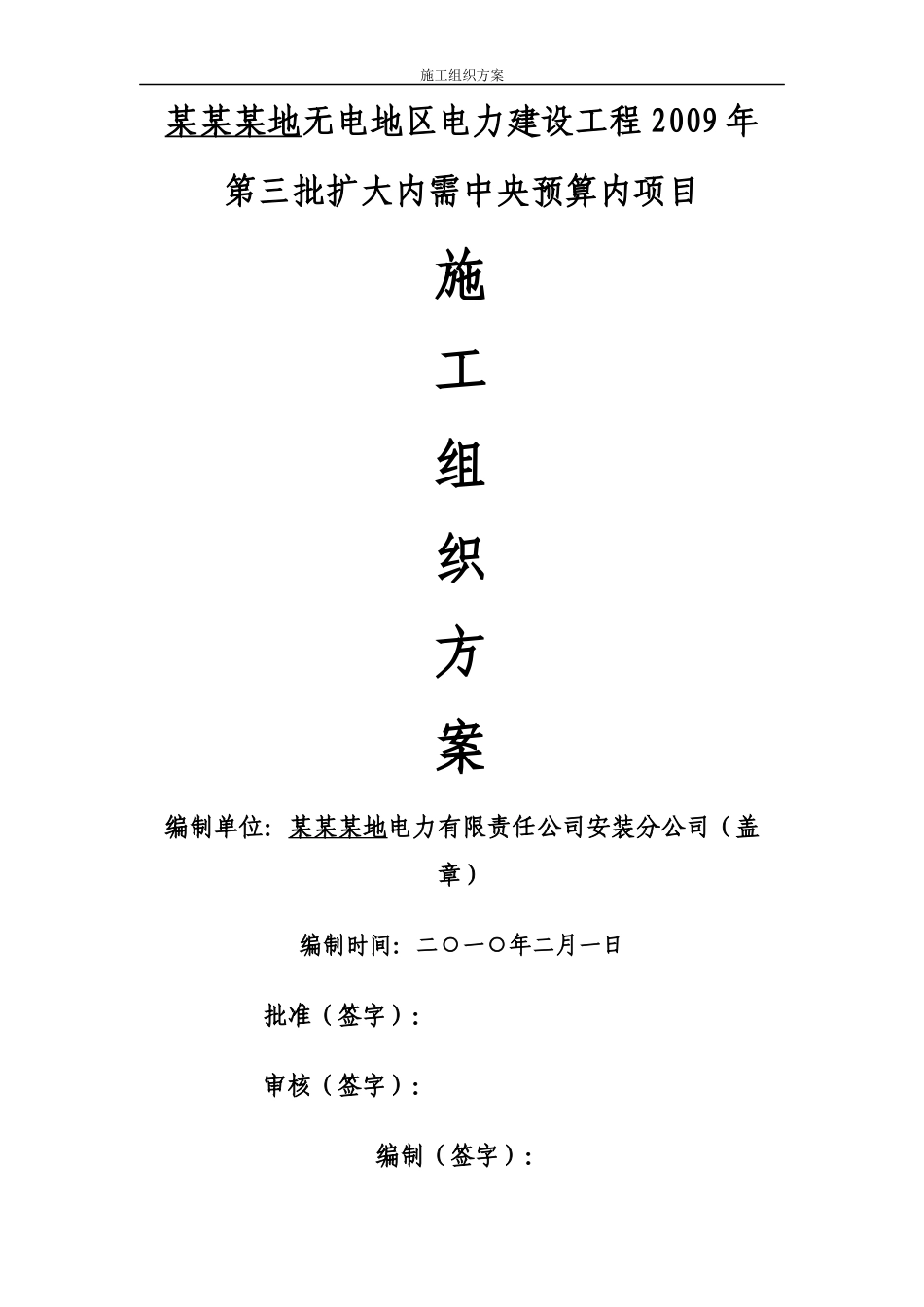

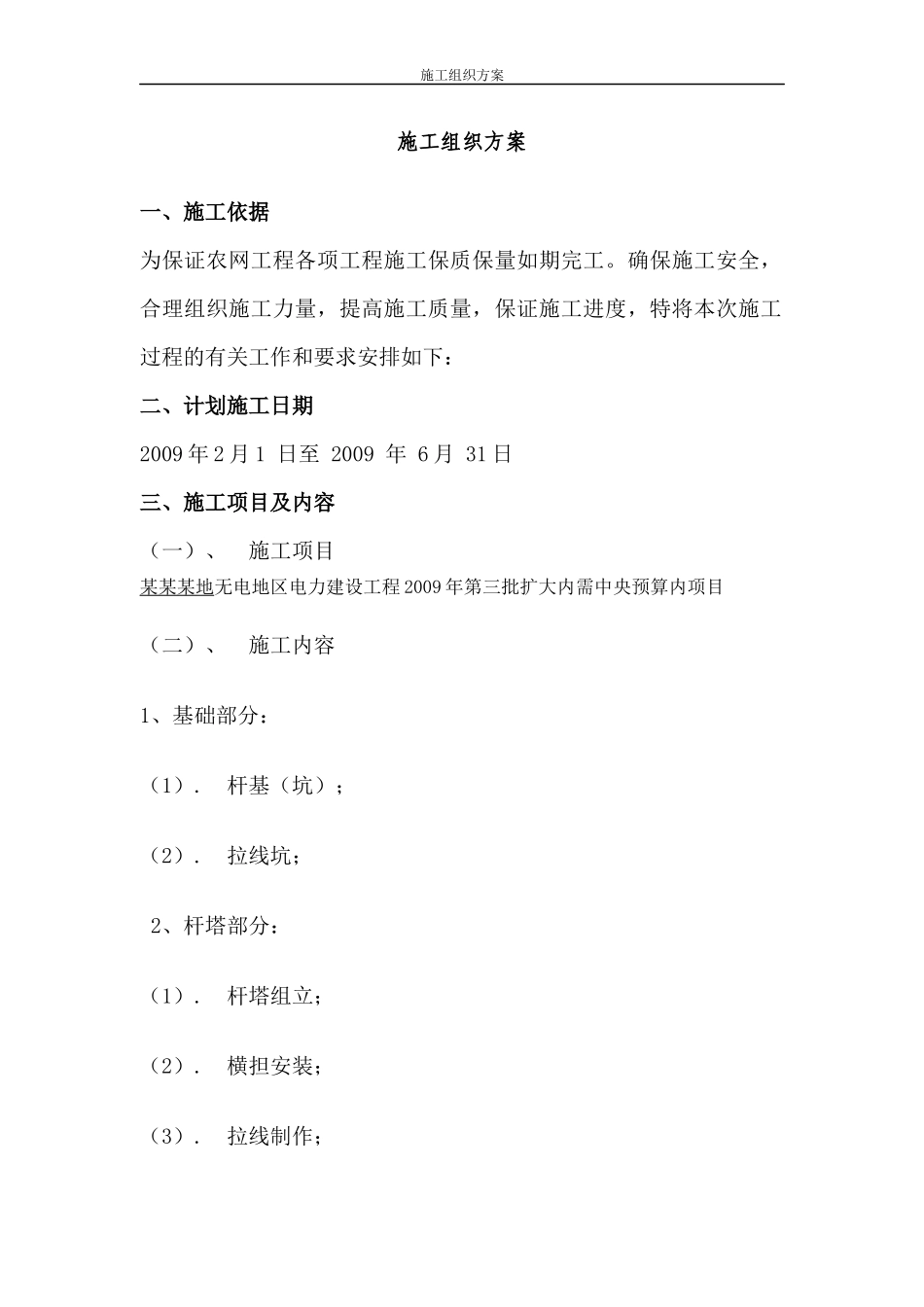

施工组织方案某某某地无电地区电力建设工程2009年第三批扩大内需中央预算内项目施工组织方案编制单位:某某某地电力有限责任公司安装分公司(盖章)编制时间:二○一○年二月一日批准(签字):审核(签字):编制(签字):施工组织方案施工组织方案一、施工依据为保证农网工程各项工程施工保质保量如期完工。确保施工安全,合理组织施工力量,提高施工质量,保证施工进度,特将本次施工过程的有关工作和要求安排如下:二、计划施工日期2009年2月1日至2009年6月31日三、施工项目及内容(一)、施工项目某某某地无电地区电力建设工程2009年第三批扩大内需中央预算内项目(二)、施工内容1、基础部分:(1).杆基(坑);(2).拉线坑;2、杆塔部分:(1).杆塔组立;(2).横担安装;(3).拉线制作;施工组织方案3、线路部分(1).导线架设4、工程自验收(1).工程自检(2).缺陷消除(3).竣工资料整理四、组织措施项目负责人:周开强现场安全负责人:罗尔依现场各专业负责人:何颜平现场材料管理负责人:张洪工地运输施工负责人:杨双六基础开挖施工负责人:彭刚杆塔组立施工负责人:彭玉和线路架设施工负责人:姚守明配变及接地安装施工负责人:阿娄各专业施工负责人应根据现场及有关技术规范、安全要求、工艺标准,制定现场施工实施方法。施工组织方案五、安全措施1.凡参加安装施工的所有人员,必须学习本施工方案并进行安全措施交底。2.各施工队应根据施工进度、事先周密地考虑好组织人力、落实任务、施工进度及准备好施工所需的材料、工器具。3.开工前工作负责人应按规定办理工作票、安全施工作业票等手续,并在每日开工前,开好班前会,特别是交代好当天的工作内容、安全措施及注意事项,尤其对辅助工,要交底清楚工作内容和工作范围、带电部位注意事项及危险点,并做好加强监护工作。4.本施工项目是在有电地区或部分有电地区的情况下进行施工的,所有工作人员必须做到四明确:明确工作地点、工作任务、工作目的、现场情况及现场安全措施。5.凡进入施工现场应按规定正确配戴好安全帽、高处作业应按规定系安全带、个人保安绳,上下传递物品及工器具应用绳索上下传递,严禁上下抛掷,若站在梯子上工作,梯子应有防滑措施并有专人扶持或用绳子绑牢。6.应确保现场所有工器具及材料都是合格适用的。7.高空作业人员、电焊作业人员等特种作业人员应具备相应资格,否则严禁从事特种作业。8.气割工作:氧气瓶和乙炔瓶应竖直放置并保持一定的距离(8米以上)且严禁长时间在阳光下暴晒,电焊机、切割机等电动设备外壳应可靠接地。9.登高作业使用脚手架或梯子时,脚手架应搭牢固并有栏杆,梯施工组织方案子应有防滑措施并有人扶持。高空作业人员要衣着灵便,穿胶底鞋,并正确配戴个人防护用具,应系好安全带并扣好安全钩。10.施工现场搬运梯子等长物应两人一起放倒搬运。11.二次电缆施工时,应注意不等误伤其它运行中的电缆并及时做好封堵工作。12.现场施工的所有工作人员严禁将禁带物品(手机、打火机等)带入工作现场,严禁带酒气、酒意进行工作,所有工作人员应严格遵守《电业安全工作规程》及有关安全工作规定。13.每天开工前均应检查现场安全措施是否有变动,是否与工作票相符、是否符合现场实际,严禁擅自改变现场的安全措施。14.在工作中特别是严禁移开或越过围栏进行工作。15.施工区域应与运行设备区完全用围栏隔离“为一个出入口”16.现场应设置足够的安全警示标志牌六、技术措施1.严格按照GB50150—2006、GB50169—2006、GB50173—92、GB50254—96等电气装置安装工程施工及验收规范和工艺标准进行施工。2.严格加强对现场文明施工、工作流程、工艺质量、合理用料、作业交叉、现场厂原始资料及调试记录等全过程管理。3.做好原始记录(施工日志)、技术交底记录、质检及测试记录。4.引线及线夹连接处表面应打磨并涂薄层电力复合脂、应连接牢固,引线松紧应合适。5.工作负责人应做好技术交底工作,分工应明确,责任要清晰,施工组织方案做到人人各负其责。6.变压器分接头的位置应符合运行要求;严禁随意调整分接开关位置。七、危险点及控制措施序号危险点控制措施1准备工作不充...
