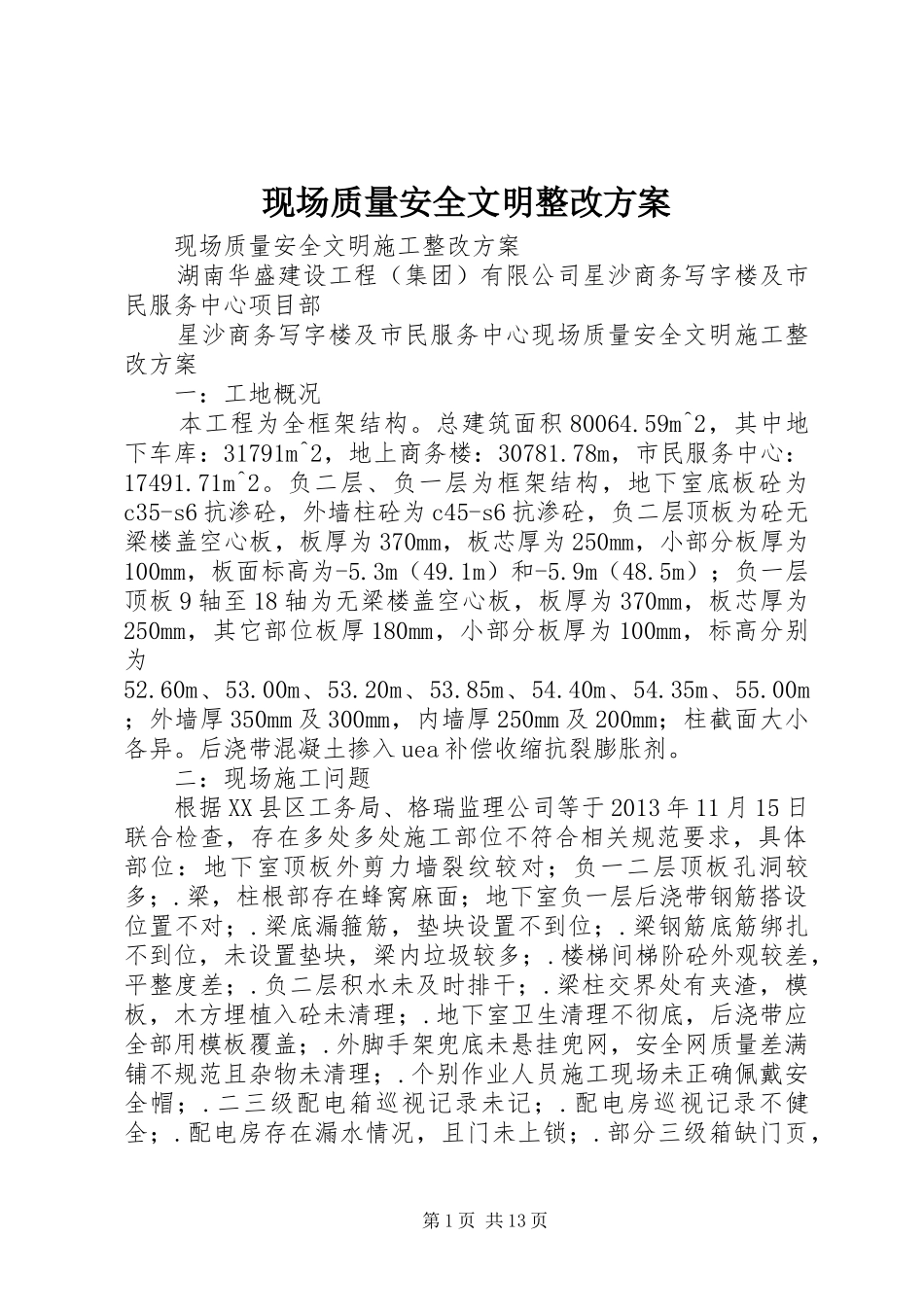

现场质量安全文明整改方案现场质量安全文明施工整改方案湖南华盛建设工程(集团)有限公司星沙商务写字楼及市民服务中心项目部星沙商务写字楼及市民服务中心现场质量安全文明施工整改方案一:工地概况本工程为全框架结构
总建筑面积80064
59m^2,其中地下车库:31791m^2,地上商务楼:30781
78m,市民服务中心:17491
负二层、负一层为框架结构,地下室底板砼为c35-s6抗渗砼,外墙柱砼为c45-s6抗渗砼,负二层顶板为砼无梁楼盖空心板,板厚为370mm,板芯厚为250mm,小部分板厚为100mm,板面标高为-5
1m)和-5
5m);负一层顶板9轴至18轴为无梁楼盖空心板,板厚为370mm,板芯厚为250mm,其它部位板厚180mm,小部分板厚为100mm,标高分别为52
60m、53
00m、53
20m、53
85m、54
40m、54
35m、55
00m;外墙厚350mm及300mm,内墙厚250mm及200mm;柱截面大小各异
后浇带混凝土掺入uea补偿收缩抗裂膨胀剂

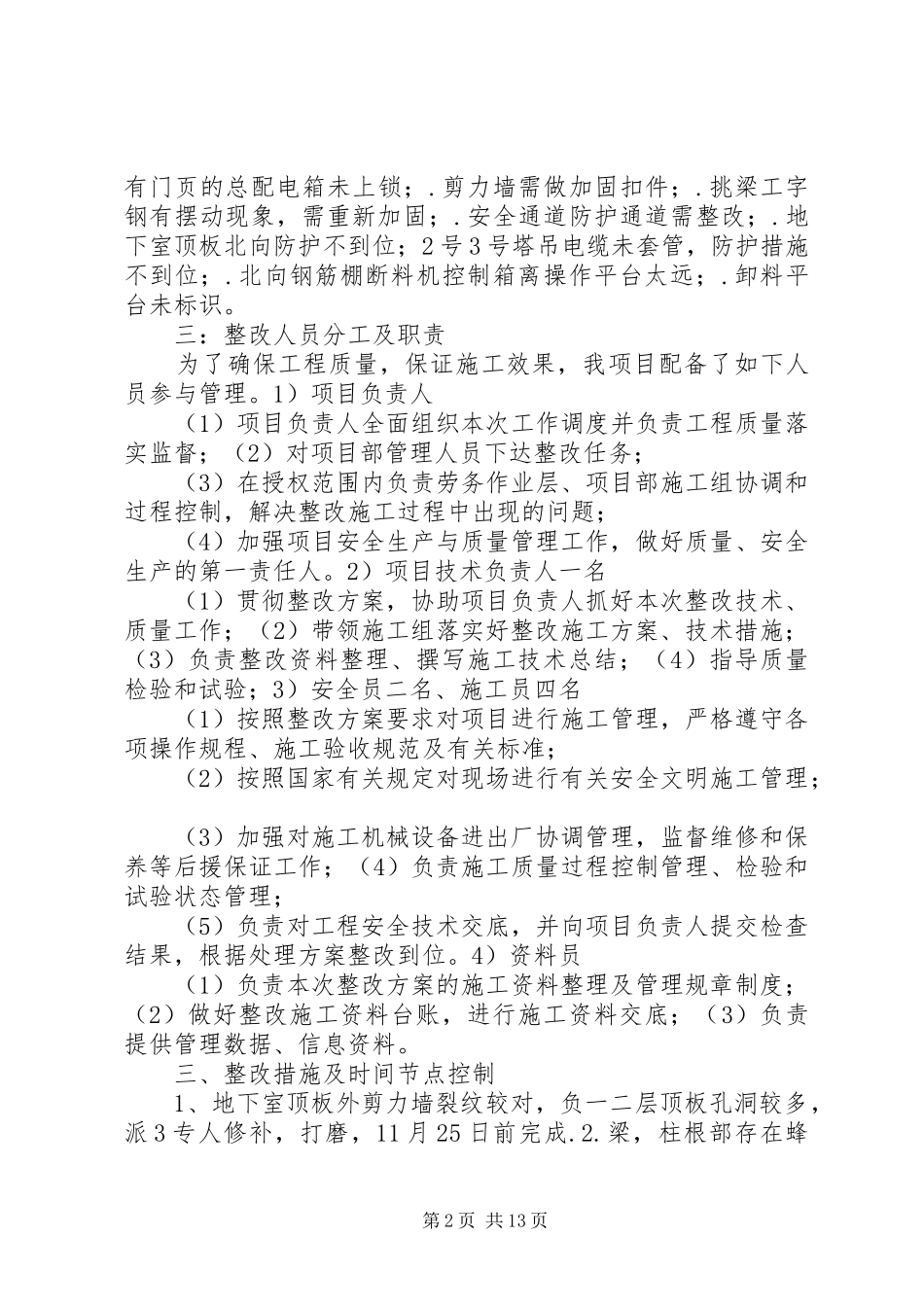

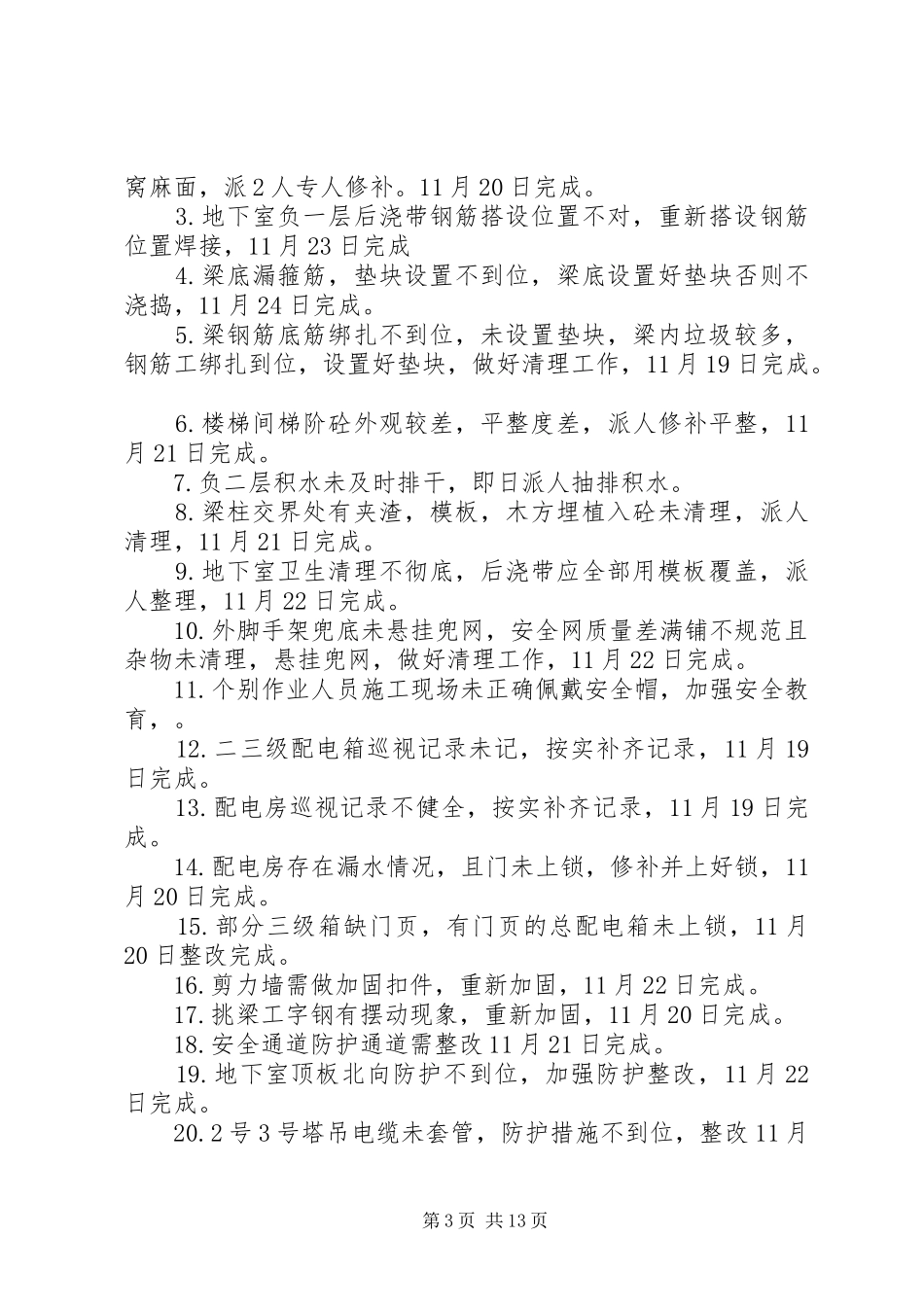

二:现场施工问题根据XX县区工务局、格瑞监理公司等于2013年11月15日联合检查,存在多处多处施工部位不符合相关规范要求,具体部位:地下室顶板外剪力墙裂纹较对;负一二层顶板孔洞较多;
梁,柱根部存在蜂窝麻面;地下室负一层后浇带钢筋搭设位置不对;
梁底漏箍筋,垫块设置不到位;
梁钢筋底筋绑扎不到位,未设置垫块,梁内垃圾较多;
楼梯间梯阶砼外观较差,平整度差;
负二层积水未及时排干;
梁柱交界处有夹渣,模板,木方埋植入砼未清理;
地下室卫生清理不彻底,后浇带应全部用模板覆盖;
外脚手架兜底未悬挂兜网,安全网质量差满铺不规范且杂物未清理;
个别作业人员施工现场未正确佩戴安全帽;
二三级配电箱巡视记录未记;
配电房巡视记录不健全;
配电房存在漏水情况,且门未上
