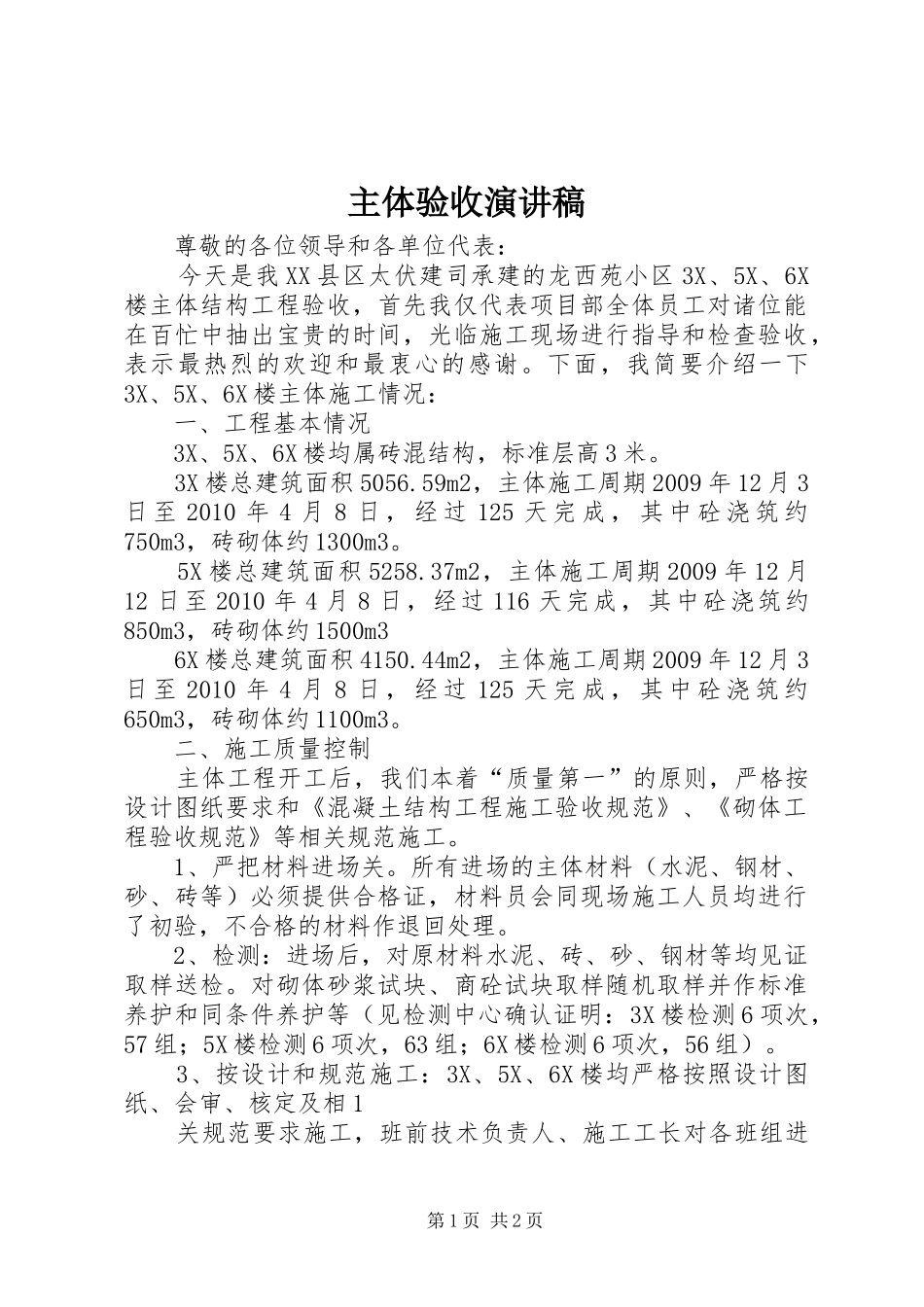

主体验收演讲稿尊敬的各位领导和各单位代表:今天是我XX县区太伏建司承建的龙西苑小区3X、5X、6X楼主体结构工程验收,首先我仅代表项目部全体员工对诸位能在百忙中抽出宝贵的时间,光临施工现场进行指导和检查验收,表示最热烈的欢迎和最衷心的感谢
下面,我简要介绍一下3X、5X、6X楼主体施工情况:一、工程基本情况3X、5X、6X楼均属砖混结构,标准层高3米
3X楼总建筑面积5056
59m2,主体施工周期2009年12月3日至2010年4月8日,经过125天完成,其中砼浇筑约750m3,砖砌体约1300m3
5X楼总建筑面积5258
37m2,主体施工周期2009年12月12日至2010年4月8日,经过116天完成,其中砼浇筑约850m3,砖砌体约1500m36X楼总建筑面积4150
44m2,主体施工周期2009年12月3日至2010年4月8日,经过125天完成,其中砼浇筑约650m3,砖砌体约1100m3
二、施工质量控制主体工程开工后,我们本着“质量第一”的原则,严格按设计图纸要求和《混凝土结构工程施工验收规范》、《砌体工程验收规范》等相关规范施工
1、严把材料进场关
所有进场的主体材料(水泥、钢材、砂、砖等)必须提供合格证,材料员会同现场施工人员均进行了初验,不合格的材料作退回处理
2、检测:进场后,对原材料水泥、砖、砂、钢材等均见证取样送检
对砌体砂浆试块、商砼试块取样随机取样并作标准养护和同条件养护等(见检测中心确认证明:3X楼检测6项次,57组;5X楼检测6项次,63组;6X楼检测6项次,56组)

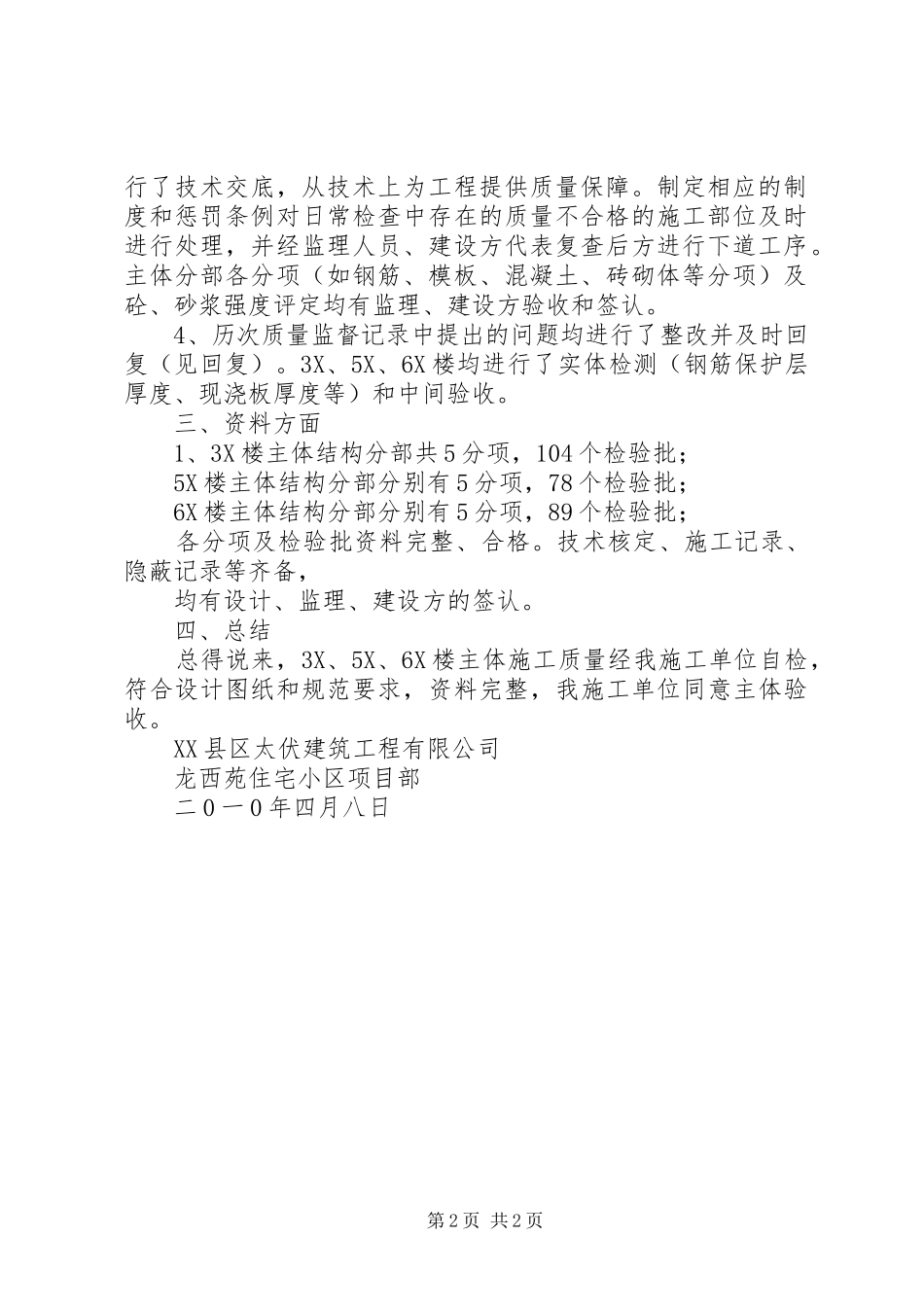

3、按设计和规范施工:3X、5X、6X楼均严格按照设计图纸、会审、核定及相1关规范要求施工,班前技术负责人、施工工长对各班组进第1页共2页行了技术交底,从技术上为工程提供质量保障
制定相应的制度和惩罚条例对日常检查中存在的质量不合格的施工部位及时进行处理,并经监理人员、建
