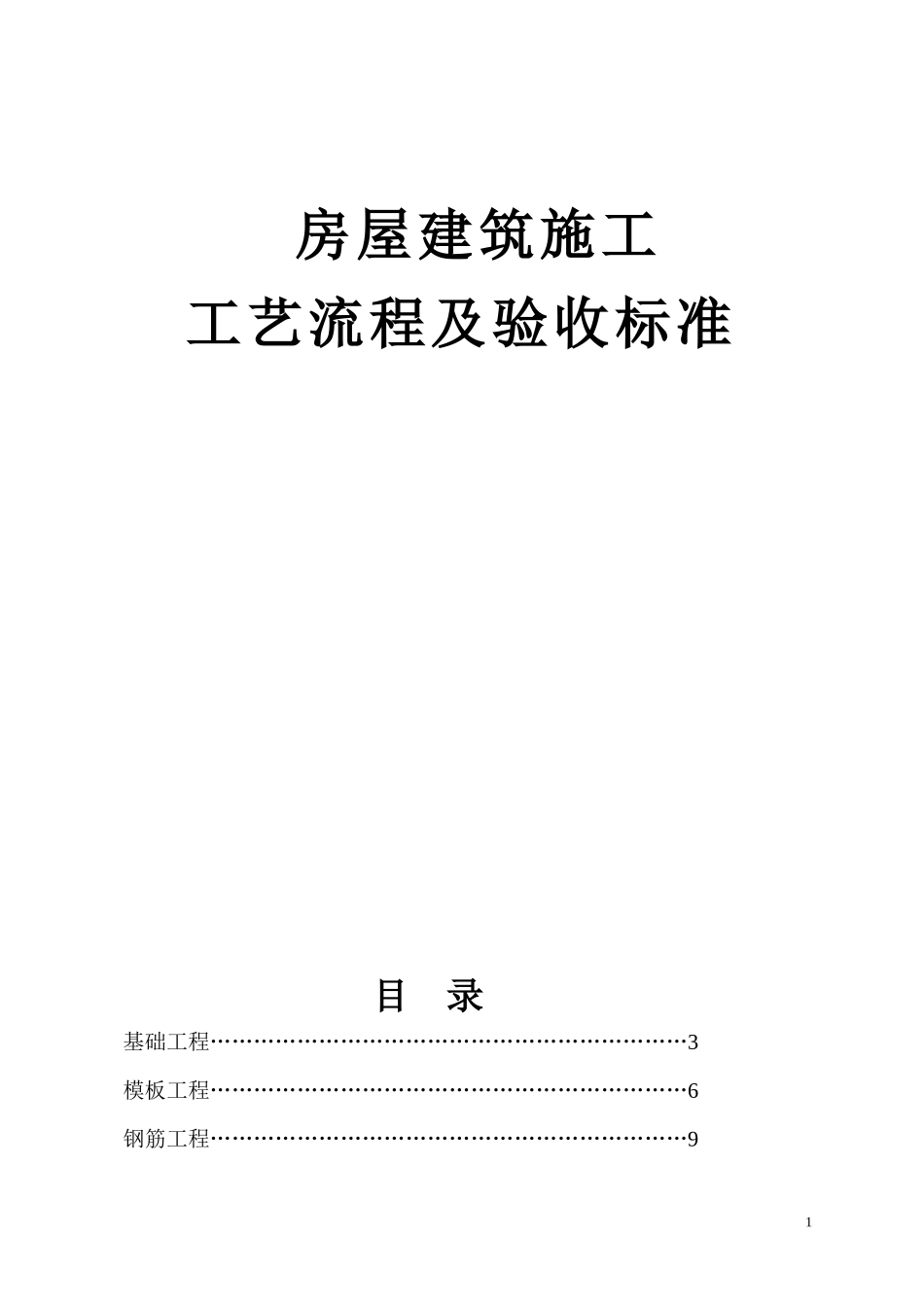

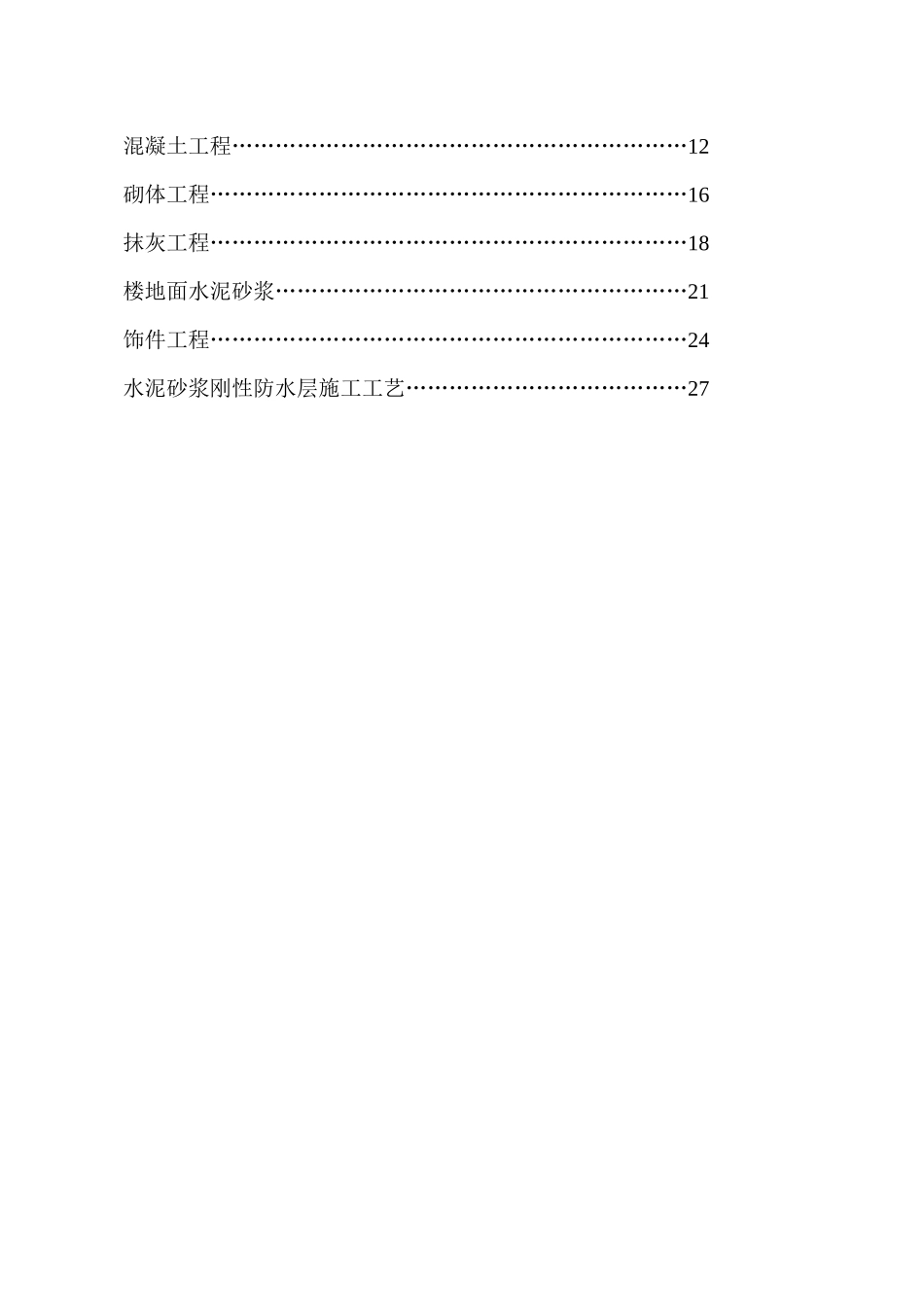

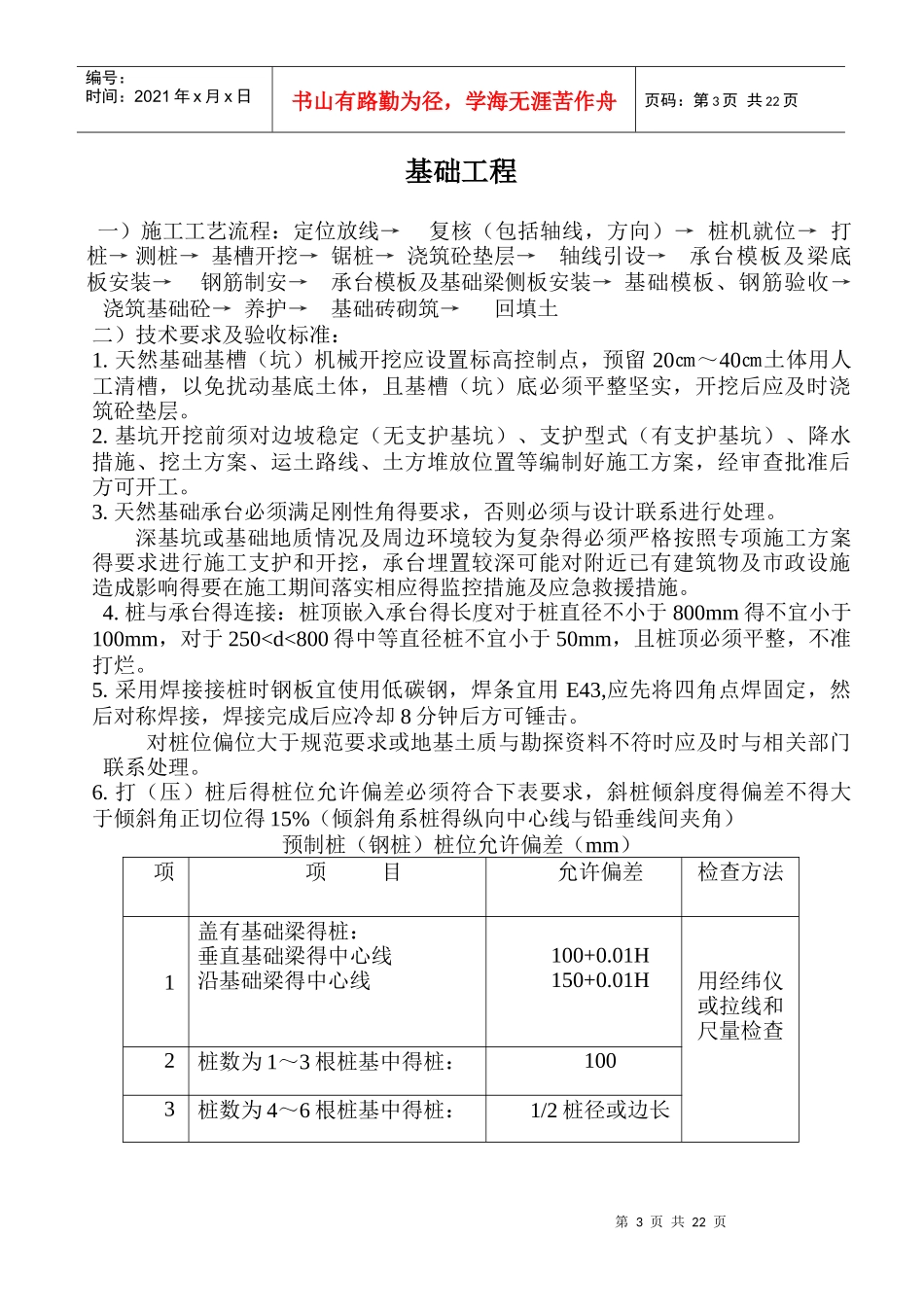

房屋建筑施工工艺流程及验收标准目录基础工程…………………………………………………………3模板工程…………………………………………………………6钢筋工程…………………………………………………………91混凝土工程………………………………………………………12砌体工程…………………………………………………………16抹灰工程…………………………………………………………18楼地面水泥砂浆…………………………………………………21饰件工程…………………………………………………………24水泥砂浆刚性防水层施工工艺…………………………………27第3页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页基础工程一)施工工艺流程:定位放线→复核(包括轴线,方向)→桩机就位→打桩→测桩→基槽开挖→锯桩→浇筑砼垫层→轴线引设→承台模板及梁底板安装→钢筋制安→承台模板及基础梁侧板安装→基础模板、钢筋验收→浇筑基础砼→养护→基础砖砌筑→回填土二)技术要求及验收标准:1.天然基础基槽(坑)机械开挖应设置标高控制点,预留20㎝~40㎝土体用人工清槽,以免扰动基底土体,且基槽(坑)底必须平整坚实,开挖后应及时浇筑砼垫层。2.基坑开挖前须对边坡稳定(无支护基坑)、支护型式(有支护基坑)、降水措施、挖土方案、运土路线、土方堆放位置等编制好施工方案,经审查批准后方可开工。3.天然基础承台必须满足刚性角得要求,否则必须与设计联系进行处理。深基坑或基础地质情况及周边环境较为复杂得必须严格按照专项施工方案得要求进行施工支护和开挖,承台埋置较深可能对附近已有建筑物及市政设施造成影响得要在施工期间落实相应得监控措施及应急救援措施。4.桩与承台得连接:桩顶嵌入承台得长度对于桩直径不小于800mm得不宜小于100mm,对于250
